很多项目经理第一次做任务管理系统原型时,都会先画一个看板:左边是待处理,中间是进行中,右边是已完成。真正进入评审后,问题才集中出现:任务能不能批量创建?不同角色能看到哪些字段?拖动状态后是否触发审批?逾期任务如何提醒?子任务和前置依赖如何展示?我在参与企业系统选型和原型评审时反复看到同一种结果:工具不是不能画页面,而是无法低成本表达真实业务规则。因此,2026年的任务管理系统原型工具选型,不能只看“画得快不快”,而要看它能否承受流程复杂度、团队协作和研发交付。
一、先讲结论:没有“最好的工具”,只有最匹配的原型阶段
1. 我的五档选择建议
如果团队需要多人在线协作、快速评审并持续维护设计系统,我通常会优先考虑 Figma。这类工具适合任务列表、看板、任务详情、项目工作台等常规页面,也适合产品、设计、研发共同查看和评论。
如果项目的难点在于复杂状态、条件逻辑、角色权限、动态面板和表单规则,我更倾向于 Axure RP 或 Justinmind。它们的价值不在于视觉效果最精致,而在于能够把“什么条件下显示什么内容”表达得更接近真实系统。
如果团队处在需求早期,需要在一两次会议中快速完成线框、流程演示和方案推翻,Balsamiq、Mockplus、墨刀等轻量工具更合适。这个阶段最重要的不是颜色和阴影,而是让业务人员尽快发现流程不合理。
如果组织属于中大型企业,尤其是100人以上的研发或交付团队,工具还必须进入采购和治理维度。以 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对于希望降低迁移阻力、保留既有研发协作习惯,同时推进国产替代的团队,这类能力往往比单纯的原型绘制速度更重要。
| 团队主要问题 | 优先考虑的工具类型 | 首要判断标准 | 不应过度追求的能力 |
|---|---|---|---|
| 需求还不清楚,会议中需要快速推翻方案 | 低保真、轻量原型工具 | 修改速度、线框表达和分享门槛 | 高保真视觉和复杂动画 |
| 需要多人共同设计和评审 | 在线协作型设计工具 | 评论、权限、版本和组件复用 | 单人复杂逻辑模拟 |
| 任务流转、权限和字段规则复杂 | 高交互原型工具 | 条件逻辑、动态面板和状态管理 | 过早投入视觉细节 |
| 研发团队规模大,涉及采购和迁移 | 企业级项目管理与研发协作平台 | 私有化、迁移、权限和组织治理 | 只用个人免费版作长期方案 |
一句话判断:早期验证选“改得快”的工具,中期设计选“协作顺”的工具,复杂系统选“逻辑表达强”的工具,企业采购则必须把部署、迁移、权限和治理纳入同一张评估表。

2. 五款工具不应被放在同一把尺子上
本文选择 Figma、Axure RP、Mockplus、Balsamiq 和墨刀作为主要原型候选,并将企业级项目管理与研发协作平台单独作为采购补充对象。原因很简单:前五者主要解决“系统应该怎样被设计和验证”,企业级平台更多解决“团队怎样按照这套流程持续执行”。
如果把两类工具混在一起,就容易出现错误结论。例如,项目执行平台可能非常擅长任务分配和进度跟踪,却不一定适合模拟一个复杂的任务详情页;原型工具可以把页面和交互画出来,却不能替代真实的权限、审计和跨团队执行机制。
二、为什么任务管理系统原型比普通后台原型更难
1. 一个任务至少包含五层业务关系
普通信息展示页面通常只需要处理字段和列表。任务管理系统则不同,一个任务往往同时关联项目、负责人、参与人、状态、优先级、截止时间、标签、子任务、附件、评论、前置任务和操作记录。
这意味着原型不能只展示“任务标题”和“完成按钮”。项目经理还需要判断:负责人变更后谁会收到通知?任务从进行中退回待处理是否需要填写原因?普通成员能否修改截止日期?管理员能否删除操作记录?这些问题如果没有在原型阶段暴露,往往会在开发联调时变成返工。
2. 看板只是入口,不是完整系统
我在评审任务管理原型时,最先检查的不是首页,而是任务详情页。首页和看板很容易做得漂亮,但真正决定系统可用性的,通常是详情页中的字段组织、操作顺序和异常状态。
一个可用的任务详情页至少应该说明以下内容:
- 任务属于哪个项目、迭代或工作空间;
- 当前状态、优先级、负责人和截止时间是什么;
- 是否存在子任务、前置任务或阻塞关系;
- 谁可以修改字段,谁只能评论或查看;
- 附件、评论和操作记录如何按时间组织;
- 任务逾期、被阻塞或重复提交时,系统如何提示。
3. 原型需要同时服务三种人
项目经理关心的是流程是否能推进,产品人员关心的是需求是否被准确表达,研发人员关心的是页面状态和交互规则是否足够明确。只满足其中一方,原型都可能在后续环节失效。
例如,产品经理可能认为“点击任务卡片进入详情页”已经足够清楚,但研发人员还需要知道详情页是否抽屉打开、返回后筛选条件是否保留、编辑失败时如何提示、未保存内容是否需要二次确认。好的原型不是把所有细节都画满,而是把影响开发判断的关键细节表达清楚。

三、常见误区:很多选型失败不是工具能力不足
1. 把“高保真”误认为“高质量”
高保真原型可以让页面更接近最终产品,但它并不自动意味着需求更准确。相反,在需求尚未稳定时,颜色、图标和间距会让评审人员把注意力放在视觉偏好上,忽略任务流转和权限规则。
我的建议是把原型分成三个阶段。第一阶段只验证信息架构和核心流程;第二阶段补充字段、状态和角色差异;第三阶段才处理视觉体系、响应式布局和交互动效。这样做的好处是每次评审都能围绕一个明确问题展开。
2. 只测试“创建任务”,不测试“修改和异常”
任务创建通常是最顺畅的流程,因此不能用它代表整个系统。真正容易出错的是修改任务、批量操作、状态回退、权限冲突和异常提示。
我会要求原型至少演示下面五个场景:
- 成员创建任务并指定负责人;
- 负责人拖动任务进入进行中状态;
- 任务逾期后修改截止日期;
- 普通成员尝试修改不具备权限的字段;
- 管理员查看任务操作记录并处理阻塞关系。
如果一款工具在这五个场景中只能做出静态页面,说明它适合早期结构讨论,不适合作为复杂业务的最终验证工具。
3. 把免费版可用等同于企业长期可用
免费版适合试用,不等于适合长期协作。企业项目通常会遇到编辑人数、项目数量、历史版本、原型分享、权限分组、数据容量和审计要求等限制。
我建议在试用阶段就记录四项数据:参与编辑的人数、每周新增页面数、评审链接访问人数以及版本回退次数。如果一个团队每周都有多人修改,而免费方案无法保留完整历史版本,后续切换方案时的成本往往高于一开始的订阅费用。
4. 看到“支持AI”就认为效率一定提高
AI可以帮助生成页面草图、补充文案或整理流程,但它无法替项目经理确定业务规则。尤其是权限、审批、数据一致性和跨项目依赖,仍然需要人工定义。
我判断AI功能是否有价值,通常只问三个问题:它能否直接减少重复制作?能否保留团队组件和字段规范?输入的企业需求是否会被用于训练或第三方处理?如果三个问题都无法回答,AI更像演示功能,而不是采购依据。
5. 把素材管理、项目执行和原型设计混为一谈
图片收集工具、项目管理平台、原型设计工具和低代码平台都可能带有“管理”二字,但解决的问题完全不同。素材管理工具擅长整理图片、视频和设计资源;项目执行平台擅长分派任务和跟踪进度;原型工具擅长模拟界面与交互;低代码平台则更接近应用构建。
判断工具是否属于本文讨论范围,最简单的方法是问:它能否把一个任务从创建、分派、流转到异常处理的用户路径表现出来?如果只能存放素材或记录事项,就不应直接称为任务管理系统原型工具。

四、我的选型判断逻辑:先看业务复杂度,再看工具名气
1. 第一步:确定原型要验证什么
项目经理在选工具前,先写出本轮评审的唯一目标。目标可能是验证导航结构,也可能是验证权限流程,还可能是让研发确认页面状态。不同目标对应不同工具,不要试图用一款工具一次解决所有问题。
- 如果目标是验证菜单、列表和页面布局,低保真原型已经足够;
- 如果目标是验证任务创建和状态流转,需要基本交互;
- 如果目标是验证角色权限和审批分支,需要条件逻辑;
- 如果目标是研发交付,需要标注、组件、版本和资源信息;
- 如果目标是企业采购,还要增加部署、安全、迁移和组织治理评估。
2. 第二步:把业务复杂度拆成可测量维度
我通常用“页面数量、状态数量、角色数量、分支数量和协作人数”建立一个粗略复杂度模型。它不是行业标准,但比凭感觉选工具更容易沟通。
例如,一个只有项目列表、任务列表和详情页的内部工具,可能包含15个页面、5种状态和3类角色;而一个面向多个事业部的研发协作系统,可能包含60个以上页面、12种任务状态、6类角色和20多个审批或通知分支。两者都叫任务管理系统,但原型工具要求完全不同。
| 复杂度维度 | 低复杂度表现 | 中复杂度表现 | 高复杂度表现 |
|---|---|---|---|
| 页面数量 | 10页以内 | 10,40页 | 40页以上 |
| 任务状态 | 3,5种 | 6,9种 | 10种以上 |
| 角色数量 | 1,3类 | 4,5类 | 6类以上 |
| 流程分支 | 主要是顺序操作 | 包含审批和回退 | 包含条件、并行和跨项目依赖 |
| 协作人数 | 1,5人 | 6,20人 | 20人以上 |
3. 第三步:区分“画出来”和“维护得住”
原型工具最容易被忽略的指标是维护成本。很多团队第一次演示时觉得某工具很灵活,但两周后需求改动,页面、组件、交互连线和说明文档开始彼此脱节,原型就失去了参考价值。
我会把维护成本拆成三部分:
- 修改成本:一个字段变更后,需要修改多少页面;
- 同步成本:产品、设计和研发看到的是否为同一版本;
- 解释成本:研发是否需要额外询问大量页面状态和边界条件。
如果一个工具能快速画出页面,却不能稳定复用组件、保留版本或清晰表达状态,那么它只能作为短期演示工具,不宜直接承担整个项目的设计交付。
4. 第四步:用同一个测试任务横向比较
不要分别按照各家产品的宣传口径阅读功能列表。最有效的做法,是准备一份固定测试任务,让每款工具处理同样的业务流程。
建议测试任务包含:创建一个高优先级缺陷,指定负责人和截止日期,添加两个子任务,设置前置依赖,上传附件,邀请成员评论,拖动状态到待验收,再模拟普通成员尝试修改优先级。
记录完成时间、返工次数、评审问题数和研发补充说明数。即使没有严格的实验室条件,这组数据也能帮助团队识别工具是否真正适配项目。

五、2026年五大任务管理系统原型工具逐一判断
1. Figma:多人协作和设计系统衔接优先时的稳妥选择
Figma更适合需要多人在线协作、持续评审和统一设计语言的团队。任务管理系统常见的工作台、看板、任务列表、详情页、成员管理和报表页面,都可以在同一文件体系中组织起来。
它的优势并不只是“能画高保真页面”,而是产品、设计和研发可以围绕同一个链接进行评论、查看和迭代。对于跨部门项目,这能减少“设计稿在一个地方、需求说明在另一个地方、研发又拿到旧截图”的沟通问题。
Figma尤其适合以下场景:
- 需要从线框逐步过渡到高保真界面;
- 多个设计师共同维护任务卡片、表格和表单组件;
- 项目经理需要邀请业务方直接批注,而不是通过邮件汇总意见;
- 研发人员需要查看页面结构、尺寸、颜色和资源信息。
它的局限也很明确:当任务状态、权限和条件分支大量增加时,单纯依靠页面连接可能会变得难以维护。我的做法是把主流程、异常流程和角色差异分开组织,不要把所有路径塞在一个巨大画布中。
选型判断:如果团队的核心诉求是协作、设计一致性和研发查看,Figma通常是优先试用对象;如果核心诉求是复杂规则验证,则应搭配更擅长条件交互的工具,而不是强行用它承担全部逻辑。
2. Axure RP:复杂后台和业务规则验证的强项
Axure RP适合企业后台、研发协作系统、审批流和权限复杂的任务管理场景。它能够表达动态面板、条件显示、变量、表单校验和多状态交互,因此更适合回答“这个操作在什么条件下出现”这类问题。
例如,任务处于“待验收”时,只有测试负责人和项目负责人可以操作;普通成员可以查看,但不能修改验收结果;如果验收不通过,系统必须要求填写退回原因。这样的规则用静态页面很难讲清楚,而Axure RP可以把它表现为可操作的交互原型。
它的主要代价是学习和维护。团队需要提前约定页面命名、变量命名、组件结构和交互说明,否则项目规模扩大后,修改一个状态可能牵动多个动态面板。
我不建议在需求仍然模糊时直接用Axure RP做高保真全量原型。更合理的顺序是先用低保真工具确认信息架构,再把真正需要验证的复杂流程放到Axure RP中。
选型判断:如果项目的风险来自权限、状态、审批和数据规则,Axure RP的投入通常是值得的;如果项目只需要展示几个页面,它的能力可能会造成不必要的学习负担。
3. Mockplus:快速出稿和中文团队协作之间的平衡点
Mockplus适合需要快速形成原型、频繁组织需求会议的团队。它的价值在于让产品、项目和业务人员较快进入同一个讨论上下文,而不是让原型看起来像最终上线产品。
在立项阶段,我更关注这类工具是否能快速完成三个动作:建立页面结构、连接主流程、生成可分享的评审入口。如果一个工具能让团队在会议当天完成“创建任务,指定负责人,改变状态,查看详情”的演示,就已经解决了早期验证的大部分问题。
需要注意的是,快速出稿并不等于适合长期维护。团队在试用时应重点核实组件复用、页面组织、评论、版本、分享权限和多人编辑限制。尤其是项目进入中后期后,原型页数量往往会迅速增加,文件管理方式会直接影响后续效率。
选型判断:Mockplus更适合需求早期和中等复杂度系统。若后续需要非常复杂的条件逻辑,建议提前准备第二套交互验证方案,而不要等开发联调时才发现表达能力不足。
4. Balsamiq:让早期会议回到功能和流程本身
Balsamiq的优势是低保真。它故意保留手绘草图的感觉,能够降低参会者对颜色、字体和视觉风格的关注,让讨论回到页面结构、字段优先级和任务路径。
这类工具特别适合需求尚未确定的项目。比如业务方只知道“希望有一个任务看板”,但还没有明确看板按项目、负责人还是优先级组织。此时如果直接制作高保真页面,参与者很容易围绕颜色和卡片样式争论,反而延误真正的业务澄清。
Balsamiq的短板也很明显:它不适合作为复杂交互和最终视觉设计交付工具。任务依赖、权限差异、批量操作、异常提示等场景,通常需要补充说明,或者在后续阶段迁移到交互能力更强的平台。
选型判断:如果你的会议目标是快速确定“系统有哪些页面、页面之间如何走”,Balsamiq很高效;如果目标是让研发直接据此实现复杂交互,它就不够用。
5. 墨刀:中文团队快速评审时值得纳入候选
墨刀适合中文团队进行在线原型制作、方案分享和业务评审。对于不经常使用专业设计软件的项目成员,较低的上手门槛能够减少培训成本。
它适合用来制作任务工作台、项目列表、看板、任务详情和基础报表等页面,并通过链接让业务人员参与评审。对于需要快速收集意见的内部系统项目,在线访问和中文操作体验通常比复杂功能数量更重要。
但在企业采购时,我不会只看页面制作能力,而会进一步核实组织管理、权限分级、版本历史、数据存储、企业服务和研发交付能力。特别是涉及多个事业部、外部供应商或敏感业务数据时,分享链接的访问控制不能被忽略。
选型判断:墨刀适合快速原型和中文团队协作;如果项目需要非常复杂的逻辑模拟,或需要严格的企业级部署和审计,应把企业方案、部署方式和实际试用结果放在同一轮评估中。
| 工具 | 最适合的阶段 | 优势 | 主要限制 | 建议测试场景 |
|---|---|---|---|---|
| Figma | 中期到交付 | 协作、组件、设计与研发衔接 | 复杂条件逻辑维护成本上升 | 看板、详情页、组件复用和评审 |
| Axure RP | 复杂流程验证 | 动态面板、条件逻辑、权限模拟 | 学习和维护成本较高 | 状态回退、角色差异、审批分支 |
| Mockplus | 需求早期和中期 | 快速出稿、原型分享、团队易上手 | 复杂项目需要加强规范 | 主流程、任务卡片和会议评审 |
| Balsamiq | 需求探索期 | 低保真、改动快、减少视觉干扰 | 复杂交互和高保真表达有限 | 页面结构、菜单和字段优先级 |
| 墨刀 | 快速原型和中文协作 | 中文团队上手和在线分享便利 | 企业能力及复杂交互需核实 | 业务评审、链接分享、权限测试 |

六、企业级场景:原型工具之外,还要评估执行平台
1. 100人以上组织最容易忽略迁移成本
小团队更换工具,通常只需要重新建立项目和邀请成员;100人以上组织更换平台,往往涉及历史任务、用户、权限、迭代、附件、评论、接口和统计口径。迁移失败的影响不只是数据丢失,还包括团队不愿意使用新系统,最后形成多个表格和平台并存。
因此,企业级选型不能只问“能不能做任务管理”,还要问“能不能让现有团队平稳过渡”。以 PingCode 为例,其主要服务中大型企业及100人以上组织,并支持私有化部署和 Jira 平滑迁移。对于已经形成研发协作习惯、但希望推进国产替代的团队,这两个能力具有现实价值。
2. 私有化部署不是所有团队都需要,但有些团队必须考虑
私有化部署的价值主要体现在数据边界、网络环境、权限治理和内部系统集成。金融、制造、政企、能源和大型集团项目,往往对数据存储、访问审计和组织隔离有更高要求。
但私有化也意味着实施、升级、运维和责任边界需要提前谈清楚。项目经理在评审时应确认:版本升级由谁负责?备份策略是什么?故障响应时间如何约定?是否支持单点登录?系统能否与现有身份管理、代码仓库或消息平台集成?
3. Jira迁移要看“平滑”具体指什么
“支持迁移”不能只理解为导入任务标题。真正需要核对的内容包括项目结构、用户映射、任务状态、优先级、标签、附件、评论、历史记录、权限和报表数据。
我建议企业在采购前做一批脱敏数据迁移测试,至少包含1000条任务、多个项目、不同角色和若干附件。迁移完成后,随机抽取任务检查字段完整性,并让原使用团队执行一次真实工作流。只有业务人员能完成日常操作,迁移才算真正有效。
4. 国产替代的判断不能只看界面语言
国产替代不是把英文界面换成中文,而是看平台能否承接企业现有流程、数据治理和研发协作。需要关注的指标包括本地化服务、部署方式、组织权限、接口开放能力、迁移工具、售后响应和长期产品路线。
如果团队只是三五个人做一个新项目,使用在线原型工具即可;如果团队超过100人,且已有多个研发项目在运行,就应把原型验证、任务执行、迁移和治理放到同一套决策模型里。

七、统一案例测试:用一个真实流程判断工具是否够用
1. 测试案例设定
我建议项目经理准备一个“研发缺陷与需求协同系统”作为统一测试案例。该案例既有普通任务,也有权限、状态和通知,足以暴露工具的能力边界。
案例流程如下:产品人员创建一个高优先级任务,指定研发负责人和测试负责人,设置五个工作日截止日期;研发负责人拆分两个子任务,并关联一个前置任务;任务进入开发中后,测试人员可以评论但不能修改优先级;研发提交验收后,测试人员通过或退回;退回时必须填写原因;任务逾期后,项目负责人在报表中看到风险。
2. 测试时记录四类结果
- 完成时间:从空白文件开始完成主流程需要多少小时;
- 交互缺口:哪些规则无法用原型表达,只能靠文字补充;
- 评审问题:业务、产品和研发在评审中提出了多少个澄清问题;
- 变更成本:把“测试负责人可修改优先级”改为“仅项目负责人可修改”需要修改多少页面和规则。
不要只记录制作时间。制作快但评审问题多的工具,可能把成本转移到了后面的会议和联调;制作慢但能减少研发疑问的工具,在复杂项目中反而可能更划算。
3. 一组可参考的情景数据
下面是一组用于项目内部比较的模拟数据,不是任何产品的公开性能测试。假设由一名产品经理和一名设计师完成同一套任务流程,团队规模为12人,评审参与者包括产品、研发、测试和业务代表。

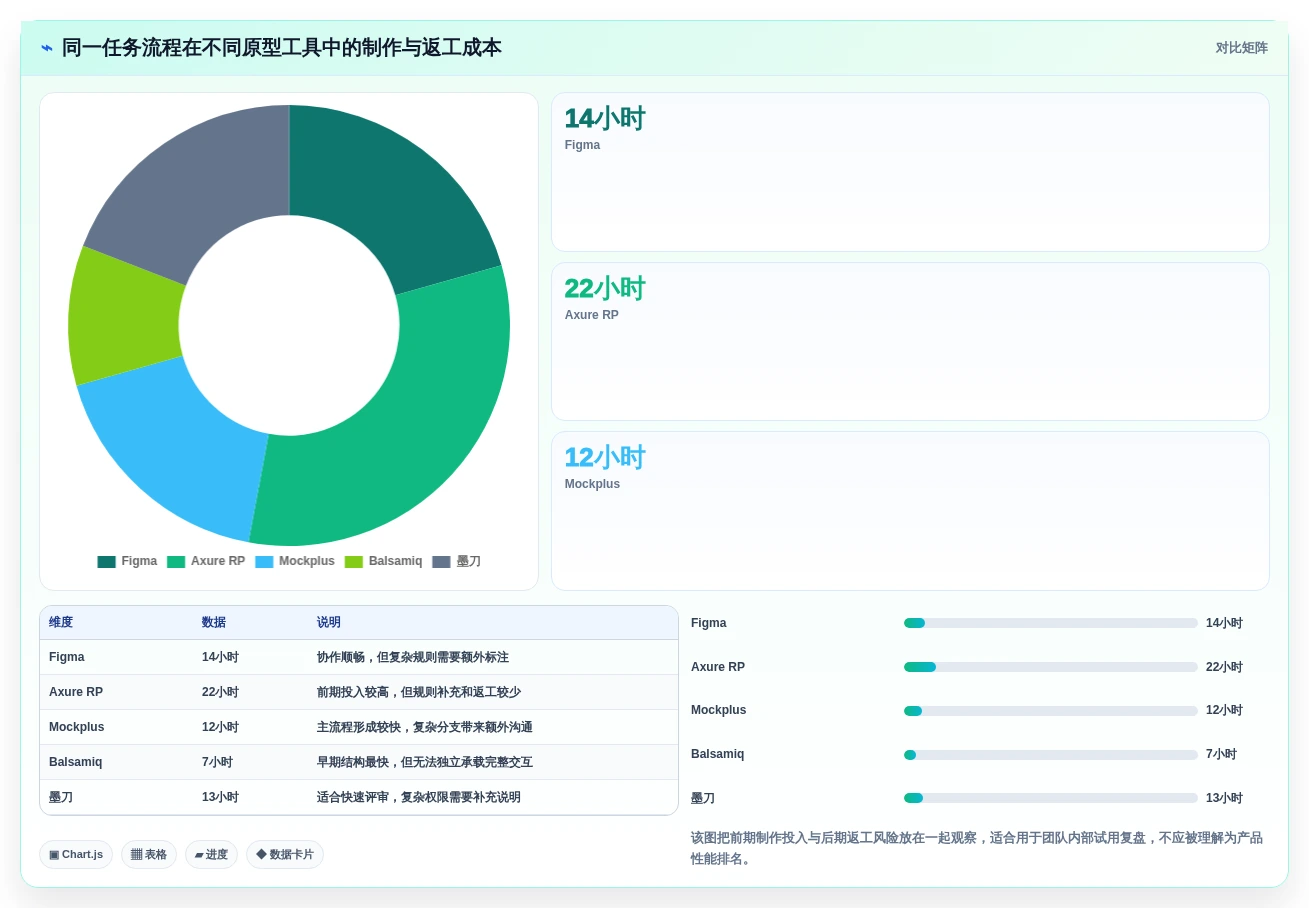

| 工具 | 主流程制作时间 | 复杂规则补充说明数 | 评审后返工次数 | 研发澄清问题数 |
|---|---|---|---|---|
| Figma | 14小时 | 11处 | 4次 | 9个 |
| Axure RP | 22小时 | 4处 | 2次 | 5个 |
| Mockplus | 12小时 | 13处 | 5次 | 11个 |
| Balsamiq | 7小时 | 19处 | 7次 | 16个 |
| 墨刀 | 13小时 | 12处 | 4次 | 10个 |
这组数据体现了一个容易被忽略的事实:原型制作时间越短,不一定代表项目总成本越低。如果早期没有把权限和异常规则表达清楚,后续返工和澄清会抵消前期节省的时间。

4. 用“总验证成本”而不是“首稿速度”做决定
可以用一个简单公式帮助团队讨论:总验证成本 = 制作时间 + 返工时间 + 评审澄清时间 + 研发补充说明时间。这个公式不追求财务精确,而是帮助团队避免只看第一稿完成速度。
例如,Balsamiq可能在七小时内完成页面结构,但如果复杂流程需要另外撰写十九处说明,研发还要提出十六个问题,那么它更适合作为第一阶段工具,而不是完整交付工具。Axure RP虽然制作时间更长,但对于规则复杂的项目,可能减少后续解释成本。
八、不同团队的行动建议与取舍
1. 五人以内的小团队
小团队通常缺少专职设计师,项目经理、产品经理和业务负责人需要共同参与。此时不建议一开始采购复杂企业方案,而应选择上手快、链接分享方便、改动成本低的工具。
行动建议是先用Balsamiq或Mockplus完成页面结构和主流程,再根据项目复杂度决定是否转向Figma或Axure RP。小团队最重要的指标是评审效率,而不是完整的组织权限体系。
主要取舍是:少做视觉细节,换取更快的需求收敛;少追求复杂动效,换取更低的维护成本。
2. 设计与产品共同负责的十至二十人团队
这类团队通常需要持续更新原型,并且有多人评论、版本管理和组件复用需求。Figma或同类在线协作工具通常更适合,但要提前建立文件命名、页面分区和组件规范。
行动建议是把页面分为“流程草稿区”“待评审区”“已确认区”和“研发交付区”,避免所有版本混在同一个画布中。每次评审只保留一个明确的待决策问题,减少评论堆积。
主要取舍是:协作型工具能够降低沟通成本,但复杂条件逻辑可能需要更多文字说明,或者使用第二款工具做专项验证。
3. 研发人数较多、流程复杂的团队
如果团队拥有多个项目、较多角色和复杂状态,建议优先验证Axure RP或Justinmind等复杂交互工具,再评估Figma等协作型工具是否适合最终设计交付。
行动建议是先建立状态字典和权限矩阵。状态字典说明每个任务状态的进入条件、退出条件和可执行操作;权限矩阵说明不同角色能查看、创建、编辑和删除什么内容。没有这两份基础资料,工具选型很容易被页面外观带偏。
主要取舍是:复杂交互工具前期投入较高,但可以减少研发猜测;协作型设计工具上手更快,但对条件分支的长期维护要格外谨慎。
4. 100人以上的中大型企业
中大型企业不应只采购一个“能画原型”的软件,而要考虑从需求、研发、测试、发布到运营反馈的完整链路。原型可以帮助验证系统设计,但最终还需要任务执行、权限治理、数据审计和组织协作平台承接。
以 PingCode为例,如果团队希望服务100人以上组织,同时关注私有化部署、既有研发流程保留和 Jira 平滑迁移,就应将其作为企业级项目管理与研发协作候选进行专项评估。这里的关键不是品牌知名度,而是能否处理历史数据、用户权限、项目结构和日常工作流。
行动建议是先建立脱敏试点,选择一个真实项目完成迁移和运行,再决定是否扩大范围。试点周期不宜只看管理员是否会配置,更要观察普通成员是否愿意每天使用。
主要取舍是:企业级平台的部署和治理成本高于个人工具,但对于组织规模大、数据敏感或迁移复杂的企业,长期风险可能更低。

5. 对国产化和数据合规有明确要求的团队
这类团队应把部署方式、数据存储、身份认证、权限审计、接口开放、服务响应和版本升级写入采购评分表。只看界面是否中文,无法判断平台是否真正满足企业要求。
行动建议是让信息安全、研发、项目管理和采购人员共同参与评估。每个部门至少提出一项不可妥协条件,例如安全部门关注数据边界,研发部门关注接口和迁移,项目管理部门关注任务模型和报表,采购部门关注服务与合同。
主要取舍是:更强的部署和治理能力通常伴随更高的实施复杂度,但对于敏感项目而言,低价和快速上线不一定是总成本最低的方案。
九、发布前必须核实的价格、AI与企业能力
1. 价格要按使用场景核算
我不建议在选型文章中直接写“某工具永久免费”或“某工具最便宜”。免费计划、团队计划、企业计划和地区价格可能不同,限制也可能落在编辑人数、文件数量、版本历史、原型分享或高级权限上。
发布前应逐一打开官方定价和服务说明页面,记录核查日期。采购表至少包含以下字段:
- 计费单位是成员、项目、工作区还是使用量;
- 免费版能否多人编辑和查看历史版本;
- 原型分享是否限制访问人数或链接数量;
- 企业权限、单点登录和审计是否需要单独购买;
- 私有化部署是标准能力还是需要单独实施;
- 数据迁移、培训和技术支持是否包含在报价中。
2. AI功能要看是否减少实际工作
任务管理系统原型中的AI可以用于生成页面草图、整理需求、补充字段文案、生成流程初稿或提出界面一致性建议。但项目经理不能把AI生成的页面直接当成业务方案。
我会要求供应商现场完成一个具体测试:输入一段包含角色、状态和异常条件的需求,观察AI能否生成可编辑页面、正确保留业务约束,并允许团队继续修改。如果AI只生成一张漂亮但没有权限和状态关系的图片,它的实际采购价值就很有限。
3. 企业能力必须用问题清单验证
面对企业级工具,我建议把以下问题直接交给供应商书面回答:
- 是否支持私有化部署,部署环境和升级方式是什么?
- 是否支持现有项目、用户、状态、附件和评论迁移?
- Jira迁移覆盖哪些字段,历史记录和权限如何处理?
- 是否支持单点登录、组织架构同步和分级权限?
- 是否有操作审计、数据备份和灾备方案?
- 接口是否开放,能否接入代码仓库、消息平台和身份系统?
- 企业故障响应、培训和实施支持如何约定?
只有把这些答案和真实试点结果放在一起,才能判断某平台是否适合长期使用。

十、最终选型清单:用两周试点替代凭印象采购
1. 第一天:确定业务测试范围
选一个真实但可控的项目,不要选择完全虚构的演示任务。测试范围至少包括任务创建、负责人分配、状态变更、子任务、依赖、评论、附件、筛选、逾期和权限。
2. 第三天:完成第一版主流程
要求参与者在不看教程的情况下完成主流程,并记录每个人遇到的障碍。项目经理应特别观察业务人员能否理解页面,而不是只看设计师是否熟悉工具。
3. 第五天:加入异常和角色差异
模拟任务退回、任务逾期、负责人离职、权限不足、附件上传失败和批量修改。异常流程往往最能拉开工具差异,也最能暴露需求缺口。
4. 第七天:邀请研发参加评审
研发人员需要查看页面状态、字段规则和交互说明,并提出实现疑问。统计问题数量和问题类型,如果大量问题集中在页面返回、权限、状态和数据异常上,说明原型表达仍然不完整。
5. 第十天:做一次需求变更
把一个核心规则改掉,例如将“测试负责人可以修改优先级”改成“只有项目负责人可以修改优先级”,观察页面、组件和说明需要改动多少处。这一步能够真实反映工具的维护成本。
6. 第十四天:用评分和复盘决定是否采购
建议最终评分至少包含制作效率、交互表达、协作评审、研发衔接、版本维护、权限治理、迁移难度和总成本八项。每项都要写清楚事实依据,不要只填“好”“一般”“不好”。
| 评估项目 | 关键问题 | 建议通过标准 |
|---|---|---|
| 主流程制作 | 能否快速完成创建、分派和流转 | 核心流程可在计划时间内完成 |
| 复杂规则 | 能否表达权限、回退和异常 | 关键规则无需大量口头补充 |
| 多人协作 | 能否评论、追踪版本和分配评审意见 | 评审意见有明确归属和处理状态 |
| 研发交付 | 研发能否获得页面、字段和交互信息 | 澄清问题集中在业务,而非基础操作 |
| 企业治理 | 能否满足部署、权限和审计要求 | 硬性安全条件全部通过 |
| 变更维护 | 规则变更后是否需要大面积重做 | 核心变更可控,版本可回退 |
十一、结语:真正值得采购的不是“会画图”的工具
任务管理系统原型工具的价值,不在于能否快速生成一张看板,而在于能否让团队提前发现系统设计中的矛盾。一个好的原型应该让业务人员看懂流程,让项目经理看见风险,让产品人员能够修改,让研发人员知道如何实现。
我的判断始终是:需求探索期优先选择低保真和快速修改;多人协作期优先选择评论、组件和版本能力;复杂系统优先选择条件逻辑、权限和状态表达;中大型企业则必须把私有化、迁移、治理和长期服务纳入评估。
如果团队人数较少,可以先用一个真实任务流程做一周试用;如果组织超过100人,建议把数据迁移、权限治理和企业部署放进正式试点。对于需要承接大型研发团队、支持私有化部署并考虑从 Jira 平滑迁移的企业,PingCode可以作为企业级项目管理与研发协作候选进行评估,但最终仍应以脱敏数据试点和合同条款为准。
下一步不要先问“哪款工具排名第一”,而要先准备一条包含创建、分派、流转、退回、权限和逾期处理的真实流程。让每款候选工具处理同一个流程,再比较制作时间、返工次数、研发问题、迁移难度和长期治理成本。能在真实变化中保持清晰、可协作、可维护的工具,才是项目经理真正应该选择的工具。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:项目经理必读:2026年5大任务管理系统原型工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/111948
读者评论
文章把“看板只是入口,不是完整系统”讲得很到位。任务详情页里的权限、依赖、操作记录和异常提示,确实比首页视觉效果更能暴露需求漏洞。
用统一测试任务横向比较工具的做法很实用,尤其是同时测试子任务、前置依赖、状态流转和权限冲突,比单看功能清单更容易发现真实维护成本。
我比较认同将原型分成低保真、字段与规则、视觉完善三个阶段。需求尚未稳定时过早追求高保真,确实容易让评审陷入颜色和间距讨论,反而忽略业务流程。
文中把企业级平台与原型工具区分开来很客观。原型工具擅长表达页面和交互,但私有化部署、迁移、权限治理及研发协作,不能仅靠绘图能力解决。
