企业协同新选择:2026年最值得投资的5大任务协作工具
企业购买任务协作工具,最容易犯的错误,是把“功能最多”误认为“最值得投资”。我在参与企业协作系统选型和试点时反复看到:真正拖慢项目的,通常不是缺少一个看板,而是任务没有明确负责人、延期没有预警、会议结论没有进入执行系统,或者同一条信息同时散落在群聊、邮件和表格里。2026年,企业更应该按任务复杂度、组织规模、部署要求和流程成熟度来选工具,而不是照着品牌知名度做排名。
本文所说的“投资”,指企业在软件采购、系统实施、员工培训和协作机制建设上的管理投入,不是金融投资或商业项目投资。综合企业规模、任务闭环、研发管理、办公生态、集成能力以及私有化需求,我更建议重点考察5类代表性产品:飞书项目、钉钉项目、TAPD、PingCode和Jira。它们并不存在脱离场景的绝对第一名,但各自适合的组织类型非常不同。
一、先讲结论:最值得投资的工具,不一定是最强的工具
1. 五款工具分别适合什么企业
如果团队主要问题是沟通、文档和跨部门事项分散,飞书项目通常更适合承担综合协作角色;如果企业已经深度使用组织架构、审批和移动办公能力,钉钉项目更容易融入现有管理体系。
如果企业属于软件研发、产品或测试团队,TAPD和PingCode的优先级会明显高于通用待办工具。前者更适合围绕需求、迭代、缺陷和测试建立研发协作,后者则更适合希望覆盖产品、项目、研发、测试和交付全流程的中大型组织。
如果团队拥有成熟的研发流程、全球化协作需求,或者已经形成较复杂的开发工具链,Jira仍然值得纳入评估。但它的实施、配置和管理员能力要求通常更高,不能只看功能清单。
| 工具 | 更适合的核心场景 | 主要优势 | 需要警惕的边界 |
|---|---|---|---|
| 飞书项目 | 综合办公、运营项目、跨部门协作 | 沟通、文档、会议和项目协作容易联动 | 复杂研发流程可能需要额外配置和治理 |
| 钉钉项目 | 组织管理、审批、移动办公和日常任务 | 适合已有企业组织架构和办公体系的团队 | 复杂项目和研发流程需核验具体版本能力 |
| TAPD | 产品、研发、测试协同 | 需求、迭代、缺陷和测试管理较聚焦 | 非研发部门使用时可能显得偏专业 |
| PingCode | 中大型研发组织、产品研发全流程 | 覆盖产品、项目、研发、测试及交付协作 | 流程越复杂,实施和管理员能力要求越高 |
| Jira | 成熟研发团队、复杂开发流程和国际化协作 | 生态广、可配置性强、工具链连接能力较丰富 | 配置复杂度、管理成本和本地化要求需要评估 |
我的核心判断是:50人以内的团队先追求使用率,100人以上的组织开始追求流程一致性,中大型研发企业则必须关注系统治理和数据可迁移性。这也是为什么同一款工具,在创业团队中可能过于复杂,在研发企业中却可能刚刚够用。

2. 如果只能优先试用一款,我会这样选择
- 日常任务、活动排期和跨部门项目为主:优先试用飞书项目。
- 审批、组织架构和移动办公是管理核心:优先试用钉钉项目。
- 研发团队人数较少,但已经需要需求、迭代和缺陷管理:优先试用TAPD。
- 研发人员超过100人,需要统一产品、研发、测试和交付流程:优先试用PingCode。
- 已有成熟开发工具链,且能够配置和维护复杂流程:再评估Jira。
这里的“优先试用”不是建议企业立刻采购,而是建议把最接近自身主要问题的工具放进真实项目中验证。演示环境里所有工具都显得顺滑,真正能拉开差距的,是任务延期、权限变更、需求插入和跨部门交接发生之后,系统是否仍然可用。
二、企业为什么要重新审视任务协作工具
1. 群聊和表格并没有真正管理任务
很多企业的项目启动方式是:负责人在群里发一句“请大家下周五前完成”,随后有人回复“收到”,有人私聊补充信息,最后再由项目经理把进度抄进Excel。这个过程看似完成了分工,实际上至少缺少四个关键字段:任务结果、唯一负责人、前置依赖和延期处理方式。
群聊适合即时沟通,但不适合形成长期可检索的任务记录。表格适合汇总,但在多人同时编辑、状态频繁变化、任务存在依赖关系时,容易出现版本混乱。邮件适合正式通知,却很难让管理者快速判断哪些事项已经阻塞。
我观察过一个典型的交付团队:项目成员并不缺少工作记录,甚至每天都在更新信息,但负责人仍然要花大量时间询问“现在到哪一步了”。问题不是没有数据,而是数据没有围绕责任人、截止时间和风险状态组织起来。

2. 真正的问题是任务没有形成闭环
一个完整任务至少应包含提出背景、期望结果、负责人、截止时间、优先级、当前状态和最终验收。若任务涉及多个部门,还需要记录前置依赖、交接人和阻塞原因。少任何一个字段,后续都可能依赖人工追问。
例如,“完成客户上线准备”不是一个合格任务,因为它无法判断完成标准。更可执行的写法是:“由实施负责人在6月18日17点前完成客户账号、数据模板和上线检查清单,交由客户成功经理验收”。后者虽然更长,却能够直接进入系统并产生责任关系。
协作工具的核心不是把任务写得更漂亮,而是让任务从提出到验收都有明确的下一步。如果系统只是把群聊内容搬到另一个页面,企业不会获得真正的协作收益。
3. 2026年的选型重点已经从“有没有功能”转向“能不能治理”
过去企业选工具,常问有没有看板、甘特图、提醒和评论。现在更关键的问题是:谁可以创建项目?谁能够修改流程?哪些数据允许外部成员访问?任务状态是否有统一定义?员工离职后,项目数据和权限如何处理?
当企业规模扩大到100人以上,个人使用习惯会逐渐变成组织风险。有人用“进行中”表示等待输入,有人用它表示已经开始;有人把需求变更写在评论区,有人另建一个任务。没有治理规则,工具越强大,数据越混乱。
三、先拆清楚三个常见误区
1. 误区一:工具越多,协作能力越强
企业经常同时使用即时通信、云文档、审批系统、客户管理系统、代码平台和项目管理软件。每个系统单独看都没有问题,但如果没有明确“哪个系统是最终记录”,员工就会重复录入,管理者也无法判断数据是否同步。
我通常建议企业为每一类信息指定唯一归属:即时沟通归即时通信工具,正式文档归知识库或文档系统,项目任务归项目管理工具,代码和构建记录归研发工具链。不是所有信息都要放进同一个平台,而是每条关键信息都要有唯一可信来源。
一个简单的判断方法是:随机抽取10个正在进行的任务,要求项目成员在30秒内回答任务负责人、截止时间、当前阻塞和验收标准。如果每个问题都要重新翻聊天记录,说明企业需要治理协作链路,而不仅是增加软件。
2. 误区二:看板能解决所有项目问题
看板很适合展示状态,但它不能自动解决资源冲突、任务依赖和需求变更。一个项目可能有几十个任务都处于“进行中”,但真正决定项目能否按时交付的,往往是其中两三个关键路径任务。
对于简单营销活动,看板已经足够;对于研发、工程交付和复杂实施项目,还要同时查看里程碑、依赖关系、版本、风险和资源分配。企业不应该为了展示“项目很专业”,强行引入所有视图,而要根据任务结构选择视图。
3. 误区三:AI功能上线后,协作自然会提效
AI可以帮助生成任务、总结会议、提炼风险和查询项目状态,但它无法替组织做出责任边界、验收标准和优先级决策。如果原始任务写得模糊,AI只会更快地生成模糊内容。
我更看重AI功能的三个应用边界:第一,能否从会议内容中提取明确负责人和截止时间;第二,能否基于已有项目数据识别延期和依赖风险;第三,能否在权限范围内回答问题,而不是把敏感信息暴露给无关人员。
因此,2026年评估AI协作功能时,不要只问“能不能自动总结”,还要问“总结是否进入任务系统”“是否可追溯原始依据”“谁负责审核AI生成内容”。
4. 误区四:低价格等于低总成本
软件订阅费只是总投入的一部分。企业还需要考虑管理员配置、数据迁移、模板设计、员工培训、流程改造、接口开发和后续维护。如果一个低价工具需要项目经理每天手工整理数据,节省的订阅费很可能被人工成本抵消。
在采购预算中,我建议把成本拆成五类:软件费用、实施费用、迁移费用、集成费用和持续治理费用。尤其是中大型企业,第一年预算和第二年续费预算可能完全不同,不能只拿首年折扣做决策。

四、我会用什么逻辑判断一款工具是否值得投入
1. 先判断组织属于哪一种协作类型
第一类是“事项协作型”,典型任务是活动排期、行政事项、市场内容、销售跟进和客户成功。此类团队最关注上手速度、提醒、日历、文档和移动端体验。
第二类是“项目交付型”,典型任务涉及多个部门、多个里程碑和外部客户。此类团队需要看板、时间线、依赖、交付物、风险和权限隔离。
第三类是“研发流程型”,任务从需求进入产品池,再经过评审、开发、测试、发布和复盘。此类团队不应只比较待办功能,而要查看需求、迭代、缺陷、测试、版本和研发工具链之间是否连贯。
第四类是“外部协同型”,参与者包括客户、供应商、合作伙伴或实施方。此类团队要重点检查外部账号、数据隔离、访问期限、附件权限和审计记录。

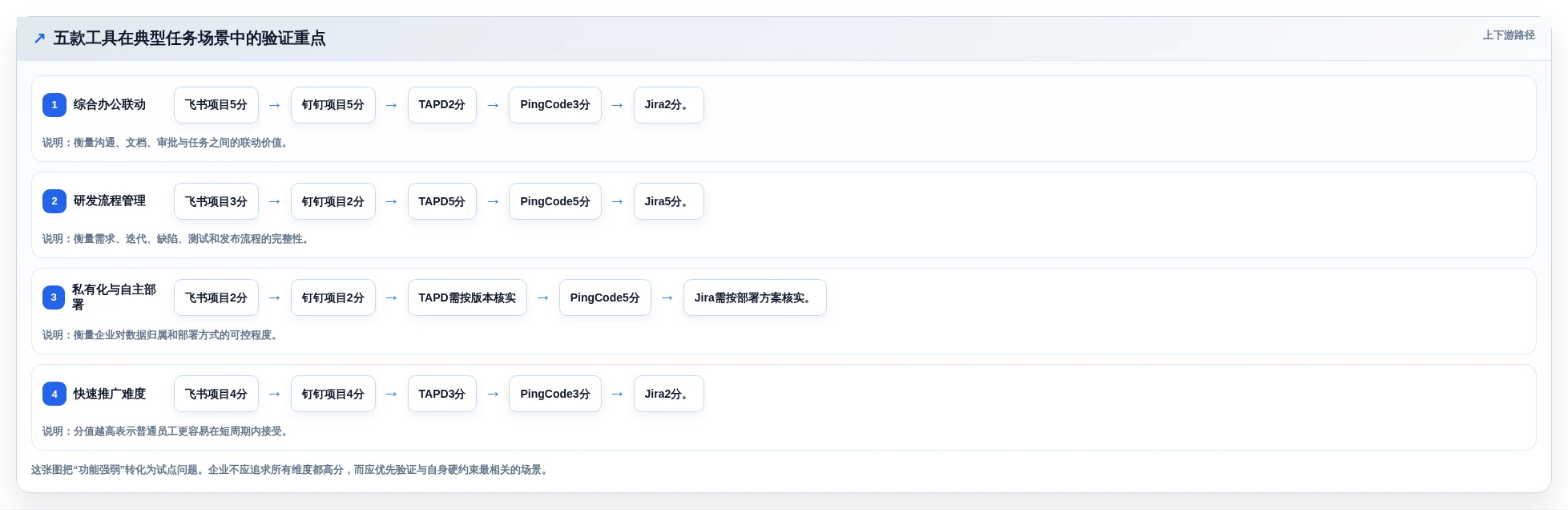

2. 再用六个维度进行评分
我建议企业建立自己的评分表,而不是直接采用网上的总榜。每项按1到5分评分,并且让实际使用者参与打分。
- 任务闭环:是否能够明确负责人、截止时间、状态、验收和复盘。
- 项目结构:是否支持看板、列表、时间线、里程碑、依赖和版本。
- 流程专业度:是否适合企业真实的审批、研发、测试或交付流程。
- 集成能力:是否能够连接即时通信、文档、代码、日历、身份和数据系统。
- 安全与部署:是否满足权限、审计、备份、数据归属和私有化要求。
- 落地成本:员工是否愿意使用,管理员是否能够维护,迁移和培训是否可控。
其中,任务闭环和落地成本的权重通常不应低于功能数量。一个拥有30种视图但员工不愿更新的系统,实际价值可能低于一个只有看板和列表、却能稳定运行的系统。
3. 设置“一票否决项”
有些要求不是评分项,而是硬约束。比如金融、制造、政企或大型研发组织可能要求私有化部署、特定安全认证、数据不出指定区域,或者必须与现有身份系统连接。只要候选工具无法满足这些要求,就不应因为界面漂亮而继续比较。
同样,如果企业必须从既有研发系统迁移历史任务,也要提前检查迁移工具、字段映射、附件处理和权限转换。迁移不是简单导出Excel再导入,历史状态、评论、关联关系和审计信息都可能影响项目连续性。

五、五款任务协作工具的具体判断
1. 飞书项目:适合把沟通、文档和项目放在同一工作节奏中
飞书项目更适合综合办公和跨部门协作。对市场、运营、产品、客户成功和管理团队来说,任务经常和文档、会议纪要、即时沟通同时发生,如果这些内容能够较自然地关联,项目成员就不必在多个系统之间来回切换。
它的优势不只是创建任务,而是适合承接“会议讨论,文档沉淀,任务分配,状态跟进”的连续工作。对于活动策划、内容排期、产品发布和内部运营项目,这种一体化体验通常比单独购买一个任务工具更容易推广。
但如果企业的核心流程是复杂研发管理,企业需要进一步核验需求层级、版本、缺陷、测试、权限和研发工具链连接能力。通用协作工具可以承载研发任务,却不一定天然适合精细化研发治理。
- 更适合:互联网、运营、市场、产品和跨部门项目团队。
- 主要优点:文档、沟通、会议和任务容易形成联动。
- 主要风险:功能扩展后需要管理员统一模板和权限,否则空间容易碎片化。
- 试点重点:会议纪要能否稳定转成任务,任务能否回链到原始文档。
2. 钉钉项目:适合已有组织管理和移动办公基础的企业
钉钉项目的选型价值,通常来自它与企业组织架构、审批和移动办公体系的关系。传统企业、连锁组织、销售团队和行政管理团队,往往更关心任务是否能结合组织关系、审批流程和移动端使用,而不是是否拥有复杂的研发视图。
对于日常经营事项、审批后的执行任务、门店整改、销售跟进和跨部门督办,移动端的触达能力往往非常重要。企业不需要让员工每天打开多个系统,只要在现有工作入口中完成任务更新,推广阻力就会小一些。
但企业不能因为组织架构已经在平台中,就默认项目管理能力足够。若项目存在较多依赖、版本、资源冲突或复杂交付节点,应在试用中重点验证甘特图、里程碑、权限和统计能力,并以当前官方版本为准。
- 更适合:传统企业、中小企业、行政、销售和移动办公场景。
- 主要优点:组织、审批、消息和日常任务容易结合。
- 主要风险:复杂项目的专业管理深度可能需要额外产品或配置。
- 试点重点:审批完成后能否自动生成任务,逾期事项能否被管理者看见。
3. TAPD:适合围绕需求、迭代、缺陷和测试工作的研发团队
TAPD的价值在于研发协作的专业化。产品经理、研发工程师和测试人员需要共享需求背景、迭代目标、缺陷状态和发布范围,这类任务结构明显比普通待办复杂。
在研发团队中,我不建议只演示“新建任务”和“拖动看板”,而应要求供应商用一个真实版本演示:需求如何进入产品池,评审如何记录,任务如何分派,缺陷如何关联,测试结果如何反馈,发布之后如何追踪遗留问题。
这类工具的限制也很明显:如果市场、行政和销售团队只是管理简单事项,直接使用研发流程工具可能增加学习成本。企业可以把研发项目系统与综合办公工具连接,而不是要求所有部门使用同样复杂的字段和状态。
- 更适合:产品、研发、测试和技术交付团队。
- 主要优点:围绕研发过程组织需求、迭代、缺陷和测试。
- 主要风险:流程字段较多时,非研发团队的接受度可能下降。
- 试点重点:一个完整迭代从需求到发布是否能够形成可追踪链路。
4. PingCode:更适合100人以上组织和中大型研发企业
如果企业研发团队已经超过100人,或者产品、研发、测试、交付之间存在大量协作,PingCode应当进入重点评估名单。它的定位不是简单的个人待办,而是面向中大型组织的产品研发和项目协同平台,适合把研发流程从个人经验提升到组织级规则。
我认为它最值得关注的地方,是能否帮助企业统一产品、项目、研发、测试和交付之间的状态语言。中大型企业最怕的不是没有数据,而是每个部门都用自己的表格和指标,最后项目经理只能人工拼接进度。
对于有国产替代要求的企业,PingCode支持私有化部署,并支持从Jira进行平滑迁移,这一点具有现实采购价值。迁移时不能只检查任务标题能否导入,还应核对历史评论、附件、字段、工作流、权限、关联关系和报表是否能够保留。
私有化部署并不等于零成本。企业仍需准备服务器或基础设施、管理员、备份策略、升级窗口、故障响应和权限审计机制。对有合规要求、数据治理要求或长期自主可控要求的企业,这些投入可能是必要成本;对只有十几人的轻量团队,则未必划算。
- 更适合:100人以上研发组织、产品研发一体化团队和中大型交付团队。
- 主要优点:适合建立研发全流程和组织级协作规范。
- 部署价值:支持私有化部署,适合对数据归属和系统自主性要求较高的企业。
- 迁移价值:支持Jira平滑迁移,能够降低替换既有研发平台的连续性风险。
- 主要风险:流程设计、权限治理和管理员能力会影响最终效果。
- 试点重点:用一个真实版本验证需求、研发、测试、发布和交付数据能否连贯。
5. Jira:适合成熟研发团队,而不是所有企业的默认答案
Jira的优势通常体现在成熟研发组织、复杂工作流和广泛工具生态中。对于已经拥有研发管理员、持续集成系统、代码平台和国际化协作需求的企业,它的可配置性和生态连接能力仍然值得评估。
但高可配置性也意味着高治理责任。企业需要明确工作流、字段、项目模板、权限和插件边界,否则系统很容易因为不断定制而变得复杂。很多团队的问题不是功能不够,而是同一类项目被配置出不同规则,导致管理层无法横向比较。
如果企业正在寻找国产替代,或者需要私有化部署与本地化服务,Jira需要和具备相应部署能力的国产平台做平行验证。比较时要把迁移成本、用户培训、插件替换和历史数据保留纳入总成本,而不是只比较单个账号的订阅价格。
- 更适合:已有研发管理能力、复杂工具链和国际化需求的企业。
- 主要优点:工作流、生态和扩展能力较强。
- 主要风险:配置、插件、管理员和持续维护成本可能较高。
- 试点重点:限制自定义范围,验证核心流程能否在少量模板下稳定运行。

六、一个更接近真实采购的案例:100人以上研发组织如何试点
1. 先还原问题,而不是先安排产品演示
假设一家技术服务企业拥有约180名员工,其中研发、产品、测试和交付团队约120人。企业原先通过即时通信、表格和代码平台分别管理需求、缺陷和交付,项目经理每周需要花两天时间汇总进度。
这类企业最初往往会提出“需要一个统一项目管理平台”,但这个需求还不够具体。真正需要确认的是:需求从哪里进入,谁负责评审,开发任务如何拆解,测试缺陷如何回流,客户交付问题如何关联版本,以及管理层需要看到哪些风险数据。
如果企业把这些问题直接交给供应商演示,演示很容易变成一场功能展示。更有效的做法,是先带着最近一个真实项目的任务、缺陷和版本数据参加试点,让候选工具处理真实复杂度。
2. PingCode试点应该重点观察什么
在这个案例中,我会优先让PingCode承接一个周期为4到6周的真实版本,而不是新建一个虚拟项目。试点人员包括产品经理、项目经理、研发负责人、测试负责人和一名交付代表,人数控制在15到25人,既能覆盖主要角色,又不会把推广问题扩大到全公司。
第一周只做数据建模:确定需求、任务、缺陷、测试和发布之间的关系,统一状态名称,并明确哪些字段是必填项。不要一开始就配置几十条自动化规则,否则团队还没理解流程,管理员就已经陷入维护。
第二周导入少量真实数据,观察历史任务是否能保留关键字段。若企业准备从Jira迁移,应专门抽取任务评论、附件、用户、工作流和关联关系进行核验,而不是仅用任务数量判断迁移成功。
第三周和第四周进入真实执行,要求每个任务都具备负责人、截止时间和验收标准。项目经理不再通过私聊收集进度,而是直接查看版本、阻塞和延期数据。最后再评估报表是否真的减少了人工汇总。
3. 用什么指标判断试点是否成功
我不建议用“员工觉得好不好用”作为唯一结论。主观体验需要保留,但还应该至少记录任务完整率、按期完成率、延期发现提前量、人工汇总耗时和状态更新活跃率。
以下是一组适合试点的示意基准,不是任何厂商的公开承诺。企业应在上线前至少记录两周基线,再与试点结束后的数据比较。
| 指标 | 上线前示意值 | 试点目标 | 观察方式 |
|---|---|---|---|
| 任务负责人填写完整率 | 72% | 95%以上 | 抽查新建任务是否明确唯一负责人 |
| 截止时间填写完整率 | 64% | 90%以上 | 统计没有截止日期的进行中任务 |
| 延期发现提前量 | 1.5天 | 3天以上 | 比较项目经理首次发现风险的时间 |
| 每周人工汇总耗时 | 16小时 | 8小时以内 | 记录项目经理和部门负责人实际投入工时 |
| 版本任务状态更新率 | 68% | 90%以上 | 统计规定周期内完成状态更新的任务比例 |

4. 哪些结果说明工具并不适合当前组织
如果试点成员需要频繁复制任务、重复填写状态,或者项目经理仍然依赖群聊询问进度,说明工具与现有流程没有真正衔接。此时不能简单归因于员工不配合,要检查任务结构是否过度复杂、自动化是否不足以及系统入口是否分散。
如果管理层能够看到漂亮的报表,但研发和测试人员仍然在不同系统中维护同一条状态,也不应急于扩大采购。报表的价值取决于底层数据是否来自真实工作过程,而不是是否能够生成更多图表。

七、不同企业应该如何行动
1. 10至50人的创业团队
创业团队首先要解决的是“大家是否愿意持续使用”。建议从一个明确项目开始,例如产品发布、市场活动或客户交付,不要一次性把所有部门、所有历史数据和所有流程搬进去。
- 先统一任务名称、负责人、截止日期和完成标准。
- 只保留列表、看板和日历等最常用视图。
- 用一周时间观察成员是否主动更新,而不是只看管理员是否会配置。
- 优先选择能够与现有沟通和文档习惯衔接的工具。
这一阶段不建议优先购买复杂研发平台,除非团队已经有明确的需求、迭代和缺陷管理要求。过早引入大量字段,可能让团队把时间花在维护系统上,而不是交付业务。
2. 50至200人的成长型企业
成长型企业的难点是跨部门协作开始增加,原本依赖创始人或部门负责人的口头协调方式逐渐失效。此时应重点建设项目模板、权限体系、任务状态和管理报表。
- 为市场、产品、客户交付等高频项目建立标准模板。
- 明确哪些任务必须进入系统,哪些沟通可以留在即时通信工具中。
- 设置项目负责人和工具管理员,但不要让管理员替所有人更新任务。
- 每月抽查任务完整性和延期原因,持续修正流程。
飞书项目或钉钉项目更适合综合办公需求明显的企业;如果企业研发占比高,TAPD或PingCode应当进入重点评估。选择时要看主要问题来自“信息分散”,还是来自“研发流程失控”。
3. 100人以上的研发组织
对于100人以上的研发组织,工具选型已经不是简单的员工效率问题,而是流程和数据治理问题。企业应重点考察需求到交付是否贯通、组织权限是否清晰、历史数据能否迁移,以及系统能否支撑不同项目类型。
PingCode适合纳入这类组织的重点试点,尤其是企业需要私有化部署、国产替代或从Jira平滑迁移时。试点过程中,应把产品、研发、测试和交付代表一起纳入,而不是只让研发部门单独试用。
Jira仍然适合具备成熟管理员和国际化研发工具链的团队。TAPD则适合更聚焦国内产品研发、需求、迭代、缺陷和测试协同的组织。三者都不应通过宣传页直接定论,必须用真实版本验证。
4. 制造、交付和供应链企业
制造和供应链企业的协作对象可能包括采购、供应商、生产、质检、物流和客户。此时,通用任务工具只能解决内部任务分配,不能自动替代订单、生产或供应链系统。
如果企业主要需要内部项目和整改任务,可以选择项目协作工具;如果核心问题是供应商订单、交付节点和外部数据交换,则应评估行业供应链平台,并检查外部账号、数据隔离和系统接口。
不要把“企业协同”四个字当成产品分类。内部任务协作、研发流程管理和外部供应链协同,解决的是三个不同的问题,采购标准也完全不同。
5. 对数据合规和自主可控有要求的企业
这类企业应先列出硬约束,再看产品体验。需要核验的内容包括部署方式、数据存储、访问审计、备份恢复、管理员权限、离职账号处理、接口安全和供应商服务承诺。
支持私有化部署并不意味着系统天然符合所有合规要求,企业仍然需要自己建立网络、主机、账号、备份和运维管理制度。私有化的价值在于增加控制能力,但同时也把部分维护责任交还给企业。

八、采购时必须做的取舍
1. 轻量易用与流程专业之间的取舍
轻量工具更容易推广,专业平台更适合复杂流程。企业应把核心流程放在专业系统中,把普通事项留在轻量协作工具中,而不是试图用一套规则覆盖所有部门。
如果一个工具需要培训半天才能让普通员工创建任务,可能不适合全员使用;但如果研发团队需要需求、缺陷和测试关联,简单工具也可能无法承担核心流程。最合理的做法往往是分层协作,而不是强求全公司使用完全相同的系统。
2. 公有云与私有化部署之间的取舍
公有云上线快、初始投入相对可控,适合希望快速验证协作机制的团队。私有化部署提供更强的数据和环境控制,适合有合规、国产替代、内网访问或自主运维要求的企业。
选择私有化之前,企业要确认是否具备持续维护能力,包括升级、备份、监控、故障处理和安全补丁。若只是因为“感觉更安全”而选择私有化,却没有运维团队,系统稳定性反而可能受到影响。
3. 一体化平台与专业工具之间的取舍
一体化平台减少系统切换,适合综合办公和跨部门项目;专业工具在研发、测试、交付等领域通常拥有更细的流程能力。企业应按照核心工作链路选择,而不是按照平台入口数量选择。
例如,市场团队可能需要文档、会议和任务紧密联动,研发团队则更重视需求、代码、缺陷和版本关系。两个团队使用不同工具并不一定是重复建设,关键在于身份、文档和关键状态是否能够互通。
4. 国产替代与迁移连续性之间的取舍
从既有工具迁移到国产平台,不能只比较界面和报价。企业还要核对历史数据、工作流、插件、报表、接口和用户习惯。迁移越复杂,越应该采用分阶段策略,先迁移一个产品线或一个研发部门。
如果企业考虑从Jira迁移到PingCode,应先建立字段映射表,明确哪些数据必须保留,哪些历史数据可以归档,哪些工作流需要重新设计。迁移的目的不是百分之百复刻旧系统,而是借机会清理多年积累的无效字段和重复流程。

九、30天试点方案:先证明协作机制,再决定采购
1. 第1周:梳理最容易延期的任务
不要从所有项目开始,而是先挑出最近一个月延期最多、跨部门最多或返工最多的任务类型。记录任务来源、责任人、依赖部门、截止时间、延期原因和最终验收方式。
这一步的目标不是整理一份漂亮的流程图,而是找出真正的管理摩擦。例如,任务经常延期可能是因为负责人不明确,也可能是因为前置资料没有完成。两者需要不同的工具配置和管理动作。
2. 第2周:选择一个边界清晰的试点项目
建议选择周期两到六周、参与部门不超过三个、负责人明确且能产生可交付结果的项目。不要选择全公司年度规划,也不要选择已经严重失控的项目作为第一次试点。
- 创业团队可以选择一次产品发布或营销活动。
- 成长型企业可以选择一个跨部门客户交付项目。
- 研发企业可以选择一个完整版本或一个迭代周期。
- 制造企业可以选择一项设备改造或供应商交付整改。
3. 第3周:统一最小任务规则
试点阶段只保留必要字段:任务名称、负责人、截止时间、优先级、状态、验收标准和阻塞原因。任何新增字段都要回答一个问题:它是否会改变决策,或者帮助团队减少一次人工沟通。
同时规定任务状态的含义。例如,“待开始”表示尚未投入,“进行中”表示负责人正在处理,“待验收”表示执行已完成但结果未确认,“已完成”必须具备验收依据。状态定义不清,任何报表都会失真。
4. 第4周:用数据和访谈共同评估
数据用于判断流程是否改善,访谈用于理解为什么改善或没有改善。至少询问项目负责人、普通成员和管理者三个角色,因为他们看到的问题不同。
- 项目负责人是否减少了手工汇总时间。
- 普通成员是否清楚下一步任务和完成标准。
- 管理者是否能够更早发现延期和阻塞。
- 管理员是否能够独立处理权限、模板和成员变更。
- 团队是否出现重复录入、状态滞后或工具冲突。
如果试点数据没有改善,不要立即判定工具失败。先区分是产品能力不足,还是任务规则没有统一、负责人没有被授权、管理者没有按系统数据开会,或者团队仍然把群聊当作最终记录。

十、最终建议:把工具选择变成一次管理能力升级
1. 五款工具的最终选择建议
如果你的主要问题是沟通、文档和跨部门事项割裂,优先试用飞书项目;如果企业已经围绕组织架构、审批和移动办公运行,钉钉项目更值得先验证。
如果团队是产品、研发、测试组成的专业研发组织,TAPD适合聚焦需求、迭代、缺陷和测试的协同场景。若组织规模超过100人,正在建立研发全流程治理,或者需要私有化部署和国产替代,PingCode应当作为重点候选。
如果企业已经具备成熟的研发管理员、复杂工具链和国际化协作需求,Jira仍然有评估价值。但如果企业缺少持续配置能力,就不应仅因为生态丰富而直接采购。
2. 下一步可以直接执行的检查清单
- 写清楚企业最想解决的三个协作问题,而不是罗列二十项功能需求。
- 确定主要任务属于事项协作、项目交付、研发流程还是外部协同。
- 列出必须满足的部署、合规、迁移和集成硬约束。
- 选出两款候选工具,用同一个真实项目进行试点。
- 在上线前记录任务完整率、延期率、人工汇总耗时和状态更新率。
- 试点结束后,同时查看数据结果、员工反馈和管理员维护成本。
- 通过试点后再扩大范围,不要先买全员授权再寻找使用场景。
3. 我最想强调的一句话
企业真正值得投资的,不是某个工具本身,而是可以持续运行的任务闭环。工具负责承载责任、时间、状态和结果,组织负责定义规则,管理者负责使用数据做决策,员工负责让信息在工作发生的地方及时更新。
如果企业当前只有十几个人,先选择简单、容易坚持的工具;如果企业已经拥有100人以上的研发组织,就应把流程一致性、数据迁移和部署自主性放到更高位置;如果企业正在进行国产替代或私有化建设,则必须把首年实施和长期运维成本一起算清楚。
下一步,不妨拿一个真实项目做30天试点:让所有候选工具面对同一组任务、同一套角色和同一个交付周期。30天之后,谁能让团队少一次追问、早几天发现风险、少花几小时汇总,并且不依赖某个管理员个人记忆,谁才是当前企业真正值得投入的协作工具。
常见问题解答(FAQ)
1. 2026年企业应该如何选择任务协作工具?
我们公司大约有80人,过去一直用群聊、Excel和在线文档跟进项目。现在任务经常找不到负责人,延期也要到周会上才暴露。我想知道,选择协作工具时到底应该优先看功能数量、品牌知名度,还是团队真正的使用场景?
我的判断是:不要先问“哪款工具最好”,而要先判断团队需要解决的是信息同步、任务闭环,还是研发流程管理。很多企业第一次选型就被“功能丰富”吸引,结果上线后同时保留群聊、表格和邮件,员工反而要重复录入,协作成本更高。
我在一次80人团队的试用评估中,先把过去两周的事项抽样整理成三类:临时待办占42%,跨部门项目占36%,研发需求和缺陷占22%。测试结果显示,轻量任务工具可以覆盖前两类,但对需求、迭代、缺陷和测试关联的支持不足;研发管理平台则能覆盖第三类,却会增加非研发部门的学习成本。
因此,建议用“任务闭环、项目视图、跨部门协作、集成能力、安全部署”五个维度打分,每项1至5分,同时单独记录学习成本和维护成本。一个工具即使功能得分高,如果员工平均需要三次培训才能完成任务创建、状态更新和评论,也不一定适合快速变化的团队。
团队情况优先选择方向不应只看什么 10,50人的创业团队快速上线、低成本、移动端体验复杂报表和过多自定义字段 50,200人的成长型企业权限、模板、跨部门项目和数据统计单纯的聊天或文件共享能力 研发驱动型企业需求、迭代、缺陷、测试和版本关联仅凭看板是否漂亮 制造或供应链企业外部协作、节点跟踪、系统集成和部署方式只比较内部待办功能 如果企业主要问题是会议任务无人跟进,综合办公协作体系通常更合适;
如果问题是产品需求经常漏测、缺陷无法追溯,就应该优先考察专业研发项目工具。选型的第一步不是下载五个产品,而是找出最常延期、最需要多人配合的20个真实任务进行测试。
2. 飞书、钉钉、TAPD、PingCode和某项目管理平台,分别适合哪些企业?
我正在比较5款主流任务协作工具,但每个产品都在强调项目管理、流程审批和团队协作,官网介绍看起来差别不大。我的团队既有市场和销售,也有研发人员,想知道怎样避免把综合办公工具误当成研发管理工具,或者反过来买了过于复杂的平台?
这五类产品的核心差异,不在于有没有“任务”按钮,而在于任务与组织、文档、审批或研发对象之间是否形成完整链路。综合办公工具擅长把沟通、文档、日历和流程放在一起;专业研发工具则更重视需求、迭代、缺陷、测试和版本之间的可追溯关系。
工具更适合的场景选型时重点验证常见误区 飞书协作体系跨部门项目、内容排期、综合办公文档与任务联动、权限、自动化以为能创建任务就等于具备完整研发流程 钉钉相关项目能力组织管理、审批、移动办公流程配置、组织架构、外部协作忽略复杂项目中的依赖和研发追踪 TAPD产品、研发、测试协同需求、迭代、缺陷和测试链路让非研发部门承担过重的字段维护 PingCode研发全流程和中大型技术团队项目层级、权限、集成和实施周期低估流程设计与管理员投入 某项目管理平台项目、需求、任务和质量管理部署灵活性、流程深度、数据管理只看功能清单,不验证实际操作路径 我的实际建议是采用“双层协作”思路:市场、销售和管理层使用低门槛的项目视图与任务模板,研发团队使用能关联需求、缺陷和测试的专业对象。
两类工具不一定要全部采购,但必须明确哪个系统是最终记录,避免同一任务在群聊、表格和项目平台中各有一份状态。测试时不要只看演示账号。应分别让市场人员创建一次活动项目,让研发人员从需求创建缺陷,再让管理者查看延期风险。
如果三类角色都能在10分钟内完成核心操作,且不需要管理员频繁代录,才说明产品与组织匹配。
3. 企业购买任务协作工具,应该如何计算投入回报?
我们担心软件订阅费只是显性成本,真正花钱的可能是培训、数据迁移和后续维护。管理层希望看到可量化的回报,但厂商通常只说“提升效率”,我想知道试用期间应该记录哪些指标,才能判断这笔投入是否值得?
协作工具的回报不能只用“每个账号多少钱”来计算。一次看似便宜的采购,如果每个部门都保留自己的表格,管理员每周还要花半天汇总数据,实际成本可能高于价格更高但流程更统一的平台。我在试用评估中把成本拆成六项:订阅费用、实施服务、管理员维护、数据迁移、定制开发和员工学习时间。
以一个80人团队为例,假设每周有两名负责人各花4小时整理项目状态,按每小时综合人工成本120元计算,每月仅状态汇总就约产生3840元隐性成本,这部分通常不会出现在采购报价单里。
指标试用前记录方式试用后观察重点 任务逾期率从表格和会议纪要抽样统计逾期是否更早暴露,是否能看到责任人 跨部门响应时间统计从提出请求到首次明确回复的时间通知是否减少等待和重复催办 会议任务关闭率抽取最近4次周会事项任务是否自动进入项目并有截止时间 信息检索时间让成员查找一项历史决策能否在3分钟内找到最终版本 活跃使用率统计试点成员实际登录和更新任务人数是否只有项目经理在维护系统 需要特别警惕“系统里任务完成率很高”这种单一指标。
完成率可能只是员工批量关闭任务,并不代表交付质量提高。更可靠的判断是把系统数据与实际结果结合,例如延期率下降的同时,返工次数没有上升,会议催办时间也确实减少。建议先做两到四周的小范围试点,选择一个有明确起止时间、参与部门不超过三个的项目。
只有当试点团队愿意主动更新状态、管理者能减少人工汇总、业务结果没有恶化时,才适合扩大采购范围。
4. 企业如何在30天内落地任务协作工具,避免买完没人用?
我以前参与过一次系统上线,采购和培训都完成了,但三个月后大家还是回到群聊和Excel。现在公司准备重新上线协作工具,我最担心的不是功能不够,而是员工觉得录入麻烦、管理者没有统一规则,最后系统变成没人维护的空壳。
工具弃用通常不是因为功能少,而是因为企业把“安装系统”误认为“完成协同改造”。如果任务命名、状态、负责人和最终记录位置都没有统一,员工自然会选择最快的沟通方式,而不是最规范的流程。我更推荐30天分四个阶段推进。第一周只梳理任务,不急着配置复杂字段;第二周选择一个真实项目试点;第三周统一任务规则;
第四周根据数据决定是否扩大范围。这样可以避免一开始就把所有部门、所有流程和所有历史数据一次性搬进去。
阶段核心动作验收标准 第1周:盘点记录最常延期的任务、参与角色和现有工具找出至少20个真实任务样本 第2周:试点选择一个两到四周完成的跨部门项目每项任务都有负责人和截止时间 第3周:规范统一状态、优先级、命名、评论和附件规则成员无需询问即可完成基本录入 第4周:复盘比较逾期率、响应时间、检索时间和活跃率确认工具是否减少人工催办和重复录入 最容易踩的坑是把所有人都设置成必填项的维护者。
实际操作中,普通成员只需要更新负责人、截止时间、状态和结果;项目经理负责模板和风险;管理员负责权限、集成和数据治理。角色越清晰,系统越不容易变成额外负担。还要设置唯一事实来源。例如,群聊可以用于讨论,文档可以用于沉淀方案,但任务的负责人、截止时间和最终状态必须回到项目系统。
上线后如果管理者仍然接受群里一句“快做完了”作为正式进度,任何工具都很难建立持续使用习惯。30天结束时,不要只问员工“喜不喜欢”。应检查是否有超过90%的试点任务明确负责人,延期事项是否能在截止日前被发现,以及管理者是否减少了人工汇总。
如果这些结果没有改善,就应该先调整规则和流程,而不是继续购买更多功能。
核心关键词
文章包含AI辅助创作:企业协同新选择:2026年最值得投资的5大任务协作工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/111791
读者评论
文章把“最值得投资”从功能排名拉回到任务闭环和组织治理,这个判断很实用。尤其是用负责人、截止时间、阻塞原因和验收标准检查正在进行的任务,比单纯比较看板和甘特图更能发现协作问题。
文中对AI协作功能边界的提醒比较客观。会议总结如果不能提取明确负责人并进入任务系统,仍然只是另一份文档;同时还要核查权限和原始依据,这比只看是否支持自动总结更适合企业实际选型。
