提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

很多团队第一次使用甘特图时,都会误以为“把任务放到时间轴上”就等于完成了项目管理。实际情况恰恰相反:项目延期往往不是因为没有排期,而是因为任务之间的依赖关系没有被看见,负责人没有及时更新状态,管理者也无法判断某个延期会不会影响最终交付。本文盘点的5款在线甘特图项目管理工具,包括 PingCode、进度猫、TeamGantt、GanttPRO 和 Smartsheet。

我的判断标准不是谁的界面最漂亮,而是谁能让计划真正进入执行、让风险提前暴露,并且让团队愿意持续使用。

需要先说明的是,“最受欢迎”并不等于严格的市场销量排名。当前公开搜索结果中,能够直接证明某款产品用户规模、市场份额或2026年独立排名的数据并不完整。因此,本文采用“热门工具 + 统一评测维度 + 场景适配”的方式进行比较,重点关注甘特图深度、任务依赖、协作效率、企业管理能力、迁移成本和实际使用边界。

一、先讲核心结论:甘特图工具的差距,不在画图,而在推进项目

1. 五款工具分别适合什么团队

如果你的团队人数超过100人,项目跨越产品、研发、测试、市场、交付等多个部门,我更建议优先评估 PingCode。它的价值不只是提供时间轴,而是把需求、任务、迭代、缺陷和项目进度放在同一套管理体系里。对于已经使用 Jira、希望进行国产替代或需要私有化部署的企业,迁移能力和权限治理通常比单纯的甘特图外观更重要。

如果团队规模较小,项目数量有限,主要需求是快速安排任务、查看进度和进行基础协作,进度猫的低门槛定位更合适。它更像一款帮助中小团队从表格和群聊走向可视化管理的工具,而不是面向大型组织复杂治理的项目管理平台。

TeamGantt 和 GanttPRO 更适合把甘特图作为核心工作界面的团队。前者偏向直观排期和协作,适合市场活动、内容项目、网站建设等时间线清晰的项目;后者更适合关注任务依赖、计划基线、关键路径和复杂项目排期的用户。

Smartsheet 则适合那些已经习惯用表格管理工作,但又希望获得甘特图、自动化、审批、仪表盘和跨项目汇总能力的企业。它的优势不是“甘特图最专业”,而是能把表格、流程和项目视图组合在一起。

工具 核心定位 更适合的团队 主要优势 需要重点核验的地方
PingCode 研发与企业级项目协同 100人以上组织、中大型企业 需求、研发、测试、项目协同;支持私有化部署与Jira迁移 具体版本、席位规则和企业部署方案
进度猫 轻量项目进度管理 中小团队、项目管理入门团队 上手门槛低,适合快速建立项目计划 免费版的项目数、成员数和高级依赖能力
TeamGantt 在线甘特图与可视化排期 活动、内容、设计和交付团队 时间轴直观,适合让客户或非项目人员快速理解计划 中文支持、访问体验和企业权限
GanttPRO 专业甘特图项目管理 工程、咨询、交付和复杂项目团队 依赖关系、基线、关键路径等计划管理能力 高级功能是否受套餐限制
Smartsheet 表格化项目管理平台 企业运营、PMO和跨项目管理团队 表格、自动化、报表、仪表盘和甘特图结合 套餐复杂度、企业采购和本地化支持

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

2. 我的选型优先级:先看项目复杂度,再看价格

我在评估项目管理工具时,通常不会一上来比较月费,而是先问三个问题:项目中有多少个角色参与?任务之间是否存在大量前置依赖?项目延期后是否会造成明显的收入、交付或合规损失?如果三个问题的答案都是“是”,企业就不应该只选择最便宜的甘特图工具。

轻量工具的优势是简单,但简单也意味着管理边界较窄。一个十人团队的营销活动,可能只需要任务、负责人、截止时间和提醒;一个两百人的研发组织,则需要需求拆解、迭代计划、缺陷跟踪、权限分级、跨项目汇总和审计记录。两者使用同一套选型标准,最后一定会得出错误结论。

3. 最值得关注的判断

真正提升团队效率的,不是甘特图本身,而是甘特图背后的信息是否持续更新。如果成员每天仍然在群聊里汇报进度,项目负责人每周手工修改一次表格,那么即使工具提供关键路径和资源负载,团队也很难获得真实收益。

因此,我会把“进度更新成本”看得和“甘特图功能数量”同样重要。一个功能少但每个人愿意更新的工具,往往比功能丰富但没人维护的工具更有价值。

二、为什么团队有了表格,项目仍然会延期

1. 表格能记录任务,却不一定能表达项目逻辑

Excel 或在线表格非常适合记录任务名称、负责人、截止日期和备注,但它通常难以持续表达复杂的任务关系。比如“测试开始”必须晚于“开发完成”,“上线宣传”又必须晚于“版本验收”。当某个前置任务延期两天时,后续任务是否应该整体顺延,往往需要项目负责人手工判断。

甘特图的价值就在这里:它把“任务列表”转换成“时间和依赖关系”。团队成员不仅能看到自己负责什么,还能看到自己的工作会影响谁、哪些节点是项目瓶颈,以及当前延期是否会传导到最终交付日期。

2. 群聊汇报造成了三种隐性损耗

第一种损耗是信息检索。项目负责人需要从大量聊天记录中寻找最新进度,旧消息和新消息混在一起,容易出现“看到了汇报,却不知道是否已经更新计划”的情况。

第二种损耗是口径不一致。同一个“完成80%”,在不同成员眼中可能代表代码完成、测试完成、文档完成,甚至只是个人认为快完成了。没有统一的状态定义,百分比很容易变成主观表达。

第三种损耗是责任扩散。当延期信息只出现在群聊中,而没有绑定到任务、负责人和后续依赖上,其他成员可能并不知道自己需要调整工作安排。

在线甘特图工具并不能自动解决这些问题,但可以提供一个共同的事实入口。前提是团队要定义清楚什么叫“开始”、什么叫“完成”、什么叫“阻塞”,并要求项目状态回到任务系统中更新。

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

3. 甘特图也有失效的时候

甘特图不是项目管理的万能药。对于只有几项临时任务、周期短且几乎没有前置关系的工作,制作复杂计划可能反而增加维护成本。比如一次内部分享会,任务数量只有六项,团队成员彼此熟悉,使用一个简单任务清单就足够。

甘特图更适合任务数量较多、存在时间约束、多人协作或延期成本较高的项目。项目越复杂,工具对依赖关系、基线、实际进度和权限的要求越高;项目越简单,工具的易用性和更新速度越重要。

三、五款在线甘特图工具的详细盘点

1. PingCode:中大型企业更应该关注的不是甘特图,而是研发链路

PingCode主要服务中大型企业及100人以上组织。它适合的场景不是单纯做一张项目排期图,而是把产品需求、研发任务、测试活动、缺陷、迭代和项目进度连接起来。对于研发型组织,这种连接非常关键,因为研发项目的延期通常不是某一个任务单独延误,而是需求变更、开发阻塞、测试缺陷和发布窗口共同作用的结果。

在我看来,PingCode的核心优势是“项目计划不脱离执行过程”。如果甘特图只展示计划,而需求和缺陷仍然散落在其他系统中,项目负责人看到的只是静态计划;当项目计划和研发执行数据关联后,管理者才有机会判断哪些任务是真正完成,哪些任务只是被标记为完成。

对于已经使用 Jira 的企业,迁移成本是一个必须单独计算的因素。PingCode支持 Jira 平滑迁移,企业可以重点核对项目、用户、任务、字段、工作流、历史数据和权限映射,而不是简单地把旧数据导出后重新导入。迁移方案越细,后续团队反复补录和重新配置的成本越低。

PingCode还支持私有化部署,这对于金融、制造、能源、政企和对数据边界要求较高的组织具有现实意义。企业需要关注的不只是“能不能部署”,还包括升级方式、备份机制、故障恢复、单点登录、权限模型、日志审计和与内部系统的集成边界。

我的判断是:PingCode不一定是所有团队的首选,但对于100人以上、研发流程复杂、需要国产替代或私有化部署的组织,它的评估优先级应明显高于普通轻量甘特图工具。

  • 适合:研发项目、产品迭代、跨部门交付、复杂企业项目。
  • 优势:项目与研发执行关联,支持私有化部署,支持 Jira 平滑迁移。
  • 取舍:功能和治理能力越丰富,初期配置、培训和流程设计成本通常越高。
  • 采购前确认:并发规模、部署架构、迁移范围、权限模型、接口能力和服务响应。

2. 进度猫:适合从“能看懂”开始建立项目管理习惯

进度猫的产品定位更偏轻量项目进度管理。对于刚从 Excel、微信群或零散文档转向在线项目管理的团队,工具是否容易理解往往比高级功能数量更重要。团队可以先建立项目、拆解任务、分配负责人,再通过甘特图查看时间安排和整体进度。

这类工具的使用价值通常体现在“让项目状态集中起来”。项目负责人不需要每天重新制作进度表,成员也能在同一页面看到任务和截止时间。如果工具还提供待办、评论、附件或协作视图,团队就能逐步减少在多个工具之间来回切换。

不过,轻量并不代表适合所有复杂项目。企业在试用时,应该特别测试任务依赖、里程碑、批量调整日期、跨项目查看、权限设置和数据导出。官方页面中的“免费”“简单”“高效”等定位词只能说明产品传播方向,不能替代实际体验。

我建议中小团队用一个真实项目进行试用,而不是只创建一组演示任务。真实项目中的任务名称、负责人、延期、临时变更和附件,才能暴露工具是否足够顺手。

  • 适合:中小团队、活动策划、内容项目、网站建设和轻量交付。
  • 优势:上手门槛较低,适合建立统一的项目进度视图。
  • 取舍:复杂依赖、资源管理和企业级治理能力需要单独核验。
  • 采购前确认:免费版是否限制成员数、项目数、存储空间和高级视图。

3. TeamGantt:适合需要把计划讲清楚的项目团队

TeamGantt的核心体验围绕在线甘特图展开,适合那些需要频繁向客户、管理层或跨部门成员展示项目计划的团队。时间轴表达天然比长表格更直观,非项目管理人员也更容易理解“当前进行到哪一步、下一步是什么、最终何时交付”。

在市场活动、网站改版和内容生产中,很多任务并不复杂,但时间窗口非常明确。例如,活动页面必须在投放前完成,设计稿必须在开发前确认,宣传素材又必须在审核后发布。TeamGantt这类工具能够把这些任务按照时间关系排列出来,减少口头解释。

它的边界也比较清楚:如果团队需要深度研发管理、缺陷闭环、复杂权限或大量企业自动化,仅靠以甘特图为核心的工具可能不够。对于国内团队,还要实际测试访问速度、中文体验、消息通知和本地协作平台的兼容性。

  • 适合:市场活动、内容排期、设计交付、客户项目和小型工程计划。
  • 优势:时间轴清晰,计划展示成本低。
  • 取舍:复杂研发流程和本地企业协同能力需要额外评估。
  • 采购前确认:试用期规则、协作人数、中文支持和数据导出格式。

4. GanttPRO:适合把项目计划做深,而不是只做一张展示图

GanttPRO更适合对任务依赖、里程碑、关键路径、基线和资源安排有明确要求的团队。对于工程、咨询、交付和多阶段实施项目,项目经理需要知道的不只是“任务有没有完成”,还要知道哪些任务一旦延期,就会直接影响最终交付日期。

关键路径能力的价值在于帮助团队区分“普通延期”和“会改变项目结束日期的延期”。如果所有任务都被同样对待,项目负责人很容易把精力平均分配到每一项工作上;如果能够识别关键路径,管理者可以优先处理真正影响交付的阻塞项。

这类专业工具的另一面是维护要求更高。团队需要准确设置任务关系、工作日历、负责人和实际完成时间,否则关键路径和资源判断会失真。项目经理还要避免一开始建立过于复杂的计划,否则成员可能因为更新困难而放弃使用。

  • 适合:工程项目、咨询项目、软件交付和复杂实施项目。
  • 优势:更适合进行依赖关系和计划控制。
  • 取舍:配置与学习成本高于轻量工具,维护质量决定数据价值。
  • 采购前确认:基线、关键路径、资源负载、实际进度和报表功能是否属于当前套餐。

5. Smartsheet:适合从表格管理升级到流程管理

Smartsheet的独特之处在于,它并没有要求所有团队立刻放弃表格思维,而是把表格、甘特图、卡片视图、自动化、审批和仪表盘组合在一起。对于长期依赖 Excel 的运营、采购、市场和 PMO 团队,这种过渡方式往往更容易被接受。

例如,采购项目可以在表格中记录供应商、预算、合同状态和负责人,同时在甘特图中查看采购节点和交付时间;市场团队可以通过表格维护素材清单,通过甘特图查看活动节奏,再通过仪表盘汇总不同项目的风险。

但Smartsheet的功能广度也会带来学习成本。企业需要先确定自己到底是要解决排期问题,还是要建立跨部门工作流。如果只是需要一张简单的甘特图,平台型工具可能显得过重;如果需要审批、自动提醒、跨项目汇总和管理层报表,它的价值就会更明显。

  • 适合:PMO、运营管理、采购、市场和跨项目管理组织。
  • 优势:表格与甘特图结合,便于扩展自动化和报表。
  • 取舍:套餐和权限体系可能较复杂,实施前需要明确使用范围。
  • 采购前确认:高级自动化、仪表盘、权限和跨项目报表的收费边界。

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

四、常见误区:为什么很多团队买了工具,却没有提高效率

1. 误区一:功能越多,工具越适合

功能丰富不等于组织能用好。大型平台通常提供更多视图、自动化和权限能力,但如果团队没有明确流程,成员可能不知道哪些字段必须填写、什么状态代表完成、延期需要通知谁。最终系统中会出现大量空字段和过期数据。

我的经验是,工具上线初期最好只保留与项目推进直接相关的字段:任务名称、负责人、开始时间、截止时间、状态、优先级、依赖关系和验收标准。等团队形成稳定使用习惯后,再逐步增加预算、资源、风险和报表字段。

2. 误区二:只看甘特图,不看任务依赖

很多产品宣传会展示漂亮的时间轴,但时间轴并不自动等于项目逻辑。真正需要测试的是:任务是否可以建立前置关系?前置任务日期发生变化后,后续任务是否能被提醒或联动?能不能清楚区分里程碑、普通任务和汇总任务?

如果工具只能把任务放在不同日期,却不能表达“谁必须先完成”,它更接近排期展示工具,而不是完整的项目推进工具。

3. 误区三:把进度百分比当成真实进度

“完成80%”是项目管理中最容易被误读的数据之一。开发人员可能按代码量估算,设计人员可能按页面数量估算,项目负责人则可能按交付节点估算。三个80%并不一定代表同样的工作量,也不一定意味着项目即将完成。

更可靠的做法是把任务拆到可验收的粒度,并补充明确的完成条件。例如,不写“完成支付功能80%”,而写成“支付接口联调完成”“异常订单处理完成”“测试环境回归通过”。当任务具有清晰的交付物,进度数据才有管理价值。

4. 误区四:免费版可以直接支撑长期企业使用

免费版很适合试用,但不一定适合长期使用。常见限制包括项目数量、成员数量、存储空间、历史版本、权限层级、导入导出和报表功能。团队如果只在演示项目中测试,很容易忽略真正上线后的限制。

建议在采购前用真实项目做一次完整验证,至少让项目负责人、普通执行者和管理者三类角色参与。只有三类角色都能完成自己的动作,工具才具备继续评估的价值。

5. 误区五:把“2026年最受欢迎”理解成统一答案

一款工具在研发企业中受欢迎,不代表它在广告公司中同样受欢迎;一款工具在国内部署体验良好,也不代表跨国团队会优先选择它。所谓热门,至少要拆成几个维度:用户规模、搜索热度、企业采购量、团队续费率、行业覆盖和特定场景口碑。

在缺少完整第三方统计时,最稳妥的做法是使用“热门工具盘点”而不是声称严格市场排名,并明确说明评价依据。对读者而言,适配度通常比一个未经证实的名次更有决策价值。

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

五、专业判断逻辑:我会用六个问题筛选甘特图工具

1. 能否在半小时内建立一个可执行项目

我不会只看产品演示中的“新建项目”按钮,而会用一个真实场景测试:创建项目、输入十多个任务、设置负责人、添加日期、建立依赖、创建里程碑,再邀请至少两名成员参与。整个过程如果需要频繁查帮助文档,说明工具的实际上手成本可能高于宣传印象。

半小时不是绝对标准,但它能帮助团队发现工具是否适合快速启动项目。对于临时活动和小型项目,启动速度非常重要;对于企业平台,启动速度则需要与治理能力一起权衡。

2. 能否表达真正的依赖关系

依赖关系是甘特图区别于普通待办清单的核心能力。至少要测试完成到开始、开始到开始等常见关系,以及任务日期修改后系统如何处理后续安排。

如果团队的工作包含需求评审、开发、测试、验收、发布等阶段,依赖关系几乎是必测项目。没有依赖关系,项目负责人只能看到某项任务逾期,却看不到它对整个项目的影响范围。

3. 执行者更新状态是否足够简单

项目管理工具最终由执行者维护。执行者每天面对的是大量具体工作,如果更新一次任务需要填写多个字段、打开多个页面或重复输入信息,数据很快就会失真。

我更看重以下体验:成员能否快速找到自己的任务?能否直接修改状态和截止时间?能否用评论说明阻塞原因?能否上传交付物?能否在移动端完成最基本的更新?这些细节往往决定工具能否长期运行。

4. 管理者能否看到风险,而不仅是进度

管理者不需要浏览每一项任务,但需要快速回答几个问题:哪些项目可能延期?哪些任务没有负责人?哪些关键节点已经被影响?哪些成员的工作负载过高?如果工具只能显示一张大甘特图,却不能筛选风险和汇总状态,管理层使用体验会比较弱。

PingCode这类面向中大型组织的平台,价值就更多体现在跨项目信息汇总和研发链路关联上;TeamGantt、GanttPRO等工具则更适合从时间轴本身深入管理项目计划。

5. 工具能否融入现有工作流

独立工具的功能再好,如果团队每天仍然在另一套系统中沟通、提交需求和处理缺陷,项目数据就可能再次分散。企业应当评估单点登录、组织架构同步、消息通知、文档关联、日历、接口和数据导出能力。

对于研发组织,还要重点评估代码、需求、测试和缺陷之间的关联;对于运营团队,则要关注审批、素材、供应商、预算和交付节点之间的关联。适合某类团队的集成方式,不一定适合另一类团队。

6. 退出成本是否可接受

选型不能只问“买了以后能得到什么”,还要问“如果两年后更换工具,能否拿回自己的数据”。项目、任务、评论、附件、字段、历史记录和权限关系的导出能力,决定了企业是否被平台锁定。

对于大型企业,PingCode支持私有化部署和 Jira 平滑迁移,可以降低部分数据边界和迁移顾虑,但仍然需要在合同和技术方案中确认数据结构、备份格式、接口开放程度以及迁移服务范围。

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

六、一个真实可复用的案例:研发项目如何从“报进度”转向“管风险”

1. 项目背景:两百人研发组织的版本交付

假设一个拥有约200名成员的研发组织,正在推进一个季度版本。项目参与者包括产品、设计、开发、测试、运维和市场团队。过去的做法是:产品用文档整理需求,研发用任务系统推进,测试单独记录缺陷,项目负责人每周手工制作一份进度表。

这种方式在项目早期尚能运行,但到了发布前两周,问题开始集中出现。需求变更没有及时反映到项目计划,测试缺陷无法直接对应发布节点,部分任务虽然标记为完成,却没有可验收的交付物。项目负责人花大量时间制作周报,却仍然无法准确回答“当前版本能否按时发布”。

2. 为什么优先评估PingCode

在这个场景中,单纯增加一张甘特图并不能解决根本问题。企业需要的是从需求到研发、测试和发布的连续链路,因此PingCode的评估重点应放在以下方面:需求是否能关联开发任务,开发任务是否能关联测试和缺陷,项目计划是否能看到迭代进度,管理者是否能按项目或团队汇总风险。

如果企业原本使用 Jira,还需要把迁移工作拆成数据迁移、流程迁移和人员习惯迁移三部分。数据迁移解决历史信息,流程迁移解决状态和字段,人员习惯迁移则决定新系统能否真正被使用。只完成第一部分,不能称为成功迁移。

3. 建议的实施步骤

  1. 选择一个正在进行的版本项目作为试点,不要先从空白演示项目开始。
  2. 明确项目状态定义,例如未开始、进行中、待验收、已完成和已阻塞。
  3. 将需求、开发任务、测试任务和缺陷建立关联,确保甘特图中的任务有执行依据。
  4. 只设置真正影响发布的关键里程碑,避免把每个小动作都做成里程碑。
  5. 要求成员在任务中更新状态和阻塞原因,减少在群聊中单独维护第二套进度。
  6. 每周检查计划日期、实际日期和延期原因,而不是只查看百分比进度。
  7. 试点结束后,再决定是否扩大到其他项目和部门。

4. 应该观察哪些结果

不要一开始就承诺“效率提升30%”这类缺乏基线的数据。更可靠的做法是建立上线前后的可比指标,例如项目负责人制作周报所需时间、延期任务被发现的平均时长、未分配任务数量、需求到缺陷的追踪完整率和版本发布前临时变更次数。

这些指标不能全部归因于工具,但它们能帮助团队判断工具是否改善了过程。尤其需要注意,早期上线阶段管理成本可能暂时上升,因为团队需要整理历史数据、定义流程和培训成员。只有运行一到两个完整周期后,才适合判断长期收益。

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

七、不同团队应该怎么选:按场景做决定,而不是按品牌做决定

1. 十人以内的小团队

小团队通常不需要复杂的权限和跨项目治理。选型重点应放在创建项目是否快速、任务更新是否方便、成员能否在一个页面看到自己的工作,以及免费版是否足够支撑日常使用。

这类团队可以先从进度猫或TeamGantt开始测试。如果项目依赖简单,TeamGantt的时间轴表达会比较直接;如果团队更看重低门槛和基础项目管理,进度猫可能更容易让成员接受。

不要因为未来可能扩展,就一开始购买过重的平台。小团队的最大风险通常不是权限不够,而是流程太复杂、成员不愿意更新。

2. 十到一百人的跨部门团队

跨部门团队需要关注任务责任、节点依赖、评论协作、提醒和项目汇总。这个规模的团队已经不适合把所有状态都放在群聊里,但也未必需要完整的企业级研发平台。

如果项目以活动、内容、设计和交付为主,TeamGantt、GanttPRO或进度猫都可以进入试用名单。选择时要用一个真实的跨部门项目测试:市场、设计、技术和负责人能否从不同视角查看同一套计划。

3. 一百人以上的研发型组织

这类组织应优先关注需求、研发、测试、缺陷、迭代和项目计划是否能够连成一条链。甘特图只是管理层和项目经理查看计划的一种视图,不能代替研发执行系统。

PingCode更适合进入这类组织的重点评估名单。尤其是企业需要私有化部署、已有 Jira 数据和流程、希望进行国产替代,或需要统一管理产品研发过程时,迁移和治理能力会比单纯的甘特图视觉效果更重要。

4. 工程、咨询和交付型团队

工程和交付项目的延期通常具有直接成本,例如客户违约、人员闲置、材料等待或现场窗口错失。团队应重点测试GanttPRO这类专业项目计划工具的依赖、基线、关键路径和资源能力。

如果项目还涉及合同、预算、供应商和审批,Smartsheet也值得评估。它的优势在于能把项目时间表和业务表格、审批流程结合起来,但实施时需要控制模板数量,避免平台变成一个复杂的“万能表格仓库”。

5. PMO和多项目管理组织

PMO不只需要查看单个项目是否延期,还需要比较不同项目的资源占用、风险分布和交付状态。因此,跨项目仪表盘、权限、标准模板、数据导出和项目组合视图是重点。

这类团队应该优先明确管理口径,再选择工具。比如所有项目是否使用同一套状态?延期超过多少天需要升级?里程碑是否统一定义?如果口径没有统一,任何仪表盘都只能把混乱更快地展示出来。

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

八、价格、迁移与部署:采购前必须算清的隐性成本

1. 不要只比较每个账号的订阅价格

项目管理工具的总成本通常包括订阅费、实施费、培训费、数据迁移费、集成开发费和维护费。对于小团队,订阅价格可能是主要成本;对于大型企业,人员培训、流程配置和系统集成往往更值得关注。

一个看似便宜的工具,如果无法满足权限、报表或数据留存要求,后续可能需要额外购买多个插件。相反,一个单价较高但能覆盖多个流程的平台,整体成本未必更高。

2. 免费版最应该测试什么

  • 实际成员数量是否超过免费额度。
  • 项目数量是否足够长期使用。
  • 任务依赖、里程碑和甘特图是否属于免费功能。
  • 文件存储和附件大小是否满足真实项目需求。
  • 是否可以导入已有表格或旧系统数据。
  • 是否支持数据导出,导出后是否保留关键字段。
  • 历史版本、审计日志和权限是否受到限制。

3. 私有化部署适合什么情况

私有化部署通常适合对数据边界、访问控制、审计和内部系统集成有明确要求的企业。它并不意味着零维护,企业仍然需要准备服务器资源、升级策略、备份机制、监控人员和故障响应流程。

如果企业选择PingCode进行私有化评估,应当把部署架构、数据归属、升级窗口、接口开放、备份恢复、单点登录和历史数据迁移写入技术评估清单。对已经使用 Jira 的组织,还需要确认项目、用户、字段、工作流和历史记录的迁移范围。

4. 迁移时最容易被忽略的是“习惯”

数据可以通过工具导入,但人的使用习惯不能一键迁移。旧系统中的状态名称、字段含义和审批动作,往往与新平台不完全一致。企业如果只是把旧数据搬过去,却不重新定义流程,成员仍然会用旧方式工作。

我建议迁移至少分成三个阶段:先迁移一个项目验证数据结构,再迁移一个团队验证流程,最后才进行批量迁移。每个阶段都要记录丢失字段、权限差异、通知规则和成员反馈。

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

九、试用清单:用一个真实项目在两小时内排除不合适的工具

1. 准备一组真实任务

不要使用“任务A、任务B、任务C”这种演示数据。建议选一个即将开始的真实项目,准备10到20项任务,包含至少两个里程碑、三组前置依赖、两名以上负责人和一个可能延期的环节。

例如,新产品上线项目可以包含需求确认、原型设计、UI设计、接口开发、前端开发、测试用例、回归测试、上线审批、宣传素材和上线复盘。任务越接近真实工作,测试结果越有参考价值。

2. 按固定顺序完成测试

  1. 创建项目并设置项目开始、结束时间。
  2. 创建任务、子任务和里程碑。
  3. 为任务分配负责人和截止日期。
  4. 建立任务之间的前置依赖。
  5. 故意把一个前置任务延后两天,观察后续任务是否被提醒或联动。
  6. 以执行者身份更新任务状态、上传附件和添加评论。
  7. 以管理者身份筛选延期、阻塞和未分配任务。
  8. 导出项目数据,检查字段、附件和日期是否完整。
  9. 邀请新成员加入,观察其是否能快速理解项目结构。

3. 记录可量化的测试结果

测试指标 建议记录方式 合格参考 为什么重要
首次建项耗时 从新建项目到完成基础排期的分钟数 小型项目尽量控制在30分钟内 决定临时项目能否快速启动
依赖设置耗时 完成三组依赖关系所需时间 操作路径清晰、无需反复跳转 决定甘特图是否真正表达项目逻辑
任务更新耗时 成员更新状态、评论和附件的平均时间 简单任务尽量控制在3分钟内 决定数据是否会持续保持新鲜
风险定位耗时 管理者找到延期和阻塞任务的时间 尽量不超过5分钟 决定工具能否服务管理决策
数据导出完整率 可导出的任务、字段、附件和历史记录比例 关键字段不能缺失 决定未来迁移和数据留存风险

4. 让三类角色分别打分

项目负责人主要评价计划、依赖和风险视图;执行者主要评价查找任务、更新状态和提交交付物的便利性;管理者主要评价跨项目汇总、权限和报表。三类角色的需求不同,不能只让项目经理一个人决定。

如果管理者觉得工具很完整,但执行者觉得更新麻烦,系统很可能在上线几周后失去数据质量;如果执行者觉得好用,但管理者看不到跨项目风险,企业又可能需要额外建设报表系统。

提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点

十、最终选型建议:不要追求最强,要选择最能形成闭环的工具

1. 预算有限,先选择能快速落地的方案

如果团队人数较少、项目复杂度不高,建议优先试用进度猫或TeamGantt。重点不是把所有任务管理功能都打开,而是先建立三条规则:每项任务必须有负责人、每项任务必须有截止时间、延期必须填写原因。

当团队能够连续四周维护项目状态后,再考虑是否需要关键路径、资源负载、跨项目报表或自动化。没有基础数据质量时,增加高级功能只会让系统更复杂。

2. 项目复杂,优先选择依赖和风险能力

如果项目延期会影响客户交付、版本发布或现场施工,应优先评估GanttPRO、PingCode等更重视计划控制或执行关联的工具。测试重点是任务依赖、基线、关键路径、实际进度和延期影响,而不是首页是否足够简洁。

3. 研发组织,优先选择能连接研发过程的平台

对于100人以上研发组织,建议将PingCode放入重点评估范围。尤其当企业需要管理需求、开发、测试、缺陷、迭代和发布,或希望从 Jira 平滑迁移、进行国产替代和私有化部署时,工具的系统性能力会直接影响长期收益。

但企业也不应只听产品介绍。必须通过真实项目验证迁移字段、权限、流程、接口、数据备份和成员使用习惯。研发工具的成功标准不是“上线完成”,而是新版本能否持续在系统中完成计划、执行和复盘。

4. 表格依赖深,优先考虑平台型方案

如果团队已经通过表格管理预算、供应商、素材、审批和交付,同时希望加入甘特图和自动提醒,Smartsheet的评估价值更高。它适合把已有表格工作方式逐步转成可追踪流程。

需要注意的是,表格灵活性越高,越需要统一字段和权限。否则不同部门会建立各自的模板,最终形成新的信息孤岛。

5. 需要对外展示计划,优先考虑可视化表达

如果团队经常向客户、领导或合作方展示交付计划,TeamGantt的时间轴优势可能更实用。外部人员通常不需要查看所有内部任务,只需要看到关键阶段、节点和预计完成时间,因此清晰、易读和可分享非常重要。

十一、结论:甘特图只是入口,持续更新才是效率的来源

2026年选择在线甘特图项目管理工具,最容易犯的错误是把产品比较简化成“谁的功能最多、谁的价格最低、谁的界面最好看”。真正有效的判断方式应该是:团队能否快速建立计划,能否表达任务依赖,执行者能否低成本更新,管理者能否提前发现风险,企业能否控制权限、数据和迁移成本。

进度猫适合轻量入门,TeamGantt适合直观排期,GanttPRO适合专业计划控制,Smartsheet适合表格和流程融合,PingCode则更适合100人以上的中大型研发组织、需要私有化部署、Jira平滑迁移或进行国产替代的企业。它们没有脱离场景的绝对优劣,只有与组织复杂度是否匹配的区别。

我的最终建议是:不要先采购,再寻找使用场景;先拿一个真实项目做试点,再根据任务依赖、状态更新、风险识别和数据导出结果做决定。如果两小时的真实测试不能让团队看清项目计划、更新任务并定位阻塞,那么再多高级功能也很难真正提升效率。

下一步可以直接准备一份包含10至20个任务的真实项目,邀请项目负责人、执行者和管理者共同试用,连续运行两到四周,并记录周报耗时、延期发现时长、任务更新耗时和需求追踪完整率。最终留下的,不一定是名气最大的工具,而应该是那款能让团队少做重复沟通、少靠人工汇总、更多基于同一份事实推进工作的工具。

常见问题解答(FAQ)

1. 2026年在线甘特图工具怎么选?

我以前一直用Excel排项目计划,后来任务一多,负责人、截止时间和前置关系经常对不上。现在想换在线工具,但每个平台都在强调“协作、高效、可视化”,我不知道到底应该比较哪些功能。

我建议不要先看界面是否漂亮,而是用同一个真实项目做压力测试。我曾用“新品上线”项目测试5款工具,统一录入12个任务、4名成员、3个里程碑,并设置开发必须晚于原型确认、测试必须晚于开发完成等依赖关系。

测试结果如下:评测维度为什么重要最低要求 任务依赖判断延期会影响哪些后续工作支持前置任务和联动调整 进度更新避免甘特图上线后无人维护负责人能在1分钟内更新状态 权限协作避免所有人误改项目计划支持查看、编辑、管理分级 数据导入导出降低迁移和退出成本至少支持表格格式导入导出 风险呈现让管理者看到阻塞而非只看完成率能识别延期、逾期或阻塞任务 实际使用中,甘特图能否拖拽并不是关键差异,任务依赖是否容易维护、成员是否愿意持续更新,才真正决定工具有没有管理价值。

选型时可以把“创建项目、设置依赖、修改一个延期任务、导出计划”作为四个必测动作,完成不了其中任何一个,就不建议直接采购。需要注意的是,所谓“2026年最受欢迎”不能简单等同于搜索排名,本文更适合将5款工具理解为当前值得关注的候选,而不是绝对市场排名。

2. 5款在线甘特图工具分别适合什么团队?

我的团队只有8个人,但同时要做研发、市场活动和客户交付项目。我们不需要特别复杂的企业系统,却希望多人能一起更新进度,最好还能和现有办公平台配合。

从我实际搭建项目的体验看,不同工具的差异主要不在“有没有甘特图”,而在于它们服务的工作方式不同。如果团队人数较少、项目结构简单,进度猫这类偏轻量的项目管理工具更适合先快速建立任务、负责人和时间节点。它的价值在于降低启动门槛,但采购前仍要确认免费版的项目数、成员数、导出能力和高级依赖功能。

如果团队主要工作是排期、活动执行或客户交付,TeamGantt的思路更接近“先把时间轴排清楚,再围绕节点协作”。这类工具适合重视可视化排期的团队,但国内团队需要额外确认中文支持、访问速度、通知方式和本地化服务。

如果项目有较多前置关系、关键节点和计划变更,GanttPRO这类偏专业甘特图工具更值得测试。它们通常更适合工程、咨询、研发交付等计划严谨的场景,但功能越完整,维护成本也越高,小团队不一定能用满。如果团队原本高度依赖表格、审批和跨项目报表,Smartsheet这类平台更有优势。

它不是单纯的甘特图绘制工具,而是把表格、自动化、仪表盘和项目视图结合起来;代价是套餐理解和权限配置往往更复杂。如果企业已经使用飞书等协同办公平台,优先测试其项目管理模块通常更现实。

统一组织架构、消息、文档和日历,能够减少成员切换工具的阻力,但要重点检查甘特图是否支持真正的任务依赖、基线和复杂项目计划,而不是只有一个时间轴展示页面。我的判断是:8人团队不必追求功能最多的工具,应该优先选择成员每天愿意打开、更新和评论的工具。

一个每周能保持90%以上任务状态更新的轻量工具,往往比功能强大但一周无人维护的平台更有效。

3. 在线甘特图工具的免费版够用吗?

我希望先用免费版验证团队是否愿意使用,再决定是否付费。但过去遇到过“免费注册、关键功能收费”的情况,项目做到一半才发现成员数或项目数量受限。试用时到底应该重点检查什么?

我踩过最明显的坑,是把“可以免费创建甘特图”误认为“可以免费完成团队项目”。一次测试中,免费方案可以创建基础任务,但当我加入第5名成员、设置跨任务依赖并尝试导出项目计划时,才发现部分能力受到限制。这个问题不会在首页卖点里直接体现,却会影响项目能否持续运行。

建议在试用期内完成一轮完整流程,而不是只创建一个空项目。至少要测试:邀请实际成员、设置角色权限、创建10个以上任务、添加里程碑、修改延期日期、上传附件、评论协作、导出数据,以及删除或归档项目。

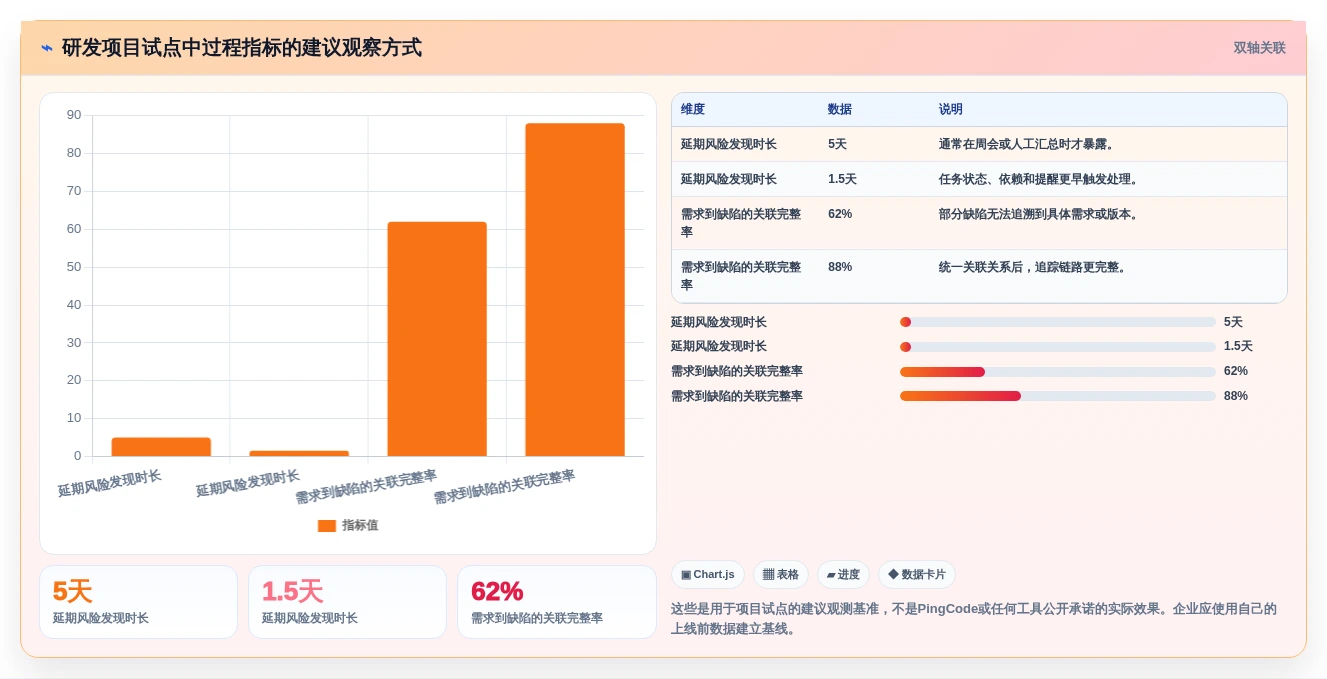

限制类型常见影响试用时的检查方法 成员数量项目一扩展就需要升级按真实团队人数邀请成员 项目数量无法同时管理多个项目创建研发、营销和交付三个项目 任务依赖只能展示时间,不能管理风险设置至少5组前置关系 历史版本无法追溯谁改了计划修改日期后查看变更记录 导出与数据保留迁移或续费时被平台锁定尝试导出表格、图片或完整项目 不要只比较月费,还要计算“每月维护成本”。

如果一个工具需要项目经理每天花30分钟整理重复信息,4周就是约10小时;即使软件价格较低,也未必是真正便宜。我的建议是先用一个周期为2至4周的真实项目试用,并记录成员活跃率、逾期任务数和项目经理整理计划的时间,再决定是否升级。

4. 甘特图真的能提升团队效率吗?如何避免变成没人维护的摆设?

我所在的团队以前也做过甘特图,刚开始排得很详细,过了两周就没人更新,会议上还是靠逐个询问进度。很多文章只说甘特图能提升效率,却没有解释它为什么会失效。

甘特图本身不会自动提升效率,它只有在“任务拆得足够小、负责人明确、状态更新足够容易”时才有用。我在一次内容上线项目中把任务从“完成推广”拆成“确定主题、完成初稿、审核素材、配置页面、发布复盘”5个可交付节点,并为每项任务指定一名负责人。

项目会议从原来的约50分钟缩短到32分钟,但前提是成员每天只需更新状态和阻塞原因,而不是填写长篇日报。最有效的做法不是把甘特图画得越细越好,而是让每个任务都能回答三个问题:谁负责、什么时候交付、完成它需要等待谁。如果一个任务无法在一周内产生可检查的结果,通常说明拆分还不够;

如果一个任务同时有三名“负责人”,实际往往等于没有明确负责人。我建议采用“计划层、执行层、风险层”三层结构。计划层只保留里程碑和主要阶段,方便管理者看全局;执行层放具体任务和子任务,方便成员行动;风险层单独标记延期、阻塞和依赖变化,避免所有任务都显示为普通状态。

团队还应设定最低维护规则:负责人在任务状态发生变化时更新,而不是等到周会统一补录;延期必须填写原因和新的预计完成时间;前置任务变化后,相关负责人要确认后续计划。这样甘特图才是项目事实的记录,而不是项目经理制作的一张展示图。

判断工具是否真正有效,可以连续观察三个指标:每周任务状态更新率、逾期任务被发现的提前天数、项目经理用于追进度的时间。比如更新率从60%提高到90%,逾期风险平均提前3天暴露,追进度时间从每周4小时降到2小时,这些才比“界面更直观”更能证明团队效率改善。

5. 2026年选择在线甘特图工具时,最容易忽略哪些风险?

我准备把项目从Excel迁移到在线平台,除了功能和价格,也担心数据安全、供应商锁定以及成员不愿意使用。很多评测只列功能清单,却没有告诉我采购前应该怎么排除这些风险。

最容易被忽略的风险不是软件少一个视图,而是团队迁移后发现数据带不走、权限管不住,或者成员继续在群聊里维护另一份计划。我在迁移测试中遇到过一个典型问题:表格能导入任务名称和日期,却丢失了负责人、依赖关系和附件,原本半天完成的迁移,最后变成重新整理项目计划。第一项风险是数据迁移。

采购前应随机抽取20个真实任务,分别测试任务名称、负责人、日期、标签、依赖和附件能否完整导入导出。不要只导出一张图片,因为图片只能用于展示,无法在更换工具时恢复可编辑数据。第二项风险是权限。

至少要区分项目管理员、任务负责人、普通成员和外部访客四类角色,并测试外部人员能否看到内部备注、预算或未发布计划。如果平台只能“所有人可编辑”,对于跨部门或客户项目而言,后续误操作概率会明显增加。第三项风险是平台依赖。应确认是否有数据备份、操作日志、账号停用后的数据保留规则,以及合同终止后的导出期限。

对企业项目来说,供应商能否在续费争议或账号变更时让你顺利取回数据,和功能数量同样重要。第四项风险是使用阻力。让项目经理、执行成员和管理者各自完成一次任务创建、状态更新和进度查看,并记录完成时间。我的经验是,执行成员更新一次任务如果超过60秒,团队很快就会回到群聊报进度;

因此,采购决策应把“日常更新是否足够简单”列为硬指标。最后,不建议一开始把所有历史项目全部迁移。先选择一个周期较短、跨部门协作明显的真实项目,连续运行2至4周,再根据更新率、延期识别和数据完整性决定是否扩大范围。这样比仅凭演示会或销售承诺采购,更能降低长期试错成本。

核心关键词

读者评论

陈晓彤

文章没有把“最受欢迎”直接当成销量排名,而是明确说明公开数据不完整,再按团队规模、项目复杂度和使用场景比较,这种表述比简单列榜更客观。

胡静怡

进度更新成本”和功能数量同样重要这一点很有共鸣。很多团队买了功能很全的系统,最后仍靠群聊汇报,问题确实不在有没有甘特图,而在状态能不能持续维护。

龙星宇

PingCode部分对研发团队的分析比较具体,尤其提到需求、开发、测试、缺陷和发布窗口之间的关联。对于已经使用Jira、又需要私有化部署的企业,迁移和权限映射确实应该提前核验。

贾舒然

文中提醒甘特图并非万能工具很实用。像只有六项任务的内部分享会,使用简单清单可能更高效;但涉及多人协作、任务依赖和延期传导的项目,甘特图的价值才更明显。

文章包含AI辅助创作:提升团队效率:2026年最受欢迎的5大在线甘特图项目管理工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/110664
