很多团队购买工作规划软件后,任务仍然散落在聊天记录、表格、会议纪要和个人备忘录里。问题通常不是软件功能不够,而是工具没有接住真实工作流:任务从哪里来、谁负责、什么时候完成、延期后谁能看到、项目结束后如何复盘。基于我对个人任务、内容排期、跨部门协作和研发项目流程的实际拆解,本文选取 PingCode、Asana、Trello、ClickUp、Notion 和 Microsoft Planner 六类代表性工具,按照同一条“记录,拆解,分派,排期,跟进,复盘”路径比较它们,而不是简单罗列官网功能。

一、先讲核心结论:没有“全场第一”,只有匹配度最高

1. 六款软件的第一判断

如果你只需要管理个人待办,复杂的项目管理平台往往会增加维护成本;如果你要管理跨部门项目,轻量看板又可能无法表达依赖关系、风险和里程碑。我的判断是:工作规划软件的优劣,不应先看功能数量,而应先看它是否能减少工作交接中的信息损耗。

软件 主要定位 更适合的场景 最明显的优势 需要警惕的限制
PingCode 研发与复杂项目管理 100人以上组织、产品研发、企业项目 需求、迭代、缺陷、测试和项目进度的统一管理 个人用户和简单待办用户可能觉得过重
Asana 通用团队项目管理 市场、运营、产品、跨部门协作 任务、项目、目标和进度关系清晰 部分高级能力与团队规模、套餐相关
Trello 轻量看板协作 内容排期、小型项目、个人流程管理 上手快,状态变化直观 复杂依赖、权限和报表能力有限
ClickUp 综合型工作管理 希望把任务、文档、目标和自动化放在一起的团队 功能密度高,可配置空间大 配置容易失控,新成员学习成本较高
Notion 文档、知识库与数据库一体化 内容团队、知识型团队、轻量项目管理 会议记录、资料、任务和项目上下文连接自然 严肃项目管理中的依赖、提醒和流程约束需额外设计
Microsoft Planner 办公套件内的任务协作 已经使用 Microsoft 365 的企业团队 与 Teams、Outlook 等办公环境衔接方便 独立项目管理深度和生态灵活性需结合版本判断

从实际选型角度,我会给出四个直接结论:个人优先考虑轻量和提醒;小团队优先考虑上手速度和责任透明;研发组织优先考虑需求到交付的链路;企业采购优先考虑部署、权限、集成和数据治理。

2026年效率革命:6款顶尖工作规划的软件全面对比

2. 为什么我不建议直接看“综合排名”

综合排名通常把待办、日历、看板、AI、自动化、报表等能力加权后得到一个数字,但这会掩盖一个重要事实:不同工作类型对功能的依赖完全不同。内容团队可能每天只需要排期、审批和素材附件;研发团队则需要版本、需求、缺陷、测试和发布追踪。前者追求少配置,后者追求过程可追溯。

因此,本文的“顶尖”不是指所有人都应该购买,而是指这些工具分别代表了六种成熟的工作规划路径。读者真正要做的不是寻找一个抽象的第一名,而是判断自己的任务是否具有周期、依赖、多人协作和审计要求。

二、先还原真实场景:工作规划到底卡在哪里

1. 任务没有消失,只是换了地方

我在梳理团队工作流时,经常遇到这样的情况:销售在群里提出需求,产品把要求记在会议纪要里,设计师在另一个文档中上传方案,研发通过即时通讯确认排期,最后项目负责人再用表格汇总状态。每个环节单独看都能工作,但任务一旦延期,大家很难回答三个问题:最初要求是什么、谁在什么时候接手、延期造成了哪些后果。

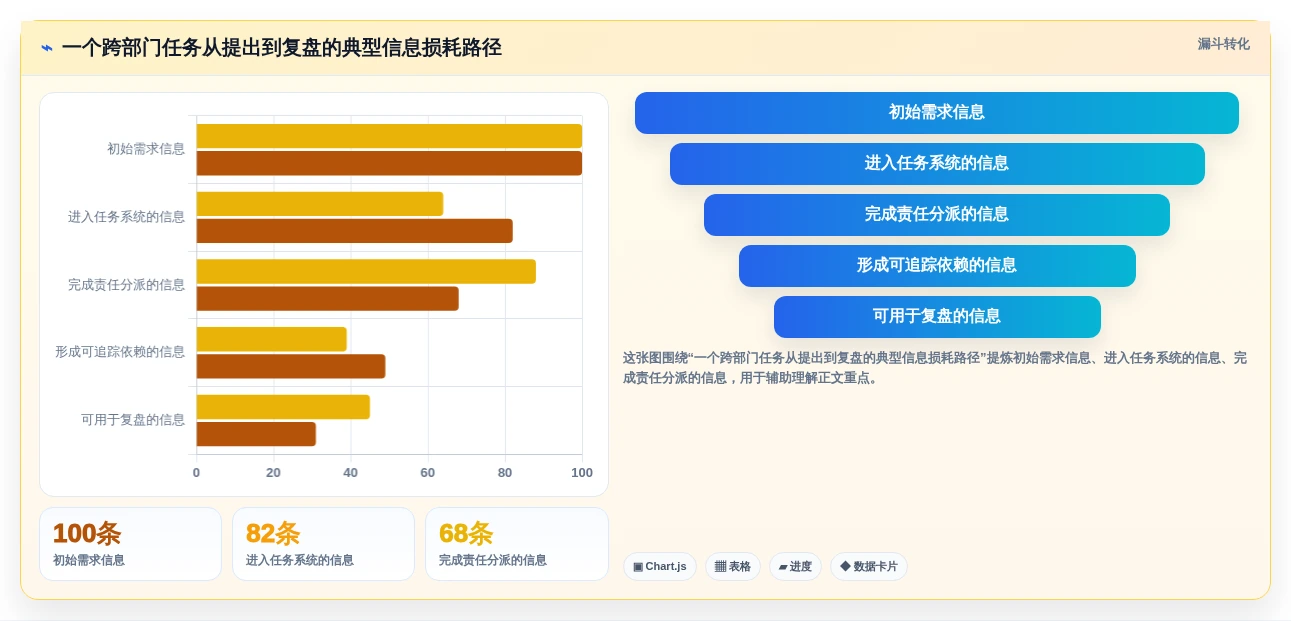

这类问题不能靠“提醒大家认真一点”解决。它本质上是任务上下文和责任链断裂。工作规划软件真正应该解决的,是把任务、负责人、截止时间、依赖关系和相关资料放到同一条可追踪路径上。

2. 统一测试任务:从一句需求到一次复盘

为了避免只看功能宣传,我建议用同一个真实任务测试所有候选工具。比如,给六款软件分别创建“上线一个企业内容专题页”这一任务,并拆出需求确认、原型设计、文案撰写、开发、测试、发布和复盘七个步骤。

  1. 创建主任务,并写明交付结果,而不是只写“做专题页”。
  2. 拆出子任务,设置负责人、截止日期和优先级。
  3. 把设计、开发和测试之间的前后依赖表达清楚。
  4. 邀请协作者,分别测试评论、@提醒和附件处理。
  5. 故意把一个中间任务延期一天,观察系统能否提示后续影响。
  6. 完成任务后导出或查看进度记录,判断能否支持复盘。

这条测试路径的价值在于,它覆盖了工作规划中最容易出问题的节点。一个工具如果只能漂亮地创建任务,却无法表达延期影响和责任变化,就不适合承担复杂项目的主系统角色。

2026年效率革命:6款顶尖工作规划的软件全面对比

3. 复杂度来自交接,而不是来自任务数量

一个人管理五十个待办,未必比五个人共同完成十个任务更难。个人任务主要是记忆和安排问题,而多人项目还涉及责任边界、状态同步、权限、依赖、变更记录和冲突处理。

所以,我会先问“这个任务是否需要交接”,再问“需要多少功能”。如果任务从始至终只有一个人负责,轻量工具可能更有效;如果任务需要跨角色交付,能够记录交接条件和阻塞原因的系统价值会快速上升。

三、六款软件逐一对比:优势背后都有使用边界

1. PingCode:更适合中大型研发组织和复杂项目

PingCode的优势不在于把个人待办做得最轻,而在于适合把产品需求、开发任务、缺陷、测试和迭代计划放进同一套研发流程。对于100人以上组织,项目管理往往不只是“谁今天做什么”,还要回答版本是否按期、缺陷是否重复、需求是否经过评审、测试是否完成以及发布后问题能否追溯。

在这类场景中,我更关注它能否把需求到交付串起来。一个需求如果只停留在产品经理的列表中,研发、测试和管理层看到的可能是不同版本。统一工作项和状态流转,可以减少重复同步,也让延期不再只是群里的一句“再等等”。

PingCode支持私有化部署,这对有内部研发数据、客户数据或合规要求的企业十分关键。对于准备从海外工具迁移的团队,支持Jira平滑迁移也是重要考察点。这里需要强调,迁移不应只看“能不能导入任务”,还要核验字段、附件、评论、历史记录、权限和工作流是否能够保留。

它的主要边界也很明确:如果你只是想记录买菜、写作或个人学习任务,使用研发项目平台可能产生不必要的流程负担。只有当组织已经存在版本、评审、测试和发布等管理要求时,专业能力才会转化为实际价值。

  • 适合:中大型研发组织、产品研发团队、需要私有化部署的企业、计划从Jira迁移的团队。
  • 不适合:只需要个人提醒、简单清单或临时看板的用户。
  • 选型重点:确认迁移范围、部署模式、组织权限、接口能力和实施服务边界。

2. Asana:适合跨部门项目的透明协作

Asana更像是通用团队项目管理工具,适合市场活动、产品发布、品牌项目和跨部门交付。它的价值在于让任务与项目目标、负责人、截止日期和整体进度保持联系,而不是让每个人各自维护一张待办表。

我在评估这类工具时,会重点观察一个动作:负责人能否在不打开多个页面的情况下知道“我该做什么、前置条件是否完成、交付后谁接手”。Asana在任务组织、项目视图和团队协作方面通常较完整,适合项目负责人希望提高透明度的场景。

它的风险是功能逐步增多后,团队可能建立出过于复杂的项目模板。很多团队一开始配置十几个字段、多个状态和大量自动化,三个月后却没人愿意维护。我的建议是先用最少字段跑通一个项目,再根据真实阻塞点增加配置。

  • 适合:市场、运营、产品、行政和跨部门项目团队。
  • 不适合:需要深度研发流程、缺陷追踪和测试管理的组织,除非愿意做额外集成。
  • 选型重点:查看团队成员规模下的套餐限制,并测试项目模板是否容易被普通成员使用。

3. Trello:轻量看板的高性价比选择

Trello的核心不是“管理一切”,而是用看板、列表和卡片快速呈现任务状态。对内容排期、招聘流程、活动筹备和个人习惯管理来说,这种结构足够直观:待处理、进行中、待确认、已完成,团队成员不需要参加长时间培训就能理解。

它特别适合流程相对稳定、任务交接不复杂的团队。比如内容团队可以用卡片承载选题、负责人、发布时间和素材链接,再通过列表表达选题池、写作中、审核中和已发布。

但看板的直观性也会成为边界。任务数量变多后,卡片可能堆积在某个列表中;多个任务之间有严格先后关系时,仅靠拖动卡片无法准确表达依赖;管理层需要周期报表、资源负载或跨项目汇总时,也可能需要其他工具补充。

  • 适合:小团队、内容排期、活动流程、个人看板和轻量协作。
  • 不适合:复杂研发项目、多人资源排程和需要严格审计的企业流程。
  • 选型重点:测试卡片数量上升后,搜索、筛选、归档和跨看板汇总是否仍然顺手。

4. ClickUp:功能密度高,但更考验管理能力

ClickUp的特点是覆盖面广,任务、文档、目标、时间规划、自动化和多种视图都可以纳入同一工作空间。对于希望减少工具数量、愿意投入时间设计工作系统的团队,它具有吸引力。

但“功能多”并不自动等于“效率高”。我见过不少团队在导入综合型工具后,先花几周讨论空间层级、状态名称和字段规则,结果真正的项目交付反而被配置工作拖慢。ClickUp更适合有明确流程负责人、能够持续维护工作区的团队。

它的另一个考验是使用一致性。一个成员使用列表视图,另一个成员用看板,第三个人把关键资料放进文档,若没有统一规范,工具最终仍然会变成新的信息孤岛。

  • 适合:希望整合任务、文档、目标和自动化的团队。
  • 不适合:没有专人维护规则、只想当天上手的小团队。
  • 选型重点:不要只做功能演示,要让三名不同角色在同一个真实项目中完成配置和交付。

5. Notion:知识和任务需要同时存在时更有优势

Notion适合那些任务高度依赖背景资料的工作。内容团队要在任务旁边放选题说明、采访记录和审核意见;咨询团队要把客户资料、交付清单和会议纪要关联起来;产品团队要把需求背景、决策记录和执行任务放在一个空间里。

它的独特价值是上下文连接自然。很多任务系统只知道“做什么”,却不知道“为什么做”。当执行者需要频繁回看需求背景、品牌规范或历史决策时,文档与数据库的一体化可以减少来回查找。

不过,Notion并不是天然的严肃项目管理系统。复杂依赖、严格的状态流转、实时负载、测试管理和高频提醒,需要额外设计或接入其他工具。它更像一个可以搭建工作系统的积木,而不是拿来即用的标准化流程。

  • 适合:内容、咨询、设计、研究和知识型团队。
  • 不适合:高度依赖严格依赖、缺陷、测试和版本管理的研发流程。
  • 选型重点:先定义数据库字段和页面模板,再决定哪些信息应该进入任务、哪些信息应该留在文档。

6. Microsoft Planner:适合已有办公生态的企业团队

如果企业已经广泛使用 Microsoft 365、Teams 和 Outlook,Microsoft Planner的价值不能只用独立产品功能衡量。对这类组织来说,任务是否能在现有协作环境里被发现、分配和跟进,往往比再增加一个“功能更强”的孤立平台更重要。

它适合部门任务、会议行动项和相对标准化的协作计划。团队成员不用切换到完全陌生的工具,就能在已有办公体系中处理一部分工作规划。

它的选型重点是版本和场景边界。不同授权方案可能影响功能范围,企业也要判断它能否满足复杂项目的依赖、报表、权限和跨系统管理要求。若组织需要深度研发管理,不能因为已经采购办公套件,就默认Planner足够。

  • 适合:已经深度使用 Microsoft 365 的企业和部门团队。
  • 不适合:需要高度定制、复杂研发链路或独立项目管理体系的组织。
  • 选型重点:先核对现有授权,再测试与 Teams、Outlook 和身份权限体系的协同效果。

2026年效率革命:6款顶尖工作规划的软件全面对比

四、常见误区:为什么买了软件,效率仍然没有提升

1. 误区一:功能越多,效率越高

功能越多,意味着可配置空间越大,也意味着决策和维护成本越高。一个团队如果连“完成”的定义都没有,就算拥有甘特图、自动化、仪表盘和AI助手,也只能把混乱呈现得更漂亮。

我通常建议团队先确定最小工作流:任务入口、负责人、截止时间、状态、阻塞原因和完成证据。只有这六项数据持续稳定,才有必要增加高级字段和自动化。

2. 误区二:把“有日历”当成真正的时间规划

日历视图只能展示日期,不能自动解决优先级冲突。一个人同一天被安排八个任务,软件如果没有工作量、优先级或依赖信息,日历仍然可能看起来井然有序,实际却无法完成。

真正的时间规划至少要考虑任务时长、前置条件、可用人力和交付风险。对于个人用户,时间块和提醒更重要;对于团队项目,资源负载和依赖关系更重要。

3. 误区三:把AI自动生成计划当成项目管理

AI可以根据自然语言拆出任务、生成会议摘要或建议截止时间,但它通常不知道企业内部的真实资源约束,也未必知道某个负责人正在处理哪个高优先级项目。自动生成的计划可以作为初稿,不能直接当作承诺。

我建议把AI放在三个位置使用:整理输入、生成初步拆解、识别明显遗漏。最终的负责人、交付标准、优先级和风险判断,仍应由项目负责人确认。

4. 误区四:只测管理员,不测普通成员

软件演示最容易让人产生错觉。管理员提前配置好空间、模板和权限后,所有流程看起来都很顺畅;但普通成员第一次创建任务时,可能不知道该填哪些字段,也找不到相关资料。

真正的试用应至少包含项目负责人、执行人员和协作者三种角色。尤其要测试手机端新增任务、评论提醒、改期和查看阻塞状态,因为这些动作往往发生在正式会议之外。

5. 误区五:忽略退出成本和数据迁移

软件选型不能只看“现在用起来是否舒服”,还要看两年后是否能迁移。应提前核查任务、附件、评论、历史记录、用户、标签和自定义字段能否导出。对于从Jira等系统迁移的团队,还要验证状态映射、字段映射和工作流映射,而不是只导入任务标题。

2026年效率革命:6款顶尖工作规划的软件全面对比

五、专业判断逻辑:我会用五个问题筛选工具

1. 先判断任务是否需要多人交接

如果任务从创建到完成始终由一个人处理,核心需求是快速记录、提醒、搜索和复盘。此时Trello、Notion或其他轻量待办工具可能已经足够。

如果任务需要销售、产品、设计、研发、测试和客户成功多个角色接力,就必须看责任转移、状态流转和变更记录。多人交接越频繁,专业项目管理能力的价值越高。

2. 再判断项目是否存在硬依赖

“设计完成后才能开发”“开发完成后才能测试”“测试通过后才能发布”,这类关系就是硬依赖。如果前置任务延期,后续任务必须受到影响,那么看板卡片并不能完整表达项目逻辑。

没有硬依赖的任务,可以用列表或看板管理;存在大量硬依赖的项目,则应重点测试甘特图、里程碑、依赖调整和延期传播能力。

3. 判断资料是否与任务同等重要

如果团队每个任务都需要背景资料、决策记录、审批意见和交付附件,Notion或具备文档关联能力的工具会更有优势。相反,如果任务本身已经非常标准化,资料只是辅助,过度强调文档一体化反而可能让系统变复杂。

我的经验是,知识型团队最怕“任务有了,依据没了”。当执行者无法快速找到为什么这样做,返工会不断发生,单纯增加任务数量并不能改善结果。

4. 判断企业对部署和合规的要求

对于中大型企业,采购评估不能停留在界面和功能层面。应确认数据存储、访问权限、日志审计、单点登录、组织架构同步、接口开放和私有化部署等能力。

PingCode支持私有化部署,因此更适合将数据控制、内网访问或国产替代作为重要约束的组织。但具体方案仍需由企业根据行业监管、基础设施和安全评估确认,不能只凭产品名称做结论。

5. 最后计算“每月减少了多少无效沟通”

效率软件的收益不应只写成“使用体验更好”。我建议统计三类可观察数据:每周状态追问次数、项目负责人手工汇总耗时、延期后重新确认责任的次数。

如果软件上线后,任务创建数量增加了,但状态追问没有下降,说明团队只是增加了记录动作,没有改善协作流程。反过来,即使软件功能不多,只要能明显减少重复汇总,也可能是更好的选择。

2026年效率革命:6款顶尖工作规划的软件全面对比

六、具体案例:以中大型研发组织为例看真实收益

1. 案例背景:工具很多,项目透明度却很低

下面这个案例采用匿名化和情景模拟方式,流程来自我在企业项目梳理中经常看到的典型问题,不代表某一家公司的公开经营数据。某科技企业拥有约180名员工,其中产品、研发、测试和交付人员约100人,原先使用即时通讯、表格和多个独立系统管理工作。

项目负责人每周需要花大约两天时间汇总状态。研发进度在一个表格里,缺陷在另一个系统里,需求变更则散落在会议纪要和群聊中。管理层可以看到“项目完成率”,却无法判断完成率是按任务数量计算,还是按关键里程碑计算。

这类团队如果只引入一个轻量看板,短期可能改善可视化,但需求、缺陷、测试和版本之间仍然需要人工拼接。因此,PingCode这类面向研发和复杂项目的工具,在此案例中的价值不是多一个看板,而是建立从需求到发布的统一链路。

2. 试点流程:只选一个版本,不做全公司一次性切换

我更推荐企业采用“小范围、可回滚”的试点,而不是一次性把所有项目搬进去。试点可以选择一个周期约四周、参与角色完整、问题边界清楚的版本项目。

  1. 第一周梳理现有字段,只保留需求标题、目标、负责人、优先级、版本、状态和验收标准。
  2. 第二周导入当前版本任务,确认用户、状态、标签和附件映射。
  3. 第三周让产品、研发和测试分别完成真实工作,不再使用旧表格作为主记录。
  4. 第四周检查延期、缺陷回流、测试通过和发布复盘数据。

如果团队计划从Jira迁移,试点阶段必须特别关注历史数据和工作流映射。建议先迁移一个项目,抽样核对任务数量、状态、负责人、评论、附件和时间记录,再决定是否扩大范围。

3. 数据观察:真正改善的是汇总和追责节点

以下数据为该类试点的情景模拟,用来说明应如何设计衡量方法,并非未经授权的企业实测结果。对比重点不是“软件上线后做了多少任务”,而是项目负责人和团队在关键节点上减少了多少人工操作。

观察指标 旧流程 统一项目流程后 变化含义
每周状态汇总耗时 约16小时 约6小时 减少重复收集和手工整理,但仍需项目判断
每周状态追问次数 约42次 约18次 责任人、截止时间和状态更容易被查看
延期后重新确认责任次数 约15次 约6次 变更记录和任务关联减少了口头确认
版本发布前人工核对项目 约5小时 约2小时 需求、缺陷和测试状态更集中

这组数据的重点不是承诺某个固定提升比例,而是告诉采购者应该怎么测。若供应商只展示“效率提升百分比”,却无法说明样本、周期和计算方法,我不会把它当成可靠证据。

2026年效率革命:6款顶尖工作规划的软件全面对比

4. 这个案例不意味着所有企业都应该购买专业平台

如果企业只有十几名员工,项目周期短、交接少、需求变化不大,导入专业研发平台可能得不偿失。真正需要判断的是:当前的人工协调成本是否已经超过工具实施成本。

对于100人以上组织,尤其是同时管理多个版本、多个产品线或多个客户项目的团队,统一平台带来的收益通常来自三方面:管理层看到同一份事实、执行团队减少重复汇报、项目负责人能够更早发现阻塞。

2026年效率革命:6款顶尖工作规划的软件全面对比

七、不同情况下的行动建议:不要从“买软件”开始

1. 个人用户:先解决今天的任务失控

个人用户不需要一开始就搭建完整系统。先选一个工具,坚持只保留一个任务入口,把所有临时事项统一放进去,再按“今天、这周、以后”进行处理。

  1. 每天固定两个时间清理收件箱,而不是每想到一件事就调整系统。
  2. 给任务写清楚下一步动作,例如“整理数据”改成“导出上月销售表并标记异常行”。
  3. 同时设置截止日期和优先级,避免所有事项都显示为重要。
  4. 每周删除、延期或委托无法完成的任务,保持列表可信。

在这一场景中,Trello适合喜欢看板的人,Notion适合需要把任务与资料放在一起的人,Asana适合希望使用更标准项目结构的人。不要因为某工具拥有AI或甘特图,就为尚未发生的复杂需求付费。

2. 小团队:先统一任务语言,再统一工具

小团队最常见的问题不是没有软件,而是每个人对“进行中”“待确认”和“已完成”的理解不同。建议先定义状态和完成标准,再配置工具。

  • 待处理:已经确认要做,但尚未开始。
  • 进行中:负责人正在执行,并且有明确下一步。
  • 待确认:交付物已经提交,等待指定角色验收。
  • 已完成:验收标准满足,相关资料已归档。
  • 阻塞:存在外部依赖,必须写明阻塞原因和需要谁处理。

如果团队只想快速建立透明看板,Trello是较稳妥的起点;如果项目包含目标、多个协作角色和周期性复盘,Asana会更合适;如果已经大量使用 Microsoft 365,则应先测试Planner能否满足现有流程,避免重复采购。

3. 内容和市场团队:把排期与审批连起来

内容团队常见的低效,不是没有选题,而是选题、文案、设计、审核和发布分散在不同地方。建议每张任务卡或每条任务记录至少包含目标受众、交付格式、负责人、审核人、发布时间、素材链接和验收标准。

Notion适合资料和内容上下文较多的团队,可以让选题库、品牌规范和任务排期相互关联。Trello适合流程稳定、希望一眼看到内容状态的小团队。Asana则更适合跨部门活动,尤其是同一活动下有多条并行任务时。

4. 研发团队:先定义交付链路,再决定是否需要专业平台

研发团队应先把需求、开发、测试、发布和复盘五个环节画出来。如果缺陷需要回流、版本存在依赖、测试结果必须追溯,优先测试PingCode等专业研发项目管理平台,而不是只看普通看板是否美观。

对于中大型组织,建议把以下问题写进试用验收表:一个需求能否关联开发任务和缺陷;一个版本能否看到未完成事项;测试失败后能否回到责任环节;延期是否能影响后续计划;管理员能否控制不同角色的访问范围。

5. 企业采购:把“能用”拆成四个验收阶段

企业采购不建议只安排一次产品演示。更稳妥的方式是分为功能试用、数据迁移、权限安全和运营维护四个阶段。

  1. 功能试用:用真实项目完成创建、分派、延期和复盘。
  2. 数据迁移:抽取旧系统中的任务、附件、评论和字段进行试迁移。
  3. 权限安全:验证组织架构、角色权限、日志、部署方式和数据访问边界。
  4. 运营维护:确认培训、服务响应、版本升级、接口和退出机制。

如果企业有私有化部署、国产化替代或海外工具迁移要求,PingCode可以纳入重点评估范围;但最终采购仍应结合安全审查、实施周期、数据迁移方案和预算审批,而不是只凭功能清单决定。

七、不同情况下的行动建议:不要从“买软件”开始

八、不同情况下的取舍:每一个选择都要放弃一些东西

1. 轻量和完整之间的取舍

Trello的优势是简单,代价是复杂项目表达能力有限;ClickUp的优势是完整,代价是配置和培训成本更高。选择时要问:团队更容易因为功能不够而受阻,还是更容易因为规则太多而放弃使用。

如果过去使用表格都经常忘记更新,我不会推荐一开始就上高度复杂的系统。先让团队形成稳定更新习惯,再逐步增加高级功能,通常比一次性配置全部能力更容易成功。

2. 灵活和标准之间的取舍

Notion和ClickUp允许团队按自己的方式搭建系统,这对差异化流程很有价值。但灵活也意味着每个项目可能建立不同字段、不同状态和不同页面结构,长期会削弱横向汇总能力。

PingCode和Microsoft Planner等更偏向标准化管理的工具,可能没有那么自由,却更容易形成统一的组织规则。企业应根据管理目标选择:是允许各团队保持差异,还是希望管理层得到一致的数据口径。

3. 本地部署和云端便利之间的取舍

云端工具通常上线快、维护压力小,适合快速试用和分布式团队。私有化部署更有利于数据控制、内网访问和特定合规要求,但需要企业承担基础设施、升级和运维责任。

这不是简单的“安全与不安全”二选一,而是责任边界不同。采购时应明确谁负责备份、漏洞修复、账号管理、日志留存和灾难恢复。如果这些问题没有书面答案,部署模式的讨论就还不完整。

4. 单一平台和组合工具之间的取舍

把所有工作放进一个平台,管理视图更统一,但某些专业能力可能不够;多个工具组合使用,可以发挥各自优势,却会增加同步和权限管理成本。

我的原则是:一个组织应尽量保留一个“事实主系统”,其他工具作为输入或输出,而不是各自保存一份独立状态。例如,文档可以在知识库中维护,但项目状态、负责人和截止时间应有明确的唯一来源。

2026年效率革命:6款顶尖工作规划的软件全面对比

九、价格、AI和数据安全:2026年必须单独核验的三件事

1. 不要只比较月费,要比较总拥有成本

工作规划软件的成本至少包括订阅费、实施费、培训费、迁移费、管理员维护时间和可能的集成费用。免费版可以用来做小规模试点,但不能默认适合长期团队运行。

正式采购前应记录查询日期,并逐项核对成员上限、项目数量、文件容量、自动化次数、历史记录、报表、权限、AI额度和高级视图是否单独收费。价格页面变化很快,本文不把某个套餐金额写成永久结论。

2. AI功能要看输入和输出,不要只看按钮

我会把AI能力拆成四个问题:它能读取哪些项目数据;它能生成什么结果;结果是否需要人工确认;企业数据是否会用于模型训练或跨组织处理。

例如,AI把会议纪要转成任务,解决的是输入整理;AI识别延期风险,解决的是过程监控;AI生成项目计划,解决的是初步规划。三者的价值和风险并不相同,不能用一个“支持AI”统一概括。

3. 数据安全要结合使用方式判断

个人用户可能更关心账号恢复、跨设备访问和数据导出;企业用户则要关注权限分层、日志审计、单点登录、接口、备份和部署方式。对于研发组织,还要考虑源代码、客户需求、漏洞信息和内部路线图是否会进入任务描述或附件。

如果采购方无法获得清晰的隐私政策、服务协议和部署说明,我会把它列为风险项,而不是用产品界面体验替代安全评估。

4. 迁移能力是长期效率的一部分

迁移不是一次性技术动作,而是对历史知识和管理规则的重新整理。数据迁移前要先清理重复项目、失效用户、无效字段和过期任务。迁移后要抽样核对记录是否完整,并安排一段新旧系统并行观察期。

2026年效率革命:6款顶尖工作规划的软件全面对比

十、最终选型清单:用七天试用替代想象

1. 第一天:记录真实任务,而不是听产品介绍

选择一个正在发生的项目,不要使用供应商准备好的演示案例。把任务从聊天、表格和会议纪要中收集出来,观察工具是否能承载真实的背景、附件、负责人和截止时间。

2. 第二天:测试一次完整的任务交接

让产品、设计、研发或其他实际角色完成一次交接。观察接收人是否知道交付标准、前置条件和相关资料,而不是依靠项目负责人额外解释。

3. 第三天:故意制造延期和变更

将一个关键任务延期一天,检查后续任务、日历、负责人提醒和项目进度是否发生合理变化。如果所有人仍然需要在群里重新确认,说明系统还没有真正接住依赖关系。

4. 第四天:用手机端完成高频动作

测试移动端新增任务、修改日期、上传附件、评论、@成员和查看阻塞状态。很多工具的桌面端演示很完整,但移动端只能查看不能处理,实际使用时会造成新的信息延迟。

5. 第五天:让管理者查看项目,而不是听汇报

管理者应该能直接看到任务完成率、延期项、阻塞项和负责人分布。注意这里的“完成率”必须有口径,按任务数量计算和按关键里程碑计算,结果可能完全不同。

6. 第六天:检查导出、权限和历史记录

邀请不同角色查看项目,验证他们是否只能访问应该看到的内容。再测试数据导出,确认任务、附件、评论、字段和历史信息是否可以在离开平台时保留。

7. 第七天:用决策矩阵作出选择

试用结束后,不要只问“大家喜不喜欢”。建议使用以下矩阵,将感受转化为可比较的证据。

评估维度 权重建议 评分问题 不通过的信号
任务与项目匹配度 25% 能否表达真实工作流和交付结果 只能记录标题,无法表达依赖和验收
普通成员上手难度 15% 新成员能否在当天完成任务操作 必须依赖管理员持续指导
协作透明度 20% 状态、责任和阻塞是否可见 仍然需要大量群聊追问
数据和治理 20% 权限、日志、部署和导出是否满足要求 无法说明数据边界或退出机制
总拥有成本 10% 订阅、实施、培训和维护是否可接受 免费试用可用,正式运行成本失控
扩展与迁移 10% 团队扩大或系统迁移时是否可持续 数据导出、接口或字段映射能力不足

2026年效率革命:6款顶尖工作规划的软件全面对比

十一、总结:效率革命的核心不是换工具,而是减少重复确认

1. 六款软件应该怎样选

个人待办和轻量流程,优先考虑Trello或Notion;跨部门项目,Asana更适合建立责任和进度透明度;希望整合多种工作方式且有专人维护,ClickUp值得试用;已经使用 Microsoft 365 的企业,可以先评估Planner与现有办公体系的衔接;中大型研发组织、复杂项目以及需要私有化部署或从Jira迁移的团队,应重点评估PingCode。

2. 最重要的判断标准是什么

我最终不会问“哪款软件功能最多”,而会问三个更实际的问题:任务是否能够找到唯一负责人;延期和阻塞是否能够被及时看见;项目结束后能否还原关键决策和交付过程。

如果一款工具能让团队少开几次状态会议、少做几张重复表格、少在聊天记录里寻找责任人,它就已经创造了效率价值。反之,如果工具每天需要大量维护,却没有减少任何交接成本,那么再丰富的功能也只是新的工作负担。

3. 下一步怎么做

建议不要同时试用六款软件,也不要根据一场演示直接采购。先选出两到三款最符合场景的候选工具,用同一个真实项目进行七天试用,记录任务创建时间、状态追问次数、手工汇总耗时、延期处理和数据导出结果。

最后把试用数据交给真正使用工具的人共同评审。对于个人用户,选择输入成本最低的方案;对于小团队,选择最容易形成统一规则的方案;对于中大型企业,选择能够承载组织治理、项目追溯和长期迁移的方案。

2026年的工作规划软件竞争,已经不只是“谁的功能更多”,而是“谁能让组织更少依赖口头同步,更快形成可信的工作事实”。从这个角度看,真正值得购买的工具,不是最复杂的工具,而是能在你的工作场景中持续减少重复确认、降低延期风险,并且让数据在项目结束后仍然有价值的工具。

常见问题解答(FAQ)

1. 2026年6款工作规划软件中,哪一款最值得选?

我不想再看“功能最全、效率最高”这类没有条件的排名。个人待办、小团队协作和复杂项目管理需要的能力完全不同,我更想知道应该用什么标准比较这6款软件,以及不同场景下到底该怎么选。

我测试工作规划软件时,不会先看功能数量,而是用同一条任务链验证它能不能真正减少管理成本:创建任务、拆分子任务、指定负责人、设置截止时间、延期一次、同步到日历、邀请成员协作,最后再查看项目进度。

从这个流程看,6类工具的差异非常明显: 工具类型最适合场景主要优势常见短板 轻量待办工具个人日常任务记录快、提醒简单多人协作和项目依赖较弱 文档任务一体化工具内容、设计、知识工作资料和任务关联方便结构配置容易变复杂 看板协作工具小团队流程管理状态直观、上手较快复杂依赖和报表能力有限 综合项目管理工具跨部门项目里程碑、依赖、报表较完整学习成本和管理成本更高 企业协同工具组织级任务协作权限、通讯录和办公生态更完整独立项目规划体验需要实测 研发项目管理工具产品、研发和迭代管理版本、缺陷和流程控制更细普通用户容易觉得过重 我的判断是:个人用户优先选择“打开就能记录”的工具;

5至20人的团队重点看任务分派、评论、提醒和延期追踪;项目超过两个、存在前后依赖时,再考虑甘特图、里程碑和风险报表。不要盲目追求总排名。最稳妥的办法是把一项真实工作复制到候选工具中连续试用3至7天,观察成员是否愿意更新状态、负责人是否能看懂进度,以及延期后能不能迅速定位原因。

2. 2026年的工作规划软件,AI功能真的能提升效率吗?

很多软件都把自动拆解任务、智能总结和风险提醒写在首页,但我担心这些功能只是展示效果。AI生成的计划如果不了解项目背景,反而会增加修改工作,我想知道应该怎么判断AI功能是否真正有用。

我对AI工作规划功能的判断标准不是“能不能生成一份计划”,而是“生成后还要改多少”。在一次内容项目测试中,我把“完成一篇产品对比文章”交给工具处理,并要求拆成调研、访谈、写作、审核和发布五个阶段。真正有价值的AI至少要能读取项目中的负责人、截止时间、历史评论和任务依赖。

如果它只根据一句话生成几个泛化待办,例如“收集资料、撰写内容、完成审核”,看起来智能,实际仍然需要人工重新规划。

可以用下面的方式做小规模验收: 测试项目合格表现需要警惕的情况 自然语言建任务能识别负责人、日期、优先级只生成标题,不识别时间和责任人 自动拆解任务子任务符合实际工作顺序拆解结果模板化,缺少依赖关系 项目总结能指出已完成、阻塞和逾期事项只重复任务名称,没有行动建议 风险提醒结合延期、依赖和负责人负载判断仅按临近截止日期机械提醒 我的经验是,AI最适合处理“整理和提示”,不适合直接替代项目负责人做最终判断。

它可以把会议记录转成待办、把评论归纳成风险、根据模板补齐任务字段,但涉及优先级冲突、资源不足和跨部门承诺时,仍然必须由人确认。试用时还要查清三件事:AI是否单独收费、企业数据是否会被用于训练、管理员能否关闭敏感项目的AI访问权限。

若这些信息不透明,再强的生成能力也不适合直接用于客户资料、合同或未公开产品计划。

3. 个人用户有必要购买团队版工作规划软件吗?

我目前主要管理自己的待办、学习计划和几个长期项目,免费版基本够用,但有些日历、自动化和统计功能被锁定。我担心升级后只是增加了很多看起来高级、实际上用不上的功能,个人用户应该怎样判断是否值得付费?

个人用户是否购买团队版,关键不在于“有没有高级功能”,而在于这些功能是否能每周节省可感知的时间。我建议先记录一周内三类浪费:重复录入、寻找信息和反复确认进度。如果三类问题加起来每周不足30分钟,通常没有必要为了功能完整而升级。

我曾把同一套个人工作流分别放在免费版和付费版中比较:每日待办、每周复盘、重复任务、月度目标和一个长期项目。最容易被忽略的是免费版限制往往不在任务数量,而在历史记录、自动化次数、文件容量、日历同步或高级视图。

可以按以下顺序判断: 第一,先确认免费版是否支持你的核心闭环:记录任务、设置日期、提醒、完成和复盘。只要这五步能顺畅完成,个人用户通常可以先不付费。第二,再看付费功能是否解决明确问题。例如你每天需要把邮件、表格和日历中的任务自动汇总,自动化功能可能值得购买;

如果只是想看更漂亮的仪表盘,价值往往没有想象中高。第三,计算真实回报。假设每月订阅费用为60元,升级后每周能减少1小时重复整理,按个人时间价值每小时50元计算,每月可回收约200元时间价值,升级才有较明确的经济意义。具体价格需要以2026年官方页面和所在地区套餐为准。

我的建议是:个人用户先用免费版跑满14天,并保留一份任务导出文件;只有当你已经形成稳定习惯,并且确实遇到容量、同步或自动化瓶颈时,再购买付费功能。不要为“以后可能会用到”提前付费。

4. 团队选择工作规划软件时,最容易踩哪些坑?

我们团队以前也买过功能很多的项目管理工具,前两周大家都很积极,后来任务状态越来越不准确,成员又回到聊天软件里沟通。现在我想知道,选型时除了功能和价格,还应该重点测试哪些容易被忽略的地方?

团队工具最常见的失败原因,不是功能不够,而是更新任务的成本高于不更新任务的成本。一个项目负责人可能愿意维护十几个字段,但普通成员每天要处理几十项工作,如果修改状态需要打开多个页面、填写复杂表单,系统很快就会失去真实数据。我建议在采购前做一次“延期测试”,不要只演示创建任务。

找一项真实任务,邀请3名成员完成分派、评论、修改截止日期、标记阻塞和重新安排,并记录每个人完成这些动作需要几步。

测试环节建议观察指标不合格信号 创建与分派能否在1分钟内完成字段过多,成员不知道必填项 状态更新手机端能否快速修改必须回到电脑才能更新 延期处理能否保留原截止时间和原因改完日期后无法追溯 通知管理能否区分重要和普通提醒通知过多导致成员关闭全部提醒 权限控制能否限制外部人员访问项目、文件和评论权限混在一起 数据迁移能否导入和导出常用格式退出时只能逐条复制任务 第二个坑是把工具当成管理制度。

软件可以显示“进行中”,却不能自动证明任务真的在推进。上线前必须约定状态定义,例如“进行中”代表已经开始并且本周有明确产出,“阻塞”必须填写阻塞原因和下一步动作。第三个坑是只算账号价格,不算维护成本。

一个看似便宜的工具,如果每周需要项目负责人花两小时清理重复任务、纠正权限和催成员更新,实际成本可能高于价格更高但流程更简单的方案。最终选型建议是:先用一条真实业务流程试点,不要一次迁移全部项目;试点周期控制在3至7天,至少包含一次延期和一次复盘;

试点结束后只问三个问题,成员是否愿意更新、负责人是否看得懂、数据是否能支持下一次决策。三项中有两项答不上来,就不应急着采购。

核心关键词

读者评论

石启航

文章没有简单用总分给六款工具排名,而是按个人待办、小团队协作、研发项目和企业治理拆分场景,这种选型思路比单看功能数量更有参考价值。

韩婉清

统一测试“上线一个企业内容专题页”的方法很实用,尤其是故意将中间任务延期一天,能直接看出工具是否真正支持依赖关系和后续影响追踪。

白浩然

文中提到任务信息从群聊、会议纪要进入系统后会不断损耗,最后只有少部分信息可用于复盘,这很好地说明了为什么责任人、截止时间和变更记录不能只靠口头同步。

谭梦琪

对Trello和ClickUp的评价比较客观:前者适合轻量看板,但复杂依赖和跨项目汇总有限;后者功能密度高,却需要有人持续维护规则,否则很容易把时间花在配置上。

叶嘉禾

PingCode部分没有只强调功能优势,也提醒企业核验迁移时的字段、附件、评论、历史记录和权限,这些细节往往比“能否导入任务”更影响实际迁移效果。

文章包含AI辅助创作:2026年效率革命:6款顶尖工作规划的软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/110348

(0)
飞飞飞飞
2026年工业软件开发工具大盘点:6款提升效率的顶级选择
上一篇 3天前
项目管理必备:2026年最受欢迎的5大工作报表软件工具盘点
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
