很多团队并不是没有任务管理工具,而是把任务分散在微信群、邮件、本地 Excel 和会议纪要里。结果往往是:表格看起来很完整,负责人却不知道下一步做什么;项目经理每天花大量时间催进度,月底仍然无法准确回答“哪些任务延期、为什么延期、谁在等待谁”。围绕《打造高效团队:2026年必备的5款工作任务管理系统excel推荐》,我的核心判断是:Excel 适合做任务数据的起点,但不一定适合做复杂协作的终点。
真正值得选择的,不是功能最多的系统,而是能让任务被清晰创建、及时更新、自动提醒并留下交付证据的工具。
打造高效团队:2026年必备的5款工作任务管理系统excel推荐
一、先给核心结论:不要把“支持 Excel”误解成“就是 Excel”
1. 五款工具分别适合什么团队
如果你的团队只有几个人,任务数量不多,主要需求是记录负责人、截止时间和完成状态,Microsoft Excel 仍然是成本最低、自由度最高的方案。它的问题不在于不能管理任务,而在于提醒、权限、多人同步和过程追踪都需要额外设计。
如果团队长期使用本土办公软件,且希望保留表格操作习惯,WPS 表格更适合作为 Excel 的平滑替代方案。它的价值主要在于在线保存、共享和协作,而不是把简单台账直接变成完整的项目管理系统。
如果团队成员分布在不同地区,或者已经使用 Google Workspace,Google Sheets 适合承担轻量级在线任务表。它的实时协作体验较好,但企业需要提前评估账号体系、网络环境、数据管理和复杂 Excel 文件的兼容边界。
如果团队希望从“记录任务”升级到“管理流程”,飞书多维表格更适合运营、市场、招聘和跨部门项目。它可以通过不同视图、字段类型、自动提醒和权限规则承载更复杂的工作流,但上手成本也高于普通二维表格。
如果组织规模较大、项目依赖复杂、需要权限隔离、研发协作、统计报表或私有化部署,PingCode 这类项目管理平台更值得重点评估。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,适合将任务管理纳入企业级项目治理,而不只是维护一张共享表。
| 工具 | 更适合的团队 | 主要价值 | 主要限制 |
|---|---|---|---|
| Microsoft Excel | 1,10 人、任务台账型团队 | 自由度高,数据处理能力强 | 协作、提醒和权限需要额外配置 |
| WPS 表格 | 小型团队、本土办公环境 | 熟悉度高,文档与表格协作方便 | 复杂项目依赖和自动化能力有限 |
| Google Sheets | 跨地区、轻量在线协作团队 | 实时编辑和共享方便 | 账号、网络和兼容性需要评估 |
| 飞书多维表格 | 运营、市场、跨部门项目组 | 表格、看板、流程和自动化结合 | 字段设计不当时容易变复杂 |
| PingCode | 100 人以上组织、中大型企业 | 专业项目管理、权限、报表和部署能力 | 实施和治理成本高于普通表格 |
我在做工具选型时,通常不会先问“哪款功能最多”,而会先问三个问题:团队每天产生多少任务?任务之间是否存在依赖?管理者是否需要追溯任务变化和延期原因?这三个问题的答案,基本决定了团队应该继续使用表格,还是升级到项目管理平台。

2. 最重要的选择标准不是品牌,而是任务闭环
一条合格的任务闭环至少包含六个节点:提出任务、明确负责人、设定截止时间、更新状态、提交交付物、复盘延期原因。如果一个工具只能完成前两个节点,它更像电子记事本;如果能够覆盖后四个节点,才称得上真正的任务管理系统。
因此,本文不会简单按照“知名度”排序,而是按照任务管理的实际闭环来比较:Excel 兼容能力、多人协作能力、任务视图、提醒与自动化、权限管理、数据追溯和升级成本。
二、真实场景:为什么一张 Excel 表会逐渐失控
1. 一个常见的市场项目是如何失去控制的
我曾见过一个十几人的市场项目组,用一张名为“季度活动总表”的 Excel 管理所有工作。表格包含任务名称、负责人、截止日期和完成状态,看上去已经足够规范。项目初期没有明显问题,因为任务数量少,负责人之间也能直接沟通。
项目进入执行阶段后,问题开始集中出现。设计稿放在群聊里,供应商报价在邮件中,最终文案又被保存到另一份“最终版”表格。项目负责人每周复制一份新文件,并在文件名后加上日期。三周后,团队同时存在五个版本,没人能确认哪一份包含最新状态。
更隐蔽的问题是,表格记录了“任务延期”,却没有记录延期原因。管理者看到红色单元格,只能再次询问负责人;负责人则要翻找聊天记录,确认任务到底是在等待设计、审批还是供应商反馈。表格保存了结果,却没有保存过程。
这类项目最容易产生一种错觉:大家都在更新表格,所以项目应该在被管理。实际上,更新动作不等于管理动作。如果任务状态变化不能触发提醒、责任转移或风险升级,表格只是把混乱集中展示出来。

2. Excel 失效通常不是因为任务太多
很多人把问题归因于任务数量过大,但我认为真正的分水岭是任务之间是否存在依赖。例如,“发布活动页面”可能要等待设计稿确认,“设计稿确认”又要等待品牌负责人审批。任务数量只有几十条时,依赖关系也可能让普通表格变得难以维护。
如果每项任务都可以独立完成,二维表格通常够用。只要出现前置任务、多人交接、审批节点、版本记录和异常提醒,团队就需要更强的过程管理能力。
另一个分水岭是更新频率。每周更新一次的行政台账适合 Excel;每天有大量状态变化的研发、运营或交付项目,则需要更及时的通知和可视化视图。
3. 先用任务复杂度,而不是人数判断工具级别

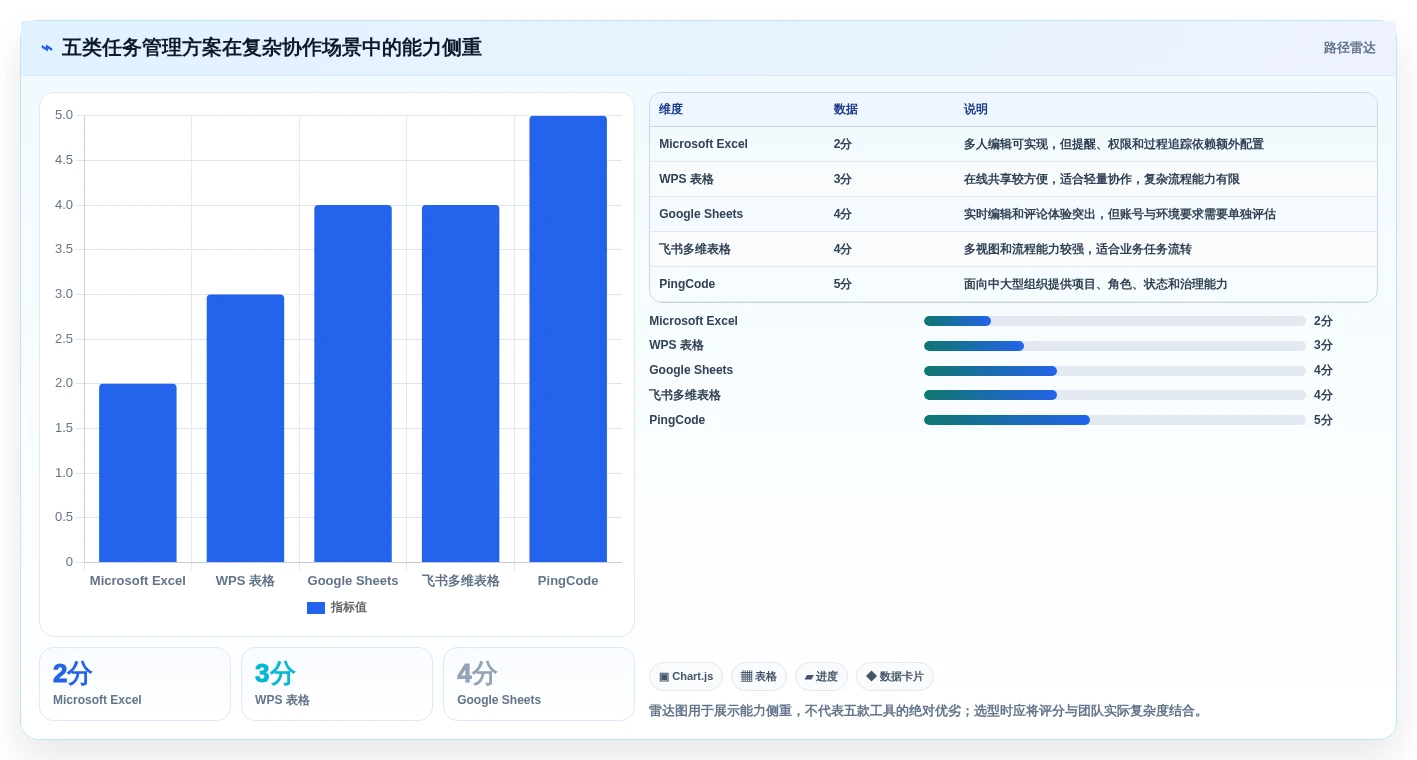

团队人数是重要参考,但不是唯一标准。一个 8 人研发团队可能比一个 30 人行政团队更需要专业系统,因为前者的任务依赖、版本变更和缺陷追踪更加复杂。
我通常用“协作复杂度”替代单一人数指标,观察以下四项:是否跨部门、是否多项目并行、是否存在审批依赖、是否需要追溯历史变化。四项中有两项以上满足,就不建议继续用单一文件承担全部管理工作。

三、五款工作任务管理系统 Excel 方案逐一分析
1. Microsoft Excel:自由度最高,但管理责任也最高
Excel 的最大优势是没有固定工作流。你可以根据销售、财务、项目交付或行政管理的实际需要自由设计字段,也可以使用公式、筛选、条件格式、数据透视表和宏完成统计。
如果团队只是想建立一份清晰的任务台账,我建议先用 Excel 做一次流程梳理。字段不必复杂,至少包括任务编号、任务名称、负责人、优先级、开始日期、截止日期、状态、依赖任务、交付链接和备注。
Excel 的问题是协作机制需要人为维护。负责人忘记更新状态时,系统通常不会主动追问;一个任务被延期后,也不会自动通知相关人员;如果多人分别保存文件,版本冲突更容易发生。
Excel 适合以下场景:任务数量不大、负责人相对固定、项目周期短、数据统计需求明显、团队已有成熟的文件管理习惯。它不适合承担跨部门、多项目并行和高频状态变更的全部工作。
(1)建议的 Excel 任务字段
| 字段 | 用途 | 设计建议 |
|---|---|---|
| 任务编号 | 便于会议和沟通定位 | 使用项目缩写加数字,例如 MK-026 |
| 负责人 | 明确最终负责者 | 一项任务只设置一名最终负责人 |
| 截止日期 | 判断是否延期 | 使用统一日期格式,避免文字日期 |
| 当前状态 | 统一进度口径 | 使用下拉选项,不允许自由发挥 |
| 交付链接 | 保留成果证据 | 链接到文档、设计稿或验收记录 |
2. WPS 表格:适合从本地文件走向在线协作
WPS 表格的选型价值,不只是“能不能打开 Excel 文件”,而是团队能否继续沿用已有的办公习惯,同时减少文件来回传递。对于已经使用 WPS 文档、云盘和在线协作的团队,迁移成本通常低于直接换成复杂项目系统。
我建议重点测试四件事:多人同时编辑时是否稳定、原有公式和条件格式是否保留、外链和附件是否正常、权限是否能区分查看与编辑。不要只打开一份简单表格就得出“完全兼容”的结论。
WPS 表格适合小型团队和行政、销售、财务等台账型工作。它可以改善文件版本问题,但如果团队需要任务依赖、自动流转、复杂报表和跨项目资源管理,仍然需要更专业的项目管理能力。
3. Google Sheets:协作强,但企业环境不能只看编辑体验
Google Sheets 的优势是多人在线编辑和浏览器访问。对于跨地区团队,成员不必反复发送文件,也不必担心“最终版”到底是哪一份。任务表可以通过筛选视图、评论、权限和简单自动化完成轻量协作。
但在线协作顺畅不代表适合所有企业。团队需要确认成员是否拥有统一账号、网络访问是否稳定、数据是否符合组织的安全要求,以及复杂 Excel 文件中的宏、外部链接和特殊公式能否正常工作。
如果团队已经在使用 Google Workspace,Google Sheets 的边际学习成本较低。反之,如果企业内部以其他办公平台为主,单独引入一套账号体系,可能会增加权限管理和数据迁移成本。
4. 飞书多维表格:适合把任务表变成轻量工作流
多维表格与普通 Excel 的关键区别,是同一份数据可以用不同方式呈现。项目负责人可以看完整表格,部门主管可以看自己的任务视图,执行人员可以看按截止日期排列的列表,管理者则可以看按状态分组的看板。
它更适合内容运营、市场活动、招聘流程、客户交付等具有固定流转步骤的业务。例如,一条内容任务可以从“选题”进入“撰稿”,再进入“审核”“设计”“发布”和“复盘”。每个阶段可以设置负责人和提醒,减少人工转发。
但多维表格并不是越复杂越好。字段类型、视图、自动化规则一旦堆叠过多,普通成员可能不知道应该在哪个位置更新任务。我在设计这类表格时,会限制首屏字段数量,并规定“谁创建、谁更新、谁关闭任务”。
5. PingCode:适合 100 人以上组织的专业项目管理
PingCode 的定位更接近专业项目管理平台,而不是传统意义上的 Excel 替代品。对于中大型企业及 100 人以上组织,任务管理往往同时涉及产品、研发、测试、交付、客户和管理层,单纯依靠共享表格很难统一权限、状态和数据口径。
在这类场景中,我更关注系统能否把需求、任务、缺陷、版本、迭代和交付结果串联起来。一个任务不应该只有“进行中”这三个字,还应该知道它属于哪个项目、由谁负责、依赖什么、最近一次变更是什么,以及完成后是否通过验收。
PingCode 支持私有化部署,对于有数据隔离、内网访问或行业合规要求的企业,这是普通在线表格很难替代的能力。对于原本使用 Jira 的团队,支持 Jira 平滑迁移也能降低历史项目数据和成员习惯的迁移阻力。
我不建议所有小团队一开始就使用大型项目管理平台。系统的价值必须大于实施、培训和治理成本。只有当组织确实存在多项目并行、角色权限复杂、研发交付链条长或需要国产替代时,PingCode 这类平台的优势才会充分体现。
(1)PingCode 选型时应重点验证什么
- 能否按照部门、项目和角色配置访问权限。
- 任务、需求、缺陷和版本之间能否建立关联。
- 能否查看任务历史、状态变化和延期原因。
- 是否满足企业私有化部署、内网访问和数据管理要求。
- 原 Jira 项目的字段、工作流和历史数据能否平滑迁移。
- 管理层能否通过报表查看项目风险,而不是只查看完成数量。

四、横向比较:支持 Excel 到底要看哪些细节
1. 不要只看“支持导入导出”四个字
很多产品页面会写“支持 Excel”,但这句话至少包含四种不同能力:能否导入文件、能否导出文件、能否在线多人编辑、能否保留复杂公式和格式。四者不是同一件事。
例如,一款工具可以顺利导入任务名称和截止日期,却无法保留合并单元格、宏、外部链接或复杂条件格式。对于简单任务表,这可能没有影响;对于财务台账或复杂报表,就可能造成数据丢失或重复维护。
| 评测维度 | 需要实际验证的问题 | 对任务管理的影响 |
|---|---|---|
| 导入能力 | 字段、日期、下拉选项是否正确识别 | 决定历史任务能否顺利迁移 |
| 导出能力 | 导出后是否仍能筛选、统计和打印 | 影响汇报、归档和外部交付 |
| 公式兼容 | 常用公式、引用和条件格式是否保留 | 影响数据分析和自动统计 |
| 实时协作 | 多人编辑是否出现覆盖和冲突 | 影响状态更新的及时性 |
| 附件与链接 | 交付物是否能与任务长期关联 | 影响验收和历史追溯 |
2. 用统一测试文件做一次真实对比
我建议企业不要只看演示,而是准备一份包含真实业务字段的测试文件。文件中可以放入普通公式、日期筛选、负责人下拉选项、条件格式、附件链接、延期任务和多人同时编辑场景。
- 先导入 20,50 条历史任务,观察字段和日期是否错位。
- 让三名成员同时修改不同任务,检查是否出现覆盖或冲突。
- 将一项任务改为延期,观察系统能否通知负责人和管理者。
- 为任务添加交付链接,确认链接在权限变化后仍然可访问。
- 导出文件,检查状态、筛选、公式和格式是否仍然可用。
- 让未参与培训的成员独立完成一次任务更新,记录上手时间。
这套测试比“功能清单对比”更接近真实使用。因为团队最终购买的不是某个按钮,而是成员每天是否愿意正确更新任务。

3. 价格不是采购成本的全部
普通表格的显性成本低,但隐藏成本可能包括版本核对、会议同步、人工催办和重复录入。专业系统的订阅或部署费用更明显,但如果能减少大量人工追踪和重复汇报,整体成本未必更高。
我会把总成本拆成四部分:软件费用、迁移费用、培训费用和持续维护费用。对于大型组织,还要加上权限治理、数据备份、集成开发和内部管理员投入。

五、最常见的五个误区:工具换了,效率却没有变
1. 误区一:把所有任务都放进一张“超级表”
一张表管理全部部门、全部项目和全部历史任务,看起来集中,实际上会让成员难以找到与自己有关的内容。表格行数增加后,筛选条件、颜色和备注不断叠加,最终没人知道哪些字段必须更新。
更好的做法是保留一个统一任务库,再为不同角色建立视图。底层数据保持一致,执行者只看到自己的待办,主管看到本部门风险,管理层看到项目级进度。
2. 误区二:负责人写了团队名称,却没有写个人
“市场部”“研发组”“供应商”都不是具体负责人。团队名称可以说明归属,但不能替代最终负责者。一个任务必须明确由谁在什么时间前交付什么结果。
如果任务确实需要多人共同完成,也应设置一名最终负责人,再单独记录协作人。否则任务延期时,所有人都参与了讨论,却没有人真正承担关闭任务的责任。
3. 误区三:状态选项过多,导致数据无法统计
“进行中”“处理中”“已跟进”“待推进”“快完成了”在管理上没有稳定差异。不同成员按照自己的理解填写,管理者就无法准确统计进行中的任务数量。
我建议普通团队先使用五到七个状态:未开始、进行中、待确认、已完成、已延期、已取消。只有当流程确实需要时,才增加“待测试”“待验收”等专属状态。
4. 误区四:只记录完成率,不记录延期原因
完成率是结果指标,不是管理依据。一个项目完成率达到 90%,并不代表项目健康。如果剩余 10% 恰好是关键路径任务,项目仍然可能无法按时交付。
延期原因至少应区分为:等待内部审批、等待外部供应商、需求变更、资源不足、技术风险和负责人未更新。原因分类稳定后,管理者才能判断问题是流程问题、资源问题还是执行问题。
5. 误区五:系统上线后没有规定更新机制
任何任务管理工具都需要明确维护规则。例如,负责人每天更新一次状态,项目负责人每周检查延期任务,关闭任务必须添加交付链接,状态超过三天不变则触发提醒。
如果没有这些规则,工具很快会退化成“电子公告栏”。系统不能替代管理责任,它只能把责任、时间和过程变得更透明。

六、我的专业判断:用四个问题决定是否升级
1. 问题一:任务是否有明确的“交付物”
“跟进客户”“优化页面”“推进测试”都不是足够清晰的任务。它们描述的是动作或方向,而不是可验收的结果。真正可执行的任务应该能回答:交付什么、交付给谁、何时完成、怎样算完成。
例如,把“优化页面”改成“完成活动页首屏文案和移动端布局调整,并提交设计链接供产品负责人验收”,任务边界就清楚了。工具可以帮助记录和提醒,但任务质量仍然取决于创建者的表达。

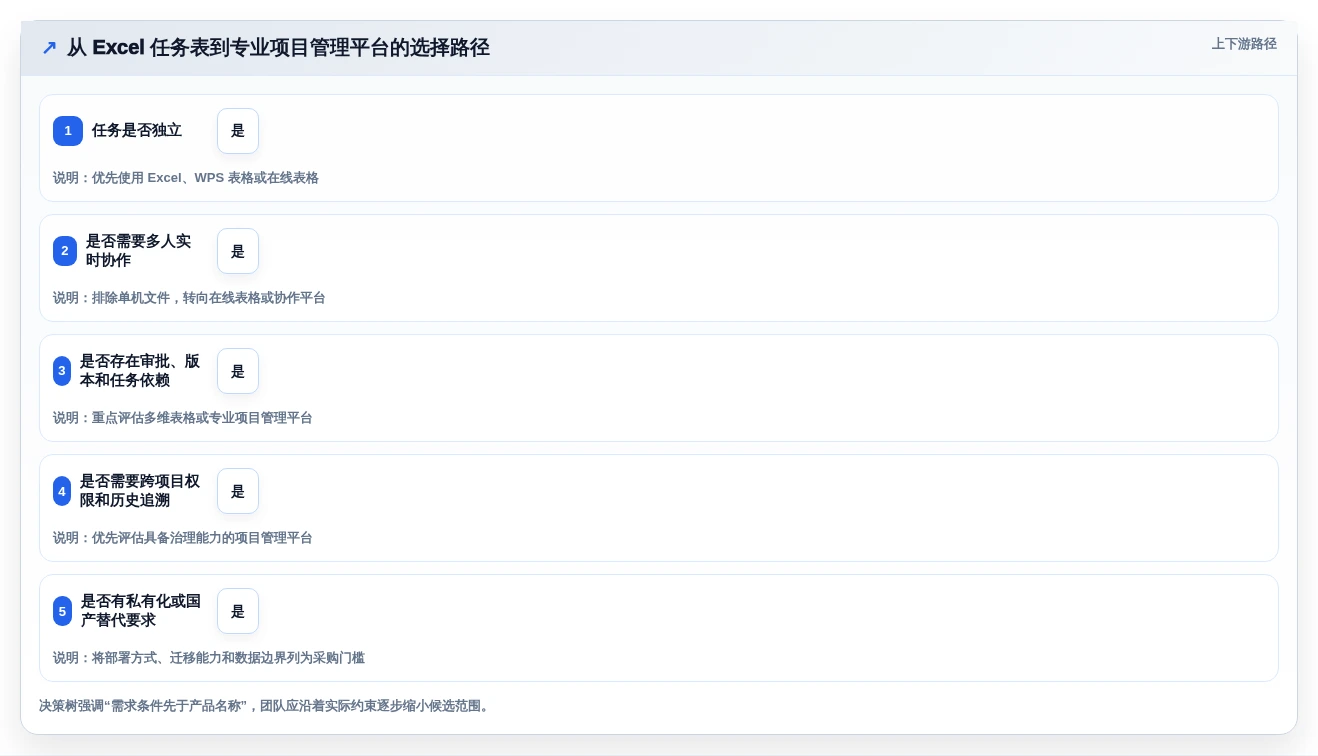

2. 问题二:是否存在等待关系
如果任务 A 必须等待任务 B 完成,那么系统至少要能记录这种依赖。普通 Excel 可以通过“前置任务编号”字段表示,但它不会自动提醒 B 延期会影响 A,也不会自动计算关键路径。
当依赖关系达到一定复杂度时,建议使用能展示看板、时间线、关联任务或项目网络的工具。对于研发和复杂交付项目,PingCode 等专业平台的价值就在于将任务依赖放到项目上下文中统一管理。
3. 问题三:管理者需要看到什么粒度的数据
执行成员关心的是“我今天要做什么”,项目负责人关心的是“哪些任务会影响节点”,部门负责人关心的是“资源是否够用”,高层管理者关心的是“项目是否值得继续投入”。不同角色需要不同视图。
如果所有人只能看到同一张大表,执行者会被无关信息干扰,管理者也会被大量细节淹没。因此,工具选型必须同时考虑数据结构和角色视图。
4. 问题四:数据是否需要长期追溯
一次性活动结束后,任务表可能只需归档;但研发、客户交付、质量管理和合规项目通常需要保留历史记录。谁在什么时候修改了任务,为什么延期,哪个版本通过验收,这些信息都可能在后续复盘或审计中发挥作用。
如果组织需要长期追溯,就不应只比较表格的编辑体验,还要比较历史版本、权限日志、附件关系和数据导出能力。对于有内网、合规或数据隔离要求的企业,私有化部署也应纳入评估。

七、一个可复制的落地案例:从 Excel 台账升级到项目管理平台
1. 案例背景:100 人以上组织的研发交付协作
以一个 100 人以上的企业研发组织为例,产品、研发、测试和交付团队同时维护多个项目。早期使用 Excel 记录需求和任务,周会时由项目负责人汇总各团队表格,再把延期事项复制到汇报材料中。
这种方式在项目数量少时可以运行,但当多个版本并行时,需求、缺陷和任务会出现重复编号。测试团队只知道缺陷被提出,却不一定知道它对应哪个版本;交付团队知道某项功能延期,却无法及时判断是否影响客户上线。
在这类组织中,选择 PingCode 的判断重点不应是“它是否比 Excel 多很多功能”,而应是“能否减少跨角色的信息翻译”。如果产品、研发、测试和交付使用同一套任务关联和状态口径,项目负责人就不必反复把同一条信息复制到不同文件中。
2. 迁移步骤:先统一数据,再迁移工具
- 清理历史表格,删除重复任务、失效负责人和无效链接。
- 统一任务状态,将各部门的不同叫法映射为一套标准状态。
- 确定任务、需求、缺陷、版本和交付物之间的关联规则。
- 选择一个真实项目做试点,不要一开始迁移全部历史数据。
- 让产品、研发、测试和项目负责人分别完成真实工作流。
- 根据试点结果调整字段、权限和报表,再扩大上线范围。
如果原团队使用 Jira,迁移时要特别关注历史状态、字段映射、用户账号、附件和项目权限。PingCode 支持 Jira 平滑迁移的价值,主要体现在降低历史数据和工作习惯的迁移阻力,但具体迁移范围、兼容字段和实施方案仍应以正式评估为准。
3. 上线后应该观察哪些数据
不要只看“有多少人登录过系统”。登录次数不能代表任务管理质量。更有价值的指标包括:任务按时完成率、逾期任务平均停留时间、状态长期不变任务数、需求到交付的平均周期、缺陷关闭周期和重复任务比例。
我建议至少观察四周,再判断系统是否有效。第一周通常是培训期,第二周是习惯调整期,第三周开始暴露流程问题,第四周才比较接近稳定状态。

4. 这个案例说明了什么
从 Excel 迁移到专业平台,并不会自动提高效率。真正产生改善的是三件事:任务定义更清晰、状态口径更统一、延期风险能被及时看见。工具只是把这些管理规则固化下来。
如果企业没有准备好统一字段、角色权限和更新机制,直接采购系统可能只是把原来的混乱搬到新界面。反过来,如果流程已经比较成熟,专业平台就能显著减少人工汇总和重复沟通。
八、不同团队的行动建议与取舍
1. 个人或三人以内小组:先把任务写清楚
这类团队不必追求复杂系统。建议使用 Excel、WPS 表格或 Google Sheets 建立一份轻量任务表,控制字段数量,重点记录任务、负责人、截止日期、状态和交付链接。
取舍在于:放弃复杂自动化,换取更快上手和更低维护成本。如果任务仍然需要每天通过群聊提醒,说明团队可能已经超出简单表格的适用范围。
2. 5,20 人项目团队:优先解决协作和提醒
这个阶段最常见的问题是任务开始增多,负责人之间需要交接,项目经理开始承担大量催办工作。建议优先选择支持在线协作、筛选视图、评论、到期提醒和简单看板的工具。
飞书多维表格、WPS 在线表格或 Google Sheets 都可以作为候选,但必须根据账号环境、数据要求和团队习惯筛选。不要因为某个产品功能丰富,就忽略成员是否愿意每天使用。
取舍在于:接受一定的学习成本,换取任务透明度。上线初期不要追求一次配置所有流程,先把任务创建、负责人更新、延期标记和交付关闭四个动作跑通。
3. 跨部门团队:先解决权限和视图
跨部门项目最怕“所有人都能改所有内容”。建议将任务库、角色权限和视图分开设计。普通成员可以更新自己的任务,项目负责人可以调整排期,部门主管可以查看本部门数据,管理员负责字段和流程维护。
这类团队适合多维表格或具备项目管理能力的平台。选择时不要只看看板是否漂亮,更要确认数据权限能否真正落地,外部协作者能否被限制在指定项目或任务范围内。
取舍在于:权限越细,管理和配置成本越高。对于不涉及敏感数据的轻量项目,可以适当简化权限;对于客户交付、研发计划和企业经营数据,则不建议完全依赖宽松共享链接。
4. 100 人以上组织:把任务管理当成治理工程
大型组织不应只采购一个“大家都能用”的任务工具,而应先明确项目分类、角色职责、状态口径、数据权限和管理报表。否则不同部门会重新建立各自的字段和流程,系统仍然无法形成统一视图。
PingCode 适合这类需要专业项目管理、私有化部署、Jira 平滑迁移和国产替代能力的组织。评估时应安排真实项目试点,并让管理员、项目负责人、执行成员和高层查看者分别参与测试。
取舍在于:企业级平台需要更长的实施周期和更明确的治理责任,但能换来更好的权限控制、过程追踪和跨项目管理。对于 100 人以上组织,这种投入通常比长期依赖人工汇总更容易形成规模化收益。
5. 对数据安全和私有化要求较高的企业:安全优先于便宜
如果项目包含客户信息、研发计划、供应商报价或未公开经营数据,采购时不能只比较免费额度。应核验部署方式、数据访问权限、备份策略、审计记录、账号生命周期和服务协议。
私有化部署可以让企业对运行环境和数据边界拥有更强控制,但也意味着企业需要承担服务器、升级、备份和管理员投入。因此,私有化不是“绝对更安全”的口号,而是与组织治理能力相匹配的一种部署选择。

九、建立一套真正可用的 Excel 任务管理模板
1. 基础表不要超过十二个核心字段
任务表不是数据库百科全书。字段太少,无法管理;字段太多,成员不愿更新。对于大多数业务项目,我建议先保留十二个以内的核心字段,再根据实际问题增补。
| 字段 | 填写规则 | 管理价值 |
|---|---|---|
| 任务名称 | 使用“动作+对象+结果”描述 | 避免任务边界模糊 |
| 项目名称 | 从固定选项中选择 | 便于跨项目筛选 |
| 负责人 | 只填写一名最终负责人 | 避免责任分散 |
| 优先级 | 高、中、低,必要时增加紧急 | 帮助安排先后顺序 |
| 开始日期 | 填写实际启动日期 | 判断等待和执行时间 |
| 截止日期 | 填写承诺交付日期 | 识别延期风险 |
| 状态 | 使用统一下拉选项 | 形成可统计口径 |
| 前置任务 | 填写影响当前任务的编号 | 识别依赖关系 |
| 交付链接 | 填写文档、代码或验收地址 | 保留结果证据 |
| 风险备注 | 只记录会影响交付的事项 | 便于会议聚焦异常 |
2. 状态设计要服务于行动
状态不是装饰颜色,而是下一步动作的提示。未开始意味着需要安排;进行中意味着负责人正在执行;待确认意味着任务完成但等待判断;已延期意味着必须记录原因并重新安排;已完成则必须有交付物或验收依据。
如果状态改变后没有任何后续动作,状态字段的管理价值就会下降。建议在团队内部规定:进入“待确认”后由谁验收,进入“已延期”后谁重新排期,进入“已完成”后是否必须补充链接。
3. 每周只开一个“异常任务会议”
很多团队的周会变成逐行朗读任务表。更高效的做法是只讨论四类异常:已经延期的任务、未来七天可能延期的任务、等待其他团队的任务、优先级发生变化的任务。
这样做的前提是任务表足够新鲜。成员需要在会议前完成更新,项目负责人则提前筛选异常任务。会议时间可以从一小时压缩到三十分钟,但讨论质量反而更高。

十、上线前后的验收标准:如何判断工具真的有效
1. 用四个结果指标检查,而不是看登录人数
第一个指标是按时完成率,但必须明确统计口径:只统计到期任务,还是统计所有任务;被取消的任务是否排除;延期后重新排期是否重新计算。没有统一口径,数字没有比较价值。
第二个指标是逾期任务平均停留时间。它比逾期任务数量更能说明管理能力,因为任务数量可能随着项目规模变化,而停留时间反映团队发现和处理风险的速度。
第三个指标是状态长期不变任务数。如果大量任务连续七天没有更新,说明成员没有形成使用习惯,或者状态字段无法表达真实进展。
第四个指标是管理者人工汇总时间。工具上线的最终目的不是让团队多填一张表,而是减少重复催办、版本核对和会议汇报。
2. 建议采用四周观察周期
第一周重点看成员是否能创建和更新任务;第二周看状态是否统一;第三周看延期任务能否被及时识别;第四周看管理者是否能够直接从系统获得项目结论。
如果四周后只是登录人数增加,但任务仍然通过群聊推进、交付物仍然散落在不同位置,那么系统并没有真正进入工作流。此时应优先调整流程和责任,而不是继续增加功能。

十一、常见问题与最终选择建议
1. Excel 还能不能继续用于团队任务管理
可以。只要团队规模较小、任务依赖少、更新频率低、权限要求不高,Excel 仍然是高性价比方案。关键是建立统一字段、负责人和更新规则,而不是盲目换工具。
2. 在线表格是不是一定比 Excel 更好
不一定。在线表格解决的是共享、同步和访问问题,不一定解决复杂项目依赖、版本追踪和企业级权限问题。选择前要确认团队真正的瓶颈是什么。
3. 什么情况下应该考虑 PingCode
当组织达到 100 人以上,项目并行、角色复杂、任务依赖明显,或者需要私有化部署、Jira 平滑迁移和国产替代时,可以重点评估 PingCode。对于只有几个人、只管理几十条简单任务的小组,使用专业平台可能会带来不必要的实施成本。
4. 迁移到新工具是否需要导入全部历史数据
通常不需要。建议先迁移仍在执行的项目、最近需要复盘的关键项目和仍然有效的基础数据。过期、重复和无人维护的历史任务应先归档,而不是把所有混乱原样搬进新系统。
5. 选择工具时最容易忽略什么
最容易被忽略的是“谁负责维护系统”。如果没有明确管理员、项目负责人和普通成员的更新责任,再好的产品也会失去数据新鲜度。工具采购完成后,必须同步发布字段规范、状态规范和会议使用规则。
十二、结语:高效团队不是拥有更多工具,而是让每项任务都能被看见
2026 年选择工作任务管理系统,最需要避免的是把“Excel 推荐”理解为简单的软件清单。Excel、WPS 表格和 Google Sheets 解决的是低门槛记录与协作问题;飞书多维表格解决的是表格向轻量流程的升级;PingCode 这类专业项目管理平台,则更适合中大型企业将任务、需求、缺陷、版本和交付纳入统一治理。
我的建议是先做一次任务审计:抽取团队最近一个月的任务,统计任务数量、延期次数、跨部门交接次数、状态更新频率和人工汇总时间。再用这些数据判断团队究竟缺少表格、协作能力,还是缺少完整的项目管理流程。
真正高效的系统,不是让所有人填写更多字段,而是让关键任务拥有明确负责人、明确期限、明确状态和明确交付证据。下一步可以先用一份真实项目做七天试用,完成兼容性、协作、提醒、权限和导出五项测试,再决定继续使用 Excel、升级在线表格,还是引入专业项目管理平台。
常见问题解答(FAQ)
1. 2026年团队管理任务,继续用Excel还是升级到任务管理系统?
我们团队有12个人,过去一直用共享Excel登记任务。刚开始还能维持,但后来出现了文件版本混乱、负责人忘记更新、延期任务没人发现等问题。我想知道,什么情况下Excel仍然够用,什么情况下必须换成在线任务管理系统?
我的判断是:不要先按“软件先进不先进”做选择,而要看团队的协作复杂度。一次实际选型中,我用一份包含86条任务、12名成员和4个项目的表格做测试,单纯记录任务时Excel最快;但当任务需要提醒、评论、权限和跨项目汇总时,表格很快变成了“电子台账”,而不是管理系统。
如果团队少于5人、任务总量低于100条、流程主要是“分配,完成”,Excel或在线表格通常已经够用。它的优势是字段自由、成本低、成员几乎不需要培训,尤其适合行政、财务、运营排期等结构稳定的任务。如果团队出现同一任务多人协作、前置任务依赖、延期自动提醒、跨部门权限隔离等需求,就应该考虑升级。
此时重点不是换一个更漂亮的表格,而是减少人工追问和重复汇总,让状态变化能够自动传递给相关人员。
团队特征建议方案主要原因 3人以内、流程简单Excel或在线表格维护成本最低 5,20人、需要看板和提醒在线协作表或任务管理工具降低漏跟进风险 跨部门、任务依赖复杂项目管理平台需要权限、流程和汇总能力 最稳妥的做法是先用真实项目试运行7天,而不是让团队凭演示页面做决定。
统计成员每天花在找文件、催进度和整理报表上的时间,如果工具不能明显减少这三类工作,就算功能再多,也不值得迁移。
2. 2026年有哪些值得比较的5款Excel兼容型团队任务管理工具?
我希望找一款既能保留Excel使用习惯,又能支持多人协作的工具。目前考虑过Microsoft Excel、WPS表格、Google Sheets、飞书多维表格和腾讯文档,但它们的定位似乎并不一样。我不想只看宣传页,应该怎样比较它们的实际差异?
这5类工具不能放在同一个维度上简单排名,因为它们解决的问题不同。Excel和WPS更像高自由度表格,Google Sheets和腾讯文档偏在线共享,飞书多维表格则更接近“表格外观的轻量业务系统”。真正有价值的比较,是看它们能否承接你的任务流程。
工具更适合优势常见短板 Microsoft Excel数据处理和复杂表格公式、筛选和自定义能力强提醒与多人流程需额外配置 WPS表格本土办公和文档协作上手门槛低、表格习惯延续性好复杂协作能力需按版本核验 Google Sheets跨地区在线协作多人同步编辑方便账号、网络和数据合规需评估 飞书多维表格任务看板和流程管理多视图、字段和自动化更灵活不等同于传统Excel,学习成本略高 腾讯文档快速共享任务表建立和分享速度快复杂依赖和项目报表能力有限 我建议用同一份测试文件比较,而不是分别体验它们的演示模板。
文件至少包含下拉状态、日期公式、条件格式、附件链接、筛选视图和多人同时编辑,然后检查导入后格式是否变化、导出后公式是否保留。需要特别注意“支持Excel”这句话的含义。
它可能只代表可以上传或下载.xlsx文件,并不代表实时编辑、宏、权限、条件格式和公式都能完整保留,因此选型表最好拆成导入、导出、协作和公式兼容四项。如果团队最看重数据计算,优先测试Excel或WPS;如果最看重浏览器协作,重点看在线表格;
如果需要状态流转、提醒、看板和多部门视图,则应把多维表格或专业任务管理平台列为重点候选。价格和免费额度应以2026年实际核验页面为准。
3. 团队Excel任务表应该设置哪些字段,才能真正减少漏跟进?
我以前的任务表只有任务名称、负责人和截止日期,开会时看起来很清楚,但过几天就会出现状态不一致、任务重复和交付物找不到的问题。我想重新设计一份团队任务表,哪些字段是必须的,哪些字段只是看起来专业却没有实际价值?
任务表最容易犯的错误,是把“信息很多”误当成“管理完整”。我在整理一份约120条任务的项目表时发现,真正影响跟进效率的不是字段数量,而是负责人、状态、截止日期、交付链接和风险信息是否能被持续更新。
基础字段建议控制在12项以内:任务编号、任务名称、所属项目、负责人、协作人、优先级、开始日期、截止日期、当前状态、完成进度、前置任务和交付链接。任务编号用于避免重复,交付链接用于避免成员在聊天记录中反复寻找结果。
字段推荐设置解决的问题 当前状态未开始、进行中、待确认、已完成、已延期、已取消避免成员使用不同说法 负责人单选,不允许留空避免“大家负责”变成没人负责 截止日期统一日期格式方便筛选逾期任务 交付链接填写文件、页面或记录地址让完成结果可追溯 风险或备注只记录阻塞因素帮助会议聚焦异常任务 状态字段一定要做成下拉选项,不要让成员自由填写“快好了”“跟进中”“差不多完成”等模糊词。
我的经验是,状态一旦超过6种,成员就会开始混用,管理者反而需要逐条询问真实进度。进度百分比也不宜滥用。对于无法量化的创意、沟通和审批任务,百分之六十并不能说明什么,使用“待确认”或“已延期”往往比虚假的数字更有管理价值。
最后要建立更新规则:负责人每天更新状态,截止日前检查延期风险,完成任务必须附交付链接,周会只讨论逾期、阻塞和待确认事项。没有这套机制,再完善的Excel模板也只会在第一个星期看起来很整齐。
4. 从Excel迁移到团队任务管理系统时,最容易踩哪些坑?
我们准备把过去三年的Excel任务记录迁移到在线系统,但团队成员担心数据丢失,也有人认为把文件上传后就算完成迁移。我尤其担心旧表里的负责人、日期、状态和公式无法正常转换。迁移前应该做哪些检查,才能避免工具上线后反而更混乱?
迁移最常见的误区,是把“导入文件”当成“完成管理升级”。我见过一份任务表导入后看似正常,实际却出现日期被识别成文本、下拉状态变成普通文字、合并单元格造成空白负责人,以及原有公式失效等问题,团队直到第一次周会才发现数据已经不能直接使用。迁移前先做数据清洗,不要把三年历史记录全部原样搬进去。
建议把任务分为进行中、待确认、已完成和已归档四类,只迁移仍会影响当前工作的记录;历史数据单独保留,避免新系统一开始就被几千条无效任务拖慢。
检查阶段具体动作验收标准 字段清洗统一负责人、状态和日期格式同一成员和状态只有一种写法 小批量导入先迁移20,50条真实任务字段、链接和日期均可正常使用 权限测试用普通成员和管理者账号分别查看敏感项目不会被无关人员看到 协作测试两名成员同时修改同一任务不会产生覆盖或版本冲突 回滚准备保留原始文件和导出副本出现问题时可恢复 不要一开始就迁移所有复杂公式和宏。
先确认团队最需要的是任务分配、状态更新、提醒还是报表汇总,再决定哪些计算必须保留。很多表格里的公式只是历史遗留,并没有真正参与决策,原样迁移只会增加维护成本。上线前最好安排一个小团队试用7天,观察三个指标:任务按时更新率、逾期任务发现时间、周会整理进度所需时间。
如果上线后成员仍然在群聊里报进度、管理者仍然手工汇总,那么问题通常不是工具功能不够,而是责任人、状态规则和更新节奏没有建立。选择工具时,还要确认导入和导出是否双向可用、权限能否按项目隔离、附件链接是否长期有效,以及免费版人数和存储限制。
真正稳妥的迁移不是“上传一次文件”,而是让团队形成一套可持续执行的任务管理流程。
核心关键词
文章包含AI辅助创作:打造高效团队:2026年必备的5款工作任务管理系统excel推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/110268
读者评论
文章把“支持 Excel”和“就是 Excel”区分开这一点很准确。尤其是市场项目出现五个表格版本、延期原因还要翻聊天记录的案例,说明真正的问题往往是版本和过程追踪,而不只是任务数量。
我比较认同用任务依赖复杂度而不是团队人数来选工具。8 人研发团队可能比 30 人行政团队更需要专业系统,这个判断比单纯按人数推荐更有参考价值。
对五款工具的分析比较克制,没有把在线表格都包装成完整项目管理系统。比如 Google Sheets 的实时协作确实方便,但账号、网络、权限和复杂公式兼容性,确实应该在正式迁移前先测试。
