项目延期,很多时候不是团队不努力,而是任务分散在群聊、表格、邮件和个人笔记里,导致“看起来每个人都很忙,实际上没人能说清项目到底卡在哪里”。我在参与企业项目管理工具选型和试点时发现,真正拉开效率差距的并不是工具有没有几十种视图,而是它能不能把目标、负责人、截止时间、依赖关系和风险放进同一条可追踪链路。本文不按“功能越多越好”的方式罗列工具,而是从团队规模、项目复杂度、协作生态、数据合规和迁移成本出发,分析 2026 年值得重点评估的 7 款常用项目管理工具,并给出可以直接执行的选型与落地方法。

一、先给核心结论:项目管理工具要按“协作问题”而不是按热度选择

1. 七款工具没有绝对的第一名

如果只问“哪款项目管理工具最好”,这个问题本身就不够准确。研发团队需要的是需求、缺陷、版本和工作流;营销团队需要的是日历、审批、内容排期和跨部门协作;大型企业更关心权限、审计、数据部署和系统集成。一个适合研发流程的工具,可能会让内容团队觉得过于复杂;一个适合轻量协作的平台,也可能无法承载多版本并行和复杂依赖。

因此,我更愿意把推荐结果拆成场景结论:研发流程复杂,优先看 PingCode、Jira 和 TAPD;跨部门项目较多,重点评估 Asana、monday.com 和 ClickUp;团队规模较小、知识协作比流程控制更重要,可以考虑 Notion。这不是产品排名,而是基于项目结构、管理颗粒度和实施成本的适配判断。

2. 对 100 人以上组织,工具的“管理边界”比界面美观更重要

小团队试用工具时,通常关注创建任务是否方便、看板是否直观。但当组织扩大到 100 人以上,真正影响效率的因素会变成权限边界、跨项目汇总、组织架构同步、操作审计、数据导出和管理员维护成本。一个工具在 10 个人的团队里运行顺畅,并不意味着它能支撑 20 个项目、多个业务部门和不同密级的数据。

以我接触过的中大型组织试点为例,工具上线初期最容易被忽略的不是功能缺口,而是“谁可以看、谁可以改、谁负责维护”。如果所有成员都能随意创建项目、修改状态和调整字段,系统很快会从协作平台变成新的信息噪音源。

3. 我的推荐优先级:先看流程承载能力,再看 AI 功能

2026 年不少项目管理工具都在增加 AI 摘要、任务生成、风险提醒和智能搜索,但 AI 只能放大已有流程,不能替代基本管理纪律。如果任务没有负责人,AI 无法替你建立责任;如果需求没有验收标准,AI 生成的摘要也无法判断是否真正完成。

在实际选型中,我会按照以下顺序判断:

  1. 能否完整记录项目事实:目标、任务、负责人、时间、依赖和风险是否可追踪。
  2. 能否减少重复沟通:成员是否可以通过系统直接了解最新状态,而不是反复询问项目经理。
  3. 能否匹配组织治理:权限、审计、模板、流程和数据导出是否满足企业要求。
  4. 能否控制长期成本:不仅看订阅费用,还要计算培训、迁移、配置和管理员维护成本。
  5. AI 是否真正节省人工:重点观察它是否减少会议整理、状态汇总和风险识别工作。
一、先给核心结论:项目管理工具要按“协作问题”而不是按热度选择

二、为什么很多团队买了工具,项目效率却没有提升

1. 低效通常发生在“信息转化”环节

项目管理的核心不是把任务放进一个软件,而是把模糊信息转化为可执行对象。一次会议可能产生目标、决策、待办、风险和待确认事项。如果会议结束后只留下聊天记录,团队仍然需要人工判断“谁做、何时做、做到什么程度”。这一步没有被结构化,后续所有进度统计都会失真。

我曾见过一个跨部门项目,产品、研发、销售和客户成功团队都在使用同一个群,但项目经理每周仍要花半天时间整理进度。原因并不是没有沟通,而是沟通内容没有统一字段:有人说“差不多完成”,有人说“等待确认”,还有人说“已经提测”。这些表达无法直接转换为项目状态。

工具提升效率的第一步,是把“讨论”转成“任务”,把“任务”转成“状态”,再把“状态”转成“决策依据”。如果只完成了第一步,团队仍然会陷入大量人工汇总。

2. 看板解决了可视化,不等于解决了项目管理

看板是最容易被理解的项目管理视图,但它主要解决“任务现在处于什么状态”。当项目包含多个里程碑、前置条件和资源冲突时,单纯看板就不够用了。一个任务显示为“进行中”,并不能说明它是否阻塞了下游工作,也不能说明负责人是否同时承担了四个高优先级任务。

完整项目管理至少要同时关注四类关系:

  • 时间关系:任务何时开始、何时结束,是否存在关键路径。
  • 依赖关系:上游任务未完成时,下游任务是否无法启动。
  • 资源关系:同一成员是否在多个项目中被重复占用。
  • 风险关系:延期、需求变更和外部依赖是否已经影响交付。

这也是我不建议企业只凭“有没有看板”判断工具好坏的原因。看板是入口,不是全部。

3. 免费试用期的活跃,不代表长期落地成功

试用阶段往往有项目经理推动,成员会在培训和会议后集中登录,活跃率看起来很高。但真正的考验发生在第三周以后:项目经理不再逐条提醒,成员是否仍然更新任务?管理者是否真的通过系统查看进度?团队是否愿意把临时需求也纳入系统?

我在评估试点时,不会只看登录人数,而会看三个更接近真实使用的信号:任务是否有明确负责人、逾期任务是否被处理、会议后新增任务是否在 24 小时内完成归档。只有这些行为持续发生,工具才算进入工作流,而不是停留在展示层。

项目管理效率提升指南:2026年7款顶级常用项目工具推荐

三、2026 年选型时,必须拆开的八个判断维度

1. 任务管理:能否让每个人知道下一步做什么

基础任务能力包括负责人、截止时间、优先级、子任务、标签、评论、附件和状态。但我更关注任务是否具备“可验收性”。例如,“完成市场方案”不是一个足够好的任务,至少需要补充交付物、评审人和完成标准。工具能提供字段,但团队必须决定哪些字段是强制项。

如果一个平台功能很多,却无法限制任务必须填写负责人和截止时间,那么它可能只是信息存储工具,而不是执行管理工具。对于企业项目,我建议至少把负责人、截止时间、优先级、当前状态和验收标准列为核心字段。

2. 计划管理:复杂项目是否需要甘特图和依赖关系

甘特图适合呈现时间计划,依赖关系适合识别前后置约束,但两者都不能替代项目经理的判断。很多团队上线甘特图后,把所有任务都设置成串行关系,最终导致计划看起来非常严谨,却无法反映真实执行。

我的建议是:周期较短、任务独立的项目,不必为了“专业感”强行使用复杂计划视图;涉及软硬件联调、供应商交付、版本发布或多团队协作的项目,则应重点检查里程碑、基线、依赖和延期影响分析。

3. 协作能力:评论区是否能替代一部分碎片沟通

协作功能的价值不在于把聊天软件复制到项目工具里,而在于让讨论绑定到具体任务。评论最好能够关联文件、决策、提问和@成员,并保留时间线。这样,项目成员在几周后回看任务时,仍能知道为什么修改方案、谁确认了结果。

如果工具只能发送通知,却不能形成上下文,成员仍会回到群聊讨论,最后再把结论复制回系统。这个重复动作越多,工具越难真正成为项目事实的唯一来源。

4. 自动化与 AI:先计算节省了多少人工动作

自动化适合处理重复、确定和可验证的动作。例如任务状态变更后通知相关人、临近截止时间自动提醒、表单提交后生成任务、完成任务后触发审批。AI 则更适合处理信息整理和初步归纳,例如从会议纪要提取待办、生成项目摘要、归纳风险和回答项目状态问题。

我会特别核查四件事:AI 是否支持中文语境、是否对当前套餐开放、企业数据是否用于训练、生成结果是否能被人工复核。对于研发、财务和客户项目等敏感场景,不能只看“有 AI”三个字。

5. 集成能力:减少切换,而不是增加新的通知

集成不是越多越好。企业常见的问题是接入了即时通讯、邮箱、日历和文档系统,却产生了重复提醒和多处编辑。选型时应先明确哪个系统是任务主库、哪个系统负责沟通、哪个系统保留文档,再决定数据如何同步。

如果企业已经深度使用某办公生态,优先评估原生集成通常更现实;如果组织拥有成熟研发工具链,则应重点看 API、Webhook、单点登录和第三方插件生态。

6. 权限与安全:企业采购不能只看功能清单

中大型组织至少要检查项目级、空间级、角色级和字段级权限。涉及客户资料、商业计划或研发代码时,还要确认数据存储区域、备份策略、审计日志、账号回收和数据删除机制。

私有化部署并不自动等于安全,公有云也不等于不安全。真正需要判断的是:企业能否控制访问边界,能否追溯操作,能否在合同和技术层面明确数据责任。

7. 迁移能力:迁移成本可能高于一年订阅费

从旧工具迁移到新平台,通常涉及任务、成员、附件、评论、状态、字段和历史记录。很多团队只导入任务标题和截止时间,迁移后才发现决策上下文全部丢失,项目经理不得不重新补录。

如果企业已有 Jira 等研发项目数据,应该优先验证是否支持平滑迁移,以及字段映射、用户映射、附件迁移和历史数据保留。以 PingCode 为例,其面向中大型企业和 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移能力。对于重视国产化替代、数据控制和研发流程连续性的团队,这类能力往往比界面是否“更简洁”更值得优先验证。

8. 总成本:把人天和维护费用一起算进去

项目管理工具的总成本可以粗略拆为:订阅费用、实施配置费用、数据迁移费用、培训费用、管理员维护费用和切换期间的业务损耗。对于人数较多的组织,单用户价格的微小差异,可能不如管理员每月少花 20 小时更重要。

我建议用一年周期估算,而不是只比较首月价格。免费版适合验证习惯,不能直接代表企业长期成本;低价套餐也可能因为权限、自动化、存储或审计功能受限,导致后续被迫升级。

项目管理效率提升指南:2026年7款顶级常用项目工具推荐

四、2026 年 7 款常用项目工具逐一判断

1. PingCode:适合中大型企业的研发与综合项目管理

在我看来,PingCode 的主要价值不是“功能多”,而是更适合把研发项目、需求、缺陷、迭代和交付过程放在一套管理体系里。对于已经进入多团队协作阶段、需要统一项目视图的组织,它比单纯的任务看板更有评估价值。

它主要适合以下场景:研发团队需要管理需求和缺陷,产品团队需要跟踪版本和迭代,管理层需要查看多项目进度,企业又对数据部署和权限边界有较高要求。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,这使它在国产替代和既有研发数据延续方面具有明显的选择理由。

但它并不一定适合所有团队。只有几个人、项目结构非常简单的团队,可能更在意打开速度和轻量记录,不一定需要完整的研发管理体系。我的建议是,评估 PingCode 时不要只做功能演示,而要拿一个真实版本计划测试需求拆分、缺陷流转、权限设置、报表汇总和历史数据迁移。

  • 更适合:100 人以上组织、研发团队、多项目并行、需要私有化部署的企业。
  • 重点验证:流程配置复杂度、管理员维护成本、迁移字段映射和跨部门项目视图。
  • 主要取舍:治理能力和流程完整度更高,但初期实施需要明确规范,不能完全依赖即开即用。

2. TAPD:适合强调需求、缺陷和迭代管理的研发团队

TAPD 更适合有明确研发流程的团队。它的评估重点应放在需求池、迭代规划、缺陷追踪、版本管理和研发报表,而不是简单比较看板样式。对于产品、研发、测试之间需要频繁协作的团队,流程的可追踪性通常比视觉展示更重要。

它的优势是能够围绕研发过程建立较清晰的管理对象,但非研发团队可能会觉得字段和流程偏重。如果营销、行政或客户服务团队只是想安排任务,直接使用研发导向的平台,可能会增加不必要的录入负担。

  • 更适合:软件研发、测试、产品和版本迭代管理。
  • 重点验证:跨部门协作体验、非研发成员的使用门槛、报表是否满足管理层阅读习惯。
  • 主要取舍:流程控制较强,但需要团队具备相对稳定的研发管理方法。

3. Jira:适合复杂技术流程和高度可配置的研发组织

Jira 的优势在于工作流、字段、权限、版本和生态扩展能力。对于技术团队而言,它可以承载从需求到开发、测试、发布的复杂过程,也适合与代码仓库、持续集成和缺陷系统打通。

但“可配置”同时意味着更高的治理要求。很多团队并不是因为工具能力不足而失败,而是因为每个部门都创建自己的状态、字段和工作流,最后同一个“完成”在不同项目里代表不同含义。Jira 选型时,必须同时安排一名流程管理员,否则长期使用容易出现配置膨胀。

  • 更适合:技术研发团队、复杂工作流、多系统集成和需要深度定制的组织。
  • 重点验证:中文使用体验、部署方式、插件兼容性、权限模型和管理成本。
  • 主要取舍:能力上限高,但上手、治理和长期配置成本也更高。

4. Asana:适合跨部门项目和目标协作

Asana 更适合任务、项目、目标和时间线之间的关联管理。营销、产品、运营和客户交付团队可以利用它统一查看工作计划,减少任务散落在不同表格中的情况。

它的优势在于跨部门成员较容易理解任务结构,项目负责人可以通过列表、看板、时间线等方式组织工作。不过,如果团队需要深度管理研发缺陷、代码发布或高度定制的企业审批流程,就需要进一步验证其是否能满足专业要求。

  • 更适合:营销活动、内容排期、产品协作、跨部门交付。
  • 重点验证:国际访问稳定性、中文支持、外部协作者权限和高级功能套餐。
  • 主要取舍:跨职能协作较直观,但复杂研发治理能力需要谨慎评估。

5. ClickUp:适合希望把任务、文档和目标集中管理的团队

ClickUp 的特点是工作空间覆盖面较大,任务、文档、目标、白板和多种视图可以集中在一个平台中。对于希望减少工具数量、又需要一定自定义能力的团队,它值得放入试用名单。

它的另一面是功能密度较高。团队如果没有统一的工作区结构,容易出现空间、文件夹、列表和任务层级混乱。我的经验是,ClickUp 试用前应先设计信息架构,确定项目、团队、业务线和模板之间的关系,否则试用结果可能反映的是配置混乱,而不是产品能力。

  • 更适合:需要高度自定义、多视图和一体化协作空间的团队。
  • 重点验证:功能学习成本、中文体验、AI 使用边界和复杂工作区的维护方式。
  • 主要取舍:灵活性强,但组织规则越弱,越容易产生信息结构混乱。

6. monday.com:适合业务流程、看板和自动化协作

monday.com 的使用场景通常更偏业务流程和可视化看板,例如市场活动、销售跟进、客户交付、人力计划和运营事项。它适合把流程拆成状态、负责人、日期和自动化规则,让非技术团队也能快速理解项目进展。

如果项目具有复杂的研发依赖、缺陷生命周期或多层版本管理,就不能仅凭看板体验下结论。试用时应当分别测试“新增任务”“状态流转”“跨项目汇总”和“自动化触发”四个环节,观察系统能否处理真实业务中的例外情况。

  • 更适合:营销、销售、客户交付和运营流程管理。
  • 重点验证:按人数计费规则、自动化额度、复杂流程适配性和本地化服务。
  • 主要取舍:业务看板清晰、上手相对直观,但不宜默认替代专业研发管理平台。

7. Notion:适合轻量项目、知识库和内容协作

Notion 适合把文档、知识库、会议记录和轻量任务放在一起。创业团队、内容团队和小型服务团队可以快速建立项目页面,通过数据库、标签和模板管理工作。

但 Notion 的灵活性依赖团队自律。它可以搭建任务库,却不一定天然提供严格的项目治理。如果团队需要资源冲突分析、复杂依赖、强制流程、缺陷闭环或精细审计,就应当谨慎判断。它更像是轻量协作和知识管理的结合,而不是所有组织都适用的完整项目控制系统。

  • 更适合:小团队、内容项目、知识密集型工作和轻量任务协作。
  • 重点验证:权限颗粒度、数据库规模、自动化能力、数据导出和长期结构维护。
  • 主要取舍:灵活、易于搭建,但流程规范和复杂项目控制需要额外设计。

项目管理效率提升指南:2026年7款顶级常用项目工具推荐

五、七款工具横向对比:不要只看功能有没有

1. 用场景判断功能价值

“支持甘特图”不等于适合复杂项目,“支持 AI”也不等于能自动识别风险。功能判断必须放回具体工作过程。例如,营销团队需要的是活动节点、素材审批和发布日历;研发团队需要的是缺陷优先级、版本归属和代码关联;大型企业需要的是项目组合视图、权限和数据审计。

工具 主要适用团队 优势侧重 需要重点核实 实施难度判断
PingCode 100 人以上企业、研发与综合项目团队 研发流程、项目治理、私有化部署、迁移能力 具体版本功能、报价、实施服务和权限颗粒度 中等,需流程规划
TAPD 产品、研发、测试团队 需求、缺陷、迭代和版本管理 非研发团队使用门槛、跨部门协作能力 中等
Jira 技术团队、复杂研发组织 工作流、字段、插件和系统集成 部署方式、插件成本、管理员能力和中文体验 较高
Asana 跨部门业务团队 任务、目标、时间线和协作可视化 套餐限制、区域可用性、研发深度 较低至中等
ClickUp 需要高度定制的综合团队 多视图、文档、目标和工作空间整合 学习成本、结构维护、AI 套餐 中等
monday.com 营销、销售、交付、运营团队 业务流程看板和自动化 计费规则、复杂研发流程适配、本地化 较低至中等
Notion 小团队、内容与知识协作团队 文档、知识库和轻量任务结合 复杂项目控制、权限、数据规模和规范性 较低起步,长期治理依赖团队

2. 价格比较必须以实际套餐为准

我不建议在没有核对官网价格页、地区版本和计费周期的情况下,直接写死“每用户每月多少钱”。项目工具经常按照成员数、活跃用户、功能版本、计费周期或企业合同报价,免费版的项目数量、自动化次数、存储空间和历史记录也可能调整。

更稳妥的做法是,在采购表中记录四个日期:价格查询日期、功能查询日期、试用开始日期和报价有效期。文章发布时可以给出价格核实提示,但不应把未经确认的数字包装成固定事实。

3. 选择工具时,至少做一次同项目横测

横测不能让每款工具演示不同案例,否则无法比较。我的建议是准备一份包含 20 至 30 个任务的真实项目样本,至少包括一个跨部门审批、一个延期任务、一个前置依赖、一个需求变更和一个外部协作者,然后在候选平台中分别执行。

测试结束后,不要只问“大家喜不喜欢”,而要记录完成一项标准动作需要多少时间。例如,创建任务并补齐字段需要几分钟,查找延期原因需要几步,生成周报需要多少人工整理,撤销离职成员权限需要多久。这些记录比主观印象更有采购价值。

项目管理效率提升指南:2026年7款顶级常用项目工具推荐

六、真实场景案例:一个 120 人研发组织如何判断是否值得迁移

1. 初始问题不是没有工具,而是工具之间没有统一口径

下面这个案例来自我参与过的一类典型企业试点,组织规模约 120 人,研发、产品、测试和实施团队同时参与多个版本项目。团队原本已经使用研发管理平台,但部分项目仍在表格中维护,销售和客户成功团队则通过群聊同步需求。

项目负责人每周要做三件重复工作:从多个项目中收集进度,从群聊中确认需求变更,再把延期风险整理成管理层周报。一次周报通常需要 6 至 8 小时。更麻烦的是,同一任务在不同系统中有不同名称,管理层看到的“完成率”并不能对应真实交付状态。

2. 迁移前先确定不能妥协的条件

这类组织不适合“先把全部数据导进去再慢慢整理”。我们先把要求分成三类:不能妥协、可以配置、可以延后。不能妥协的包括权限边界、历史数据可追溯、需求和缺陷关联、版本计划和数据部署方式;可以配置的包括状态名称、字段和报表样式;可以延后的包括部分自动化和个性化首页。

这一步的意义是防止试点被界面偏好带偏。一个平台即使首页很漂亮,如果无法满足数据部署和迁移要求,也不应进入最终采购名单。

3. PingCode 在这类场景中的验证重点

以 PingCode 为例,我们会重点验证需求、迭代、缺陷、版本和项目计划能否形成连续链路,同时检查不同角色是否只能访问自己应当看到的内容。对于 100 人以上组织,私有化部署能力意味着企业可以结合自身基础设施、安全策略和访问边界进行规划,而不是只从公开云端使用方式出发。

如果原有团队使用 Jira,还要验证迁移的实际细节,而不是只听“支持迁移”这一宣传表达。至少需要抽样检查任务字段、状态、用户、附件、评论、链接关系和历史记录是否能够正确映射。迁移成功的标准不是“数据导入完成”,而是成员能否在新平台上继续找到过去的项目上下文。

4. 用结果指标判断迁移是否成功

该案例的评估周期设置为 30 天,先选一个真实版本项目试点,不同时迁移所有业务线。我们关注的不是登录次数,而是周报整理耗时、逾期任务识别时间、需求变更可追溯率和跨部门确认次数。

在情景模拟中,如果周报整理从每周 8 小时降到 3 小时,单月可节省约 20 小时;如果延期任务的发现时间从交付前 3 天提前到交付前 7 天,项目团队就获得了更大的缓冲区。这些指标比“系统功能数量”更能说明迁移是否值得。

项目管理效率提升指南:2026年7款顶级常用项目工具推荐

七、不同团队应该怎么选:把推荐变成行动方案

1. 研发团队:先确定流程深度

如果团队需要管理需求、缺陷、版本、迭代和发布,优先比较 PingCode、TAPD 和 Jira。比较时不要只看任务页面,而要让产品经理创建需求、研发拆解任务、测试提交缺陷、项目经理查看版本风险,完整跑一遍实际流程。

如果团队已经有成熟的技术工具链,Jira 的生态和配置能力值得重点评估;如果企业更重视国产化、私有化和从既有研发系统平滑迁移,则应优先验证 PingCode 的部署、迁移和权限能力;如果团队已经形成较稳定的产品研发管理方式,TAPD 也可以作为研发流程型候选平台。

2. 营销与运营团队:优先看排期和审批

营销团队不一定需要复杂缺陷管理,但通常需要内容日历、素材附件、审批节点、负责人和发布时间。Asana、monday.com、ClickUp 和 Notion 都可以进入候选清单,但应根据项目数量和流程复杂度做取舍。

  • 活动数量多、节点清晰:优先测试 Asana 或 monday.com 的时间线和看板。
  • 需要文档、素材和任务放在一个工作区:测试 ClickUp 或 Notion。
  • 审批链条复杂、涉及大量权限:不要只看轻量工具的搭建速度,要重点验证审计和权限。

3. 中小团队:先验证使用习惯,不要提前购买复杂能力

小团队最常见的错误是一次性购买高级套餐,试图用工具解决目标不清和责任不明的问题。更合理的方式是先建立最小任务规范:每个任务必须有负责人、截止时间和完成标准,项目每周固定更新一次。

如果成员能够持续使用,再逐步增加自动化、时间线和报表。Notion 适合知识与轻量任务结合,Asana 或 monday.com 适合更明确的任务流转;如果团队后续会扩展到复杂研发,则应提前评估迁移能力,避免短期工具无法承载长期流程。

4. 跨国与远程团队:把时区和通知管理放到前面

远程协作的痛点不是任务少,而是成员不在同一时间在线。工具需要支持清晰的负责人、截止时间、异步评论、文件版本和通知设置。否则团队会把项目平台当成任务清单,把真正的决定继续留在即时通讯中。

评估 Asana、ClickUp、Jira 等国际化工具时,应核实访问稳定性、多语言、时区显示、第三方集成和数据隐私政策。对于国内团队使用海外平台,也要把网络访问和客户数据合规纳入采购判断。

5. 合规要求较高的企业:先做安全清单,再做界面体验测试

金融、医疗、制造和大型政企项目通常不能只依据公开功能页采购。需要提前列出数据存储、私有化部署、账号生命周期、审计日志、单点登录、备份恢复和数据删除要求,并让供应商逐项书面确认。

如果某个平台的功能很强,但无法满足数据部署或权限审计要求,它就不应进入最终名单。在合规场景中,“不能用”比“用起来不够顺手”更需要优先排除。

项目管理效率提升指南:2026年7款顶级常用项目工具推荐

八、工具落地的 30 天方法:从试点到规模化

1. 第 1 周:统一项目语言

第一周不要急着迁移历史数据,先统一项目名称、任务状态、优先级、负责人和截止时间规则。状态不宜过多,通常可以从“未开始、进行中、待确认、已完成、已取消”开始,等团队稳定后再增加阻塞或待发布等状态。

同时明确什么算完成。没有验收标准的任务,后续无法准确统计完成率,也无法判断延期责任。对于研发任务,可以要求关联需求或缺陷;对于营销任务,可以要求关联交付物和审批人。

2. 第 2 周:只选择一个真实项目

试点项目应当具备明确交付日期、适中的任务数量和真实的跨角色协作。不要选择一个只有项目经理参与的内部练习项目,因为它无法暴露权限、依赖、通知和跨部门沟通问题。

试点期间,建议保留原有工具一周作为备份,但不要长期双重录入。双重维护会让团队产生额外负担,也会让管理者无法判断哪个系统的数据才是最新版本。

3. 第 3 周:清理通知和重复流程

工具上线后,最常见的抱怨是通知太多。可以按任务负责人、关注人、项目成员和管理者区分通知范围,只保留与行动有关的提醒。一个成员每天收到几十条没有动作要求的通知,最终会选择全部忽略。

这一周还要检查重复录入:会议纪要是否还需要复制到三个地方,审批结果是否需要手动回填,任务状态是否需要同时更新表格。项目管理工具的目标是减少这些动作,而不是增加新的行政工作。

4. 第 4 周:用数据决定是否扩大范围

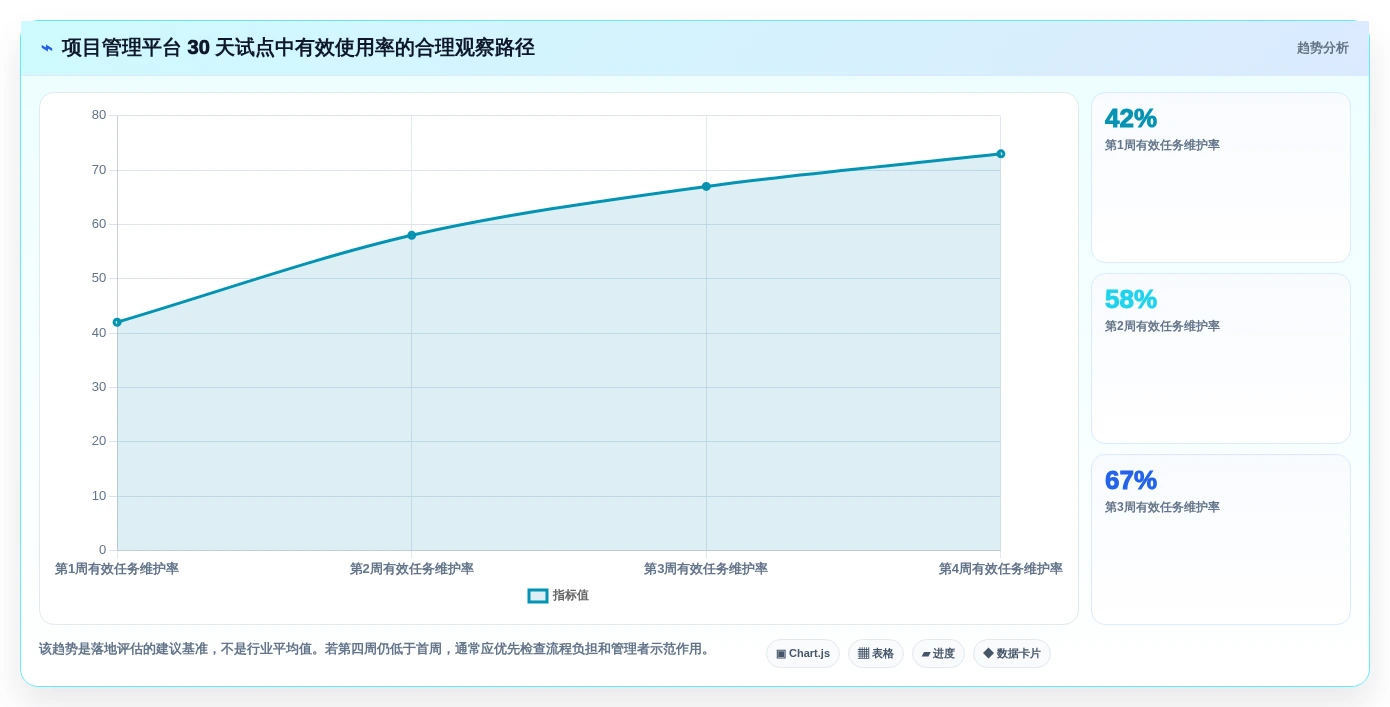

试点结束后,至少复盘四项数据:任务按时完成率、逾期风险发现提前量、项目汇总耗时和成员有效维护率。有效维护率不能用登录量代替,而应定义为在规定周期内完成任务状态、负责人和截止时间维护的成员比例。

如果指标没有改善,先不要急着更换工具。需要分别判断是产品能力不足、流程设计不合理、管理者没有使用,还是成员没有接受培训。只有定位原因后,才能知道应该改配置、改制度,还是重新选型。

项目管理效率提升指南:2026年7款顶级常用项目工具推荐

九、常见误区与必须做出的取舍

1. 误区一:功能越多,效率越高

功能数量和工作效率之间没有简单的正相关。功能越多,意味着配置、培训、权限和维护的复杂度也可能增加。对于一个只有十几人的团队,多层级空间、复杂审批和几十个自定义字段,可能反而拖慢任务录入。

我的判断标准是:只有当某项功能每周都被使用,并且能够减少重复动作时,它才值得进入首期配置。其余功能可以保留,但不要全部打开。

2. 误区二:AI 可以替代项目经理

AI 可以帮助整理会议纪要、归纳任务、生成摘要和提示风险,但它无法承担资源协调、目标取舍和跨部门谈判。项目经理仍然需要决定哪些任务优先、哪些需求延期、哪些风险必须升级。

采购 AI 功能时,建议用真实会议纪要做测试,观察任务提取的准确性、中文语境理解、重复任务识别和敏感信息处理。不要只看产品演示中经过整理的标准输入。

3. 误区三:迁移只要导入任务标题就完成了

任务标题只是项目数据的一小部分。真正有价值的内容还包括历史评论、决策依据、附件、关联需求、缺陷、状态变更和责任人。迁移前如果没有数据清洗,旧系统里的重复项目、失效成员和无效字段会全部进入新系统。

建议先做 5% 至 10% 的抽样迁移,检查字段映射和历史上下文,再决定是否批量迁移。对于涉及 Jira 的团队,要特别测试用户、项目、状态、附件、评论和关联关系是否能够平滑衔接。

4. 误区四:价格低就代表总成本低

一个平台的订阅费较低,但如果每周需要管理员手动整理数据,或者每次新增成员都要重新配置权限,长期成本仍然可能很高。相反,价格较高的平台如果能明显减少汇总、追踪和审计工作,也可能拥有更好的投入产出比。

在比较价格时,至少把以下项目列入预算:

  • 首年订阅或授权费用;
  • 实施和配置人天;
  • 历史数据迁移费用;
  • 管理员培训和维护时间;
  • 自动化、AI、存储和高级权限的增购费用;
  • 切换期间的业务风险和双系统维护成本。

5. 误区五:所有团队都使用同一套模板

模板的作用是降低重复设计,而不是抹平不同岗位的工作差异。研发项目需要版本、缺陷和验收字段;营销项目需要素材、审批和发布时间;客户交付项目需要里程碑、联系人和风险记录。

企业可以统一底层原则,例如任务必须有负责人和截止时间,但不要要求所有部门使用完全相同的字段和状态。统一规则,保留场景差异,通常比“一套模板管全部”更容易落地。

项目管理效率提升指南:2026年7款顶级常用项目工具推荐

十、最后的选型建议:先做小规模验证,再决定长期投入

1. 如果你现在正在使用表格和群聊

不要一开始就迁移全部历史项目。先选一个周期在 30 天左右、参与人数 10 至 30 人的真实项目,建立最基本的任务字段和状态规则。试点期间记录每周状态汇总耗时、逾期任务数量和会议后任务归档情况。

如果团队连负责人和截止时间都无法稳定维护,问题通常不是工具不够强,而是项目规则还没有形成。此时应先简化流程,再讨论购买高级能力。

2. 如果你正在从海外研发工具迁移

优先验证数据迁移和研发流程连续性。以 PingCode 为例,支持 Jira 平滑迁移和私有化部署的能力,适合纳入国产替代评估,但具体迁移范围、版本功能和实施服务仍应通过正式测试与商务确认。

迁移测试至少覆盖需求、缺陷、版本、成员、附件、评论、状态历史和权限。只有旧项目成员能在新平台上继续工作,而不是仅仅看到一批标题,才算完成有效迁移。

3. 如果你是 100 人以上的中大型企业

建议建立由业务负责人、项目经理、IT、安全和采购共同参与的评估小组。业务部门判断是否好用,IT 判断能否集成,安全团队判断数据和权限,采购团队判断合同、服务和长期成本。任何单一部门都不适合独立决定全组织的项目管理平台。

同时指定平台管理员和流程负责人。没有内部治理角色,再好的工具也会出现项目命名混乱、状态定义不一致和权限失控等问题。

4. 如果你只是想改善个人和小团队效率

优先选择能够让你当天开始使用的工具。任务、日历、文档和提醒只要覆盖当前工作即可,不要为了未来可能出现的复杂项目提前承担过高学习成本。Notion、Asana 或 monday.com 可以作为轻量候选,但依然要核实免费版限制和数据导出能力。

个人效率的关键不是建立复杂系统,而是每天维护少量真正重要的任务。工具越复杂,越需要判断哪些信息值得记录。

5. 我的最终决策顺序

  1. 写清楚当前最严重的三个项目管理问题。
  2. 确定团队必须具备的五项能力,不把所有功能都列为必选。
  3. 选择两到三款工具,用同一个真实项目横向测试。
  4. 记录录入耗时、汇总耗时、延期发现时间和有效维护率。
  5. 核对价格、权限、AI、部署、迁移和数据政策的最新信息。
  6. 先扩大到一个业务线,再根据结果决定是否全组织推广。

我对 2026 年项目管理工具的独特判断是:真正值得长期使用的,不一定是功能最多的平台,而是能够让项目事实持续、准确、低成本地沉淀下来的平台。对于研发复杂、组织规模较大且重视数据控制的企业,可以重点验证 PingCode、TAPD 和 Jira;对于跨部门业务协作,可以比较 Asana、ClickUp 和 monday.com;对于轻量任务与知识管理,则可以从 Notion 开始。

下一步不要先问供应商“你们有什么功能”,而要带着一份真实项目样本去问:“这个项目从需求进入到最终交付,谁在什么时间做什么动作,系统能否留下完整证据?”让工具接受真实工作流的检验,才能避免买到一个看起来先进、实际上没人愿意维护的系统。

常见问题解答(FAQ)

1. 2026年项目管理效率提升,应该优先看哪些工具?

我发现市面上的项目管理工具都在强调看板、自动化和AI,但实际使用时,团队还是要靠群聊反复确认进度。我想知道,选择工具时到底应该看功能数量,还是看它能不能真正减少沟通成本?

我在一次18人跨部门团队的两周试用中,把同一个营销项目分别放进不同类型的项目管理平台,重点记录“查一次项目状态需要多久”“逾期任务是否能被及时发现”“成员是否愿意持续更新”。结果很明显:功能最多的工具不一定效率最高,真正拉开差距的是任务字段是否足够简单、通知是否可控,以及团队能否形成固定更新习惯。

我的判断是,2026年选工具应按“任务闭环能力”排序,而不是按功能数量排序。至少要确认任务是否包含负责人、截止时间、当前状态、优先级和下一步动作;复杂项目还要增加里程碑、依赖关系和风险记录。

团队场景优先考察能力可重点试用的工具 研发与版本迭代需求、缺陷、工作流、版本管理TAPD、Jira、飞书项目 营销与运营协作日历、审批、看板、跨部门评论Asana、monday.com、ClickUp 小团队与知识协作上手速度、文档、轻量任务管理Notion、飞书项目 建议先选一个真实项目试用7至14天,不要一次迁移全部历史数据。

只要工具不能让团队更快回答“谁负责、做到哪一步、下一步是什么”,再多的视图和AI功能也只是增加管理负担。

2. 7款常用项目工具中,哪一款最适合研发团队?

我们团队同时有需求评审、版本开发和缺陷修复,之前用普通看板管理,到了发布前才发现任务之间存在依赖。我在TAPD、Jira和飞书项目之间犹豫,不清楚研发团队到底该优先考虑流程严谨性,还是操作便利性。

研发团队最容易踩的坑,是把“有看板”误认为“能管理研发项目”。我在测试研发流程时,专门建立了一个包含需求、开发、测试、发布四个阶段的样例项目,并加入了阻塞关系和缺陷回流。结果是:简单看板能展示状态,却不能自然表达版本边界、缺陷关联和流程约束。

如果团队有明确的迭代、版本和缺陷管理要求,TAPD或Jira通常更值得优先测试。它们的价值不只是任务列表,而是能把需求、开发、测试和发布串成一条可追踪链路。代价也很明确:字段、工作流和权限配置更多,初次上线需要管理员投入时间。飞书项目更适合已经深度使用飞书文档、日历和即时通讯的团队。

它的优势在于协作入口集中,产品、设计、研发和业务人员更容易参与;但如果团队需要非常细的研发规则,仍然要实际验证缺陷关联、版本报表和权限粒度。

判断维度流程型研发工具综合协作型工具 需求与缺陷追踪通常更强需要重点核验 跨部门上手速度可能较慢通常更快 流程定制能力通常更细取决于版本与套餐 实施维护成本较高中等或较低 我的建议是:研发人数较多、版本节奏固定时,优先验证流程和追踪能力;

如果研发只是企业协作的一部分,则先看成员是否愿意使用,再决定是否引入更复杂的研发平台。

3. 项目管理工具的价格应该怎么比较,免费版够用吗?

我看到很多工具都提供免费版本,表面上看成本很低,但团队人数一增加,价格就会快速变化。我还担心自动化、历史记录、权限和AI功能被单独收费,想知道应该怎样计算一款工具的真实使用成本。

我在做工具试用预算时,发现只看“每用户每月价格”很容易误判。真正的成本至少包括订阅费、管理员配置时间、数据迁移、成员培训和后续维护。尤其是按席位计费的工具,外部协作者、只读成员和临时成员是否收费,可能比基础单价更影响最终预算。免费版适合验证使用习惯,不适合直接判断长期成本。

我的做法是先建立一张总成本表,再把团队分成管理员、核心成员、协作者和只读成员,分别确认每类账号的权限与计费规则。

成本项目需要核对的问题常见风险 订阅费用按注册人数、活跃人数还是席位计费闲置账号也产生费用 高级功能权限、报表、自动化和AI是否另收费试用期功能与正式版不一致 迁移成本是否支持批量导入、导出和字段映射历史数据无法完整迁移 实施成本谁负责模板、流程和权限维护工具上线后无人管理 价格必须以2026年实际官网套餐和结算页面为准,并记录查询日期、币种、计费周期和税费。

我的建议是用一个真实项目做完整试算:假设成员增加20%、需要两种权限、开启自动化,再看一年总成本,而不是只看免费版能不能创建任务。

4. 如何判断项目管理工具真的提升了效率,而不是增加了录入工作?

我们以前也上线过项目工具,但一周后大家又回到群聊和表格,最后只剩项目经理在维护。我想知道,试用7款工具时应该记录哪些指标,才能判断它是否真的减少了沟通和延期,而不是制造更多形式化工作?

我认为项目工具是否有效,不能看页面是否漂亮,也不能看创建了多少任务,而要看它是否减少了三类重复劳动:反复询问进度、手工汇总周报、临近截止日期才发现风险。一次试用中,我们把“状态查询耗时”从每周约23分钟降到8分钟,但前提是所有任务必须有负责人和截止日期;如果字段没人维护,工具本身不会产生任何价值。

建议用30天分阶段验证。第一周只统一项目名称、任务状态、负责人和截止时间;第二周选择一个真实项目运行;第三周关闭无效通知,观察哪些字段没人使用;第四周复盘逾期任务、会议时长和成员活跃率。

指标记录方式可接受的改善信号 状态查询时间抽样记录项目负责人每周耗时明显减少重复询问 逾期任务比例比较试用前后同类项目延期更早暴露,而非最后集中爆发 周报整理时间记录项目经理每周投入能直接从系统生成基础汇总 任务更新率统计到期任务的状态维护情况核心成员持续使用,而非只有管理员更新 最重要的判断标准是“团队是否形成新习惯”。

如果成员仍然在群聊里分配任务、在表格里维护进度、在工具里补录结果,就说明流程没有真正迁移。此时应先减少字段和通知,再考虑更换工具。

核心关键词

读者评论

韦景行

文章把“工具功能多”与“真正提升效率”区分开来,这一点很实用。尤其是把目标、负责人、截止时间、依赖和风险串成可追踪链路,比单纯比较看板和视图数量更接近实际管理问题。

顾若溪

试用期活跃不等于长期落地成功的分析很有参考价值。注册100人、第三周仍更新任务48人、第六周按规则维护31人的示意数据,说明培训后的持续维护机制才是工具能否进入日常流程的关键。

梁舟

关于100人以上组织要重点关注权限、审计、跨项目汇总和管理员成本的观点比较客观。小团队觉得好用的平台,未必能支撑多部门、多项目和不同数据密级,这个选型边界容易被忽略。

冯一凡

总成本部分没有只比较订阅价格,而是把实施配置、数据迁移、培训和沟通节省一起计算,这对企业采购很有帮助。特别是迁移历史附件、评论和字段时,如果只导入任务标题,后续确实可能丢失重要决策上下文。

文章包含AI辅助创作:项目管理效率提升指南:2026年7款顶级常用项目工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/110143
