项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

《项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5》真正要解决的,不是“哪个平台功能最多”,而是“哪个平台能让团队持续、准确、低成本地交付”。我在研发团队选型和试点过程中反复看到:平台上线第一周看板很漂亮,三个月后却重新回到表格、群聊和口头同步。原因通常不是工具不够强,而是选型时只比较功能清单,没有比较团队的管理成熟度、迁移成本和长期使用阻力。

本文不把TOP5理解成脱离场景的绝对排名,而是按照敏捷流程完整度、研发集成、跨部门协作、企业治理、部署安全、上手难度和综合成本,筛选出五类具有代表性的项目管理平台,并给出适用团队、验证方法和取舍建议。文中涉及价格、版本和部署能力的内容,建议采购前以各平台最新官方页面、合同条款和演示环境为准。

一、先给结论:项目管理平台不是越强越好,而是越匹配越好

1. 适合中大型研发组织,优先看流程深度和治理能力

如果团队规模已经超过100人,或者同时维护多个产品、多个版本和多个研发项目,我通常不会把“界面是否简洁”作为第一筛选项。此时更重要的是需求能否追踪到任务、任务能否关联缺陷、缺陷能否回溯版本,以及管理层能否看到跨项目资源和风险。

在这类场景中,PingCode值得优先进入候选名单。它主要服务中大型企业及100人以上组织,覆盖产品、研发、测试、项目和效能管理场景,并支持私有化部署。对于正在评估国产替代、希望保留研发流程完整性,或需要从Jira平滑迁移的团队,PingCode的适配价值比较明确。

但“适合中大型组织”不等于“所有大团队都应该直接采购”。中大型平台往往意味着更复杂的权限、字段、流程和管理员职责。如果企业没有明确的流程负责人,直接上线复杂工具,可能只是把原来的混乱搬到了更复杂的系统里。

2. 国际化研发流程,重点考察生态和迁移边界

Jira仍然适合拥有成熟研发流程、国际化协作需求或已经深度使用相关开发生态的团队。它的优势不只在任务和看板,而在于长期形成的插件、工作流和开发工具生态。不过,生态丰富也意味着配置容易膨胀,插件依赖、权限治理和版本升级需要专人维护。

如果企业正在进行国产化替代,不能只问“能不能把数据导进去”。更应该验证字段映射、历史评论、附件、链接关系、权限结构、自动化规则和报表是否能够迁移。迁移后如果只剩下任务标题,原有的追踪链路就已经被破坏。

3. 代码交付一体化,优先考虑研发工具链的闭环

Azure DevOps更适合已经使用微软开发体系,或希望把代码仓库、流水线、工作项和发布过程放在同一体系内的研发组织。它的价值通常体现在研发交付链,而不是简单替代跨部门协作工具。

这类平台的典型取舍是:研发人员会觉得流程衔接自然,但产品、业务和非技术成员可能需要更长的培训时间。若企业项目管理主要由研发团队驱动,它可能很合适;若项目经理需要频繁拉动销售、运营、采购和外部客户参与,则应额外验证非研发角色的使用体验。

4. 国内产品研发协作,重点看需求、测试和组织协同

TAPD等国内研发协作平台,通常更贴近本土企业的软件研发管理习惯,适合关注需求、迭代、缺陷、测试和研发过程规范的组织。对于研发流程相对稳定、希望减少自定义开发的团队,可以把这类平台纳入对比。

但采购时不要只看“是否支持敏捷开发”。几乎所有成熟平台都会提供迭代、看板和缺陷管理,真正需要比较的是:一个需求能否完整关联到开发任务、测试用例和发布版本;跨项目报表是否可用;权限是否足够细;高级能力是否被拆分到更高版本。

5. 跨部门轻量协作,优先看采用率而不是功能数量

飞书项目等协同型平台,更适合产品、研发、业务和管理人员共同参与的组织。它们的优势在于协作入口更接近日常工作,降低了非技术成员的使用门槛。

这类平台的风险是:当研发流程逐渐复杂,需求、测试、代码、发布和审计要求不断增加时,轻量体验可能会让团队开始依赖大量自定义字段和外部系统。对小团队而言这是灵活,对大团队而言则可能变成新的治理负担。

代表平台 更适合的团队 主要优势 主要取舍
PingCode 100人以上的中大型研发组织、国产替代和私有化场景 研发流程覆盖较完整,支持私有化部署和Jira平滑迁移 需要正式规划组织、权限和流程,不能只做简单看板
Jira 国际化团队、已有成熟插件生态的研发组织 生态丰富,工作流和扩展能力强 配置、插件和治理成本较高
Azure DevOps 微软技术栈和代码交付一体化团队 工作项、代码、流水线和发布衔接紧密 非研发角色的协作体验需要额外验证
TAPD 重视需求、测试和缺陷闭环的国内研发团队 本土研发管理场景适配度较高 高级功能、集成范围和版本边界需核实
飞书项目 需要跨部门快速协作的轻量或成长型团队 协作入口自然,推广阻力相对较低 复杂研发治理和深度交付场景需做压力测试

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

二、为什么很多敏捷平台上线后仍然失效

1. 真实场景:看板上线了,项目透明度却没有提高

我接触过一个研发团队,原来用表格管理迭代,后来引入项目管理平台。上线初期,团队花了两周配置状态、字段和看板,项目经理也能展示燃尽图。但到了第三个迭代,任务状态更新开始滞后,研发人员在群里同步进度,测试人员继续用自己的缺陷表,最终平台只剩下管理层查看。

复盘后发现,问题不在于平台缺少功能,而在于团队没有规定“什么事件必须更新什么字段”。例如,代码已提交但任务仍处于开发中,测试阻塞没有统一标签,需求变更没有记录变更原因。平台记录的是静态任务,不是完整的交付过程。

这类问题非常普遍。项目管理平台能提高信息可见性,但前提是团队愿意把关键事实记录在系统中。没有统一规则时,平台越复杂,成员越容易选择性填写。

2. 敏捷工具的价值,取决于数据是否能流动

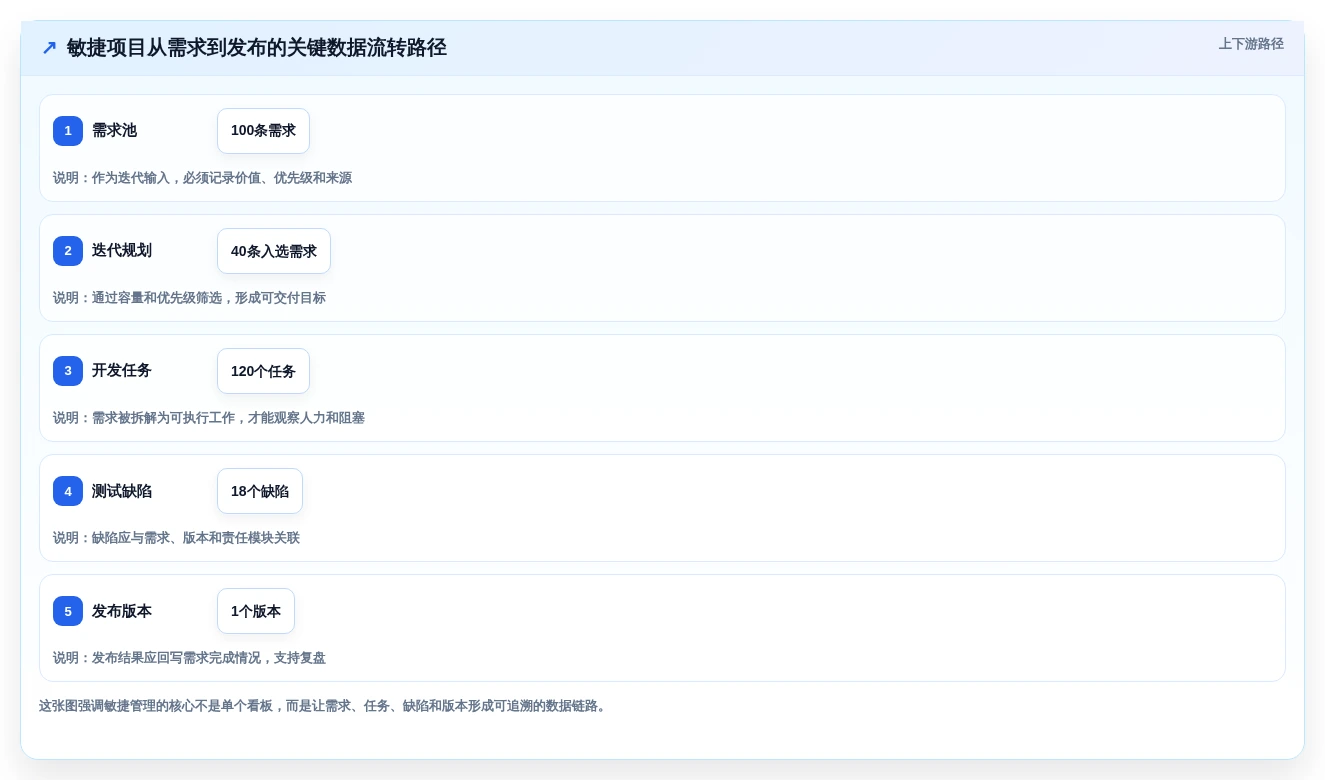

一个真正有效的敏捷管理闭环,至少应当包含需求池、迭代规划、任务执行、测试验证、版本发布和复盘分析。它们之间最好通过关联关系连接,而不是分别建立六张互不相干的表。

项目经理最需要的不是“看见很多任务”,而是回答几个经营问题:本次迭代交付目标是否变化?哪些工作被阻塞?延期来自需求变更、资源不足还是技术风险?某个版本的缺陷是否集中在某一类模块?这些问题都要求平台保存过程数据,而不是只展示任务数量。

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

3. 100人以上组织更容易遇到“局部最优”

小团队可以通过口头约定解决很多问题,但100人以上的组织通常存在多个项目经理、产品经理和研发小组。每个团队都可能建立自己的字段、状态和报表,短期看很灵活,长期则会导致同一个“延期”在不同项目里拥有不同定义。

因此,中大型组织选型时必须把“统一治理”和“局部灵活”同时考虑。平台需要允许不同项目拥有必要的差异,又要确保核心字段、状态口径、权限和统计维度可以统一。

这也是我把PingCode放在中大型组织候选前列的原因之一:其价值不只在于看板,而在于可以承载产品、研发、测试和项目管理之间的关联流程。真正落地时,企业仍然需要配置统一模板和治理规则,不能把平台能力等同于管理结果。

三、选型时最容易犯的六个错误

1. 只看功能清单,不看真实工作流

“支持看板、迭代、缺陷、报表、AI”已经成为成熟平台的常见描述。功能名称相同,不代表使用深度相同。有的平台只能创建缺陷,有的平台可以把缺陷关联到测试用例、需求、版本和发布记录,二者对项目复盘的价值完全不同。

我的建议是不要让供应商按照产品菜单演示,而是给出一条真实流程:业务提出需求,产品评审,项目经理排入迭代,研发拆分任务,代码提交,测试发现缺陷,版本发布,最后生成复盘报告。谁能在一套链路中跑通,谁才值得进入下一轮。

2. 把AI能力当成采购决策的核心

AI可以帮助生成摘要、提炼行动项、辅助拆解任务和生成周报,但它无法替项目经理承担目标冲突、资源协调和范围控制。尤其在数据质量不足时,AI生成的风险提示可能只是把错误信息包装得更像结论。

我会把AI能力放在“加分项”而不是“入场券”。只有当平台已经能稳定记录需求、任务、工时、缺陷和版本数据,AI才有足够上下文发挥价值。采购时应要求供应商现场演示真实项目数据,而不是只展示一段精心准备的问答。

3. 只比较订阅单价,忽略总拥有成本

项目管理平台的成本至少包括许可费、实施费、迁移费、集成费、培训费和管理员维护成本。一个看起来便宜的平台,如果需要大量二次开发,或者每次报表都要人工整理,最终成本未必低。

对于私有化项目,还应增加服务器、数据库、备份、升级、监控和安全运维成本。对于SaaS项目,则应核实数据导出、接口调用、存储空间、访客权限和高级报表是否另行收费。

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

4. 用一个部门的需求代表全公司的需求

研发负责人可能最关心代码关联和缺陷管理,产品负责人关心需求池和版本规划,管理层关心组合报表,安全部门关心部署和审计。如果只由一个部门完成评估,最终采购结果往往无法满足其他角色。

比较合理的做法是建立跨角色评审小组,至少邀请项目经理、产品、研发、测试、IT和采购参与。每个角色提出三个最不能妥协的要求,再将需求分为必须有、最好有和可以没有。

5. 把复杂配置误认为管理成熟

很多团队喜欢把所有字段、审批、状态和自动化规则一次性配置进去,认为这样更专业。实际上,第一阶段的目标应该是让成员稳定使用,而不是把平台设计成企业资源规划系统。

我通常建议先保留最小闭环:需求、任务、负责人、优先级、迭代、状态、截止时间和阻塞原因。连续运行两个迭代后,再根据真实问题增加字段。每增加一个字段,都应回答“谁填写、什么时候填写、填写后用于什么决策”。

6. 只做演示,不做真实项目试点

演示项目通常没有历史数据、复杂权限、紧急变更和跨部门协作,因此很难暴露平台的真实短板。采购前至少选择一个包含需求、开发、测试和发布的真实迭代,连续运行7至14天。

试点期间不要只收集团队的主观满意度,还要记录任务更新及时率、会议后人工整理时间、逾期任务数量、阻塞发现时间和报表生成耗时。这些指标才有助于区分“看起来好用”和“实际降低管理成本”。

四、我的专业判断逻辑:用七个维度替代拍脑袋排名

1. 先判断团队管理成熟度

我会先把团队分成四类:工具启蒙型、流程标准化型、多项目治理型和组织级协同型。工具启蒙型团队不应直接采购最复杂的系统;组织级协同型团队则不能只看轻量看板。

团队阶段 典型问题 优先能力 不宜优先考虑
工具启蒙型 任务散落在群聊、表格和文档中 快速上手、基础看板、提醒和统一入口 过度复杂的审批与字段体系
流程标准化型 需求、开发和测试之间衔接不稳定 需求追踪、迭代、缺陷、版本和权限 只提供任务清单的轻量工具
多项目治理型 资源冲突、依赖和延期难以发现 跨项目视图、资源、风险、报表和基线 无法统一口径的独立项目工具
组织级协同型 多个业务线、部门和系统需要统一管理 私有化、审计、组织权限、API和数据治理 只依赖单一协作入口的平台

2. 把“必选能力”和“加分能力”分开

必选能力是没有它就无法完成核心流程的能力,例如需求到任务的关联、迭代管理、权限控制、数据导出和基础报表。加分能力则包括AI助手、自动化规则、移动端体验和高级驾驶舱。

这一区分很重要。企业经常因为某个漂亮的AI功能给出高分,却忽略了平台无法满足数据导出或权限隔离要求。我的评分原则是:必选项出现硬伤,直接淘汰;加分项再丰富,也不能抵消核心流程缺失。

3. 用权重评分,而不是平均打分

不同团队的权重不应相同。100人以上且重视国产替代的组织,应提高研发流程、私有化部署、数据安全和迁移能力的权重;20人以内的创业团队,则应提高易用性、价格透明度和推广成本的权重。

评估维度 中大型研发组织建议权重 小型敏捷团队建议权重 核心验证问题
敏捷流程适配 20% 20% 需求、任务、缺陷和版本是否形成闭环
研发集成能力 20% 15% 代码、流水线、测试和发布能否关联
跨部门协作 15% 20% 非研发成员是否愿意持续使用
多项目治理 15% 10% 能否识别依赖、资源冲突和组合风险
安全与部署 15% 5% 是否满足私有化、审计和权限要求
综合成本 15% 20% 首年和三年总成本是否可控
AI与自动化 可作为加分项 可作为加分项 是否真正减少人工整理和重复操作

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

4. 把迁移能力作为独立评估项

如果企业从Jira迁移到国产项目管理平台,迁移测试至少应覆盖项目、用户、字段、状态、评论、附件、标签、链接、权限和历史报表。不要接受“支持迁移”的笼统回答,应要求供应商列出哪些对象可自动迁移,哪些对象需要人工清洗,哪些对象无法保留。

PingCode支持Jira平滑迁移,这一点对正在进行工具国产替代的企业具有现实价值。但企业仍需在试点中验证数据映射和历史关系,而不是仅凭销售方案作决定。平滑迁移的关键,不是把数据搬过去,而是让团队迁移后仍能延续原有工作方式。

5. 把部署模式和退出机制写进采购条款

私有化部署不是一句“数据在本地”就结束了。需要明确部署架构、升级责任、备份恢复、故障响应、日志审计、接口开放和数据导出格式。SaaS模式也应确认数据归属、合同到期后的导出期限和服务终止后的处理方式。

我建议在选型表中增加一个经常被忽略的问题:如果三年后更换平台,能否完整导出任务、评论、附件、关联关系和操作日志?供应商是否提供标准接口?这个问题能帮助企业识别长期锁定风险。

五、2026年敏捷开发项目管理平台TOP5场景化评测

1. PingCode:中大型研发组织和国产替代场景的优先候选

PingCode主要服务中大型企业及100人以上组织,适合需要统一产品、研发、测试和项目协作流程的团队。它的选择逻辑不是“功能最多”,而是能否承载从需求规划到研发交付的完整链路。

对于项目经理而言,比较有价值的使用方式是把产品需求、迭代目标、开发任务、测试缺陷和发布版本放在同一条关联链路里。这样在项目延期时,项目经理不必分别打开多个系统核对,而可以沿着关系追溯影响范围。

PingCode支持私有化部署,这使它适合对数据位置、权限隔离、审计和本地化运维有要求的企业。金融、制造、医疗、政企和大型软件企业在评估时,应重点关注私有化部署的具体架构、升级机制、备份方案和实施服务,而不是只看产品宣传语。

对于已经使用Jira的团队,PingCode支持Jira平滑迁移,可以作为国产替代候选。这里的“平滑”应通过实际迁移试验验证,包括历史任务、评论、附件、状态、字段、权限和关联关系。迁移项目最容易失败的地方,不是数据导入,而是迁移后的字段口径和使用习惯没有重新统一。

它的主要取舍也很清楚:中大型平台需要管理员、流程负责人和持续治理。若团队只有十几个人,且当前只需要简单待办和看板,直接上复杂平台可能得不偿失。

  • 优先选择场景:100人以上研发组织、多项目并行、私有化部署、国产替代、研发流程治理。
  • 重点验证能力:Jira迁移完整度、权限模型、跨项目报表、研发集成、私有化升级和数据导出。
  • 主要风险:流程配置过度复杂,管理员没有持续维护能力。

2. Jira:成熟研发生态和国际化协作的优先候选

Jira更适合已经形成较成熟敏捷流程,并且依赖国际化研发协作或插件生态的团队。它的工作流、自定义字段、自动化和扩展能力较强,适合对流程有较高定制要求的组织。

但灵活性是一把双刃剑。一个项目可以快速配置出十几种状态、多个审批路径和大量自定义字段,几年后就可能变成只有少数管理员看得懂的系统。采购时应把治理成本列入评分,而不是把“可配置”简单等同于“更强”。

如果团队已经深度使用Jira,替换平台的收益必须足够大,才值得承担迁移风险。反之,如果企业正在进行国产化替代,或希望降低海外服务、合规和本地部署方面的不确定性,就应该将迁移成本和长期治理放在同等位置比较。

  • 优先选择场景:国际化团队、成熟研发流程、已有大量插件和开发生态。
  • 重点验证能力:插件依赖、版本升级、权限治理、数据导出和替代平台迁移方案。
  • 主要风险:配置膨胀、插件维护和非技术角色使用门槛。

3. Azure DevOps:代码、流水线和发布协同场景的优先候选

Azure DevOps更适合已经使用微软开发工具链,或希望将工作项、代码、构建、测试和发布连接起来的研发组织。它的优势在于交付过程的技术衔接,而不是替代所有部门的综合协作入口。

在研发负责人看来,代码提交能否关联工作项、流水线是否能回写状态、发布是否能追踪需求,是决定平台价值的关键。项目经理则需要额外关注:产品、设计、运营和客户是否能方便地参与需求评审和进度沟通。

如果企业的项目管理高度依赖研发交付,Azure DevOps值得重点试点;如果项目经理需要管理供应商、业务部门、合同节点和非技术任务,则应配合其他协作工具,或者选择跨部门能力更强的平台。

  • 优先选择场景:微软技术栈、持续集成和持续交付、研发发布一体化。
  • 重点验证能力:非研发角色的访问体验、报表灵活性、权限边界和跨部门协作。
  • 主要风险:技术链路很强,但业务人员可能不愿意进入系统更新信息。

4. TAPD:国内研发需求、测试和缺陷闭环场景的优先候选

TAPD适合重视产品需求管理、研发任务、测试用例和缺陷追踪的国内研发团队。它更适合流程已经有一定标准,希望通过平台把研发管理规范固化下来的组织。

选型时不要只看它是否提供需求、任务、缺陷和测试模块,而要看这些模块之间的关联是否足够自然。项目经理应特别关注版本延期后,系统能否快速显示受影响需求、未关闭缺陷、测试完成度和负责人分布。

这类平台的优势往往在研发管理深度,取舍则可能出现在跨部门协作和复杂组织治理上。企业应根据自己的业务参与程度进行实测,而不是用研发团队的满意度代表全公司满意度。

  • 优先选择场景:国内软件研发、需求测试一体化、缺陷闭环和迭代规范化。
  • 重点验证能力:需求到测试的追踪、跨项目统计、权限、接口和高级版本限制。
  • 主要风险:业务部门参与度不足,或者复杂管理需求需要额外配置。

5. 飞书项目:跨部门协作和轻量敏捷场景的优先候选

飞书项目适合希望快速统一协作入口的成长型团队,尤其是产品、研发、运营和管理人员需要共同参与的场景。它的优势通常是成员更容易接受,任务、沟通和通知之间的距离较短。

对于小型团队,采用率往往比功能深度更重要。如果成员每天都在协作平台里工作,项目任务可以自然进入日常流程,项目经理就更容易获得真实数据。相反,一个功能很强但成员不愿使用的平台,最终只能产生形式上的报表。

随着组织扩大,企业应重点验证权限、项目隔离、需求追踪、测试管理、数据统计和接口能力。如果复杂研发流程需要大量外部表格或人工维护,轻量优势可能逐步转化为管理成本。

  • 优先选择场景:跨部门协作、轻量项目、快速推广、需要降低使用门槛的团队。
  • 重点验证能力:复杂迭代、缺陷追踪、多项目治理、数据导出和权限隔离。
  • 主要风险:研发规模扩大后,流程深度和治理能力可能成为瓶颈。

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

六、不同规模和行业团队应该怎么选

1. 10人以内团队:先解决任务失控,不要先解决组织治理

小团队常见问题是任务散落在聊天记录里、负责人不明确、截止时间没人追踪。此时应优先选择上手快、价格透明、提醒自然的工具,不必一开始就配置复杂审批和多层权限。

建议先建立一个简单规则:所有需要交付的工作必须进入平台;每项任务只有一个直接负责人;每周迭代开始前确定目标;迭代结束后记录未完成原因。只要这四条能执行,平台就已经产生价值。

2. 10至50人研发团队:重点建立需求到交付闭环

这个阶段的团队通常已经出现产品、研发和测试之间的信息断层。项目经理应优先验证需求、任务、缺陷、版本和迭代之间的关联,避免每个角色使用自己的表格。

平台选择上,不要只听研发负责人判断。产品负责人是否能看懂需求状态,测试负责人是否能追踪缺陷,管理者是否能获得真实进度,都会影响平台最终采用率。

3. 50至200人团队:重点解决多项目和资源冲突

当项目数量增加后,单个项目看板不再足够。项目经理需要知道同一个研发人员是否同时承担多个紧急任务,某个公共模块是否成为多个版本的共同依赖,某项需求延期是否会影响客户承诺。

这类团队应优先比较跨项目视图、资源负载、风险预警、里程碑和组合报表。PingCode在中大型研发组织中的候选价值,主要就在于它能够承载更完整的研发和项目治理要求,但上线前仍要验证具体配置和数据口径。

4. 200人以上或多事业部组织:先确定治理模型,再选平台

大型组织最容易犯的错误,是让每个事业部独立采购,然后再试图通过报表拼接出企业级视图。短期看满足了局部需求,长期会形成数据孤岛和重复采购。

此时应先确定哪些字段和流程必须统一,哪些部分允许业务线自定义,再评估平台是否支持组织级权限、数据隔离、统一模板、接口集成和审计。平台选型实际上已经变成企业流程治理项目。

5. 高安全行业:部署方式必须先于功能比较

金融、医疗、政企和制造等行业,通常需要关注数据存储、访问权限、审计日志、备份恢复和国产化适配。对于这类团队,SaaS平台即使功能优秀,也可能因为数据和合规边界无法进入最终名单。

如果私有化是硬性要求,应让供应商提供部署架构、环境要求、升级计划、故障响应和数据导出说明。PingCode支持私有化部署,因此可以作为国产化和本地部署候选,但具体项目仍需经过IT、安全和采购部门的联合验证。

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

七、一次可执行的7至14天平台试点方案

1. 第1天:选择真实项目并确定验收指标

试点不要使用供应商准备的示例项目,应该选择一个真实迭代,最好同时包含需求评审、研发任务、测试缺陷和版本发布。项目规模不必很大,但必须能代表团队的日常工作。

验收指标应提前确定,例如任务更新及时率达到90%以上、周报整理时间减少一半、阻塞事项在24小时内被发现、需求到缺陷的关联率达到95%。这些指标是情景建议,企业应根据历史数据设定自己的基线。

2. 第2至3天:统一最小字段和状态

第一轮试点不要把所有需求都塞进系统。建议保留需求标题、业务价值、优先级、负责人、迭代、版本、状态、截止时间和阻塞原因等最小字段。

状态也不宜过多。一个研发迭代可以先使用待开始、开发中、待测试、测试中、已完成和已阻塞六类状态。等团队连续运行两个迭代后,再根据实际问题增加评审、待发布或返工等状态。

3. 第4至7天:跑通端到端交付流程

项目经理应观察真实工作是否发生在平台里,而不是只看任务数量。需求变更时是否更新记录,代码提交时是否关联任务,测试发现缺陷后是否能回溯需求,版本发布后是否能确认剩余风险,这些比界面是否漂亮更重要。

同时记录每个环节的人工耗时。例如,原来项目经理每周需要用4小时整理进度,如果试点后仍需要从群聊、表格和代码系统中手动拼接,说明平台还没有形成有效闭环。

4. 第8至10天:进行角色访谈和数据核对

访谈对象至少包括项目经理、产品经理、研发人员、测试人员和管理者。每个角色都回答三个问题:哪个动作变快了,哪个动作更麻烦了,哪些信息仍然需要去其他系统查找。

访谈结果必须和系统数据交叉核对。成员说“大家都在使用”,但任务更新及时率只有60%,说明主观感受和实际采用率存在差异。平台试点不能只依赖满意度问卷。

5. 第11至14天:根据权重计算最终得分

每个平台都使用同一套真实案例、同一批角色和同一组指标,避免供应商演示内容不同导致比较失真。对于私有化项目,还要把IT、安全和运维部门纳入验收。

最终不要只看总分,还要列出“一票否决项”。例如不支持本地部署、不满足单点登录、无法导出核心数据、无法满足关键系统集成等问题,即使综合得分较高,也不应进入采购阶段。

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

八、平台上线后的管理机制,决定长期效果

1. 设立平台管理员和流程负责人

平台管理员负责账号、权限、模板和基础配置,流程负责人负责定义需求、任务、缺陷、版本和报表的统一口径。两者最好不要由同一个人长期兼任,否则技术配置和业务治理容易混在一起。

中大型组织还应建立变更评审机制。任何新增字段、状态或审批流,都需要说明使用目的、填写角色、统计价值和维护责任。没有责任人的配置,通常会在几个月后变成无效信息。

2. 用少量指标观察项目健康度

项目经理不需要每天追踪几十个指标。建议先关注迭代承诺完成率、任务逾期率、阻塞平均时长、需求变更次数、缺陷关闭周期和版本延期次数。

指标的价值在于触发管理动作,而不是制作更复杂的仪表盘。例如,阻塞平均时长连续两周上升,就应召开专项协调会;需求变更次数增加,则需要重新评估迭代目标,而不是要求团队盲目加班。

3. 建立数据质量规则

任务没有负责人、截止时间为空、状态长期不变、缺陷没有关联版本,这些都属于数据质量问题。平台上线后,应每周抽查关键字段,并通过自动提醒减少人工追踪。

对项目经理来说,最有用的不是“系统里有多少条任务”,而是“有多少条任务足以支持决策”。数据越多不等于数据越可靠,字段数量和信息质量之间通常存在反向压力。

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

九、不同选择之间必须接受的取舍

1. 流程深度与上手速度之间的取舍

流程越完整,通常越需要培训、配置和治理。轻量工具可以迅速启动,但可能无法覆盖复杂研发闭环;深度平台可以承载更多过程,但需要团队愿意改变工作习惯。

如果团队还没有稳定的迭代节奏,先选择最小闭环比直接配置复杂体系更合理。如果团队已经出现跨项目依赖、权限和审计问题,继续使用轻量工具则可能把管理成本隐藏起来。

2. 灵活配置与统一治理之间的取舍

高度可配置的平台能适应不同业务,但也容易出现每个项目一套状态的情况。统一模板能提高报表可比性,却可能让特殊项目觉得不够灵活。

我的判断是:核心字段和核心状态应该统一,业务特色可以通过标签、视图和扩展字段实现。不要让每个团队重新定义“已完成”“延期”和“阻塞”的含义。

3. 私有化与运维成本之间的取舍

私有化可以增强数据控制、网络隔离和本地合规适配,但企业也要承担环境准备、升级测试、备份恢复和故障响应责任。若IT团队没有运维能力,私有化未必天然优于SaaS。

对于确实有私有化要求的企业,PingCode可以重点考察;但在签约前仍要确认部署清单、服务等级、升级方式和数据迁移责任。部署模式应当服务于风险要求,而不是成为采购中的形式主义。

4. 国际生态与国产替代之间的取舍

国际化平台通常拥有广泛的生态和长期积累,国产平台则可能在本地服务、部署方式、中文体验和国内组织流程上更匹配。企业应根据研发工具链、合规要求、供应商服务和未来技术路线综合判断。

如果只是因为“国产替代”四个字就忽略迁移后的流程损耗,项目可能失败;如果只因为“原来一直在用”就忽略长期部署和服务风险,也不是真正稳妥的决策。

十、项目经理可以直接使用的选型清单

1. 采购前必须回答的十个问题

  1. 团队是否真的需要更换平台,还是只需要统一现有流程?
  2. 平台是否覆盖需求、迭代、任务、测试、缺陷、版本和复盘闭环?
  3. 一个需求能否追踪到任务、缺陷、测试结果和发布版本?
  4. 是否支持跨项目查看资源、依赖、里程碑和风险?
  5. 产品、研发、测试、业务和管理者是否都能低成本参与?
  6. 能否与代码仓库、流水线、文档、即时通信和身份认证系统集成?
  7. 是否支持企业需要的SaaS、私有化或混合部署方式?
  8. 如果从现有平台迁移,历史字段、评论、附件和关联关系如何处理?
  9. 三年总成本包括哪些许可、实施、迁移、集成和维护费用?
  10. 合同到期或更换供应商时,核心数据能否完整导出?

2. 供应商演示时必须让其现场完成的任务

  • 创建一条产品需求,并将其拆解为多个研发任务。
  • 把任务分配给不同角色,设置优先级、迭代和版本。
  • 模拟一次需求变更,查看变更记录和影响范围。
  • 创建一个缺陷,并关联到需求、任务和发布版本。
  • 模拟延期和阻塞,查看平台是否能及时预警。
  • 生成项目周报、迭代报告和管理层汇总视图。
  • 展示数据导出、权限调整、审计日志和接口调用方式。
  • 如果涉及迁移,现场导入一批脱敏历史数据并检查关系是否保留。

3. 最终评分建议

我建议采用百分制,并给硬性条件设置单独栏位。平台总分可以由敏捷流程适配20%、研发集成20%、跨部门协作15%、多项目治理15%、安全与部署15%、综合成本15%组成,AI和自动化作为加分项。

如果企业是100人以上的研发组织,可以提高私有化、权限、跨项目治理和迁移能力的权重。若企业是小型团队,则应提高易用性、价格透明度和推广成本的权重。不要为了让表格看起来客观,就给所有维度设置相同分值。

项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5

十一、结语:最好的平台,是能让管理事实持续发生的平台

1. 不要把平台选型变成品牌投票

项目管理平台的价值,最终不在于功能页面有多少模块,而在于团队是否愿意持续记录事实、按照统一规则协作,并让这些数据真正参与项目决策。

PingCode适合优先进入中大型研发组织、100人以上团队、私有化部署和国产替代场景的候选名单;Jira适合成熟国际化研发生态;Azure DevOps适合代码和交付一体化;TAPD适合国内研发需求和测试闭环;飞书项目适合跨部门轻量协作。它们并不存在脱离场景的绝对高下。

2. 下一步按三个动作执行

  1. 先做需求分层:把需求分为硬性条件、核心能力和加分项,明确团队规模、部署要求、研发流程和预算边界。
  2. 再做真实试点:选择一个完整迭代,用7至14天验证需求、任务、缺陷、版本、报表和权限,而不是只看产品演示。
  3. 最后算长期成本:把许可、实施、迁移、集成、培训、运维和退出成本全部写入决策表。

我的最终判断是:2026年的敏捷项目管理平台选型,已经从“买一块更好看的看板”变成“选择一套能够承载组织交付事实的工作系统”。如果平台不能让延期原因更快暴露、让需求变更可追踪、让版本风险可解释、让项目经理减少人工拼表,那么再多的AI、报表和自动化,也只是增加了系统复杂度。

项目经理下一步不必先问“哪一个平台排名第一”,而应先拿出一个真实项目,列出一条完整交付链路,并要求每个平台用同样的流程接受验证。能在真实约束下跑通,并且让团队愿意持续使用的平台,才是属于你们组织的TOP1。

常见问题解答(FAQ)

1. 2026年敏捷开发项目管理平台TOP5应该按什么标准选,而不是只看品牌和功能数量?

我在给一个约40人的研发团队做工具替换时,最初也想直接参考网上的TOP5榜单,但很快发现“功能最多”并不等于“最适合”。我应该如何建立一套相对客观的评估标准,避免被宣传页和排行榜带偏?

我更建议把TOP5理解为“5类值得进入试点名单的平台”,而不是绝对市场排名。真正有参考价值的排序,至少要同时看敏捷流程适配、研发集成、协作易用性、多项目治理、安全部署和综合成本。

我曾经用同一套测试任务对5类项目管理平台做过筛选:先导入一个包含需求、开发、测试和发布环节的真实迭代,再要求项目经理在平台内完成任务拆解、负责人分配、风险标记和周报生成。结果很典型:有的平台看板漂亮,但需求与缺陷无法形成完整关联;有的平台配置能力很强,却需要管理员花费数天维护字段和权限。

评估维度建议权重实际要验证的问题 敏捷流程适配20%能否跑通需求、迭代、任务、测试、发布闭环 研发集成能力20%代码提交、流水线和缺陷是否能关联回任务 易用性15%普通成员能否在30分钟内完成基本操作 多项目治理15%能否查看跨项目资源、依赖和风险 安全与部署15%是否满足权限、审计、数据隔离和部署要求 综合成本15%是否包含迁移、实施、培训和接口费用 我的判断是:研发团队优先看“任务是否能连接到交付结果”,跨部门团队优先看“业务成员是否愿意持续使用”,大型组织则要把权限、审计和集成放在功能丰富度之前。

没有统一权重的排行榜,最多只能帮助你发现候选平台,不能替代采购决策。

2. 小型敏捷团队和大型企业,应该选择同一种项目管理平台吗?

我们团队只有12名成员,主要做互联网产品,当前用表格和群聊管理任务;另一家合作企业有多个研发项目和上百名成员。两种团队都在看同一份平台榜单,我想知道规模差异到底会怎样影响选型?

不建议小团队和大型企业用同一套标准选平台。小团队最容易踩的坑,是为了未来可能出现的复杂需求,提前购买大量用不到的功能,最后因为配置复杂、使用频率低而放弃。我在一次12人团队试点中,把基础任务、迭代看板、缺陷管理和周报作为必测项。一个轻量平台两小时内就完成了初始化,首周活跃率达到92%;

另一个企业级平台虽然支持更细的权限和报表,但管理员配置花了3天,普通成员仍然回到群聊里报进度。对这个团队来说,后者的“能力更强”反而变成了采用障碍。小型团队建议优先验证上手速度、任务状态是否清晰、迭代计划是否好维护,以及基础价格是否透明。

10至50人的研发团队,则要增加需求与缺陷关联、版本管理、代码集成和权限控制。50人以上或多项目团队,还必须重点测试资源冲突、跨项目依赖、组织权限和管理层报表。

团队类型第一优先级常见误区 10人以内简单、快速、低成本为复杂治理能力提前付费 10,50人研发闭环和流程标准化只看任务看板,不测缺陷和版本关联 50人以上多项目、权限、资源和报表只按单用户价格比较 高安全行业部署、审计、数据隔离把“支持私有化”误认为实施即可完成 简单说,小团队要避免“买大了”,大型企业要避免“看起来便宜但治理能力不够”。

最稳妥的方法,是分别选一个真实项目做7至14天试点,用成员活跃率、逾期任务识别速度和周报耗时来判断平台是否真的匹配。

3. 2026年项目管理平台的AI功能,应该怎样判断是真有用还是营销概念?

很多平台都在宣传AI摘要、智能拆解和风险预测,但我担心这些功能只是把文本换一种方式生成,实际并不能帮助项目经理推进项目。我在试用时应该设计哪些具体任务,才能判断AI是否真正有价值?

判断AI能力不能看“有没有AI按钮”,而要看它是否嵌入项目经理每天都会遇到的工作流。我通常会用同一份会议纪要、迭代数据和延期记录,让不同平台完成相同任务,再比较准确率、可编辑性和节省的时间。一次试用中,我把45分钟的项目会议纪要交给平台处理,要求它提取行动项、补充负责人和截止日期。

某平台生成了18条任务,其中只有11条能在原文中找到依据;另一个平台只生成12条,但10条可以直接使用。后者的结果更少,却更适合进入真实流程,因为项目经理不需要花大量时间清理幻觉内容。建议至少测试六个场景:会议纪要转任务、需求拆解、迭代摘要、延期风险识别、周报生成和自然语言查询项目状态。

测试时要记录人工修改次数、生成耗时、事实错误数量,以及是否能引用原始任务和数据来源。

AI场景合格表现需要警惕的问题 会议纪要转任务识别行动项并保留原文依据凭空补充负责人或截止时间 需求拆解输出可执行任务并允许人工调整只生成漂亮但不可验收的描述 风险识别说明判断依据和相关任务只给出“项目存在延期风险” 周报生成准确汇总完成、阻塞和下周计划把未完成任务写成已完成 自然语言查询能定位到具体项目和数据回答无法追溯或口径不明 我的判断是,AI最适合先替项目经理减少整理和汇总工作,而不是替代风险判断。

若平台不能说明结论来自哪些任务、评论或时间记录,就不应把它用于管理层决策。AI功能的评分权重可以控制在10%至15%,不要因为宣传页上的智能功能,牺牲稳定性、集成能力和数据权限。

4. 选择敏捷开发项目管理平台时,除了软件价格,还要计算哪些隐性成本?

我看到不同平台的报价差距并不大,但销售方案里经常把实施、接口、数据迁移和培训单独列出。我想知道一套平台真正上线后,成本通常会增加在哪些地方,怎样在试点阶段提前算清楚?

项目管理平台的真实成本,通常不是订阅费,而是“持续让团队使用起来”的成本。采购时只比较每用户每月价格,很容易低估迁移、配置、集成和推广费用。我参与过一次工具迁移,原本预算只包含许可费用,后来又增加了历史数据清洗、权限重建、代码仓库接口开发和两轮培训。最终首年总投入约为初始软件报价的1.8倍。

最贵的并不是接口本身,而是旧系统中的项目名称、任务状态和人员权限没有统一,导致迁移前必须先整理管理规则。可以用下面这个公式估算首年成本:软件许可费+实施配置费+历史数据迁移费+接口开发费+培训推广费+管理员维护成本。若需要私有化部署,还要增加服务器、数据库、备份、安全评估和升级服务等费用。

成本项目建议在试点阶段确认的内容典型风险 许可费用最低购买人数、功能版本和超额计费基础报价无法使用关键功能 迁移费用任务、附件、评论、用户和权限能否导出导入历史数据只能部分迁移 集成费用API、Webhook、代码和通讯工具接口是否收费接口开放但需要额外开发 实施培训模板配置、管理员培训和现场支持范围上线后只能依赖外部人员 长期维护权限维护、字段调整、数据备份和版本升级平台越灵活,维护负担越大 我建议采购前先做一个小型成本试算:选一个真实项目,记录导入数据耗时、管理员配置工时、成员培训时长,以及每周报表节省的时间。

再把这些数字换算成首年总成本,而不是只看合同上的软件单价。此外,还要问清楚退出机制:数据能否完整导出,附件和评论是否保留,接口是否开放,合同到期后是否立即限制访问。一个平台如果进入容易、退出困难,即使首年价格很低,也可能形成长期锁定成本。

核心关键词

读者评论

陆天佑

文章把“功能最多”与“长期能用”区分开来很有价值,尤其是看板上线三个月后又回到表格和群聊的案例,说明工具落地确实离不开明确的状态更新规则。

许安

关于迁移成本的提醒比较实在。很多团队只关注历史任务能否导入,却忽略评论、附件、权限和关联关系,最后可能只是搬过去一批孤立的数据。

王子涵

我认同把AI能力放在加分项而不是入场券的位置。如果需求、缺陷和版本数据本身记录不完整,AI生成的周报或风险提示确实很难可靠。

蔡一凡

首年总拥有成本的拆分很适合采购团队参考,实施、培训、集成和内部推广往往比订阅单价更容易被低估,私有化部署还要额外考虑运维投入。

周浩然

平台推荐按团队场景而不是简单排名来做,这一点比较客观。研发一体化团队和跨部门协作团队的重点不同,正式采购前用真实流程跑试点,比看产品演示更能发现问题。

文章包含AI辅助创作:项目经理必读:2026年敏捷开发项目管理平台选型指南TOP5,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/109726
