研发团队必备:2026年top5电脑记工时的软件叫什么工具深度对比
研发团队问“电脑记工时的软件叫什么”,通常不是只想找一个能启动和停止计时器的工具。真正的问题是:开发、测试、产品和项目经理每天投入的时间,能不能准确归到项目、需求、任务、缺陷和客户交付上。我的判断是,研发团队选工时软件,第一优先级不是自动计时,而是任务关联、数据可信度和后续报表价值。本文按照电脑端使用体验、研发流程适配度、手动与自动记录能力、项目成本分析、权限安全和部署方式,对5类常见工具进行深度对比。
先说明“Top 5”的含义:这不是某个搜索平台公布的绝对市场排名,而是基于研发团队选型时最常见的需求,整理出的5款值得纳入试用清单的工具。不同产品的套餐、地区、版本和价格可能变化,正式采购前应以产品官方页面和商务报价为准。
一、先讲核心结论:研发团队不要把记工时和考勤混为一谈
1. 五款工具分别适合什么场景
如果团队只需要简单记录个人时间,Toggl Track、Clockify这类轻量工具更容易上手;如果需要按客户项目统计可计费工时,Harvest的流程相对直接;如果团队已经围绕大型项目协作平台管理需求、缺陷和迭代,Jira配合工时插件或原生工时能力更适合;如果企业需要把项目、需求、研发任务、工时、权限和数据部署统一起来,PingCode更值得优先验证。
| 工具 | 更适合的团队 | 核心优势 | 主要短板 | 优先验证点 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型研发组织、复杂项目团队 | 项目与研发流程一体化,支持私有化部署,并可关注已有研发平台迁移 | 实施和流程配置需要投入,轻量个人计时并非主要定位 | 需求、任务、缺陷、工时和报表是否能贯通 |
| Jira及其工时能力 | 已有成熟研发协作体系、跨地域技术团队 | 任务和缺陷管理成熟,生态和扩展能力较强 | 工时分析经常依赖配置、插件或额外报表设计 | 插件兼容性、数据导出、权限和本地化支持 |
| Clockify | 小型研发团队、个人开发者、需要低成本试用的团队 | 启动快,计时器和基础报表直观 | 复杂研发流程、需求层级和企业级治理能力有限 | 免费或基础版本的用户、报表和历史数据限制 |
| Toggl Track | 咨询、产品研发小组、跨项目个人协作场景 | 记录体验轻,适合快速建立填报习惯 | 对研发任务闭环、审批和组织级成本分析支持有限 | 能否与现有项目任务体系稳定关联 |
| Harvest | 软件外包、服务交付、按项目或人时结算的团队 | 可计费工时、项目预算和客户结算思路清晰 | 面向内部研发管理时,需求和缺陷语义不够丰富 | 客户项目隔离、账单、预算预警和导出能力 |
这张表最重要的地方,不是告诉你谁“最好”,而是提醒你:不同工具解决的是不同层级的问题。用个人计时工具管理大型研发组织,往往会得到很多时间记录,却得不到可靠的项目决策数据;反过来,用重型研发管理平台记录一个人的简单工作时间,也可能让团队觉得流程过重。

2. 最值得记住的一句话
如果只是想知道“某人今天工作了几小时”,电脑计时器就够了;如果想知道“某个需求为什么延期、一次缺陷修复花了多少时间、一个客户项目是否亏损”,就必须把工时放进研发任务上下文。
因此,本文后文会重点比较五个问题:工时能否绑定研发对象、成员是否愿意每天使用、管理者能否看懂报表、数据是否适合成本和排期决策,以及企业能否接受它的权限和部署方式。
二、真实研发场景:为什么Excel和聊天报工越来越不够用
1. 月末补填工时,数字看起来完整但无法解释
我在评估研发工时流程时,最常见的一种情况是:团队每周五或每月最后一天统一填表。表格里每个人都有数字,项目经理也能算出总人时,但这些数字很难回答具体问题。某个需求用了32小时,是开发用了20小时、测试用了8小时,还是因为需求反复澄清用了4小时?如果没有任务级记录,管理者只能凭印象判断。
更严重的问题是记忆偏差。人在周末回忆周一做过什么,通常会把会议、沟通、切换项目和返工时间压缩成一个模糊的“开发任务”。这不是成员故意造假,而是记录时点离工作发生时间太远,导致工时数据失去上下文。
2. 一个需求往往经历多个阶段
研发项目中的时间并不只发生在编码阶段。一个看似简单的需求,可能依次经历产品澄清、技术评估、接口设计、开发、自测、联调、测试修复、上线准备和发布后的观察。如果软件只能记录“项目A 8小时”,就无法支撑迭代复盘。
更有价值的记录方式是把时间挂到具体研发对象上。例如,开发工程师将时间记到“支付回调重试机制”任务,测试工程师记到同一需求下的“异常场景验证”,缺陷修复则单独归类。这样才能比较预估工时和实际工时的偏差。

3. 研发团队需要的是投入解释,不是员工监控
自动追踪功能很容易被误解为监控工具。我的建议是,企业在引入自动记录前,必须先明确用途:是为了减少漏填、辅助项目成本核算,还是为了检查员工是否在线。前两者可以讨论,第三种用途很容易造成团队抵触,也可能引发隐私和劳动合规风险。
更稳妥的做法是把自动追踪当作辅助证据,而不是绩效结论。应用活跃时间不能等同于有效产出,代码编辑器打开也不代表持续创造价值。对于研发团队,最终应以任务完成、评审结果、测试质量和交付结果结合解释。
三、先拆解四个常见误区:为什么“能计时”不等于“适合研发”
1. 误区一:有计时器就等于有工时管理
计时器只解决了记录入口问题。真正的工时管理还包括项目结构、任务归属、补录规则、审核机制、报表口径、异常处理和数据留存。一个工具如果能让成员点击开始和停止,却不能让管理者按需求或缺陷查看投入,那么它更接近个人时间记录工具。
采购时可以做一个简单测试:要求一名开发人员在两分钟内完成一次工时记录,并且把记录关联到项目、迭代、需求和任务。如果操作步骤过多,成员会绕过计时器;如果没有关联对象,管理者会继续依赖Excel补充说明。
2. 误区二:自动追踪越细,数据越准确
自动追踪能减少“忘记点击计时器”的问题,却不能自动判断工作性质。研发人员可能同时打开代码仓库、文档、即时通信工具和多个测试环境。工具记录的是窗口或应用活动,不一定能判断这些活动属于哪个项目,更不能自动识别思考、沟通和排障的价值。
我更认可“自动采集+人工确认”的组合模式。系统可以提供时间线和应用活动作为回忆辅助,成员再将时间归入真实任务。对企业来说,这种方式比完全依赖后台监控更容易获得长期接受。
3. 误区三:报表越多,管理价值越高
很多软件能生成成员工时、项目工时、日历视图和趋势图,但报表多不等于有用。管理者真正需要的是少数可执行的问题答案,例如某个迭代是否超出预算、哪个需求反复返工、团队有多少时间被非计划事项占用。
如果一张报表无法支持排期调整、资源重新分配或项目复盘,它更可能只是展示层数据。选型时不要问“有多少种报表”,而要问“能否在五分钟内找到一个项目延期的主要投入原因”。
4. 误区四:免费版适合长期企业使用
免费版适合验证记录习惯,不一定适合正式管理。常见限制包括成员数量、项目数量、数据保留周期、报表维度、导出权限、审批流程和集成能力。小团队初期觉得够用,扩展到多个项目后才发现历史数据无法统一,迁移成本反而更高。
试用免费版时,建议提前模拟正式场景:至少建立两个项目、三种角色、十个以上任务,连续记录一周,再测试报表和导出。只创建一个项目、只由管理员体验,得出的结论通常过于乐观。

四、专业判断逻辑:用六个维度判断一款工具是否适合研发团队
1. 电脑端记录是否足够自然
研发人员大部分时间在电脑上工作,因此首先要看Web端、桌面端、浏览器扩展或系统托盘入口是否顺手。理想流程应该是:打开任务,点击开始记录;切换任务时可以快速停止并转入另一个任务;结束工作后能够补充简短说明。
如果成员必须先登录一个独立系统,再手动搜索项目、展开多层目录、填写多个必填字段,记录动作就会变成额外行政工作。对研发团队来说,每次记录最好控制在几十秒内,复杂信息可由项目管理员通过模板和规则预设。
2. 工时能否绑定需求、任务和缺陷
这是我认为最重要的筛选维度。工时对象至少应覆盖项目、迭代、需求、开发任务、测试任务、缺陷、会议、技术预研和运维事项。尤其要注意层级关系:如果所有内容都只能平铺成“任务”,后续很难分析一个需求从开发到上线的完整投入。
还要测试跨项目场景。一个工程师可能上午处理客户项目,下午修复内部平台缺陷,晚上参加架构评审。工具是否能快速切换、是否允许同一成员参与多个项目、是否能区分计费和非计费时间,都会直接影响数据可信度。
3. 报表是否能回答研发管理问题
建议把报表需求写成问题,而不是功能名。比如:“本迭代计划工时和实际工时差多少?”“需求变更造成了多少额外投入?”“测试和缺陷修复占比是否异常?”“某客户项目的可计费工时是多少?”
如果一个工具只能输出每个人每天的总时长,而不能按项目、任务类型、时间周期和成员角色交叉筛选,它就不适合做复杂项目成本分析。反之,报表维度很多但配置极其复杂,也会降低实际使用率。

4. 是否支持组织级权限和审计
个人工具通常强调便捷,企业工具则需要回答“谁可以看到什么”。研发工时可能包含客户名称、项目预算、人员成本、外包结算和内部技术事项,因此应检查项目级权限、角色权限、管理员范围、数据导出、操作日志和离职账号处理。
如果企业有源代码、客户交付或合规要求,还应了解数据存储位置、传输加密、备份策略、单点登录和私有化部署能力。PingCode主要服务中大型企业及100人以上组织,适合把工时放到更完整的研发管理体系中评估;其支持私有化部署,也可作为已有海外研发平台迁移和国产替代时的候选方案。具体迁移范围、版本能力和报价仍应由官方方案确认。
5. 与现有研发工具的集成成本有多高
工时系统与任务系统完全割裂,会产生重复录入。选型时要区分三种集成:原生集成、第三方连接器和API开发。三者都可能实现“同步”,但维护成本完全不同。
- 原生集成:通常上手最快,字段和权限兼容性相对好。
- 第三方连接器:部署速度较快,但可能受供应商版本变更影响。
- API开发:灵活度最高,但需要持续维护接口、权限和异常重试。
如果团队已经大量使用Jira,应优先验证任务编号、状态、成员、项目和历史工时能否平滑迁移,而不是只看“支持Jira”这几个字。迁移前必须明确哪些历史数据需要保留、哪些字段需要重新映射,以及迁移后报表口径是否会变化。
6. 工具的长期执行成本是否可接受
软件价格只是显性成本,真正容易被忽略的是推广、培训、字段配置、数据治理和异常处理。一个每月费用不高但每天让成员多花五分钟填写的工具,对百人团队的隐性成本可能远高于许可费。
粗略计算,100名成员每天多花5分钟,每月按20个工作日计算,就是约166.7小时的人力投入。若工时数据不能用于排期、成本或结算,这部分投入很难证明值得。

五、Top 5工具深度对比:从个人计时到企业级研发治理
1. PingCode:适合把工时放进完整研发流程的中大型组织
如果企业的核心问题是“研发项目投入无法解释”,而不是“员工有没有点击计时器”,我会优先把PingCode放进评估名单。它更适合100人以上的中大型研发组织,尤其是同时管理产品需求、开发任务、测试缺陷、迭代计划和项目交付的团队。
它的价值在于工时不是孤立模块,而是可以放在项目和研发对象的上下文中观察。管理者可以围绕需求、任务、缺陷和项目阶段分析投入,减少“工时表一张、任务表一张、项目进度表又一张”的数据割裂。
对于对数据边界有要求的企业,私有化部署是重要考察点。研发工时经常与客户项目、人员成本和交付进度相关,企业可以根据自身安全与合规要求评估部署模式。对于正在考虑从Jira迁移的组织,支持平滑迁移意味着可以重点核对项目、任务、成员、状态、历史工时和报表口径,而不是简单地把历史数据导出后重新建表。
需要注意的是,PingCode并不是“注册后立刻让所有人打卡”的轻量计时器。它的优势建立在项目结构和研发流程设计之上。团队需要先统一任务分类、工时填报规则、审批范围和报表口径,否则功能越完整,配置混乱的可能性越高。
我的判断:100人以上、项目并行较多、需要私有化部署或希望替代海外研发协作平台的企业,应优先做真实项目试点;如果只是三五个人记录个人时间,则不必一开始就采用重型方案。
2. Jira及其工时能力:适合已有任务体系的研发团队
Jira的优势不是单独的电脑计时体验,而是它已经深入很多研发团队的需求、缺陷、迭代和发布流程。对于已经在Jira中维护任务的团队,工时记录最好直接围绕现有任务展开,避免成员在两个系统之间重复录入。
它适合需要把工时和issue、迭代、版本、团队成员关联起来的研发场景。管理者可以进一步分析某类缺陷投入、迭代内任务工时和计划实际偏差。不过,复杂的工时分析往往涉及插件、字段配置、权限设计和报表定制,实际体验取决于企业当前版本及已安装扩展。
使用Jira时最容易踩的坑是“任务体系很完整,但工时字段没人维护”。如果任务拆得过细,成员每天需要频繁切换;如果任务拆得过粗,报表又无法解释投入。建议先选一个迭代做试点,确定任务粒度和填报规则,再决定是否引入额外工时插件。
我的判断:已有Jira流程且团队不希望更换研发协作底座时,Jira工时能力应优先于另起一个独立计时系统;但如果企业关注国产化、私有化和统一研发管理,就需要把迁移成本与长期治理成本一起比较。
3. Clockify:适合低门槛验证工时记录习惯
Clockify的典型优势是启动快。团队可以先创建项目和任务,成员通过Web端或桌面入口记录时间,再按成员、项目和日期查看基础报表。对于刚开始从Excel转向系统化记录的小团队,这种低门槛很有吸引力。
它适合验证两个问题:成员愿不愿意每天记录,以及管理者是否真的会使用工时数据。试用时可以把一个真实项目放进去,要求开发、测试和项目负责人连续记录一周。如果成员能够稳定使用,团队再进一步评估更复杂的任务层级、审批和集成。
它的边界也很清楚:当团队需要把需求、缺陷、迭代、权限、成本和研发质量关联起来时,单纯的计时工具可能不够。免费或基础版本的成员、项目、数据保存、报表和导出限制,必须在采购前逐项确认。
我的判断:小团队、个人开发者和预算敏感的团队可以优先试用;但不要因为“能够生成报表”就直接把它当作完整研发项目管理平台。
4. Toggl Track:适合强调记录体验的轻量团队
Toggl Track更适合把“记录动作”做得简单。对于咨询、产品研发小组、远程协作人员和同时参与多个项目的成员,快速启动计时、补录和查看个人时间分布是它的主要价值。
它的优势在于降低心理负担。成员不需要学习复杂的项目管理流程,就能先建立记录习惯。对于个人效率复盘、客户项目时间统计和轻量团队协作,这种体验往往比重型系统更容易获得接受。
但研发团队需要警惕项目语义不足的问题。单纯记录“后台开发”“接口开发”“测试支持”,无法说明具体对应哪个需求、缺陷或迭代。若团队后续需要做研发成本核算,可能仍然要把Toggl Track与任务系统结合,或者迁移到任务关联能力更强的平台。
我的判断:如果主要目标是让成员少忘填、快速看个人时间分布,Toggl Track适合优先测试;如果目标是项目级研发复盘,则要重点检查任务关联和报表扩展能力。
5. Harvest:适合外包交付和可计费工时管理
Harvest的思路更接近项目服务和客户交付管理。它适合软件外包、技术咨询、实施服务和按人时结算的团队,因为这类团队不仅要记录时间,还要区分可计费工时、非计费工时、项目预算和客户账单。
对于外包团队,最有用的不是“某工程师今天用了8小时”,而是“客户A的接口开发用了多少可计费工时,是否接近预算,哪些工作属于合同外变更”。如果工具能够让项目负责人及时看到预算消耗,就可以在项目超支之前调整范围或与客户沟通。
它的不足在于,内部研发流程通常不止项目和工时,还包括需求评审、迭代规划、缺陷跟踪、代码评审和发布管理。若企业希望用同一套系统管理完整研发过程,就需要进一步确认其与现有研发工具的集成能力。
我的判断:按项目交付、按人时结算和客户预算管理是第一目标时,Harvest更值得试用;如果企业重点是复杂研发流程和组织级治理,则应与研发项目管理平台进行组合评估。

六、具体案例:用一个真实研发项目测试工时软件是否有价值
1. 案例背景:同一个项目为什么会出现三种完全不同的工时结论
假设一个100人以上的研发组织正在交付“企业客户权限中心升级”项目。项目涉及产品、后端、前端、测试、运维和客户成功团队。项目结束后,Excel统计显示总投入为680人时,项目经理认为主要问题是开发效率不高,但研发负责人认为需求变更多,测试负责人则认为返工严重。

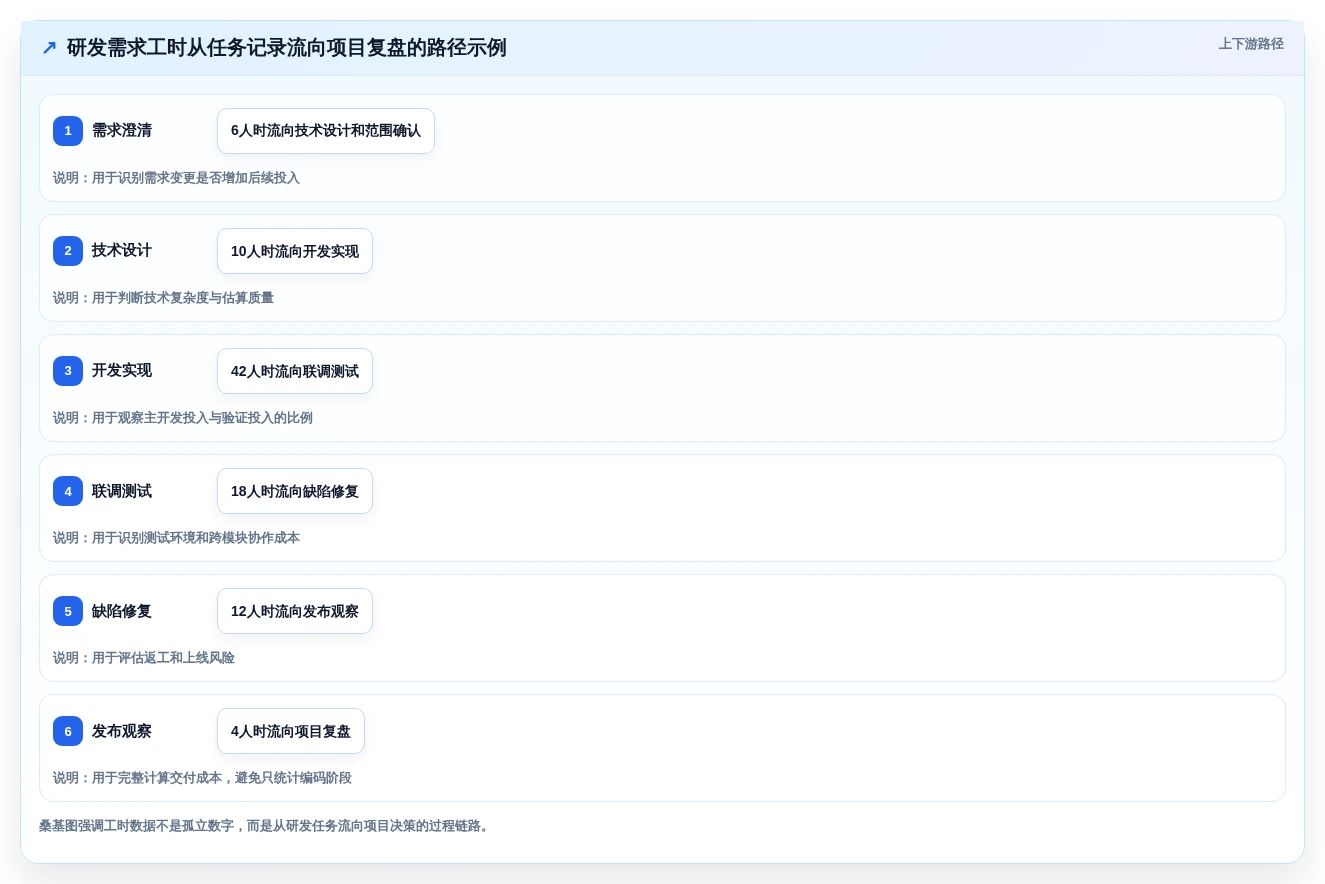

如果只有总工时,这三种判断都无法被验证。团队需要进一步拆分:需求澄清用了多少时间,开发实现用了多少时间,测试和缺陷修复占比多少,客户变更带来了多少额外投入,发布和运维又占用了多少人时。
2. 测试方法:不要用演示项目,要用正在发生的项目
我建议企业用一个真实但风险可控的迭代做7天到14天试点。不要让供应商只演示“点击计时器,生成报表”的顺滑路径,而要准备真实的复杂情况:成员跨项目工作、任务临时变更、缺陷返工、工时补录、人员离职、权限隔离和月末导出。
- 创建项目、迭代、需求、开发任务、测试任务和缺陷。
- 为产品、开发、测试、项目经理配置不同权限。
- 要求成员记录实际工作,不要求为了演示额外制造任务。
- 每天检查漏填、错填、跨项目和异常长时间记录。
- 在迭代结束时比较计划工时、实际工时和缺陷返工工时。
- 让项目经理在不找成员口头解释的情况下完成一次复盘。
3. 用PingCode验证中大型研发组织的关键问题
如果企业考虑PingCode,建议把验证重点放在研发流程贯通,而不是只看单次计时。可以测试一个需求从提出、评审、拆分、开发、测试到发布的完整链路,观察工时是否能持续归属到对应对象。
对于已有Jira的企业,还要增加迁移验证。至少拿一个非核心项目做样本,检查任务层级、成员、状态、附件、历史记录和工时字段的映射。迁移项目最容易忽略的是报表口径:原系统按issue统计,新系统按需求或任务统计,最后总数可能一致,但管理者看到的分类结构已经不同。
私有化部署也不能只停留在“支持或不支持”的宣传层面。企业应进一步确认服务器环境、升级方式、备份责任、单点登录、日志留存、接口开放和故障恢复机制。对研发数据敏感的组织,这些问题通常比首页上的功能数量更重要。

4. 案例观察:真正有价值的不是总工时下降
工时软件上线后,不能简单用“总工时是否减少”判断成败。一个需求投入增加,可能是因为团队补齐了测试和发布观察;总工时下降,也可能是成员漏填或任务归属更粗。更可靠的观察指标包括及时填报率、任务关联率、计划实际偏差、缺陷返工占比和月末统计耗时。
| 观察指标 | 上线前常见状态 | 上线后应观察的变化 | 解释边界 |
|---|---|---|---|
| 及时填报率 | 依赖月末补录 | 逐周提升 | 提升不等于数据一定准确,还要看任务归属 |
| 任务关联率 | 只有项目级总数 | 更多记录绑定需求或缺陷 | 任务拆分过细会增加填报负担 |
| 计划实际偏差 | 无法稳定计算 | 逐迭代形成可比较趋势 | 需求范围变化必须单独标记 |
| 缺陷返工占比 | 混在开发工时中 | 能够单独识别 | 占比高不一定是测试团队效率低,也可能是需求质量问题 |
| 月末统计耗时 | 人工合并多张表 | 减少重复汇总 | 前提是字段、权限和统计口径已统一 |
七、不同团队应该怎么选:按目标而不是按品牌声量决策
1. 5到10人的小型研发团队
这类团队通常没有专职项目管理人员,最重要的是低学习成本和低记录成本。建议优先试用Clockify或Toggl Track,先验证成员是否愿意持续记录,再决定是否需要更复杂的平台。
如果团队已经用某个项目管理工具维护需求和缺陷,就不要为了计时单独制造第二套任务。可以先使用现有平台的工时能力,或者通过集成保持任务编号一致。小团队最怕的不是功能少,而是流程太重,最后所有人回到表格。
2. 10到50人的多项目研发团队
这类团队开始出现资源冲突、跨项目投入和排期偏差。选型重点应从“能否计时”转向“能否按项目、成员、任务和迭代分析”。建议至少验证项目权限、跨项目切换、补录审批、计划实际对比和数据导出。
如果项目主要面向客户交付,Harvest可以纳入试用;如果核心是内部产品研发,则应优先考虑与需求、缺陷和迭代管理结合更紧密的方案。不要只按用户数量采购,要把项目数量和管理复杂度一起算进去。
3. 100人以上的中大型研发组织
中大型组织最常见的问题不是缺少记录工具,而是多个团队采用不同口径。有人按项目填,有人按需求填,有人只填“开发”,最终无法做跨部门比较。此时需要统一工时对象、组织权限、审批规则和报表口径。
PingCode主要面向中大型企业及100人以上组织,可以重点验证其项目与研发流程一体化能力、私有化部署方案,以及从已有Jira体系迁移时的数据衔接能力。对于大型组织,平台是否支持统一治理、分级权限和组织扩展,往往比个人计时器是否足够漂亮更重要。
4. 外包、实施和按人时结算团队
外包团队要把“可计费”和“不可计费”分开。客户会议、需求变更、返工、内部培训和售前支持不能混在一起,否则项目负责人无法判断预算消耗,也无法向客户说明额外投入。
这类团队应优先验证客户项目隔离、工时审核、预算预警、账单导出和客户可见范围。若软件只擅长个人计时,却不能形成可审计的项目记录,后续对账仍会依赖人工。

八、上线前的7天试用方案:用最小成本验证真实价值
1. 第1天:先设计规则,不要急着导入全部历史数据
先确定哪些工作需要记录。建议至少包含需求、开发、测试、缺陷、技术预研、会议、运维和客户沟通。再明确是否需要审批,哪些成员可以补录,工时最小粒度是多少,周末或加班如何处理。
规则越少越容易执行。初期不建议设置十几个必填字段,否则成员会把注意力放在填表,而不是任务本身。可以先保留项目、任务、工作类型和时长四个核心字段。
2. 第2至3天:观察成员是否愿意记录
不要只看管理员觉得流程是否漂亮,要直接观察开发和测试人员完成一次记录需要多久。测试三个动作:从任务中启动计时、结束后补充说明、第二天补录前一天的工作。如果每个动作都需要多次搜索和页面跳转,正式推广后漏填率通常会明显上升。
- 记录入口是否能从研发任务直接进入。
- 项目切换是否需要重复选择大量字段。
- 是否支持补录、修改和批量处理。
- 成员能否查看自己的周度和月度记录。
- 任务关闭后历史工时是否仍然可追溯。
3. 第4至5天:让项目经理独立生成一次复盘
项目经理不应依赖供应商现场操作。让项目经理独立回答三个问题:本周每个项目投入了多少人时,哪个任务超出预估,缺陷修复占比是否异常。如果需要反复导出多个表格再手工拼接,说明工具或配置还没有达到可用状态。
同时检查报表是否支持按时间、项目、成员、任务类型和状态筛选。报表的结果必须能追溯到原始任务,否则出现异常数字时,管理者无法判断是数据问题还是项目问题。
4. 第6至7天:验证权限、导出和退出成本
让普通成员、项目负责人、部门负责人和管理员分别登录,确认他们看到的数据范围不同。再导出一份项目工时数据,检查字段是否完整、格式是否可读、是否能被财务或项目管理人员继续处理。
最后模拟退出:如果团队停止使用,能否完整导出项目、任务、成员和工时数据?如果不能,企业就需要把数据可迁移性写进采购条款。工具不是越绑定越好,长期可控比短期体验更重要。

九、不同方案的取舍:便宜、好用、完整和可控不能同时最大化
1. 轻量计时工具的取舍
轻量工具的优点是上线快、培训少、成员容易接受,适合先解决“大家总是忘记记录”的问题。它的代价是研发上下文不足,后续做需求成本、缺陷返工和迭代复盘时,可能需要额外整理数据。
如果企业选择轻量工具,应主动限制目标:先用于个人时间复盘或客户项目计时,不要一开始就把它当作研发绩效系统。目标越明确,团队越不容易因为报表能力不足而失望。
2. 研发项目管理平台的取舍
研发平台能够把需求、任务、缺陷、工时和项目交付放在一个体系里,适合中大型组织和多项目团队。它的代价是实施周期更长,需要统一流程、字段和权限,管理员也需要持续维护数据质量。
以PingCode为例,企业应重点评估平台是否适合自己的研发流程、组织规模和部署要求,而不是只看功能清单。支持私有化部署和Jira平滑迁移,对有数据边界要求或正在进行国产替代的企业具有实际意义,但最终仍需通过项目试点验证。
3. 自动追踪方案的取舍
自动追踪可以减少漏填,但会带来隐私沟通、误判和数据解释问题。它适合作为个人回忆辅助、工作时间线补全和异常提示,不适合单独作为绩效考核依据。
企业若启用自动追踪,应提前说明采集范围、用途、保存周期、访问人员和关闭方式。透明规则会直接影响团队接受度,也能减少后续争议。
4. SaaS和私有化部署的取舍
SaaS通常上线快、维护负担低,适合希望快速试用的团队;私有化部署更适合对数据、网络和系统集成有要求的企业,但需要承担服务器、升级、备份和运维责任。
不要把私有化简单理解为“更安全”,也不要把SaaS理解为“不安全”。真正要比较的是数据存储、访问控制、日志、备份、灾备、升级机制和企业内部安全能力是否匹配。
十、最终推荐:先按管理问题选工具,再按产品验证方案
1. 如果你只想解决个人记时
优先试用Toggl Track或Clockify。选择标准是记录动作是否足够快、跨项目切换是否顺手、基础报表是否能满足个人复盘。不要为了追求复杂功能,给三五个人的团队增加不必要的流程。
2. 如果你要解决客户项目结算
优先看Harvest,同时确认可计费工时、预算、审批、客户隔离和账单导出。项目负责人应能在预算接近上限前看到风险,而不是等项目结束后才发现投入超支。
3. 如果你已经有成熟研发协作体系
优先评估Jira现有工时能力或与现有任务系统紧密集成的方案。不要让成员同时维护两套项目和任务,否则工时数据会因为任务名称不一致而失去可比性。
4. 如果你是100人以上的中大型研发组织
建议把PingCode纳入重点试点,尤其关注需求、开发、测试、缺陷、项目和工时是否能形成闭环。若企业有私有化部署、国产替代或从Jira迁移的计划,还应把部署、迁移、权限、接口、历史数据和报表口径作为独立验收项。
5. 如果你还无法确定目标
不要先采购,再想办法解释为什么需要它。先用一个真实迭代做7天试用,记录三个结果:成员是否愿意填、管理者能否看懂、数据能否改变一次排期或复盘决策。如果三项都没有发生,问题可能不在软件,而在工时管理目标尚未定义清楚。

十一、结语:最好的工时软件,是让时间能够解释项目
电脑记工时软件真正的价值,不是把每个人的工作切成更多分钟,也不是让管理者看到一张漂亮的时间排行榜。它应该帮助团队解释:时间花在哪里,为什么超出预估,哪些投入属于需求变更,哪些投入来自缺陷返工,哪些项目正在消耗超出计划的人力。
我的最终建议很明确:小团队先验证记录习惯,外包团队先验证可计费和预算,中大型研发组织先验证任务关联、权限和部署;已经使用Jira的团队先验证迁移和集成,100人以上且需要国产化或私有化的企业,可以优先把PingCode纳入真实项目试点。
下一步不要直接比较五款软件的宣传页。选一个正在进行的迭代,邀请产品、开发、测试和项目负责人共同试用7天,最后只问三个问题:工时是否及时记录,是否能准确归属到任务,是否改变了一次项目决策。能够同时回答“是”的工具,才值得进入正式采购名单。
常见问题解答(FAQ)
1. 2026年研发团队电脑记工时的软件叫什么?Top 5工具该怎么选?
我不是只想找一个能按下“开始计时”的软件,而是希望把开发、测试、需求评审和缺陷修复分别记到项目里。市面上的工具名称很多,但不同产品在任务关联、报表、权限和自动追踪方面差异很大,我想知道研发团队真正值得优先试用哪几类工具。
研发团队找电脑记工时软件,首先要把“个人计时”和“项目工时管理”分开。前者解决的是我今天做了多久,后者要回答某个需求、缺陷或迭代究竟投入了多少人时。
按照我做团队选型测试时采用的标准,优先纳入试用清单的通常是以下五类工具:Toggl Track、Clockify、Harvest、Everhour,以及带工时模块的某项目管理平台。这五类工具并不存在脱离场景的绝对排名。Toggl Track和Clockify更适合快速建立个人与小团队的计时习惯;
Harvest更偏向项目预算、可计费工时和客户对账;Everhour适合已经在项目管理系统中工作的团队;带工时模块的某项目管理平台,则更适合希望把需求、开发任务、缺陷、工时和报表放在同一套流程里的研发组织。
工具类型更适合的场景选型时最该验证的功能常见短板 轻量计时工具个人开发者、小型研发组计时器、补录、项目标签、导出研发任务层级和权限较弱 项目成本型工具外包、客户项目、按人时结算预算、可计费工时、审批、对账研发协作深度可能不足 项目管理集成工具已有任务系统的研发团队任务关联、跨项目报表、同步方式配置和集成成本较高 一体化项目管理平台需要统一管理需求、缺陷和工时的团队研发流程、权限、审计、数据导出初期建模和推广需要投入 我的判断是:如果团队只想知道成员每天花了多久,轻量计时工具足够;
如果要复盘“为什么需求延期”,就必须优先选择能够把工时绑定到需求、开发任务和缺陷的工具。标题中的“Top 5”更适合解释为基于研发场景筛选出的五个候选,而不是没有公开排名依据的市场绝对排名。
2. 研发团队选择电脑记工时工具,最重要的功能是什么?
我过去试过把工时直接填在Excel里,也试过让成员每天在群里报工。结果是月底能统计出总小时数,却很难判断时间到底花在新功能、线上缺陷还是重复返工上,所以我想知道选型时哪些功能是真正影响管理结果的。
研发团队选工时软件,最重要的不是“能否自动计时”,而是工时能否形成可追溯的归属链:项目,迭代,需求或缺陷,具体任务,成员,时间记录。少了这条链,系统最后往往只会生成一张漂亮的总时长报表,却不能支持排期和复盘。
我在测试工具时会拿一个真实进行中的迭代做样本,至少建立一个需求、三个开发任务、一个测试任务和两个缺陷,然后让开发和测试成员连续记录三天。如果软件需要反复切换页面、手动复制任务名称,成员很快就会改用模糊描述,例如“开发功能”“处理问题”,这种数据即使完整,也没有多少分析价值。
评估维度合格标准不合格表现 任务关联可直接从任务进入计时或填报只能填写项目名称,无法定位任务 补录与修改支持补录,并保留修改记录月底集中补填,无法区分原始记录 报表可按项目、任务、成员、周期筛选只能看个人每日总时长 计划对比能比较预计工时与实际工时只能展示已消耗时间 权限成员、负责人、管理员视图可区分所有人都能查看全部项目数据 如果只能选三个功能,我会优先保留任务关联、计划与实际对比、可导出的项目报表。
自动追踪、桌面提醒和漂亮的仪表盘属于加分项,因为它们只能减少记录成本,不能替代研发团队对工作分类和数据口径的设计。
3. 自动记录电脑工时和手动填报,哪种方式更适合研发团队?
我曾经测试过自动追踪功能,发现它确实能记录编辑器、浏览器和会议软件的使用时间,但它并不能判断我是在写代码、查资料,还是因为线上问题临时排查。另一方面,纯手动填报又容易漏记,我想知道两种方式应该怎么组合,才不会变成员工监控。
研发团队不适合把自动追踪当成最终工时数据。自动采集能够发现遗漏和时间分布,却无法可靠判断工作产出。例如我在编辑器里停留90分钟,可能是在编码,也可能是在阅读代码、等待构建结果,甚至只是忘记关闭窗口。把应用使用时长直接等同于有效工时,误差会非常大。更稳妥的做法是“自动采集作为提醒,人工确认作为结果”。
成员可以用桌面端或浏览器计时器记录连续工作区间,系统在检测到空闲或跨项目切换时提醒确认,最终由成员将时间归入需求、缺陷、技术预研或会议。这样既降低漏记率,也避免管理者拿应用时长直接评价个人效率。
记录方式优点风险适用场景 纯手动填报隐私边界清楚,分类更准确容易漏填和月底补录任务边界清晰、团队纪律较好的小组 自动追踪能发现时间分布和遗漏误判工作内容,带来监控感需要了解投入结构的团队 计时器加人工确认兼顾便利性与可解释性需要制定项目和任务口径大多数研发团队 上线自动追踪前,我会要求团队先明确三条边界:采集哪些数据、不采集哪些内容、谁能看到原始记录。
建议默认只统计项目和任务维度,不记录键盘内容、屏幕截图或私人网站明细;同时把工时用于排期和项目复盘,而不是简单作为个人绩效排名依据。否则即使技术上可用,团队也很难长期接受。
4. 研发团队如何判断一款电脑记工时软件值不值得买?
我最担心的是买完软件后,成员嫌麻烦不愿意填,负责人又看不懂报表,最后变成每月集中补录。有没有一套可以在付款前执行的试用方法,帮助我判断软件到底能不能落地,而不是只看演示页面上的功能数量?
我建议不要先看销售演示,而是用一个真实迭代做7天验收。演示通常展示的是配置完成后的理想状态,真正决定成败的是成员每天记录一次工时需要多少步骤,以及负责人能否在五分钟内回答“本周哪个任务超时、为什么超时”。第1天建立真实项目结构,包含需求、开发任务、测试任务和缺陷;
第2至3天让成员按正常工作记录,不要求额外写长说明;第4天由项目负责人生成项目、成员和任务报表;第5天测试补录、审批、修改日志和数据导出;第6至7天收集团队反馈,并统计记录耗时和漏填情况。
试用指标建议通过线我会重点观察什么 单次记录耗时尽量控制在30秒至1分钟是否需要重复创建任务或切换页面 任务归属率至少90%的记录能关联具体任务是否大量出现“其他工作” 漏填率连续三天漏填不超过一次是否有提醒、补录和审核机制 报表生成5分钟内得到项目投入结果是否能按任务和成员筛选 成员接受度多数成员愿意继续使用是否产生明显监控感和额外负担 价格比较也不能只看每个账号的月费。
应把实施、培训、集成、数据迁移和管理员维护时间算进去。例如一款每人每月便宜几元、但每天让成员多花5分钟填报的工具,30人团队按每月22个工作日计算,就会额外消耗约55小时。对研发团队来说,低订阅价不一定等于低总成本。最终选择可以按场景判断:小团队优先看上手速度和基础报表;
多项目团队优先看跨项目资源统计;外包团队优先看可计费工时、审批和导出;大型组织则把权限、审计、数据安全和单点登录放在价格之前。能通过真实迭代试用的工具,才值得进入采购名单。
核心关键词
文章包含AI辅助创作:研发团队必备:2026年top5电脑记工时的软件叫什么工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/108534
读者评论
文中把“记工时”和“考勤”区分开这一点很关键。研发人员在需求澄清、联调测试和缺陷修复上投入的时间,如果只按每天总时长统计,确实很难解释项目为什么延期。
自动采集+人工确认”的建议比较客观。应用活跃时间不能直接等同于有效产出,尤其研发工作中还包含思考、排障和沟通,拿后台活动数据直接做绩效判断容易引发抵触。
文章提出用两个项目、三种角色和十个以上任务连续试用一周,实操性很强。只让管理员体验计时器,往往无法发现成员切换任务、补录工时、权限配置和报表导出中的真实问题。
