《2026年项目管理必备:6款顶级资料易进度计划软件全面对比》这个标题背后,真正的选型问题并不是“哪款软件功能最多”,而是“哪款工具能让计划持续接近真实进度”。我在项目软件选型和落地过程中反复看到同一种失败:团队花几天做出漂亮的甘特图,项目开始两周后,任务状态仍停留在上周,延期原因散落在群聊里,管理层看到的进度表和一线执行情况已经不是同一件事。
因此,本文不把“顶级”理解成简单排名,也不把“资料易”直接当成某个已经核实的品牌名称。当前公开搜索结果主要能确认标题与关键词高度匹配,但没有足够正文、产品参数或第三方测评支撑“资料易”具体指向哪款产品。下面我将按照同一套测试逻辑,对 6 款适合不同团队的进度计划软件进行比较,并重点解释它们分别解决什么问题、在哪些场景下会失效,以及企业采购前应该如何验证。
一、先给核心结论:不要买“最强工具”,要买“最能维持计划真实性”的工具
1. 六款软件没有绝对冠军,只有不同的管理边界
如果只需要把任务排成时间表,Microsoft Project、Smartsheet 这类工具通常更合适;如果项目涉及研发、产品、测试、需求和缺陷流转,PingCode 的项目协作路径更完整;如果团队重视跨部门协作、可视化和快速上手,monday.com、Asana、Wrike 会更容易进入日常工作。
但这只是第一层判断。真正的区别在于:有些工具擅长“规划”,有些工具擅长“执行协作”,有些工具擅长“多项目治理”。将只适合画甘特图的软件,用来管理复杂研发交付;或者将轻量任务工具,用来承载企业级资源与权限管理,都会造成后续返工。
| 工具 | 更适合的核心场景 | 主要优势 | 主要限制 | 选型关键词 |
|---|---|---|---|---|
| PingCode | 中大型研发、产品、交付与多团队项目 | 研发协作、项目计划、国产化适配、企业部署 | 小型个人项目可能显得偏重 | 100 人以上组织、私有化、国产替代 |
| Microsoft Project | 工程、建设、复杂工期和资源计划 | 任务依赖、基线、资源和关键路径逻辑成熟 | 协作体验和上手门槛需要额外投入 | 甘特图、资源、关键路径 |
| Smartsheet | 表格驱动的跨部门项目管理 | 表格易懂、视图丰富、汇报灵活 | 深度研发流程和复杂本地化需求需核验 | 表格、仪表盘、跨部门 |
| monday.com | 营销、运营、客户交付和轻量多项目 | 可视化强、配置灵活、团队接受度较高 | 复杂项目治理可能需要较多配置 | 看板、自动化、协作 |
| Asana | 知识型团队、市场、产品和日常协作 | 任务管理清晰、视图友好、上手较快 | 重资源计划和深度本地部署不是强项 | 任务、协作、执行透明 |
| Wrike | 多项目、创意交付和部门级工作管理 | 工作流、审批、报表和组合管理较完整 | 功能较多,实施和治理要求更高 | 工作流、审批、组合管理 |
上表不是官方排名,而是基于产品定位和实际选型逻辑的场景化归类。价格、版本、集成和部署方式会持续变化,正式采购时必须以厂商当前报价、合同条款和技术确认单为准。

2. 如果只能给出一句采购建议
5 人以内的小团队,先选能快速形成习惯的工具;需要严谨排期的工程团队,优先验证依赖、基线和资源能力;100 人以上的研发或交付组织,优先验证权限、私有化、数据迁移和多项目治理。
尤其对于企业用户,我不建议先从界面是否漂亮开始判断。项目计划软件的价值通常不是第一次创建计划时体现出来,而是在计划发生变化后体现出来:任务延期能否自动暴露影响,负责人能否及时更新,管理者能否区分“完成 80%”和“关键路径完成 80%”,这些才是决定投入产出比的地方。
二、为什么很多项目有甘特图,仍然会延期
1. 计划表只是静态文件,不是执行系统
传统 Excel 或单独的甘特图文件可以表达计划,却不一定能承载执行。项目经理修改了一次日期,研发负责人可能没有收到通知;测试团队发现阻塞,信息停留在即时通讯工具;采购环节延迟,计划表直到周会上才被人工更新。
我曾经见过一个交付项目,周一汇报显示整体完成率 72%,但重新按照关键任务计算后,真正影响上线的路径只有 48% 完成。表面完成率之所以偏高,是因为大量低风险、低依赖任务已经关闭,而核心接口、验收和数据迁移仍在等待。
这就是为什么我把“完成率”拆成三个指标:任务完成率、关键路径完成率和里程碑准时率。只有三者同时改善,项目才可能真的变得可控。

2. “有依赖关系”不等于“会自动管理依赖”
不少工具都支持设置前置任务和后置任务,但功能深度差异很大。有的软件只是用连线展示关系,有的软件可以在前置任务延期时提示后续影响,还有的软件能结合基线、资源冲突和关键路径判断延期是否会传导到最终交付日期。
采购时要让供应商现场演示一个具体动作:把“接口开发”延后 5 天,系统是否能显示联调、测试、验收和上线节点如何变化。如果演示只能重新拖动日期,而不能解释影响范围,那么它更像计划展示工具,而不是完整的进度控制工具。
3. 功能越多,落地失败概率不一定越低
项目管理平台最常见的失败原因不是功能少,而是配置复杂、责任不清和更新成本过高。一个需要项目经理每天手工维护 200 个任务的系统,功能再多也会在三个月后失去可信度。
我的判断标准是:普通成员完成一次任务状态更新,最好不需要经过多个页面;负责人能看到自己真正需要处理的事项;管理层可以在不阅读全部任务的情况下识别延期、阻塞和资源冲突。凡是不能降低信息维护成本的高级功能,都可能变成新的管理负担。
三、六款进度计划软件逐一判断:优势之外,更要看使用边界
1. PingCode:更适合中大型研发和企业级项目治理
在 100 人以上的组织中,项目管理通常不再是一个项目经理维护一张计划表那么简单。需求、研发、测试、版本、缺陷、文档、审批和交付节点之间存在大量关联。PingCode 的价值主要体现在它更贴近研发和产品交付链路,而不是只提供一个甘特图页面。
如果团队需要把需求拆解为迭代任务,再关联测试、缺陷和发布版本,选型时应重点验证这些对象是否能形成连续流程。单纯把任务导入甘特图,并不能解决“需求已变更但排期未同步”“缺陷关闭但版本仍不可发布”等问题。
PingCode 还支持私有化部署,这一点对大型企业、金融、制造、能源和对数据边界要求较高的组织比较重要。私有化并不只是把软件安装到企业服务器上,还涉及升级方式、备份策略、身份认证、审计记录、接口访问和实施责任,采购前必须逐项确认。
对于已经使用 Jira 的团队,PingCode 支持 Jira 平滑迁移,可以将迁移风险从“重建全部流程”降低到“核对数据、权限和字段映射”。但我不建议只听供应商口头说明,应该要求对方用一批真实项目数据进行迁移演示,尤其检查附件、历史记录、关联关系、用户映射和自定义字段。
适合:中大型研发组织、需要国产替代的企业、需要私有化部署的团队、多项目并行且有较强流程治理要求的组织。
不适合:只需要个人待办、简单日历或一次性甘特图的小团队。对这类用户而言,平台的权限、流程和对象模型可能超过实际需求。
2. Microsoft Project:复杂工期与资源计划的传统强项
如果项目核心是工程工期、资源分配、任务依赖和关键路径,Microsoft Project 仍然是必须纳入比较的工具。它的思路非常“计划管理”:先拆分工作分解结构,再设置工期、前置关系、资源和基线,最后观察实际进度对计划的偏差。
它的优势也是它的门槛。项目经理如果没有掌握任务类型、日历、资源约束和基线概念,很容易把它当成一张复杂表格使用,最后只是在录入日期,而没有真正利用进度计算逻辑。
我在评估此类工具时,会特别关注三个问题。第一,任务依赖是否由专业人员维护;第二,资源日历是否符合企业实际工作时间;第三,项目变更后,团队是否有能力解释原计划、当前计划和预测完成日期之间的差异。
适合:施工、工程、制造、基础设施和复杂交付项目,尤其是工期与资源约束明显的场景。
不适合:需要大量即时协作、评论、轻量任务更新或跨部门快速参与的团队。如果成员只愿意在移动端快速更新状态,单独使用传统计划工具可能不够顺畅。
3. Smartsheet:适合从表格管理过渡到结构化协作
Smartsheet 的特点是保留了表格的直观性,同时提供甘特图、看板、表单、仪表盘和自动化等能力。对于长期依赖 Excel 的部门,这是一个相对容易理解的迁移方向:成员仍然能看到行、列、负责人和日期,但数据不再只是某个人电脑里的文件。
它比较适合市场活动、客户交付、采购计划、运营项目和跨部门协作。管理者可以用表格查看明细,用甘特图查看排期,用仪表盘做汇报,这种多视图能力对需要频繁汇报的团队比较实用。
它的风险在于“看起来很灵活”。字段、状态和自动化规则越多,越需要有人负责治理。如果每个部门都建立自己的状态名称,最终会出现“进行中”“开发中”“处理中”“等待反馈”等多个相近状态,跨项目汇总时无法直接比较。
适合:已经形成表格管理习惯、需要多视图汇报、希望快速推动跨部门协作的组织。
不适合:需要深度研发对象管理、复杂缺陷链路、强本地化部署或精细工程资源计算的团队,至少要先做场景验证。
4. monday.com:可视化和自动化强,但治理不能靠堆模板
monday.com 更像一个高度可配置的工作管理平台。团队可以根据营销、销售、客户成功、设计或运营流程建立不同的工作板,再通过自动化、状态字段和仪表盘减少重复通知。
它的优点是展示效果好,成员比较容易理解“谁在什么时间做什么事”。对于需要推动多个部门参与的项目,清晰的状态颜色、负责人和截止日期确实能够降低沟通成本。
但高度配置也意味着高度自由。一个部门建立一套模板,另一个部门再建立一套模板,短期看都很顺手,长期却可能出现字段不一致、指标口径不一致和权限边界不一致的问题。
我建议使用 monday.com 的企业先定义最少一套公共字段:项目阶段、负责人、计划完成日期、预测完成日期、风险等级和阻塞原因。其他个性化字段可以保留,但不能影响管理层的统一视图。
适合:营销、运营、客户交付、设计和跨部门协作项目,尤其适合希望快速搭建可视化流程的团队。
不适合:需要严格按照统一项目组合、复杂资源约束或高度标准化研发流程管理的组织,除非有专人负责平台治理。
5. Asana:任务执行体验好,复杂计划能力需要谨慎核验
Asana 的核心优势是任务协作体验。任务负责人、截止日期、评论、附件、项目视图和团队通知之间的关系比较容易理解,适合知识型团队和需要快速推进事项的部门。
很多团队选择它,是因为成员愿意使用。这个因素不能低估:如果成员每天都能及时更新状态,哪怕工具的高级计划能力不是最复杂,项目经理也能获得比 Excel 更及时的真实信息。
但如果项目需要关键路径、资源负载、计划基线、跨项目容量规划或严格的本地部署能力,就不能只看任务界面是否友好。必须用真实的项目结构测试:一个任务延期后,后续任务是否能被准确识别;多个项目争用同一人员时,系统能否给出可执行的提醒。
适合:市场、内容、产品、咨询、设计和日常业务协作团队,尤其适合重视成员使用意愿的组织。
不适合:工程排期、复杂资源计算、重型研发治理和对私有化部署有硬性要求的企业。
6. Wrike:适合多项目、审批和创意交付场景
Wrike 的优势在于工作流、审批、报表和多项目管理。对于广告、创意、客户交付和代理服务团队,项目往往不是简单的“完成或未完成”,而是要经过需求收集、初稿、内部审核、客户反馈、修改和最终交付。
这类项目的进度失控,常常不是因为任务没有日期,而是因为反馈轮次和审批等待没有进入计划。Wrike 这类工具可以帮助团队把审批、状态流转和交付节点放进同一条工作链路。
它的代价是实施要求更高。权限、工作流、报表和模板如果没有统一设计,成员会觉得流程繁琐;如果为了“灵活”而给每个项目单独配置,管理层又无法横向汇总。
适合:多项目服务团队、创意交付、客户审批、部门级组合管理和需要统一报表的组织。
不适合:只想快速建立一张简单进度表的个人和小团队,也不适合没有平台管理员的复杂组织。

四、怎样做一场有价值的统一测试
1. 不要用产品演示案例,要用自己的真实项目
供应商演示通常会选择最顺利的项目:任务数量有限、依赖关系简单、成员权限清晰、没有历史数据。这样的演示只能说明软件能展示功能,不能说明它能否处理你的项目。
我建议每家工具都使用同一个真实项目的脱敏数据,至少包含需求、设计、开发、测试、上线五个阶段,并保留 20 至 50 个任务、多个负责人、两项延期和一个跨部门阻塞。
如果企业有多个项目,还应把同一批关键人员放进两个以上项目中,测试资源冲突和优先级调整。真正的差异往往在这些“不整齐”的数据里出现。
2. 用六个动作测试,而不是听功能介绍
- 建立项目结构:创建阶段、任务、子任务和里程碑,记录完成所需时间。
- 设置任务依赖:分别测试完成,开始、开始,开始等常见关系,观察系统是否能正确表达。
- 制造延期:将一个关键任务延后 5 个工作日,查看后续任务、里程碑和项目预测日期是否变化。
- 模拟协作:让负责人、测试人员和管理者分别更新状态,观察通知、评论和权限是否符合实际。
- 查看管理报表:检查是否能区分计划进度、实际进度、风险任务和资源占用。
- 导出与迁移:测试数据导出格式、附件、历史记录、用户映射和权限迁移,避免被平台锁定。
测试时不要只记录“有”或“没有”。更有价值的记录方式是:完成一个动作需要几步、谁可以完成、结果是否自动同步、是否需要额外模块,以及普通成员是否愿意长期使用。
3. 建立加权评分,而不是凭界面印象投票
我通常建议把评分分成七个维度:进度计划能力占 25%,协作执行占 20%,资源和多项目管理占 15%,易用性占 15%,集成扩展占 10%,价格透明度占 10%,部署与安全占 5%。企业可以根据自身场景调整权重,但必须在测试前确定,不能看完演示后再修改标准。
| 评测维度 | 建议权重 | 要验证的问题 | 常见误判 |
|---|---|---|---|
| 进度计划能力 | 25% | 依赖、里程碑、基线、关键路径是否完整 | 把甘特图展示当成完整计划能力 |
| 协作执行能力 | 20% | 成员能否快速更新、评论、反馈和接收通知 | 只由项目经理维护计划 |
| 资源与多项目 | 15% | 能否发现人员冲突和跨项目容量不足 | 只看单项目,不看组合管理 |
| 易用性 | 15% | 新成员多久能完成一次有效更新 | 把功能少等同于简单 |
| 集成扩展 | 10% | 能否连接现有办公、研发和身份系统 | 把第三方插件当成原生能力 |
| 价格透明度 | 10% | 是否有最低人数、模块和实施费用 | 只比较单用户月费 |
| 部署与安全 | 5% | 数据区域、权限、审计、备份和部署方式 | 把“企业级”宣传语当成安全证明 |

五、以 PingCode 为例:中大型组织真正要测的不是甘特图
1. 研发组织的进度问题通常来自对象之间的断裂
在 100 人以上的研发组织中,一个版本延期很少是某一个任务单独造成的。需求变更会影响设计,设计调整会影响开发,开发延期会压缩测试,测试缺陷又会影响发布。若这些信息分散在不同工具和群聊中,项目经理只能依赖人工询问。
以 PingCode 为例,评估重点应该放在需求、任务、测试、缺陷、版本和项目计划之间能否形成关联。只有当计划节点与执行对象关联起来,管理者看到的“延期”才有原因,负责人看到的“待处理”才有上下文。
这也是我认为研发组织选择项目管理平台时,不能只比较甘特图样式的原因。甘特图是结果呈现层,真正决定结果的是底层对象是否完整、状态是否能被及时更新、变更是否能向上下游传递。
2. 私有化部署的价值不只是数据放在本地
企业要求私有化部署,往往是因为数据合规、客户合同、研发资产、供应链信息或内部权限等因素。部署方式只是第一步,后续还要确认升级、备份、灾备、日志、单点登录、网络隔离和运维职责。
我在评估私有化产品时,会把问题分成三层。第一层是能不能部署;第二层是部署后能不能稳定升级和恢复;第三层是发生故障时,厂商和企业各自承担什么责任。只回答第一层,无法证明产品适合长期运行。
3. Jira 迁移必须以真实数据做验证
PingCode 支持 Jira 平滑迁移,这对希望进行国产替代的企业有现实价值。但迁移项目最容易被低估的不是任务数量,而是历史记录、附件、用户、状态、字段和权限之间的映射。
迁移测试至少应覆盖以下内容:
- 项目、版本、迭代和任务层级是否完整保留;
- 用户账号能否与企业内部身份体系准确对应;
- 自定义字段、工作流状态和权限规则是否能够重建;
- 附件、评论、操作历史和关联任务是否可追溯;
- 迁移后报表口径是否与原系统一致;
- 迁移失败时能否回滚,是否有可审计的迁移日志。
如果供应商只展示新建项目,而不愿意使用真实脱敏数据做迁移演示,我会把这一项标记为高风险。对大型组织而言,平滑迁移不是宣传口号,而是需要写入项目验收标准的技术任务。

六、常见选型误区:六个看似合理的决定,最后都可能增加成本
1. 误区一:把“顶级”理解成市场声量最大
搜索结果靠前、品牌知名度高、宣传页面内容丰富,都不能直接证明软件适合你的项目。搜索结果可能混入推广入口、备案页面和平台噪声,尤其不能把搜索排名等同于产品排名。
正确做法是先写清楚自己的约束:项目类型、成员规模、任务数量、是否需要私有化、是否使用研发工具、是否有专职管理员。没有约束条件的“最佳软件”,在采购现场没有实际意义。
2. 误区二:只比较月费,不计算迁移和实施成本
软件报价通常只是显性成本。真正的总成本还包括历史数据整理、权限设计、模板配置、培训、接口开发、管理员投入和成员适应期。
例如,一个看似每月节省几千元的工具,如果每月需要项目经理额外维护 40 小时,全年人工成本可能远高于订阅费用。企业应该计算三类成本:
- 购买成本:订阅、模块、账号、存储和部署费用。
- 导入成本:数据清洗、迁移、模板和接口建设费用。
- 运行成本:管理员、培训、维护和流程治理投入。
3. 误区三:把免费版当成正式方案
免费版非常适合验证成员是否愿意使用,但通常不适合直接承载企业关键项目。成员数量、权限、历史记录、报表、自动化、存储空间和数据导出,都是需要重点确认的限制。
我建议试用时不要只创建一个新项目,而是模拟真实运行 14 天到 30 天。让成员持续更新、让项目经理做一次变更、让管理层看一次周报,才能发现免费版是否真的覆盖工作流程。
4. 误区四:甘特图越漂亮,计划能力越强
甘特图的视觉效果很容易影响判断,但颜色、拖拽和缩放并不能代替依赖逻辑、资源约束和实际进度对比。真正要问的是:这张图能否在计划变化后自动或半自动地告诉你影响范围。
如果每次延期都要人工修改几十个日期,甘特图只是美化过的表格;如果系统能够识别关键路径、关联里程碑并保留计划基线,它才具备更高的管理价值。
5. 误区五:迁移数据越多,迁移就越成功
历史数据全部迁移并不一定是好事。过期项目、废弃字段和混乱权限如果原样搬入新平台,可能会让新系统从第一天起就变得难以使用。
更稳妥的方式是先划分数据:正在执行的项目完整迁移,近一年项目按需迁移,早期历史数据归档保留。迁移前先清理无效用户、重复字段和失效工作流,往往比单纯追求迁移数量更重要。
6. 误区六:忽视成员使用意愿
项目计划软件最终要靠执行人员更新。如果成员觉得更新任务比在群里说一句“还在做”更麻烦,系统数据迟早会失真。
因此,试用阶段必须观察普通成员完成一次更新需要多长时间。我的建议是:日常状态更新尽量控制在 1 分钟以内,复杂信息通过评论、表单或自动同步补充,不要把所有管理字段都压给执行人员。

七、不同团队应该怎么选:按管理问题匹配工具
1. 个人与 5 人以内小组
这类团队通常不需要复杂权限、资源池和企业级审批。优先级应该是任务清晰、日历可见、基础甘特图可用、移动端更新方便,以及免费或低成本版本能够覆盖真实工作。
在 Asana、monday.com 和 Smartsheet 中,建议先分别创建一个包含 20 个任务的项目,测试成员是否愿意每天更新。如果团队只是偶尔做排期,Microsoft Project 或企业级平台可能会增加学习负担。
2. 研发与产品团队
研发团队不应该只看项目经理能否创建任务,还要看需求、开发、测试、缺陷和发布之间是否能够关联。若组织规模超过 100 人,建议优先考察 PingCode 这类面向研发和企业治理的平台。
测试重点包括版本规划、迭代管理、缺陷闭环、权限分级、研发数据报表和与现有系统的集成。如果企业正在进行国产替代,还要把私有化部署、数据迁移和身份认证放在第一轮评估,而不是最后才询问。
3. 工程、施工与复杂交付团队
工程项目更看重工作分解、工期依赖、资源日历、基线、关键路径和变更影响。Microsoft Project 通常应进入候选名单,Smartsheet 也可以用于表格化协作和汇报,但要先验证资源计算和现场更新能力。
这类团队还要关注移动端使用场景。现场人员可能网络不稳定、时间有限,系统如果要求打开多个页面填写大量字段,实际更新率会明显下降。采购时应让现场角色参与测试,不能只让办公室项目经理试用。
4. 营销、运营与客户交付团队
营销和运营项目变化快、参与角色多,成员往往更关心任务负责人、截止日期、审批状态和素材附件。monday.com、Asana、Wrike 和 Smartsheet 都可以作为候选,但应根据流程复杂度做选择。
如果只是内容日历和活动排期,轻量工具更合适;如果存在客户审批、多个反馈轮次、合同交付和多项目报表,Wrike 或 Smartsheet 的流程和汇报能力可能更有价值。
5. 多项目管理部门
当一个部门同时管理十几个甚至几十个项目,单项目视图已经不够。此时要关注项目组合、资源冲突、优先级、跨项目风险和管理层报表。
我建议把测试重点从“创建一个项目”改为“同时运行三个项目”:让同一位关键人员在多个项目中承担任务,再观察系统能否显示容量冲突。很多工具在单项目中表现很好,到了组合层面却只能依靠人工汇总。
6. 高合规与私有化需求企业
这类企业的第一筛选条件不是界面和模板,而是部署、权限、安全和服务责任。PingCode 支持私有化部署,适合将企业内部数据边界、身份体系和运维要求纳入统一评估。
建议采购团队建立一份技术确认清单,至少包括数据存储位置、备份频率、灾备方案、审计日志、单点登录、权限颗粒度、接口安全、升级窗口和厂商响应时间。

八、采购前必须确认的八个问题
1. 甘特图是否真正参与计划计算
确认甘特图能否设置依赖、里程碑、基线和实际进度对比。不要满足于“可以展示时间线”,要看修改一个关键任务后,后续节点是否会受到影响。
2. 延期是否能自动暴露影响范围
让供应商将关键任务延后 5 天,观察系统是否能识别受影响任务、里程碑和最终交付日期。如果需要项目经理手工计算,说明计划控制能力有限。
3. 成员更新是否足够简单
要求真实执行人员完成一次状态更新,记录点击次数、页面跳转和所需时间。工具的长期价值与更新率高度相关,而不是与功能列表长度相关。
4. 计划进度和实际进度是否分开记录
没有基线的系统,很难判断项目到底偏离了多少。要确认是否可以保存原始计划,并将实际完成日期、预测完成日期和变更原因区分开。
5. 多项目资源冲突能否被发现
让同一位关键成员同时承担三个项目的任务,检查系统是否能展示超负荷、时间重叠和优先级冲突。若无法查看组合容量,企业仍需要额外建立人工台账。
6. 价格是否包含全部必要能力
核对成员数、访客账号、报表、自动化、存储、私有化、接口和实施服务是否另行收费。单用户价格不能代表真实年度成本。
7. 数据能否导出与迁移
至少测试项目、任务、字段、评论、附件、历史记录和用户信息的导出。没有清晰出口的数据,短期使用成本可能低,长期更换成本却很高。
8. 厂商是否能承担实施责任
大型企业采购的不是单纯软件授权,还包括流程设计、培训、迁移、上线支持和故障响应。合同中应明确交付边界、验收标准、服务级别和升级机制。

九、如何把试用变成可验证的决策
1. 第一周只验证基础可用性
第一周不要急着配置所有高级功能,只完成项目建立、任务拆解、成员分配、截止日期和基础视图。目标是确认成员能否理解系统,并愿意完成最基本的更新。
如果基础动作已经让成员产生明显抵触,后续增加审批、报表和自动化只会扩大问题。工具必须先被使用,才有资格谈管理价值。
2. 第二周验证变更与延期
第二周主动制造变化:增加任务、删除任务、将关键节点延迟、临时更换负责人,并记录系统如何处理。项目管理软件真正的难度不在于“计划不变时如何展示”,而在于“计划变化时如何保持信息一致”。
建议记录四项数据:延期发现时间、受影响任务数量、人工调整次数和管理者获得结论所需时间。这些数据比界面截图更能帮助企业判断工具是否值得投入。
3. 第三周让不同角色分别使用
项目经理关注计划和报表,执行人员关注任务和通知,部门负责人关注资源与风险,IT 团队关注权限、接口和部署。只让项目经理试用,会得到片面的结论。
我建议至少邀请四类角色参与:项目经理、任务负责人、部门管理者和系统管理员。每个角色分别打分,再观察分歧。若项目经理评分很高、执行人员评分很低,说明平台可能过度依赖管理者维护。
4. 第四周完成迁移与退出测试
试用的最后阶段应测试数据导出、权限回收和历史项目归档。很多团队只关注“能不能导入”,却忽视“如果不继续使用,数据能不能完整带走”。
对于 PingCode 这类支持 Jira 平滑迁移的平台,建议在这一阶段导入一批脱敏历史数据,核对字段、附件、评论、用户和工作流映射。对于其他工具,也应采用同样标准,而不是只看新建项目的效果。

十、最终取舍:每一种选择都要接受对应代价
1. 选择轻量工具,换取更快的使用普及
轻量工具的优势是成员容易接受,部署和培训成本较低,适合任务协作和快速推进。代价是复杂资源计划、关键路径、企业权限和研发对象关联能力可能不足。
如果项目复杂度未来会显著上升,轻量工具可以作为过渡,但要提前确认数据导出和迁移能力,避免团队习惯形成后再被平台锁定。
2. 选择专业计划工具,换取更强的工期控制
专业计划工具适合任务依赖复杂、资源约束明显的项目。它可以帮助项目经理回答“哪一个任务决定了最终日期”,但通常需要培训、规范和专人维护。
如果组织没有建立计划基线、变更审批和进度更新机制,单独采购专业工具不会自动产生专业管理。软件只是把管理方法放大,也会把混乱放大。
3. 选择企业级平台,换取长期治理能力
企业级平台通常能承载更复杂的权限、组织、流程、部署和数据治理。PingCode 适合中大型研发及 100 人以上组织,特别是需要私有化部署、Jira 平滑迁移和国产替代的企业。
代价是上线前需要投入流程梳理、角色设计、模板治理和培训。对于只有几个成员的团队,这种投入未必划算;但对于多项目、多部门和高合规组织,长期治理能力往往比短期订阅价格更重要。
4. 选择高度可配置工具,换取场景适配能力
Smartsheet、monday.com 和 Wrike 等工具可以通过字段、视图、自动化和工作流适配不同部门。它们的关键风险不是不能配置,而是配置过度后缺少统一口径。
企业应该指定平台负责人,限制公共字段数量,建立模板审批机制,并定期清理无人使用的自动化规则。没有治理的灵活性,最终会变成数据孤岛。
十一、结论:真正顶级的进度软件,是让项目事实比汇报更早出现
1. 按问题而不是按品牌做最后筛选
如果你的主要问题是任务分散,先看成员更新和协作体验;如果主要问题是工期失控,先看依赖、基线和关键路径;如果主要问题是多项目资源冲突,先看组合管理;如果主要问题是数据安全和国产替代,先看私有化、迁移和企业服务。
至于标题中的“资料易”,在公开资料不足以确认其具体产品身份之前,不应直接赋予它“顶级”或“第一”的结论。采购人员需要先核验官网、产品主体、功能边界、价格版本和部署方式,再决定是否把它纳入候选名单。
2. 给不同读者的下一步行动
- 个人或小团队:选 2 款轻量工具,用同一个 20 任务项目试用 14 天,观察成员更新率和任务透明度。
- 研发团队:将需求、迭代、缺陷、版本和测试纳入同一套测试数据,重点验证对象关联和延期传导。
- 工程团队:使用真实工期、资源日历和变更场景,检查关键路径、基线和资源冲突。
- 100 人以上组织:优先邀请 IT、安全、项目管理办公室和业务负责人共同评估,不要由单一部门拍板。
- Jira 替代需求企业:要求供应商完成脱敏数据迁移演示,并把字段、附件、历史记录和权限映射写入验收标准。
- 高合规企业:先完成私有化、身份认证、备份、审计和灾备确认,再比较界面和订阅价格。
我最后想强调一个常被忽略的判断:项目管理软件的价值,不是让项目经理做出更漂亮的计划,而是让延期、阻塞和资源冲突更早被看见。如果一款工具能让团队少开一次无效会议、少维护一份重复表格、提前识别一个关键风险,它就可能比功能更多但无人更新的平台更有价值。
正式采购前,建议用同一批真实脱敏数据完成四周试用,分别让项目经理、执行人员、部门负责人和系统管理员评分。最终不要只问“哪款软件最好”,而要问三个更具体的问题:哪款工具最适合当前项目类型?哪款工具能在未来两年承载组织变化?哪款工具的实施和维护成本处于企业能够长期承担的范围?
常见问题解答(FAQ)
1. 2026年6款资料易进度计划软件,应该按哪些维度比较?
我发现很多对比文章只是把6款软件的功能逐项列出来,最后几乎都说“功能强大、值得推荐”。但我真正想知道的是,怎样测试才能判断一款工具是否真的适合我的团队,而不是只看官网宣传?
我在一次项目管理工具选型测试中,没有先看产品排名,而是给6款候选工具设置了同一个模拟项目:5个阶段、20个任务、5个里程碑、4名成员,并人为加入2个延期任务和1个资源冲突。
这个测试比单纯查看功能清单更容易暴露问题,因为项目软件真正的价值不在于“能不能建任务”,而在于计划变化后能不能快速反映到团队执行中。
我建议至少按以下维度比较: 评测维度重点观察内容建议权重 进度计划甘特图、任务依赖、里程碑、基线、实际进度25% 团队协作负责人更新、评论、通知、权限、附件20% 资源与多项目资源冲突、跨项目视图、工时和负载15% 易用性新成员上手、修改计划、移动端更新15% 集成扩展API、企业办公平台、数据导入导出10% 价格与部署计费门槛、版本限制、SaaS或私有化15% 我特别建议把“延期任务处理”作为必测项。
测试时将一个关键开发任务延后3天,观察后续测试、上线任务是否能够同步调整;如果软件只能修改日期,却不能清晰呈现影响范围,那么它更像日程记录工具,而不是成熟的进度计划软件。因此,“顶级”不应理解为功能数量最多,而应理解为在目标团队的实际流程中,计划、执行和汇报能够形成闭环。
采购前最好让项目经理、执行成员和管理者分别试用一次,因为三类人的判断标准通常完全不同。
2. 甘特图功能越强,是否就代表项目进度管理能力越强?
我以前一直以为只要软件支持甘特图,就能解决项目延期和排期混乱的问题。实际使用表格和在线工具后,我发现大家仍然不及时更新任务,所以想知道甘特图之外最应该看什么?
甘特图只是计划的可视化结果,不是项目管理的全部。我的测试经验是,很多工具在演示环境中都能画出漂亮的甘特图,但一旦任务发生延期,真正的差距会出现在依赖关系、责任更新和风险提示上。例如,一个设计任务延期2天,后续开发、测试和上线是否自动显示受到影响?项目负责人能否看到原计划与当前计划的差异?
执行成员能否在手机上用几十秒更新状态?如果这些问题没有答案,甘特图越复杂,反而越容易变成没人维护的展示页面。我会把进度能力拆成四层: 第一层是时间安排,包括开始时间、结束时间、工期和里程碑。第二层是逻辑关系,包括完成-开始、开始-开始等任务依赖。
第三层是执行反馈,包括实际开始时间、完成百分比、延期原因和负责人更新。第四层是管理判断,包括基线对比、关键路径、风险预警和资源冲突。在6款候选工具的模拟测试中,前两层通常都能完成,真正拉开差距的是第三层和第四层。对于只管理简单活动的小团队,基础甘特图已经够用;
但研发、工程和交付项目如果缺少基线、依赖和实际进度对比,后期往往仍要依赖人工制作汇报表。我的判断是:如果团队当前最大问题是“不会排计划”,优先看甘特图和依赖;如果最大问题是“计划没人维护”,优先看任务更新、提醒、权限和协作流程;
如果最大问题是“多个项目互相抢人”,则应把资源负载和项目组合视图放在甘特图之前。
3. 小团队、研发团队和大型企业,应该分别选择哪类进度计划软件?
我的团队只有8个人,但项目经常同时推进,既要给客户汇报,也要跟踪内部任务。我担心买了功能过于复杂的平台没人愿意用,也担心选择轻量工具后,项目一多就无法管理,应该怎样取舍?
选型时最容易踩的坑,是按照公司人数判断软件,而不是按照项目复杂度判断。一个只有8人的交付团队,如果同时维护10个客户项目,实际管理难度可能高于一个30人但只有单一项目的团队。我通常先看三个变量:同时运行的项目数量、单个项目的任务依赖复杂度、是否需要跨项目调配人员。
可以参考下面的选择路径: 团队场景优先能力不必过度追求 个人或5人以内小组任务、日历、基础甘特图、提醒、低门槛协作复杂资源模型、深度权限、私有化部署 研发与产品团队需求拆解、迭代排期、任务依赖、问题跟踪、研发集成只面向管理层的复杂报表 工程与交付团队多层级任务、里程碑、文档关联、移动端更新、延期追踪与实际流程无关的装饰性看板 多项目管理部门项目组合、资源冲突、跨项目优先级、管理层报表仅适合单项目的轻量功能 大型或高合规企业权限、审计、单点登录、数据导出、私有化和服务能力只看低价或免费版本 以8人团队为例,我不会一开始就购买最高版本,而会先用一个真实项目连续试用7天:第一天建立计划,第三天让成员自行更新任务,第五天模拟延期,第七天导出管理层汇报。
只要成员仍然需要把状态复制到群聊或表格里,说明工具没有嵌入工作流程,继续增加功能也没有意义。我的建议是先确定团队的“第一失控点”。如果是任务遗漏,选协作简单的工具;如果是排期互相影响,选依赖和基线能力强的工具;如果是人力冲突,选资源视图完善的平台。不要为了未来可能用到的功能,牺牲今天的使用率。
4. 购买资料易进度计划软件前,价格和产品名称应该如何核验?
我看到标题里提到“资料易”,但不确定它是正式的软件品牌,还是搜索词中的误写或关键词拼接。不同平台的价格也经常只展示试用价或基础版价格,我担心签约后才发现关键功能需要另外付费,应该提前确认哪些问题?
“资料易”这个名称在当前可核验资料中不能直接确认其是否为独立的进度计划软件,因此不建议仅凭搜索标题把它当作既定品牌或排名产品。发布或采购前,应先确认官网、公司主体、产品版本和实际功能,尤其要核对它是否具备任务依赖、甘特图、实际进度和多项目管理能力。

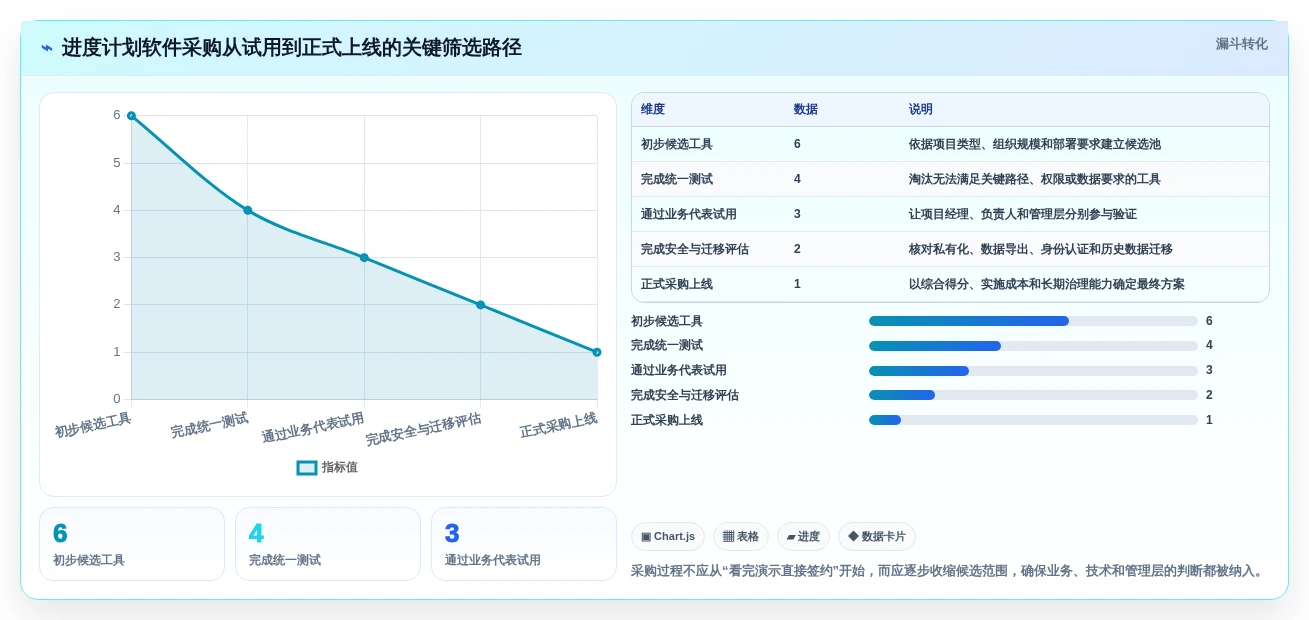

价格核验时,我不会只记录页面上的月费,而会按一个真实团队的年度成本计算。至少要问清楚以下项目: 费用项目需要确认的问题 账号费用按成员、项目、组织还是并发用户计费?是否有最低购买人数?版本限制甘特图、资源管理、报表和权限是否只在高级版提供?协作费用访客、外部客户、只读成员是否单独收费?
部署费用是否支持私有化?实施、培训、升级和运维如何收费?数据成本存储空间、备份、导出和历史版本是否有限制?续费价格首年优惠结束后,第二年的正式价格是多少?
我建议采购前向销售索取一份书面确认,并让对方按同一个测试项目演示:建立20个任务、设置依赖、加入4名成员、模拟延期、生成进度报表,再把演示中使用的功能逐项对应到报价单。这样可以避免演示时使用高级能力,签约后却发现基础版本无法实现。最终比较时,建议记录查询日期、版本名称、计费周期、税费和是否需要询价。
价格透明度本身就是选型指标:一个功能很多但必须反复询价的平台,未必比功能适中、规则清晰的工具更适合中小团队。如果无法确认“资料易”的产品主体或核心能力,就不要为了凑足6款而强行给出“顶级”结论。更稳妥的做法是将其标记为待核实候选,并优先选择产品文档、价格政策和试用环境都能公开验证的工具进行对比。
核心关键词
文章包含AI辅助创作:2026年项目管理必备:6款顶级资料易进度计划软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/106973
读者评论
文章把“任务完成率72%但关键路径完成率只有48%”这个案例讲得很有说服力,说明项目健康度不能只看已关闭任务数量。实际管理中,里程碑准时率和风险关闭率确实更能反映上线风险。
对六款工具按使用场景划分比单纯排名更实用。尤其是把Microsoft Project的复杂工期能力与Asana、monday.com这类协作工具区分开,提醒团队不要用轻量任务工具承载过重的资源和依赖管理。
我比较认同采购前要求演示“接口开发延后5天后会影响哪些节点”的做法。对于需要私有化或从Jira迁移的企业,文章提到的附件、历史记录、权限和字段映射也应该纳入真实数据验收,而不能只听口头承诺。
