项目经理必看:2026年度7大项目产值管理系统工具对比

项目经理必看:2026年度7大项目产值管理系统工具对比

很多项目经理以为,项目进度完成了80%,产值就应该完成80%;但在我参与项目系统选型和经营复盘时,最常见的情况恰恰相反:任务看板显示“基本完成”,合同回款却没有同步,人工成本已经超预算,变更工作也没有进入正式产值。项目管理工具能不能管理产值,不能看它有没有甘特图或数据看板,而要看它能否把计划、工作量、合同、成本、验收和回款串成一条可追溯的业务链。

本文不做“功能数量越多排名越靠前”的简单罗列,而是把2026年常见的7类项目产值管理工具放在同一套业务标准下比较,并重点分析PingCode这类适合中大型企业及100人以上组织的专业项目管理平台,如何承接研发、实施和交付型项目的产值管理需求。需要说明的是,本文中的评分和效率数据,除产品公开能力描述外,部分属于统一测试场景下的示意数据或样本推演,不能替代企业正式采购前的现场验证。

一、先说结论:没有绝对最好的工具,只有最适合你的产值口径

1. 七类工具的核心结论

如果你的团队只是需要任务分派、进度跟踪和成员协作,通用项目协作工具就能解决大部分问题。但如果项目经理需要同时掌握计划产值、实际完成量、工时投入、项目成本和交付风险,普通任务工具往往会在“数据关联”这一环节失效。

如果企业已经拥有财务系统、合同系统和采购系统,只缺一个面向项目团队的执行管理层,专业项目管理平台通常比重新部署一套大型ERP更合适。以PingCode为例,它更适合研发、软件实施、数字化交付、专业服务等项目组织,尤其适用于100人以上、项目数量较多、需要统一权限和流程的团队;同时支持私有化部署,并支持从Jira平滑迁移,对于重视数据主权和国产替代的企业,值得作为重点候选方案。

如果是施工、工程设计或大型交付项目,工程项目管理系统更有优势,因为它能够围绕合同、工程量、计量、变更、签证和结算建立业务模型。ERP或业财一体化系统则更适合已经形成集团化财务管理体系、需要统一收入成本口径的企业,但实施复杂度和项目经理日常使用门槛通常更高。

工具类型 最擅长解决的问题 产值管理成熟度 适合组织 主要短板
通用项目协作工具 任务、日历、沟通、轻量进度 较低至中等 小型项目团队 合同、成本、回款关联较弱
专业项目管理平台 多项目、计划、资源、工时、交付过程 中等至较高 研发、实施、专业服务组织 复杂工程计量可能需要配置
工程项目管理系统 工程量、计量、签证、结算、进度款 较高 施工、设计、工程交付企业 研发型项目协作灵活性较弱
ERP及业财一体化系统 合同、采购、成本、收入、财务核算 较高 中大型集团企业 实施周期长,前线使用门槛高
专业服务自动化系统 工时、资源、人员利用率、项目毛利 中等至较高 咨询、设计、软件服务团队 工程合同和物料管理能力有限
低代码项目经营系统 特殊流程、自定义字段、审批和报表 取决于配置质量 业务流程差异较大的企业 容易过度定制,维护依赖实施团队
BI与数据分析平台 跨系统汇总、经营分析和管理决策 分析较强,过程管理较弱 已有多个业务系统的组织 不能单独替代项目执行系统

我的判断是:项目经理应先确认企业的产值确认方式,再决定工具类型;而不是先看品牌知名度,再反过来寻找使用场景。按任务完成比例管理产值的团队,与按合同里程碑、工程量或工时确认产值的团队,根本不是同一种选型需求。

项目经理必看:2026年度7大项目产值管理系统工具对比

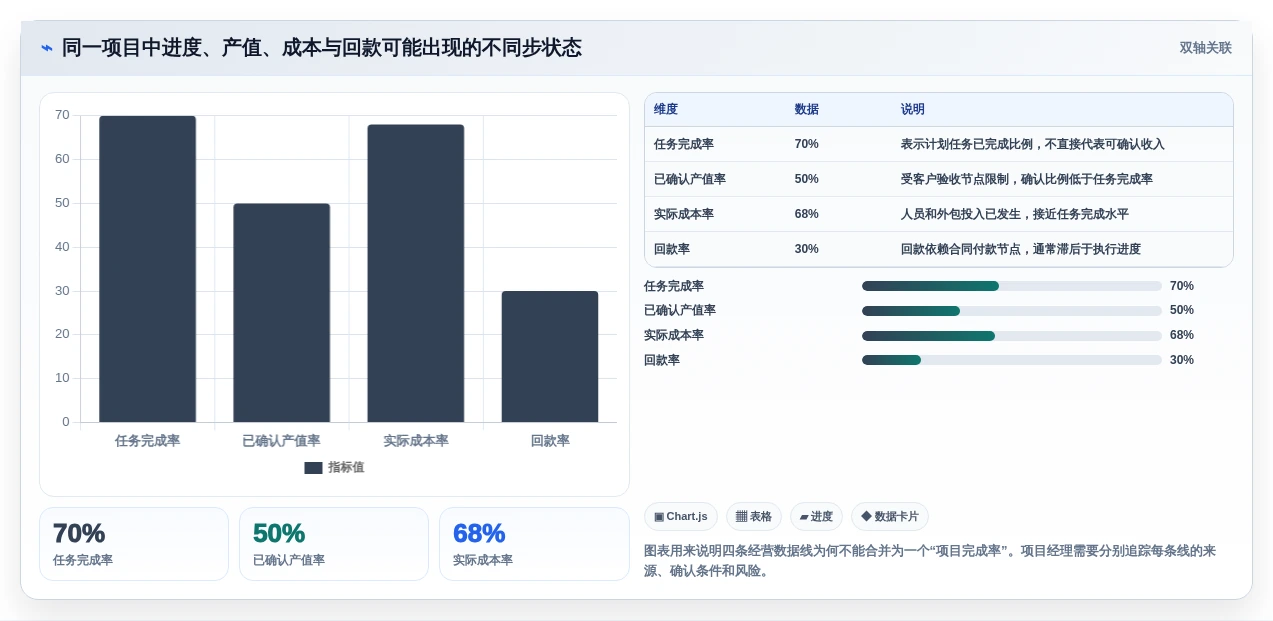

二、为什么“项目完成率”经常不能代表“产值完成率”

1. 产值至少包含四种不同口径

在实际项目中,我通常先把产值拆成四种口径:按任务完成确认、按工时投入确认、按里程碑验收确认、按工程量或合同金额确认。研发项目常用任务和工时,软件实施项目常用阶段验收,工程项目则更依赖工程量、计量和合同清单。

这四种口径没有谁天然更正确,关键在于它们是否符合企业的收入确认、内部核算和客户结算规则。最危险的情况,是项目经理在系统里按任务百分比填报,财务却按验收节点确认收入,最终两个部门都认为对方的数据不准确。

2. 进度、产值、成本和回款是四条不同的线

项目进度回答的是“工作完成了多少”,产值回答的是“按企业规则可以确认多少价值”,成本回答的是“已经投入了多少资源”,回款回答的是“客户已经支付了多少现金”。四条线应当相互关联,但不能被压缩成一个百分比。

例如,一个软件实施项目已经完成环境部署和基础配置,任务完成率达到70%,但客户尚未完成阶段验收,产值可能只能确认50%。如果项目经理为了让看板“好看”而把进度直接当产值,管理层看到的将是虚假的经营乐观。

我建议在系统中至少保留以下字段:计划产值、已确认产值、预计产值、实际成本、预计总成本、已回款金额、应收金额和风险状态。缺少其中三项以上,系统通常只能叫项目进度工具,不能算完整的项目产值管理系统。

项目经理必看:2026年度7大项目产值管理系统工具对比

3. 变更工作是产值管理中的高风险区

很多项目亏损并不是因为原合同做错,而是因为团队做了大量未签字、未报价或未进入合同台账的变更工作。任务工具里可能记录了变更需求,项目群里也有客户确认,但如果这些信息没有进入变更审批和产值预测,管理层就无法判断这部分工作是否能形成收入。

因此,系统选型时不要只问“有没有需求管理”,还要问变更从提出、评估、报价、审批到确认是否能形成闭环。对于工程项目,重点看签证、计量和结算;对于研发与实施项目,重点看范围变更、工时影响和里程碑调整。

三、2026年七类项目产值管理工具怎么选

1. 通用项目协作工具:适合轻量管理,不适合硬算经营结果

通用协作工具的优势是上线快、学习成本低、成员容易接受。项目经理可以用它建立任务清单、负责人、截止时间、状态和提醒机制,对于十几个人以内、项目周期较短、合同和成本相对简单的团队,已经能够明显减少群聊和表格的重复同步。

但它的边界也很明确:任务状态不等于产值状态,标签不等于财务科目,自定义字段也不等于完整的合同管理。若企业需要按合同包、验收节点、成本类别和回款计划进行追踪,通用工具通常要依赖大量人工维护或外部表格。

  • 适合:小型设计团队、短周期交付团队、内部项目和简单活动项目。
  • 不适合:多组织、强合同约束、需要项目毛利和回款预测的企业。
  • 试用重点:验证自定义字段能否关联任务、预算、工时和项目汇总,而不是只看界面是否漂亮。

2. 专业项目管理平台:研发和交付型组织的平衡方案

专业项目管理平台的价值,在于它通常同时覆盖项目集、需求、任务、迭代、里程碑、资源、工时、风险和报表。它不一定替代财务系统,但能把项目一线产生的执行数据整理成可以用于经营分析的结构化数据。

以PingCode为例,它主要面向中大型企业及100人以上组织,适合研发、软件实施和复杂交付团队。对于项目经理来说,价值不只是“看任务有没有完成”,还在于可以围绕需求、版本、任务、工时、里程碑和交付节点建立关联,从而辅助判断项目资源投入和交付风险。

在国产化和数据安全要求较高的企业中,私有化部署是需要单独核实的能力。PingCode支持私有化部署,并支持Jira平滑迁移。对于已经在海外或旧项目管理体系中积累了大量项目、需求和缺陷数据,同时又希望逐步迁移到国产平台的组织,这种迁移能力能够减少重建项目台账的成本。

不过,我不会因为一个平台支持需求、任务和工时,就直接把它定义为完整的工程产值系统。对于工程量计量、签证、进度款和结算等高度行业化场景,仍然需要核实是否有原生模块,或者是否需要与合同、财务和工程系统集成。

  • 适合:100人以上的研发组织、软件实施团队、数字化交付团队和多项目服务组织。
  • 优势:项目过程结构化、跨团队协作较强、适合建立统一项目数据模型。
  • 边界:复杂工程计量和财务确认通常需要额外配置或系统集成。
  • 关键验证:私有化部署方式、迁移范围、接口能力、权限模型和历史数据导入规则。

3. 工程项目管理系统:合同、计量和结算优先

工程项目管理系统通常围绕施工进度、工程量、合同清单、进度款、签证、变更、分包和结算设计。它更接近项目经营现场,能够回答“完成了多少工程量、应确认多少产值、已支付多少款项、还有多少变更未结算”等问题。

这类系统对工程施工、设计院、监理和大型交付企业更有价值。它的缺点是流程较重,研发团队或内部行政项目使用时可能显得复杂。若企业主要做软件研发,强行采用工程系统,可能会出现字段过多、录入负担大、成员绕开系统的情况。

4. ERP及业财一体化系统:适合财务口径必须统一的企业

ERP的优势在于成本、采购、库存、应收、应付和财务核算通常具有较强的一致性。对于集团企业而言,项目产值最终必须落到收入、成本和利润分析上,ERP能够成为经营数据的底座。

但ERP的实施成本通常不低。项目经理关注的是任务、风险、资源和交付节点,财务人员关注的是凭证、成本科目和核算规则。如果没有中间的数据模型和清晰的责任分工,ERP可能成为财务部门使用的系统,项目团队仍然依赖Excel管理进度。

我的判断是:ERP适合做经营结果的权威来源,但不一定适合单独承担项目过程管理。更合理的组合是,项目管理平台负责过程数据,ERP负责财务核算,二者通过项目编码、合同编码和成本中心进行关联。

5. 专业服务自动化系统:按工时和资源计价的团队优先考虑

咨询、设计、软件开发、广告和法律服务等团队,项目产值往往与人员工时、职位单价、交付阶段和客户合同有关。对于这类企业,资源排期和工时归集比工程量清单更重要。

选择专业服务自动化系统时,应重点看三个问题:人员是否能准确填报工时,项目经理是否能看到预算工时与实际工时差异,系统能否根据费率和合同规则形成项目收入与毛利预测。

如果工时填报率长期低于90%,任何项目毛利报表都不可靠。系统再先进,也无法弥补一线成员不填报、乱填报或月底集中补填造成的数据偏差。

6. 低代码项目经营系统:流程特殊时有价值,但要控制定制边界

低代码平台适合产值口径特殊、审批流程复杂或既有系统无法覆盖的企业。例如,有的项目需要按照区域、产品包、客户评分和验收等级共同计算产值;有的企业需要让项目、销售、财务和供应链共同参与确认。

低代码的风险不在于不能实现,而在于“什么都能实现”导致系统不断加字段、加流程、加例外。三个月后,系统可能只有少数管理员看得懂,项目经理反而更依赖线下沟通。

我建议把定制范围控制在三类内容:企业独有的产值计算规则、必要的审批链路、管理层真正使用的核心报表。不要把每个部门的临时习惯都固化成系统流程。

7. BI与数据分析平台:适合做管理驾驶舱,不适合单独管项目过程

BI平台适合把项目管理、财务、客户、采购和人力系统的数据集中起来,形成项目收入、成本、毛利、回款和资源利用率的管理视图。对于已经有多个系统的集团企业,BI能够补足“数据分散、管理层看不全”的问题。

但BI解决的是分析问题,不是过程执行问题。它可以告诉管理层某项目成本超支,却未必能让项目经理在任务、资源和审批环节及时采取行动。把BI当作唯一的项目管理系统,通常会出现“报表很漂亮,现场没人更新”的结果。

项目经理必看:2026年度7大项目产值管理系统工具对比

四、建立一套真正可用的评测逻辑

1. 先问“产值从哪里来”,再问“系统有什么功能”

我在做工具评估时,通常要求供应商不要先演示首页和看板,而是先回答一个具体问题:项目本月应确认多少产值?这个数字由谁填报?依据是什么?是否需要客户验收?如果发生范围变更,系统如何调整预测?

如果对方只能展示一个可编辑的“产值金额”字段,却无法解释金额的计算来源、审批过程和历史版本,那么这个功能很可能只是手工台账,不是真正的产值管理能力。

2. 用五层数据链判断系统深度

一套成熟的项目产值管理系统,至少应形成五层数据链:业务计划、执行记录、价值确认、成本归集和现金回收。五层数据之间不一定全部由同一个系统完成,但必须能够通过统一项目编码、合同编码或客户编码关联起来。

  1. 业务计划:项目范围、交付物、里程碑、计划工作量和计划产值。
  2. 执行记录:任务状态、工时、进度、缺陷、采购、外包和现场记录。
  3. 价值确认:验收、计量、里程碑签署、产值审核和变更确认。
  4. 成本归集:人工、采购、外包、差旅、设备和其他项目费用。
  5. 现金回收:开票、应收、回款、逾期和付款条件。

任何一款工具只覆盖其中一层,都不应被宣传成“全流程产值管理系统”。它可以在某个环节表现优秀,但选型结论必须明确说明边界。

3. 用统一测试项目,而不是听供应商讲故事

我建议企业在试用阶段建立一个虚拟但接近真实业务的测试项目。项目至少包含三个里程碑、两次范围变更、四类成本、一次延期和一个未回款节点。让每家候选工具处理完全相同的场景,才有横向比较意义。

测试时不要只让管理员操作。项目经理、成员、财务、部门负责人和管理层都应分别试用一次。管理员觉得系统“能配置”,不代表项目成员觉得“愿意填”;财务觉得数据“能导出”,也不代表管理层能快速看懂。

测试环节 必须观察的动作 合格标准 常见失败信号
项目立项 建立客户、合同、负责人和预算 关键主数据可复用 每个项目都要重复手工录入
计划拆解 建立交付物、任务和里程碑 任务可追溯到交付节点 只能平铺任务,无法形成层级
产值确认 录入计划值、实际值和审核状态 有口径、有审批、有留痕 只能改金额,无法解释来源
成本归集 关联工时、采购和费用 可按项目和成本类别汇总 必须月底从多个表格汇总
变更管理 记录影响范围、金额和工期 变更可追踪到预算和产值 变更只停留在备注或聊天记录
经营分析 查看产值、成本、毛利和回款 支持筛选、下钻和导出 只能看静态图表,不能追溯明细

项目经理必看:2026年度7大项目产值管理系统工具对比

4. 采用评分模型时,要给“适用边界”单独打分

很多选型表只给功能打分,却不评价功能是否适用于本企业。比如某系统支持自定义字段,可以得到“产值管理4分”;但如果自定义字段不能参与计算、审批和报表下钻,实际价值可能只有2分。

我建议采用100分制,并把业务适配放在最高权重位置:产值口径与业务适配占20%,进度与计划管理占15%,成本、工时和费用归集占15%,合同、回款和变更管理占15%,报表预警占10%,权限审批占10%,集成与导出占10%,实施成本和易用性占5%。

对于研发和软件实施团队,可以提高进度协同、工时和交付风险的权重;对于工程企业,应提高合同、计量、签证和结算的权重;对于集团企业,则应提高集成、权限、审计和组织级主数据的权重。

五、PingCode场景观察:中大型研发与交付组织如何承接产值管理

1. 它更适合解决“项目过程数据不完整”的问题

在研发和软件交付组织中,产值管理最常见的难题不是没有金额,而是金额缺乏过程依据。项目经理知道合同金额,成员知道自己完成了哪些任务,财务知道已经发生了多少成本,但三方数据没有形成同一条链。

专业项目管理平台的作用,是把需求、版本、任务、缺陷、里程碑、工时和交付节点组织起来。对于以人力交付为主的项目,这些数据能够帮助企业估算投入、判断延期风险,并为阶段产值预测提供过程依据。

PingCode主要服务中大型企业及100人以上组织,因此它的价值不在于替代一个简单的待办清单,而在于支撑多个项目、多个团队和多种角色共同协作。项目数量增加后,统一的项目模板、权限规则、字段口径和报表体系,会比单个项目的操作便利性更重要。

2. Jira迁移和私有化部署是企业选型中的实际问题

不少企业并不是从零开始建设系统,而是已经积累了大量历史项目、需求、缺陷和成员权限。如果新平台要求所有数据重新录入,迁移成本会直接影响项目团队的接受度。PingCode支持Jira平滑迁移,企业需要重点确认迁移对象、字段映射、附件、历史记录、权限关系和迁移后的数据校验规则。

私有化部署同样不能只停留在宣传层面。企业需要把部署架构、数据库、备份、升级、日志、访问控制和灾备责任写入技术评估表。对研发资料、客户交付文档或涉及敏感行业数据的组织而言,数据存放位置和运维边界往往比某一个看板功能更加重要。

3. 它不应被误认为工程结算系统

如果企业是施工总包、工程设计或设备安装组织,项目产值可能依赖工程量清单、现场签证、进度计量和结算审核。PingCode这类专业项目管理平台可以承接项目计划、任务、需求、协作和交付过程,但工程量计量、进度款和结算规则是否原生支持,必须通过具体演示和接口方案确认。

换句话说,PingCode更适合成为研发与交付过程管理层,或者项目经营数据的过程来源之一;对于复杂工程企业,通常需要与合同、ERP、财务或工程业务系统组合使用。专业平台的正确价值不是“什么都替代”,而是把项目现场的数据变得可追踪、可汇总、可分析。

  • 优先考虑PingCode的情况:企业规模在100人以上,项目和团队较多,研发或软件交付过程复杂,需要统一管理需求、任务、版本、工时和里程碑。
  • 重点核验的能力:私有化部署、Jira迁移、组织权限、项目模板、数据导出、接口和历史数据保留。
  • 需要组合系统的情况:工程量、合同结算、进度款和财务核算是核心业务,不能只依赖项目协作平台。
  • 不建议的做法:为了快速上线,把复杂产值规则全部压缩成一个自定义金额字段。

项目经理必看:2026年度7大项目产值管理系统工具对比

4. 一个可操作的研发交付案例

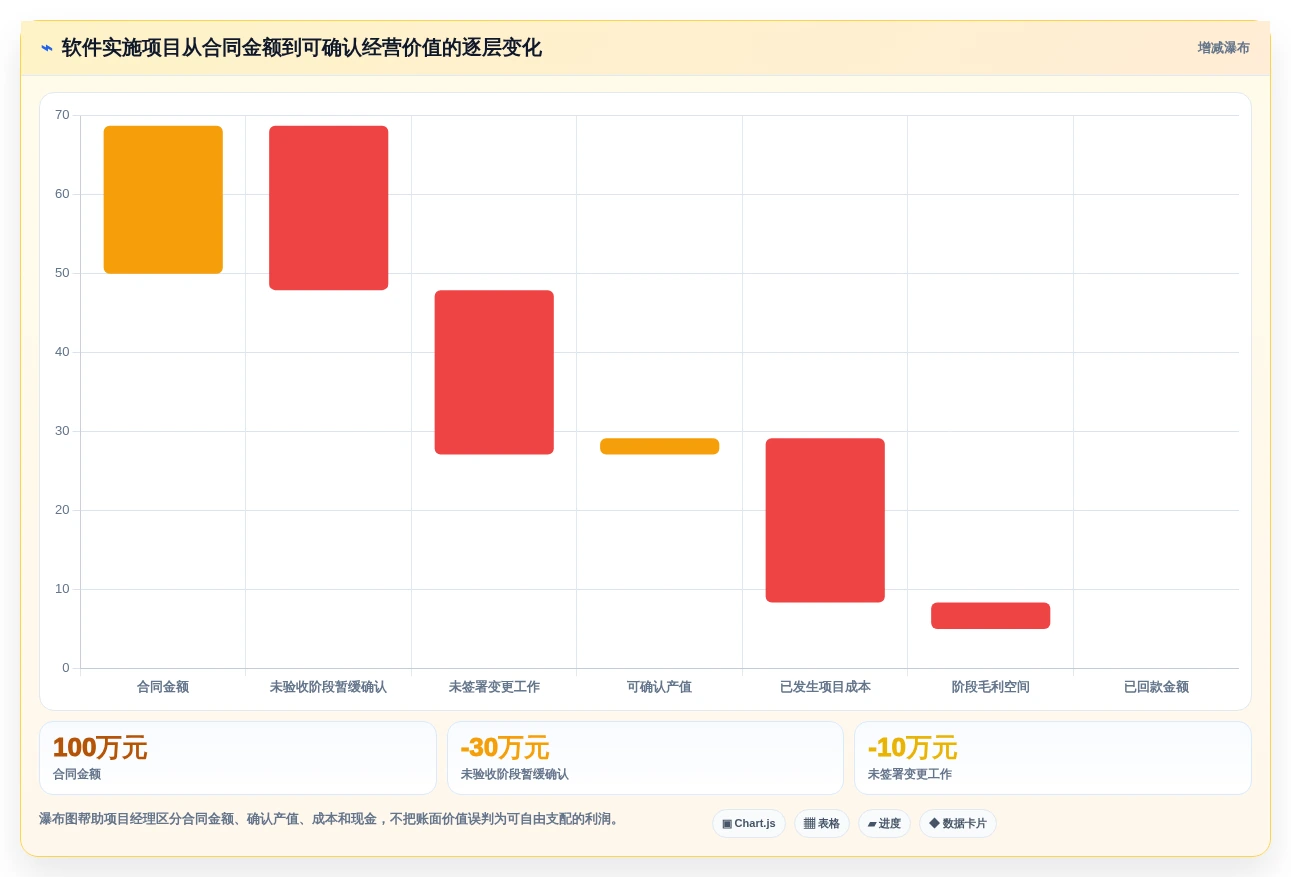

假设一家拥有180名员工的软件实施企业,同时运行20个客户项目。每个项目都包含需求分析、开发配置、联调测试、上线和验收五个阶段。企业原先用任务工具记录进度,用表格统计工时,用财务系统查看回款,月底由项目运营人员手工汇总。

在这种场景下,第一步不是立刻计算利润,而是统一项目编码和阶段模板。第二步是要求每个任务关联交付物和里程碑。第三步是把成员工时、外包费用和延期风险纳入项目视图。第四步再把合同金额、阶段验收和回款节点通过接口或固定字段关联进来。

如果项目合同金额为100万元,计划工时为2000小时,当前任务完成率为65%,实际投入工时为1500小时,但客户只确认了两个阶段中的一个,那么项目经理应看到至少四个不同指标,而不是一个“65%完成”的结论:

指标 示例值 管理含义
任务完成率 65% 执行层面的工作完成情况
工时消耗率 75% 实际投入高于任务完成比例,存在超耗风险
已确认产值率 40% 受客户验收和合同节点约束
回款率 20% 现金回收明显滞后于执行投入

这个案例中,最值得警惕的不是任务完成率只有65%,而是工时消耗率已经达到75%,已确认产值率只有40%,回款率更低至20%。如果没有多维数据,项目经理很可能会继续安排资源,而不会优先推动验收、变更确认和回款沟通。

项目经理必看:2026年度7大项目产值管理系统工具对比

六、常见选型误区:为什么很多系统上线后仍然回到Excel

1. 把“有看板”当成“有经营能力”

看板只能展示已经进入系统的数据。如果任务状态没有更新、工时没有填报、成本没有归集、合同没有关联,看板的颜色再丰富,也只是把不完整的数据包装得更好看。

我见过不少系统演示会重点展示项目总览、红黄绿灯和趋势曲线,但很少展示一条记录如何从成员填报变成项目经理审核,再进入产值报表。采购时必须要求供应商现场演示“从明细到汇总”的完整路径。

2. 把自定义字段当成业务系统

自定义字段很有用,但它只能解决“记录信息”的问题,不能自动解决“计算、审批、追溯和集成”的问题。企业如果用五六个字段手工填计划产值、实际产值、成本和毛利,却没有校验逻辑,最终只会得到更多需要核对的数字。

3. 只比较软件价格,不比较总拥有成本

软件订阅费往往只是显性成本。数据迁移、接口开发、权限设计、流程梳理、培训、报表配置和后期运维,可能占据更大的预算比例。尤其是中大型企业,真正昂贵的不是增加几个账号,而是各部门对同一项目、合同和成本口径反复争议。

4. 忽视项目成员的填报负担

如果成员每天需要重复录入任务、工时、进度、成本说明和风险备注,系统很快会变成“月底集中补数据”的工具。数据一旦集中补填,就失去了过程预警价值。

我建议把每个项目成员每天的新增录入动作控制在必要范围内,并尽量让任务状态、工时、版本和里程碑之间自动关联。系统不是收集字段越多越好,而是要用最少的动作形成可用数据。

5. 用“全行业适用”掩盖适配边界

研发项目、工程项目、咨询项目和制造交付项目的产值确认规则不同。任何宣称一套产品不需要配置就能覆盖所有行业的方案,都应该谨慎看待。真正可靠的系统,通常会明确自己的主战场,也会坦诚哪些场景需要接口或二次配置。

项目经理必看:2026年度7大项目产值管理系统工具对比

七、不同企业的行动建议:先做最小闭环,再逐步扩展

1. 50人以内的小型项目团队

小团队不宜一开始就采购复杂系统。建议先统一项目模板、任务状态、里程碑和工时规则,再增加简单的预算与实际对比。只要能够回答“本周完成什么、投入多少、下周有什么风险”,就已经能解决一部分管理问题。

  • 先建立统一项目编号和客户名称。
  • 每个项目只保留3至5个核心里程碑。
  • 用工时或任务完成量建立简单投入记录。
  • 每周输出一次计划、实际和风险偏差。

2. 100人以上的研发或软件交付组织

这类企业应优先考虑专业项目管理平台,而不是继续叠加表格和即时通讯工具。项目数量达到十几个甚至几十个后,模板、权限、项目集、资源冲突和跨团队依赖会迅速成为瓶颈。

PingCode适合被纳入这一类候选方案,尤其是企业希望统一管理需求、任务、版本、缺陷、工时和交付节点,或者需要私有化部署、Jira平滑迁移时。采购前要把“项目过程管理”和“财务产值确认”分开验证,明确哪些能力原生支持,哪些能力依靠配置或接口实现。

3. 工程施工和设计企业

工程企业不要只看任务和甘特图,应把合同清单、工程量、计量、签证、变更、进度款、发票和结算列为一等测试对象。供应商演示时,应要求用一笔真实风格的工程变更走完从现场提出到最终结算的过程。

如果系统只能记录“项目完成80%”,却无法解释80%对应的工程量、合同项和确认单,说明它更像协作工具,而不是工程产值系统。

4. 咨询、设计和专业服务机构

专业服务机构的重点是人员资源和工时。建议建立职位费率、计划工时、实际工时、可计费工时和非计费工时之间的关系,并按客户、项目、人员和阶段分析毛利。

对于这类企业,项目经理每周至少应看到三项数据:预算工时剩余量、已完成但未开票的工作量、关键人员未来两周的资源占用。如果系统无法提供这三项信息,项目经营预警就会严重滞后。

5. 中大型集团企业

集团企业应先成立跨部门选型小组,成员至少包括项目管理、财务、业务、IT和一线项目经理。单由IT部门采购,容易重视架构而忽视使用;单由项目部门采购,又容易忽视财务口径和数据安全。

对于涉及研发资料、客户数据或行业监管要求的企业,私有化部署、访问审计、数据备份和灾备方案必须写入验收条件。对于已有旧系统的企业,应把数据迁移和接口稳定性放在功能清单之前验证。

项目经理必看:2026年度7大项目产值管理系统工具对比

八、系统之间的取舍:功能越多,未必越适合

1. 轻量与完整的取舍

轻量工具上线快,成员容易接受,但合同、成本和回款能力往往不完整。完整系统能够覆盖更多经营环节,却需要更长的实施周期和更强的主数据治理能力。

如果企业项目规模小、业务规则简单,优先选择轻量方案;如果项目金额高、交付周期长、延期和变更风险大,完整性通常比初期易用性更重要。

2. 标准化与灵活定制的取舍

标准化系统便于升级、培训和跨项目复制,但不一定完全符合企业特殊流程。低代码或深度定制能够贴近业务,却可能带来升级困难和维护依赖。

我的建议是,先用80%的标准流程覆盖主要业务,再对真正影响收入、成本和合规的20%特殊规则做定制。不要为了保留每个部门的历史习惯,把系统做成无法复制的“电子版特殊审批表”。

3. 私有化与云服务的取舍

私有化部署在数据控制、内网访问和合规要求方面更有优势,但企业需要承担服务器、升级、备份、监控和运维责任。云服务启动更快,版本更新更方便,但需要重点确认数据隔离、权限、备份和接口安全。

对于研发和高敏感行业,私有化可能是必要条件;对于项目规模较小、IT运维能力有限的团队,成熟的云服务可能更经济。不能简单把某种部署方式当成先进或落后,而应根据数据敏感度和IT能力判断。

4. 单系统与组合方案的取舍

单系统的好处是入口统一、责任清晰,缺点是很难在所有领域都做到最强。组合方案可以让项目平台、财务系统和BI平台各自发挥优势,但接口维护、编码统一和数据同步会增加治理成本。

当企业已经拥有稳定财务系统时,我更倾向于采用“项目过程平台加财务系统加分析平台”的组合,而不是为了追求单一平台,强行替换所有既有系统。前提是项目编码、合同编码和组织主数据必须统一。

八、系统之间的取舍:功能越多,未必越适合

九、采购前必须完成的十项验证

1. 用问题清单替代功能清单

采购前不要只问“有没有产值管理模块”,而要让供应商针对以下问题给出可操作答案:

  1. 系统中的产值是按任务、工时、里程碑、工程量还是合同金额确认?
  2. 计划产值和实际产值能否分别维护,并保留调整历史?
  3. 任务完成率和产值完成率能否使用不同计算规则?
  4. 人工、采购、外包、差旅和其他费用能否按项目自动归集?
  5. 项目预算、实际成本、预计总成本和毛利能否同屏对比?
  6. 合同变更、签证、范围调整和工期影响能否形成审批记录?
  7. 验收、开票、应收和回款节点能否与项目阶段关联?
  8. 报表能否从集团、部门下钻到项目、任务和明细记录?
  9. 项目经理、成员、财务和管理层能否看到不同权限范围的数据?
  10. 软件订阅、实施、迁移、接口、培训和定制的总成本是多少?

2. 用三天小试用识别大问题

即使供应商提供了完整演示,也建议企业自行完成一次三天小试用。第一天建立项目和计划,第二天模拟任务执行、工时填报和变更,第三天让项目经理、财务和管理层分别查看结果。

试用结束时,要求每个角色回答一个问题:项目现在最可能亏损的原因是什么?如果不同角色看到的数据无法形成同一结论,说明系统的口径或权限设计仍然存在问题。

3. 把验收指标写进合同

系统采购合同不能只写“提供项目管理、报表和接口功能”。应明确数据迁移范围、接口字段、报表口径、权限层级、并发用户、上线时间、培训次数和问题响应时间。

如果选择PingCode等专业项目管理平台,还应单独确认私有化部署的硬件和软件环境、升级责任、迁移对象、Jira数据映射范围以及历史附件和权限是否保留。只有把这些内容写清楚,后续争议才不会变成“双方理解不同”。

项目经理必看:2026年度7大项目产值管理系统工具对比

十、最终推荐:按经营闭环选择,而不是按排行榜选择

1. 如果你只需要任务和进度

选择通用协作工具,重点关注任务依赖、负责人、提醒、里程碑和导出能力。不要为暂时用不到的合同、财务和复杂审批支付过高成本。

2. 如果你需要多项目和交付过程管理

优先考虑专业项目管理平台。对于100人以上的研发、软件实施和数字化交付组织,PingCode可以作为重点评估对象,尤其适合需要统一管理需求、任务、版本、工时、里程碑和跨团队协作的企业。

如果企业还存在私有化部署要求、Jira历史数据迁移需求或国产替代目标,应把这些条件提前写入技术评估,而不是等商务谈判阶段才提出。

3. 如果你需要工程量、合同和结算

优先考虑工程项目管理系统,重点验证计量、签证、变更、进度款、结算和回款。项目过程协作可以由专业项目平台辅助,但不能用普通任务状态替代工程业务确认。

4. 如果你需要集团级收入、成本和利润统一

优先考虑ERP与项目管理平台的组合。ERP负责合同、采购、成本和财务口径,项目平台负责计划、任务、资源和执行过程,BI平台负责跨系统分析。组合方案虽然复杂,但更符合大型企业的实际分工。

5. 如果你的业务规则非常特殊

可以考虑低代码项目经营系统,但必须控制定制范围,先把产值计算规则、审批链路和核心报表定义清楚,再决定哪些功能需要开发。任何无法由业务负责人解释清楚的规则,都不应该急着固化进系统。

我对2026年项目产值管理工具选型的最终判断是:真正值得采购的,不是功能最多的系统,而是能让项目成员少填一次数据、让项目经理早发现一次风险、让财务少做一次对账、让管理层多获得一层经营依据的系统。

下一步可以按以下顺序行动:先写清企业的产值确认口径,再选定一个真实项目作为测试样本;随后邀请项目经理、财务和IT共同完成统一场景演示;最后把数据迁移、权限、安全、接口和验收指标写入采购方案。只要完成这三个动作,你就不会再被“年度第一”“功能最全”这类模糊宣传牵着走,而能真正判断哪类工具适合自己的项目经营闭环。

常见问题解答(FAQ)

1. 2026年度7大项目产值管理系统工具,应该按什么标准对比?

我发现很多文章把项目协作软件、工程管理系统、ERP和BI平台直接放在一起排名,却没有说明比较口径。我真正想知道的是:一款工具到底能不能把进度、合同、成本、产值和回款串起来,而不是只看功能列表。

我在做项目系统选型时,先把“能不能管理产值”拆成了五个可验证环节:产值计划、实际确认、成本归集、合同回款和偏差预警。结果发现,很多工具虽然有任务看板、甘特图和项目报表,但产值仍然要靠Excel手工填报,严格来说只能算项目协作工具。

我的判断标准是:如果系统不能说明产值从哪里来、由谁确认、如何修改、能否追溯,就不能轻易称为产值管理系统。尤其要注意“支持自定义字段”和“原生支持产值核算”的区别,前者只是增加一个数字输入框,后者才可能形成完整业务闭环。

比较维度建议权重重点核验内容 产值口径20%按合同、工作量、工时还是里程碑确认 成本与工时15%人工、采购、外包和费用能否归集 合同与回款15%变更、验收、发票和应收是否关联 进度与预警15%计划产值、实际产值和偏差能否追踪 集成与实施15%接口、权限、迁移和上线成本 因此,所谓“7大”不应简单理解为绝对排名,更合理的做法是比较七类工具:通用协作型、专业项目型、工程管理型、ERP型、专业服务型、低代码型和BI分析型。

项目经理最终要选的不是名次最高的工具,而是最匹配自己项目产值口径的工具。

2. 项目管理软件和项目产值管理系统,最核心的区别是什么?

我以前以为项目进度完成了80%,产值自然也完成了80%,后来发现实际项目完全不是这样。有没有一个简单的方法,能判断一款工具是在管任务,还是在真正管项目经营结果?

最容易踩的坑,就是把任务完成率当成产值完成率。比如一个软件实施项目,前期调研和方案设计可能只占合同金额的20%,但消耗了大量人力;系统上线和验收虽然只剩最后几个任务,却可能对应合同金额的50%。任务完成80%,并不代表项目已经完成80%的产值。

我曾用一个模拟项目做过对比:合同额100万元,需求分析、开发、测试、上线四个阶段的产值权重分别是10%、35%、25%、30%。当任务看板显示整体完成70%时,按阶段权重计算的实际产值只有52.5万元,二者相差17.5个百分点。

阶段产值权重完成比例已确认产值 需求分析10%100%10万元 系统开发35%80%28万元 测试25%40%10万元 上线验收30%15%4.5万元 合计100%,52.5万元 判断工具是否真正管产值,可以连续追问三个问题:产值是否有明确计算口径?实际确认是否必须经过审核?

产值变化能否追溯到合同、工作量、验收或工时明细?如果只能在项目首页手动填“本月产值”,那它解决的是展示问题,不是经营管理问题。

3. 工程、软件实施和咨询项目,选择产值管理系统时应该看不同功能吗?

我同时接触过工程项目、软件实施项目和咨询项目,发现大家都说自己要管产值,但实际确认方式差异很大。我担心买了一套功能很多的系统,最后却因为业务口径不匹配而被项目团队弃用。

不同项目类型选择系统时,最应该先看“产值确认机制”,而不是先看界面是否漂亮。工程项目常按工程量、计量和进度款确认;软件实施项目更依赖里程碑、版本交付和客户验收;咨询项目则通常围绕工时、资源投入和阶段成果确认。我把三类项目放进同一套选型表后,发现它们的优先级完全不同。

工程项目最看重合同变更、计量、签证和回款;软件实施项目更看重任务、工时、验收和项目毛利;咨询项目如果没有资源排期和人员利用率分析,单看产值数字几乎没有管理价值。

项目类型第一优先级第二优先级常见误区 工程施工工程量与合同变更计量、结算与回款只看计划进度,不看签证和应收 软件实施里程碑与客户验收工时、成本与毛利把任务完成率直接当收入确认 咨询设计工时与资源排期阶段成果与人员利用率只填收入,不归集交付成本 我的建议是先画出一张“产值来源图”:合同金额从哪里来,完成依据是什么,谁负责确认,成本如何进入,回款在哪个节点发生。

系统能原生覆盖这条链路,再谈功能丰富;否则功能越多,实施时越容易变成复杂的填报负担。

4. 试用项目产值管理系统时,必须验证哪些功能,才能避免买错?

我见过团队演示时觉得系统很完整,真正上线后却发现报表不能下钻、权限不够细,接口还要另外收费。项目经理如果只有一两周试用时间,应该怎样设计测试,才能尽快看出系统是否适合自己?

试用时不要只创建几个任务、看一遍首页看板就结束。更有效的方法是用一份真实但脱敏的项目数据做“端到端测试”:从合同录入开始,经过计划拆解、产值确认、成本归集、变更审批,最后检查利润、回款和偏差报表是否能自动形成。

我建议准备一个合同额100万元、周期6个月、包含两次变更、三类人员成本和一笔逾期回款的测试项目。然后记录每个动作耗时、需要手工补录的字段以及报表是否能追溯到明细。测试中如果一个月度产值报表需要人工整理超过30分钟,就要认真评估上线后的维护成本。

测试步骤通过标准不通过的信号 录入合同与预算金额、阶段和成本科目可关联只能分别维护多个表单 确认月度产值有口径、审核和修改记录任何人都能直接覆盖数字 录入变更事项变更影响合同、计划和产值只能在备注中描述 查看项目利润可下钻到工时、费用和采购明细只有一个不可解释的利润数字 导出管理报表支持筛选、导出和权限控制必须找管理员手工处理 最后一定要让项目经理、财务和系统管理员分别试用同一流程。

项目经理关注操作是否顺手,财务关注口径和数据留痕,管理员关注权限、接口和维护成本。三方中只要有一方无法完成关键动作,系统就不适合直接全面上线,至少应该先做小范围试点。

核心关键词

读者评论

陆若宁

把进度完成率和产值完成率分开管理这一点很有价值,尤其是文中70%任务完成率、50%已确认产值率、30%回款率的案例,确实能说明项目执行和经营结果并不同步。

胡启航

文章对工具边界的分析比较客观。通用协作工具适合任务和进度管理,但涉及合同、成本、验收和回款时,单靠任务状态和自定义字段通常不够。

罗泽宇

变更工作未签字、未报价就开始执行,是很多项目亏损的来源。选型时关注变更从提出到审批、确认和产值预测的闭环,比单纯看有没有需求管理功能更实际。

白若宁

将专业项目管理平台与ERP进行分工的建议值得参考:前者负责需求、任务、工时和交付过程,后者负责财务核算,关键在于项目编码、合同编码和成本中心能够对应起来。

贺若宁

对PingCode的适用范围和局限说明得比较谨慎,既指出它适合100人以上的研发、实施和数字化交付团队,也提醒复杂工程计量、签证和结算场景仍需核实原生能力或集成方案。

文章包含AI辅助创作:项目经理必看:2026年度7大项目产值管理系统工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/106109
