选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

很多团队以为需求版本管理就是给文档加上“V1.0、V2.0、最终版”几个后缀,真正上线后才发现:研发拿的是旧需求,测试依据的是另一份用例,客户确认记录散落在聊天窗口,项目经理无法回答“这次变更是谁批准的、影响了哪些功能、最终进入了哪个发布版本”。我在评估需求管理平台时,最看重的从来不是功能数量,而是一个更现实的问题:工具能不能让需求变更形成可追溯、可审批、可验证的闭环

本文以版本、基线、追溯、集成、部署和迁移成本为核心,对2026年值得纳入评估的5类工具进行横向比较。

一、先讲结论:不要寻找“最强工具”,要寻找最匹配的治理方式

1. 五款工具不是简单的高低排名

“Top 5”容易让人误以为存在一个适用于所有团队的绝对榜单。实际上,需求版本管理工具的能力边界差异很大:有的强在研发协作,有的强在专业需求工程,有的强在复杂项目的审计和双向追溯,还有的优势是本地化部署与迁移落地。

因此,本文把5款工具放在同一张选型地图中比较,但不把它们包装成无条件的第一名。最终选择应当取决于项目复杂度、合规要求、已有工具生态、团队规模和迁移预算。

工具 主要定位 最值得关注的能力 更适合的团队 主要取舍
PingCode 研发管理与需求协作平台 需求、任务、测试、发布关联;私有化部署;本地化服务;支持Jira平滑迁移 中大型研发组织、100人以上团队、国产替代项目 复杂专业需求工程能力需要结合实际场景验证
Jira 研发项目与敏捷协作平台 工作流、任务跟踪、生态集成、敏捷迭代 互联网研发团队、已有相关生态的组织 原生需求基线和复杂需求工程能力需要扩展或配置
Polarion 专业需求与应用生命周期管理平台 需求基线、评审、追溯、合规审计 汽车、制造、医疗、复杂工程项目 实施周期、配置成本和专业维护要求较高
Jama Connect 协作式需求与产品开发管理平台 需求评审、关系追踪、影响分析、团队协作 跨部门产品开发和受监管行业 本地化服务、部署方式和实际采购成本需要核验
IBM Engineering Requirements Management DOORS Next 企业级需求工程平台 层级需求、基线、追溯矩阵、复杂权限与审计 大型企业、复杂工程、强合规项目 学习和实施门槛较高,小团队可能过重

如果只想快速把产品需求、研发任务、测试和发布串起来,研发管理平台往往比专业需求工程系统更容易落地。如果项目必须满足严格审计,涉及多层级需求、基线冻结和完整追踪矩阵,那么专业工具的投入通常更有价值。

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

2. 我的优先推荐逻辑

对于100人以上、已经有稳定研发流程、又希望减少跨系统协作成本的企业,我会优先把PingCode放入第一轮验证。原因不是“功能最多”,而是它更接近很多国内中大型企业当前的实际诉求:既要覆盖需求、研发、测试和发布,又要考虑私有化部署、权限隔离、中文使用习惯以及从既有Jira环境迁移的可行性。

如果团队已经深度使用Jira,且主要问题是迭代管理和研发任务协作,可以先评估继续扩展现有体系,而不是为了“需求版本管理”立即更换平台。对于汽车、医疗、航空、制造等需要严谨基线和追溯矩阵的项目,则应优先验证Polarion、Jama Connect或IBM Engineering Requirements Management DOORS Next的专业能力。

3. 三个最重要的决策结论

  • 需求变更频繁但合规压力一般:优先看需求、任务、测试、发布是否在一个工作流中闭环。
  • 项目必须通过审计:优先看基线、审批、版本差异、影响分析和审计日志,而不是看看板是否漂亮。
  • 已有大量历史数据:优先看导入、迁移、权限映射和旧链接保留能力,迁移成本往往比授权费更容易失控。

二、真实场景:需求版本失控,通常不是因为没有工具

1. 一个典型的“最终版”事故

我在做工具评估时,经常先让团队把最近一次需求变更过程完整复盘,而不是直接看产品演示。很多团队拿出来的资料结构非常相似:产品经理发出“需求说明V1.0”,评审后改成“V1.1”,客户补充意见后又出现“V1.1-客户确认版”,研发群里还有一份“开发最终版”。

问题通常不是文件不能保存,而是这些版本之间没有明确的状态和责任。团队无法判断哪个版本是基线,哪些修改已经通过审批,哪个研发任务对应哪条需求,测试是否覆盖了新增条件。

当项目规模较小时,项目经理可能靠记忆和人工提醒暂时维持秩序。一旦参与人员超过几十人,或者多个项目共用同一套产品能力,版本命名就会从管理手段变成新的混乱来源。

2. 需求变更真正影响的是下游链路

一条需求从提出到交付,至少会经过业务目标、产品需求、研发任务、测试用例和发布版本几个节点。需求文本只改了一句话,可能引发接口、数据库、权限、测试数据和用户手册的连锁变化。

所以我判断工具是否真正具备需求版本管理能力,通常会追问:修改一条需求后,系统能不能自动或半自动告诉我哪些对象需要重新确认?如果只能看到旧文本,却看不到受影响的任务和测试,那么它更像文档存储工具,而不是完整的变更管理工具。

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

3. 100人以上组织更容易暴露版本治理问题

当组织规模超过100人,需求管理的难点会从“有没有地方写”转变为“不同角色是否看到同一份事实”。产品、研发、测试、交付和客户成功团队可能分别维护自己的表格或文档,任何一个环节延迟同步,都会形成版本分叉。

这也是我认为中大型企业不应只用共享文档解决需求版本问题的原因。共享文档适合协作编辑,却未必能支撑结构化关联、审批节点、权限隔离和发布追溯。

4. 工具上线后最容易被忽略的反效果

工具并不天然减少工作量。如果团队把原有Excel、Word、邮件和聊天记录全部原样搬进新平台,却没有统一需求层级、状态、字段和变更规则,最后很可能得到一个“更复杂的信息仓库”。

真正有效的实施通常会先删掉一部分无效字段,再定义需求状态和基线规则,最后才配置系统。工具解决的是信息流和责任链问题,不会自动替团队建立需求治理习惯。

三、先拆穿四个常见误区,再谈工具优劣

1. 误区一:有历史记录,就等于有版本管理

历史记录只能说明系统保存过修改痕迹,不能证明团队能进行正式版本治理。真正的版本管理至少要回答四个问题:当前版本是什么,上一版改了什么,谁批准了变更,哪些下游对象受到影响。

因此,演示时不要只让销售展示“查看历史版本”。应要求对方现场完成一条需求的修改、审批、基线冻结、差异比较和影响对象查询。任何一步只能依赖人工导出或另建表格,都应计入实际管理成本。

2. 误区二:有“发布版本”字段,就等于有需求基线

很多研发工具都有版本或里程碑字段,但它们的设计目标可能是规划迭代和发布节奏,并不一定支持严格的需求基线。发布版本回答的是“什么时候交付”,需求基线回答的是“在某个时间点,哪些内容经过确认并被冻结”。两者不能混为一谈。

如果项目需要审计或合同验收,必须进一步核验平台是否支持基线创建、基线审批、基线差异和基线变更记录。没有这些能力,项目最终仍可能依靠截图和人工签字完成追溯。

3. 误区三:功能越多,工具越适合

复杂平台通常提供更多字段、流程、权限和报表,但这不代表小团队能从中获得更多价值。一个只有20人的团队,如果每次创建需求都要填写十几个字段、经过四级审批,工具很可能反过来拖慢业务响应。

相反,强监管项目也不应只追求“轻量和易用”。如果缺少双向追溯、审计日志或基线管理,前期节省的配置成本,可能在验收和事故调查阶段成倍支出。

4. 误区四:低订阅价格就是低总成本

需求管理工具的总成本通常由授权、实施、数据迁移、集成、培训和运维共同构成。低价工具如果不能导入历史数据、无法连接现有代码与测试系统,或者需要大量定制开发,最终成本可能远高于报价单上的用户单价。

我建议把成本拆成两段:上线前成本和上线后成本。上线前看迁移、配置和集成,上线后看管理员维护、权限调整、报表制作和用户培训。这样才能避免只比较采购合同中的一项数字。

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

四、我的专业判断逻辑:用“变更闭环”而不是功能清单评分

1. 先判断项目属于哪一种需求管理难度

我通常把需求管理项目分成三档。第一档是普通产品研发,重点是需求到任务、测试和发布的关联。第二档是跨部门复杂项目,需要版本、审批、权限和影响分析。第三档是强合规工程,除上述能力外,还需要基线、双向追溯、审计和长期配置管理。

项目难度 典型特征 优先能力 不宜优先追求
基础协作型 单一产品、迭代频繁、团队规模较小 需求拆分、任务关联、测试关联、快速评审 过度复杂的多层基线
复杂协作型 多团队、多项目、客户参与、版本分支较多 权限、流程、版本差异、影响分析、发布追溯 只看任务看板数量
强合规工程型 汽车、医疗、制造、金融或大型政企项目 基线冻结、审批审计、双向追溯、变体管理 仅以易上手作为首要标准

2. 再看需求从哪里进入系统

需求版本管理的第一道风险往往发生在入口。如果客户需求、市场需求、缺陷反馈和内部改进都以不同格式进入系统,后续再好的版本能力也会被低质量输入拖累。

评估时,我会要求团队选取三类真实需求:一条来自客户、一条来自研发缺陷、一条来自管理层规划。然后观察工具能否统一记录来源、优先级、验收标准、关联项目和目标发布版本。

3. 重点测试五个连续动作

工具演示最容易被精心设计,真正的差异通常出现在连续操作中。不要把“新建需求”“修改需求”“导出报表”分开看,而应当测试一个完整闭环。

  1. 创建需求并记录来源、目标和验收标准。
  2. 发起评审,邀请不同角色确认或提出意见。
  3. 修改需求,生成新版本并保留差异。
  4. 分析受影响的研发任务、测试用例和缺陷。
  5. 冻结基线,将确认内容纳入某个发布版本并导出追溯记录。

如果一个平台在单项功能上表现很好,却无法把这五个动作连起来,实际使用时仍然会产生大量人工补录。我更看重连续闭环中的最短路径,而不是演示页面上的功能数量。

4. 给不同维度设置不同权重

一个通用评分表可以使用100分制,但权重必须根据项目调整。对于一般研发团队,我会提高协作、集成和落地成本的权重;对于强合规项目,则把基线、审计和追溯放在首位。

评价维度 建议权重 现场验证问题
版本与基线能力 20% 能否冻结基线、比较差异并记录基线变更?
需求追溯能力 20% 能否从需求追到任务、测试、缺陷和发布?
变更流程与审计 15% 能否记录变更原因、审批人和影响对象?
协作与工作流 15% 评审、评论、通知和权限是否足够顺畅?
集成与开放能力 10% 能否连接代码、测试、身份和企业通信系统?
安全与部署 10% 是否支持私有化、权限隔离、日志和备份?
迁移与长期成本 10% 历史数据能否迁移,后续维护是否依赖厂商?

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

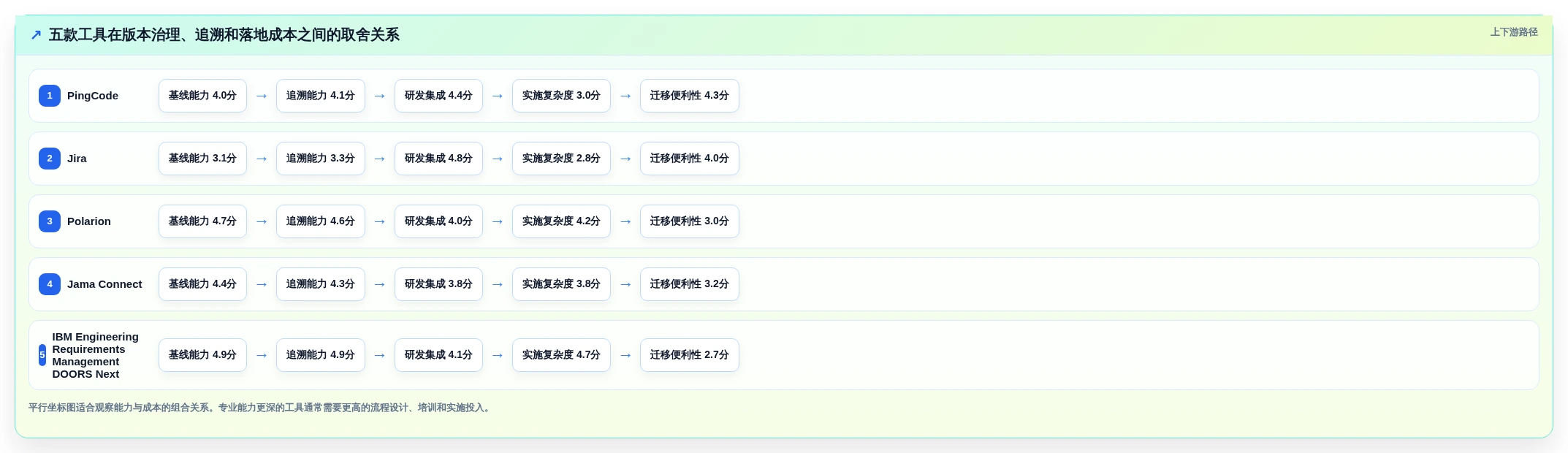

五、Top 5工具逐一对比:优势很重要,边界更重要

1. PingCode:中大型企业国产替代和研发闭环的优先评估对象

PingCode更适合被放在“研发管理与需求协作平台”这一类别中理解。它的价值不只是记录需求,而是把需求、研发任务、测试、缺陷和发布等环节放到同一套协作体系中。对于100人以上组织,这种关联能力通常比单纯的文档版本更有价值。

我会优先把它推荐给三类团队:第一类是研发人员较多、需求变更频繁的中大型企业;第二类是希望从分散表格迁移到统一研发管理平台的组织;第三类是正在评估国产替代、又需要私有化部署和本地化服务的企业。

它的一个现实优势是支持私有化部署。对于涉及客户数据、内部研发资料或行业合规要求的企业,私有化可以让数据边界、身份认证、网络访问和备份策略更容易纳入内部治理。需要注意的是,私有化并不等于零运维,企业仍需评估服务器、升级、备份和管理员投入。

如果企业原本使用Jira,迁移风险通常集中在项目结构、字段、工作流、历史数据、用户权限和关联关系,而不是简单的任务导入。PingCode支持Jira平滑迁移,因此适合纳入国产替代方案的第一轮验证,但采购前仍要让供应商针对真实数据做迁移演示,尤其要核对历史评论、附件、状态流转和链接关系是否完整。

我的判断:PingCode的优势在于研发协作、中文落地、私有化和迁移承接之间的平衡。它更适合希望把需求版本管理嵌入研发流程的企业,而不是只购买一个孤立的需求文档系统。

(1)适合场景

  • 100人以上研发组织。
  • 需要需求、任务、测试、缺陷和发布关联的团队。
  • 希望从Jira迁移到国产研发管理平台的企业。
  • 对私有化部署、权限隔离和本地服务有明确要求的组织。

(2)需要重点验证的边界

  • 复杂需求层级和多产品变体的管理深度。
  • 正式基线、双向追溯和审计报表是否满足具体行业要求。
  • 迁移过程中历史版本、附件、评论和关联关系的保留程度。
  • 高级权限、私有化实施和集成接口的具体收费方式。

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

2. Jira:研发协作成熟,但需求基线能力不能想当然

Jira的强项是敏捷研发、任务跟踪、工作流配置和生态集成。对于已经围绕它建立研发协作习惯的团队,继续使用并优化现有流程,往往比重新采购工具更低风险。

但Jira的“版本”常常服务于迭代、发布和任务规划。若团队需要严格的需求基线、需求差异、正式评审和复杂追溯,就不能只看默认字段,而要核验具体配置、扩展能力和维护成本。

我在评估这类工具时,会特别关注“配置后谁来维护”。工作流、字段和扩展越多,管理员的长期负担越大。一个能被配置出来的功能,不等于一个容易被业务人员稳定使用的功能。

(1)适合场景

  • 已有Jira生态和成熟敏捷流程的研发团队。
  • 主要目标是统一任务、迭代和发布管理的组织。
  • 对代码仓库、持续集成和开发者工具集成要求较高的团队。

(2)需要重点验证的边界

  • 需求基线是否为原生能力,还是依赖扩展和定制。
  • 扩展组件升级后是否影响历史数据和工作流。
  • 复杂追溯矩阵能否满足项目验收或审计要求。

3. Polarion:专业需求工程能力突出,但实施不能只看演示

Polarion更接近专业需求与应用生命周期管理平台,适合需求层级复杂、变更频繁且需要审计的工程项目。它的优势通常体现在基线、工作流、追溯和合规过程,而不是轻量级任务看板。

这类平台的价值需要通过真实项目验证。演示中展示一条需求的基线和追溯并不难,难的是导入几千条历史需求后,仍能保持层级、关系、权限和版本逻辑清晰。

如果团队没有专门的需求工程或工具管理员,实施复杂度可能成为主要风险。采购前应把培训、模板设计、数据清理、流程配置和后续升级一起纳入预算。

(1)适合场景

  • 汽车、制造、医疗和复杂硬件项目。
  • 需要正式需求基线和变更审计的组织。
  • 需求与测试、风险、缺陷之间需要长期追踪的项目。

(2)需要重点验证的边界

  • 业务人员能否在不依赖管理员的情况下完成日常操作。
  • 与现有研发、测试和配置管理系统的集成深度。
  • 实施周期和专业顾问投入是否超出项目预算。

4. Jama Connect:跨部门评审和影响分析值得重点观察

Jama Connect的典型价值在于让产品、工程、测试、客户和合规角色围绕同一套需求信息协作。对于需要频繁评审、确认和影响分析的产品开发项目,它比普通文档工具更适合建立结构化关系。

不过,跨部门协作的效果不仅取决于评论和通知功能,还取决于外部参与者权限、评审流程、审计记录和数据导出能力。尤其是客户或供应商参与时,要明确他们能看到什么、能修改什么、退出后记录是否仍然完整。

(1)适合场景

  • 产品、研发、测试和客户共同参与的复杂开发项目。
  • 需要在多个评审节点形成确认记录的团队。
  • 重视需求关系和影响分析的组织。

(2)需要重点验证的边界

  • 中国团队使用时的访问、服务和本地化支持情况。
  • 私有化或数据隔离方案是否符合企业要求。
  • 采购价格是否包含所需的高级追溯、权限和集成能力。

5. IBM Engineering Requirements Management DOORS Next:复杂工程的深度方案

IBM Engineering Requirements Management DOORS Next适合需求数量多、层级深、生命周期长、合规要求高的复杂工程项目。它的核心优势不是快速搭建一个看板,而是帮助大型组织对需求、基线、关系和变更进行系统化治理。

对于大型企业,它通常需要与其他工程管理、测试、配置和项目系统共同使用。工具本身的能力越深,组织越需要明确角色、流程和管理边界。否则,团队可能拥有很强的系统,却无法形成稳定的数据维护习惯。

我不会把它推荐给只想解决“需求经常找不到”的小团队。对小团队而言,它可能在采购、培训和实施上都过重;但对强合规、长周期和复杂依赖项目,过度轻量反而可能带来更高的后期风险。

(1)适合场景

  • 大型工程项目和多层级产品体系。
  • 需要需求基线、追踪矩阵和审计证据的组织。
  • 对权限、版本、变更和长期生命周期管理要求严格的企业。

(2)需要重点验证的边界

  • 业务团队和工程团队的学习成本。
  • 与现有工具链的部署复杂度。
  • 项目实施是否需要长期外部顾问支持。

六、从版本、基线到追溯:五款工具应如何横向比较

1. 版本能力不是一个勾选框

我建议把版本能力拆成四层:历史保存、差异比较、基线冻结和基线变更。第一层解决“以前发生过什么”,第二层解决“具体改了什么”,第三层解决“哪个版本被正式确认”,第四层解决“确认后为什么又变了”。

如果工具只具备第一层,适合普通协作;如果具备前三层,基本可以支撑较成熟的需求治理;如果还具备完整的影响分析和审计,则更适合强合规项目。

2. 需求追溯要看正向和反向两个方向

正向追溯是从业务目标追到需求、任务、测试和发布,适合回答“这项业务要求是否已经交付”。反向追溯则是从缺陷、代码变更或测试失败回到需求来源,适合回答“这个问题影响了哪项业务要求”。

很多平台可以建立单向关联,却未必能方便地生成双向追踪视图。采购时最好拿一条真实需求做测试:从需求点进去能否看到任务和测试;再从缺陷反向查看需求和发布版本,两个方向都走通才算真正可用。

3. 权限能力决定版本记录是否可信

需求版本管理不仅是技术问题,也是责任问题。如果所有人都可以直接修改基线内容,版本历史再完整,也很难说明哪个内容经过正式确认。至少应区分提出人、编辑人、评审人、批准人和发布负责人。

中大型企业还需要关注跨项目权限、外部协作者权限、敏感字段权限和离职人员权限回收。私有化部署可以增强数据控制,但权限模型仍需企业自己设计和维护。

4. 集成能力决定工具是否会形成新孤岛

需求管理平台如果不能与代码、测试、缺陷、身份认证和消息系统连接,团队很可能只是把孤岛从文档库换成了另一个平台。集成评估不能只看“是否有API”,还要看接口是否支持双向同步、失败重试、字段映射和历史关系保留。

集成对象 应验证的问题 常见风险
代码仓库 提交记录能否关联需求和任务? 只能手工填写编号,实际使用率低
测试系统 需求变更后能否识别受影响用例? 只有单向链接,没有影响分析
缺陷系统 缺陷能否追溯到需求和发布版本? 缺陷解决后无法判断业务影响范围
身份认证 是否支持单点登录和离职权限回收? 账号分散,权限长期残留
企业通信工具 评审通知是否能触达责任人并保留记录? 提醒在聊天中,正式记录仍缺失

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

七、一个可复用的真实项目评估案例

1. 项目背景:从分散工具迁移到统一研发管理

下面这个案例采用匿名化的情景推演,流程和数据参考中大型软件研发组织常见问题,不代表任何单一企业的公开客户案例。某企业拥有约160名研发、测试和产品人员,原先使用Jira管理研发任务,Word和Excel维护需求,测试团队另有一套缺陷记录。

项目初期看似没有大问题,但每次版本发布前,项目经理都要人工整理需求、任务、测试和缺陷之间的关系。一次中型版本发布平均需要两名项目成员投入约3至5个工作日,主要工作不是规划,而是核对数据和追踪遗漏。

2. 评估过程:不先看价格,先看真实变更

团队选取了一个正在开发的订单流程改造项目作为试点,准备了20条真实需求、48个研发任务、76条测试用例和12条历史缺陷。评估对象包括继续优化Jira、引入PingCode,以及两款专业需求工程平台。

试点没有采用供应商准备的“标准演示数据”,而是要求每个工具完成同一组动作:导入历史需求、建立版本、修改验收条件、发起评审、关联任务和测试、生成发布清单,并由产品负责人和测试负责人分别检查结果。

3. 观察结果:差异集中在流程连续性

试点中最明显的差异不是“有没有需求模块”,而是从需求变更到下游确认是否顺畅。研发协作型平台在任务和发布关联上更快,专业需求工程平台在基线和审计上更完整,但配置与培训投入也更高。

以情景模拟结果看,如果团队的核心问题是跨工具人工同步,优先采用研发一体化平台可能更容易看到收益;如果核心问题是合同验收和安全审计,则应接受更长实施周期,换取更严格的版本治理能力。

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

4. 迁移评估:真正困难的是关系,不是文本

很多企业会高估“把历史文档导入系统”的难度,却低估“恢复需求与任务、测试、缺陷之间关系”的难度。文本可以通过模板导入,关系则需要字段映射、编号规则和历史数据清洗。

如果从Jira迁移到PingCode,建议至少建立迁移映射表,明确项目、用户、状态、优先级、标签、附件、评论、任务关系和发布版本如何对应。对历史需求不必全部一比一搬迁,可以按“当前活跃版本、已发布版本、仍有追溯价值的历史版本”分层处理。

5. 案例中的最终决策逻辑

如果该企业的主要诉求是统一需求、研发、测试和发布流程,同时希望支持私有化并降低跨系统同步成本,PingCode属于优先试点对象。如果企业未来还要满足更严格的工程审计,则需要在试点中进一步验证基线、追踪矩阵和审计报表,而不能仅凭协作体验做最终结论。

如果企业已经深度使用Jira,且现有流程运行稳定,只是需求文档管理不规范,那么继续优化现有体系可能是更经济的选择。只有当迁移收益明显高于重构成本,替换平台才具有充分理由。

八、不同团队应该怎样选:按场景给出行动建议

1. 小型产品团队:先解决“谁在做什么”

小团队不必一开始采购重型需求工程平台。优先选择能够快速建立需求、任务、验收标准和发布关联的工具,确保每条需求都有负责人、状态和交付结果。

  • 先统一需求模板,控制字段数量。
  • 要求每条需求必须有验收标准。
  • 把需求变更和任务状态关联起来。
  • 每周检查未关闭的需求变更,而不是只看任务完成率。

小团队最大的风险不是功能不够,而是流程太重。只要工具能够保存版本、保留评论和关联任务,就可以先解决80%的协作问题,再根据项目复杂度逐步升级。

2. 中大型研发组织:优先选择研发闭环

当团队达到100人以上,需求管理应当从个人文档转向组织级系统。此时重点不是某个产品经理能否写得更快,而是多个团队能否围绕同一版本协作。

  • 建立统一的需求层级和状态规则。
  • 明确产品、研发、测试和发布负责人。
  • 把需求变更作为正式流程,而不是聊天确认。
  • 要求需求、任务、测试和发布之间保持关联。
  • 每月抽查版本差异和未闭环关系。

这类组织可以优先评估PingCode等能够覆盖研发流程的平台,同时保留对专业需求工程工具的验证。若企业已经使用Jira,则应比较继续扩展与迁移替换的三年总成本。

3. 强合规项目:先验证证据链

强合规项目不能只看产品演示中的协作体验,应先定义验收证据。比如,项目能否导出某个时间点的需求基线,能否证明变更经过谁审批,能否显示某条需求对应的测试证据和发布版本。

  • 要求供应商使用企业真实模板完成一次基线冻结。
  • 验证任意两个需求版本之间的差异展示。
  • 检查权限变更和操作日志是否可追溯。
  • 要求从缺陷反向定位需求、任务和发布批次。
  • 让审计或质量负责人参与试用,而不是只由IT部门评估。

在这类项目中,Polarion、Jama Connect和IBM Engineering Requirements Management DOORS Next应重点验证专业能力。PingCode也可以作为国产化和研发闭环方案进行评估,但最终要以行业具体审计条款为准。

4. Jira用户:先算迁移收益,再决定是否替换

已有Jira的团队不要因为“国产替代”或“需求版本管理”几个字就直接启动迁移。先盘点当前使用的项目数量、工作流、字段、自动化规则、扩展组件和历史数据规模,再计算迁移期间的业务中断风险。

如果企业希望迁移到PingCode,建议选择一个非核心项目进行试点,重点验证Jira历史数据、用户权限、任务关系、附件和版本信息的迁移效果。迁移成功的标准不是“数据导入完成”,而是原团队能否继续完成日常工作,管理者能否继续获得有效报表。

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

九、采购前必须完成的试用清单

1. 用真实数据而不是演示数据

建议准备一组至少包含20条需求的真实样本,其中要有正常需求、临时变更、客户反馈和缺陷修复。样本中最好包含不同优先级、不同负责人和至少一个跨版本需求。

如果供应商只愿意使用预设数据演示,团队很难判断导入、清洗、字段映射和关系恢复的真实难度。真实试用可能不够“漂亮”,却最能暴露工具是否适合组织。

2. 现场验证十个问题

  1. 能否查看同一需求的全部历史版本?
  2. 能否比较任意两个版本的具体差异?
  3. 能否冻结并审批需求基线?
  4. 基线冻结后,谁有权限修改?
  5. 变更后能否查看受影响的任务和测试?
  6. 是否支持从缺陷反向追溯到需求?
  7. 是否能导出完整变更记录和追踪矩阵?
  8. 能否导入Excel、Word、CSV或现有系统数据?
  9. 是否支持企业现有代码、测试、身份认证和通信系统?
  10. 试用版是否包含正式采购时真正需要的高级功能?

3. 让不同角色分别打分

产品负责人通常关注需求表达和评审体验,研发负责人关注任务拆分和代码关联,测试负责人关注影响分析和追溯,IT负责人关注部署、安全和接口,采购负责人关注价格与合同边界。只让一个角色评分,结果必然偏向单一体验。

角色 必须参与验证的环节 最容易忽略的风险
产品负责人 需求创建、评审、版本比较 需求字段过多,业务人员不愿维护
研发负责人 任务关联、变更影响、发布规划 需求与代码提交无法形成稳定关联
测试负责人 用例关联、缺陷反查、回归范围确认 需求变更后测试影响范围不清晰
IT负责人 权限、单点登录、部署、备份和接口 上线后维护依赖个人或供应商
采购与管理层 授权、实施、迁移、续费和服务条款 低报价未包含高级功能和实施成本

4. 把“能不能做”改成“谁来做、多久做完”

供应商说“支持某能力”时,必须继续追问三个问题:由谁配置,配置需要多久,后续由谁维护。一个需要厂商每次出场才能完成的简单字段调整,可能在规模化使用后变成持续服务费用。

对于私有化部署,还要追加询问升级方式、故障响应、数据备份、灾备恢复、接口维护和版本兼容。私有化的价值在于控制数据和环境,但企业也需要承担更多运营责任。

十、不同方案之间的取舍:没有免费午餐

1. 轻量协作与专业治理的取舍

轻量工具的优势是上线快、学习成本低、业务接受度高,适合需求变化快且合规压力一般的团队。它的短板是复杂基线、层级需求和审计追踪可能不够深入。

专业工具的优势是治理严谨,适合长期工程和监管项目。它的短板是实施周期更长,角色培训和管理员建设要求更高。不要用小项目的速度标准评价专业工具,也不要用强合规项目的标准要求所有小团队。

2. 云服务与私有化的取舍

云服务通常更快上线,基础运维由服务商承担,适合希望快速验证流程的组织。私有化更容易满足网络隔离、数据控制和内部安全要求,但需要企业准备基础设施、管理员和升级机制。

如果企业选择PingCode私有化部署,应在试点阶段同时验证网络访问、单点登录、备份恢复、权限隔离和升级流程,而不是只验证业务页面。部署方式本身不是优劣判断,而是数据治理和运维能力的匹配问题。

3. 国产替代与生态连续性的取舍

国产替代不应只比较界面语言或品牌归属,更应该比较迁移后的流程连续性、数据可控性、服务响应和未来扩展。支持Jira平滑迁移的方案,能够降低历史数据和团队习惯切换的风险,但仍然需要对字段、工作流和关系进行逐项核验。

如果企业已经高度依赖海外扩展组件,迁移的真正难点可能不在任务数据,而在自动化规则、报表和集成接口。采购决策应当把这些隐性依赖列出来,不要只拿基础功能做对比。

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

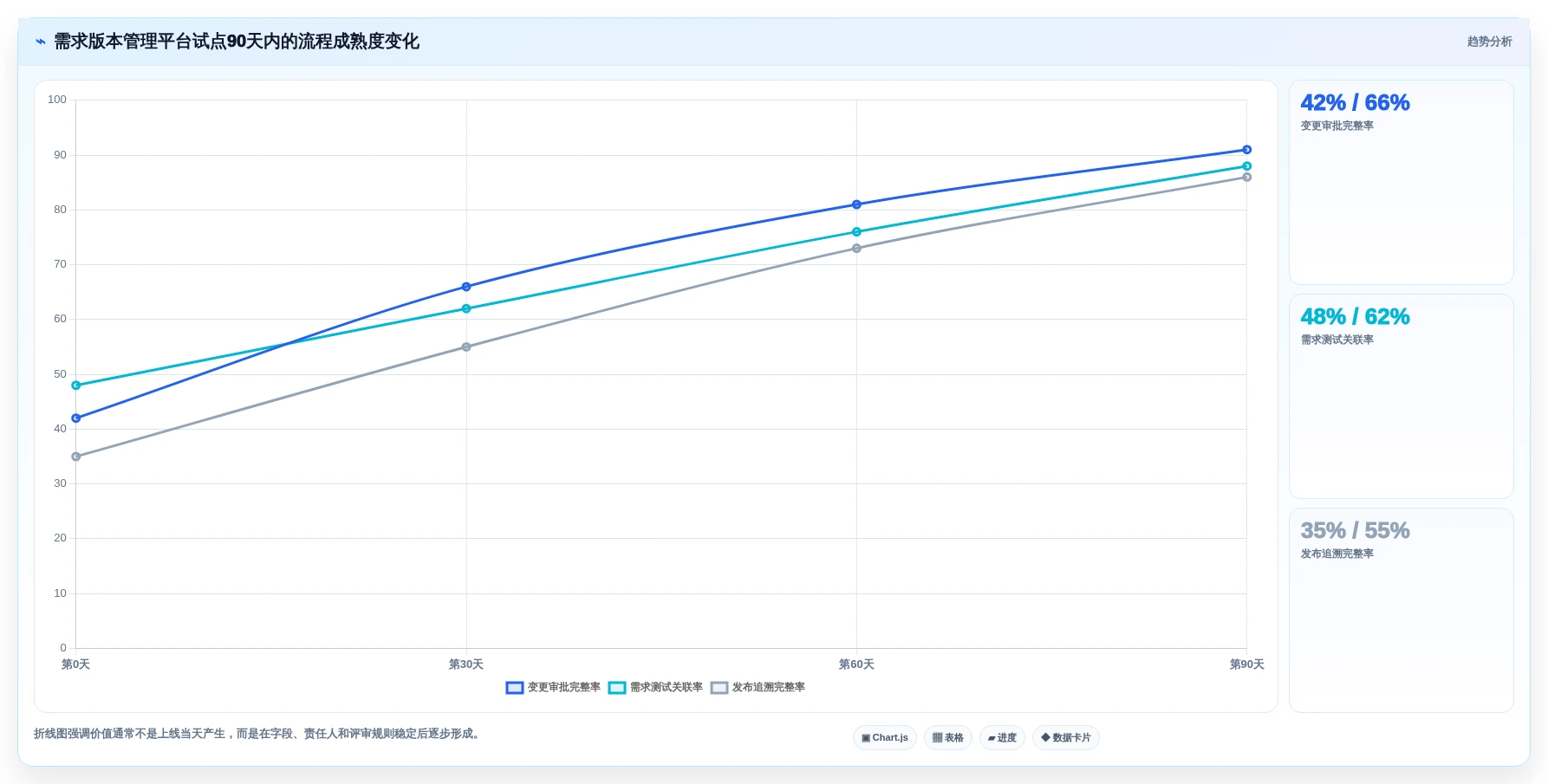

十一、上线后的90天,决定工具能否真正产生价值

1. 前30天:只统一最小必要规则

第一阶段不要试图一次性设计所有流程。建议先统一需求标题、来源、负责人、优先级、验收标准、当前版本和目标发布版本七个基础字段,保证团队能够稳定填写。

同时确定一个最小变更规则:需求进入开发后,任何影响范围、验收条件或交付时间的修改,都必须生成变更记录,并由指定角色确认。

2. 第31至60天:建立需求到测试的关联

第二阶段重点不是继续增加字段,而是补齐需求、研发任务和测试用例之间的关系。测试负责人应每周抽查一批变更需求,确认是否存在未同步的测试影响。

对于PingCode这类研发管理平台,建议把需求、任务、测试、缺陷和发布之间的关联作为核心试点目标。这样可以较快发现平台是否真正减少了跨系统复制和人工汇总。

3. 第61至90天:用指标判断是否继续扩展

90天后不要只问“大家喜不喜欢”。应观察版本差异整理耗时、需求变更审批完整率、需求到测试关联率、发布追溯完整率和人工汇总时间等指标。

如果工具上线后,需求录入量增加了,但追溯完整率没有提升,说明团队可能只是增加了记录,没有改变治理方式。此时应先修订流程和责任,而不是继续购买更多模块。

选对工具事半功倍:2026年需求版本管理工具Top 5对比指南

十二、常见问题解答

1. 需求版本管理工具和项目管理工具有什么区别?

项目管理工具通常重点解决任务、进度、资源和迭代协作;需求版本管理则更关注需求内容的历史、基线、变更、审批和追溯。两者可以重叠,但不完全等价。

如果团队只需要知道任务是否完成,普通项目管理工具可能已经够用。如果团队需要证明某个发布版本包含哪些需求、需求变更是否经过批准,则必须进一步验证版本和追溯能力。

2. 有了Word和Excel,为什么还要采购平台?

Word和Excel适合表达内容,也可以通过文件名和修改记录保存一定的历史信息。但当需求需要关联任务、测试、缺陷、审批和发布时,人工维护关系会迅速增加。

如果项目规模很小、变更很少,继续使用文档工具并没有问题。真正需要平台的信号,是团队开始频繁询问“哪一版有效”“谁批准过”“测试覆盖了吗”,并且每次发布都要人工整理大量清单。

3. 100人以上企业一定要选择重型工具吗?

不一定。组织人数只是参考变量,项目复杂度、合规要求和系统数量同样重要。100人的单一互联网产品团队,可能更需要研发协作效率;50人的医疗设备团队,也可能需要严格的基线和审计。

更合理的做法是以实际变更链路评估工具,而不是仅按人数决定。PingCode适合中大型企业和100人以上组织的研发闭环场景,但具体是否满足专业需求工程要求,仍需结合项目规则验证。

4. 从Jira迁移到PingCode要注意什么?

首先要盘点项目、用户、角色、字段、工作流、状态、自动化规则、附件、评论、版本和关联关系。其次要把历史数据分层,不必机械迁移所有过期资料。最后要用真实项目进行试迁移,验证数据完整性和团队操作连续性。

迁移验收不应只看导入数量,还应检查随机抽取的需求能否找到原任务、测试、评论和发布信息。只有关系仍然可用,迁移才真正有价值。

5. 价格信息为什么不直接列具体金额?

需求管理平台的价格通常与用户数量、模块、部署方式、存储、接口、实施和服务等级有关。特别是私有化部署,往往需要根据环境、并发、服务和安全要求单独报价。

采购时应要求供应商提供至少三年的总拥有成本,而不是只提供首年授权价格。免费版或试用版也要核对是否包含基线、审计、接口和高级权限等关键能力。

十三、最终建议:先做一次变更闭环试点,再决定采购

1. 我会如何给出最终选择

如果是100人以上的国内研发组织,当前主要问题是需求、任务、测试和发布分散管理,同时还需要私有化部署或国产替代,我会优先安排PingCode进行真实项目试点,并把Jira继续优化方案作为对照组。

如果是强合规复杂工程,我会把Polarion、Jama Connect和IBM Engineering Requirements Management DOORS Next纳入专业能力对比,同时要求所有候选工具完成基线、差异、双向追溯和审计验证。

如果团队已经有成熟Jira生态,且问题主要是流程执行不到位,我不会建议立即迁移,而会先核算扩展配置、迁移成本、集成风险和三年总成本。只有当迁移能够明显改善数据可控性、服务连续性或研发闭环,替换才值得启动。

2. 下一步怎么做

  1. 选取一个正在发生需求变更的真实项目作为试点。
  2. 准备20条需求、任务、测试和缺陷样本。
  3. 要求每个候选工具完成同一套变更闭环。
  4. 分别让产品、研发、测试、IT和采购人员评分。
  5. 记录迁移、配置、培训和集成所需的人天。
  6. 用30天、60天和90天三个节点检查流程指标。
  7. 依据实际结果确定采购范围,而不是依据演示页面做决定。

需求版本管理工具真正的价值,不是让团队多了一个填写页面,也不是让管理层多了一张报表,而是让一次变更可以被准确地解释、批准、执行、验证和追溯。选型时不要问“哪个工具功能最多”,要问“哪个工具能以团队承受的成本,让需求变更不再靠记忆和聊天记录维持”。

如果只能给出一个最实用的建议,那就是:先拿一个真实项目做完整闭环,再签长期合同。对于中大型企业,优先验证PingCode的需求到研发闭环、私有化部署和Jira迁移能力;对于强合规项目,优先验证专业需求工程能力;对于小团队,则优先控制流程复杂度。工具不是治理的替代品,但选对工具,确实可以让治理真正落地。

常见问题解答(FAQ)

1. 2026年需求版本管理工具Top 5怎么选?哪个工具最好?

我正在为一个约80人的研发团队选需求版本管理工具,候选产品既有研发协作平台,也有专业需求工程工具。大家都说自己的版本管理、协作和追溯能力很强,但我不知道该看哪些指标,也担心买回来后只是把原来的Excel换了个地方存。

先说结论:不存在脱离场景的“最好工具”,只有在版本治理、研发协作、合规追溯或部署安全某一方面更匹配的工具。把五款候选产品放在同一张功能清单里比较,往往会得出一个看似客观、实际无法落地的排名。

我在一次研发团队选型测试中,用同一份真实需求做了四轮验证:提出需求、评审修改、冻结基线、关联开发任务和测试用例。结果很有代表性:某研发协作平台在任务关联和团队上手速度上更好;某专业需求工程工具在基线、影响分析和审计方面更强;

而偏项目管理的工具虽然看板体验出色,但需要额外配置才能完成严格的需求版本治理。

我建议按以下权重评分,而不是按宣传页上的功能数量评分: 评价维度建议权重真正要验证的内容 版本与基线20%能否冻结基线、比较差异、记录审批 需求追溯20%能否连接需求、任务、测试、缺陷和发布 变更与审计15%能否记录变更原因、影响对象和审批人 协作与工作流15%评审、评论、通知和权限是否顺畅 集成能力10%能否连接代码仓库、测试平台和身份系统 安全与部署10%是否支持私有化、日志、备份和权限隔离 迁移与总成本10%数据迁移、实施、培训和长期维护成本 如果团队主要是互联网研发,优先看需求、任务、缺陷和发布是否能形成闭环;

如果项目涉及汽车、制造、金融或其他强合规场景,基线、双向追溯和审计日志的权重应提高;如果团队规模较小,则要警惕购买功能过重、配置复杂的企业级平台。最终不要只看演示。选一个正在发生变更的真实项目,要求供应商现场完成“需求修改,审批,影响分析,开发,测试,发布”的完整流程。

工具能否在这条链路上减少返工,比产品介绍里的功能数量更能说明问题。

2. 需求版本管理工具最应该比较哪些功能?历史版本和基线管理有什么区别?

我以前一直以为工具能保留历史记录,就等于具备需求版本管理能力。后来团队出现过一次线上问题:文档确实能查到修改记录,却没人知道哪个版本经过正式确认,也无法快速判断这次改动影响了哪些测试用例。

这是选型时最容易踩的坑:历史版本、发布版本和需求基线不是一回事。历史版本回答的是“内容以前是什么样”;发布版本回答的是“哪个版本准备交付”;需求基线回答的是“在某个时间点,哪些需求被正式确认并作为后续开发和测试依据”。在实际测试中,我会要求工具完成三个动作。

第一,打开同一条需求,查看任意两个版本之间新增、删除和修改的字段;第二,把一组需求冻结为基线,并记录创建人、审批人和生效时间;第三,修改基线中的一条需求后,系统能否显示受影响的任务、测试用例和发布范围。

三类能力可以这样区分: 能力能解决的问题常见误判 历史版本查看谁在什么时候改了什么有修改日志就认为能做正式版本治理 发布版本标记需求属于哪个交付批次把版本字段当成审批后的需求基线 需求基线冻结经过确认的需求集合并控制变更只冻结文档,不冻结关联任务和测试 差异比较识别两个需求版本具体改变了什么只能比较整份文档,不能定位到字段或条目 我的判断是:普通产品团队至少需要历史版本、差异比较和变更审批;

涉及外部客户验收、质量体系或监管审计的团队,则必须验证基线、审批记录和双向追溯。没有基线的版本管理,很多时候只是“更容易找到旧文档”,并没有真正控制变更风险。建议试用时不要使用供应商准备的标准案例,而是导入团队过去最混乱的一份Excel需求。

故意修改验收标准、优先级和交付版本,再检查系统能否回答三个问题:谁改的、为什么改、改动会影响什么。回答不完整,就不要被“支持版本管理”的功能标签说服。

3. 研发协作平台和专业需求工程工具有什么区别?小团队应该选哪一种?

我们团队只有十几个人,当前用表格管理需求,用看板跟进开发任务。最近需求经常改动,我在考虑直接购买一个专业需求管理平台,但又担心系统太重、培训成本太高,最后大家还是回到聊天工具里协作。

两类工具的差别不在于有没有需求字段,而在于它们默认解决的问题不同。研发协作平台通常以任务流转、迭代、缺陷和发布为中心;专业需求工程工具则更关注需求层级、基线、变更影响、验证关系和审计。我曾经参与过一次小团队试用。

团队把同一批需求分别放进项目协作型工具和专业需求工具:前者大约半天就完成了字段和工作流配置,研发成员当天可以开始使用;后者在需求层级、基线和追溯矩阵方面更完整,但管理员需要先设计对象关系和权限,初期投入明显更高。

两类工具的适用差异如下: 团队情况更适合的方向原因 10至30人的互联网产品团队研发协作型平台优先解决需求、任务、缺陷和发布脱节 多个研发小组共用一套产品流程具备可配置工作流的研发管理平台需要统一字段、权限和迭代规则 汽车、制造或复杂硬件项目专业需求工程工具需求层级、变体、基线和影响分析更重要 强审计或高安全项目企业级生命周期管理工具要验证审计、部署、权限和追溯完整性 小团队不应把“功能最多”当成“最适合”。

如果当前最大的痛点是需求和研发任务脱节,先选择上手快、集成现有开发流程的工具,通常比直接采购复杂平台更稳妥。只有当团队已经出现多层需求、客户验收、跨项目复用或合规审计压力时,专业工具的额外复杂度才更可能值得。我建议采用两阶段决策。

先用候选工具跑一个两周试点,统计需求从提出到进入开发的平均等待时间、变更后受影响对象的确认时间,以及团队是否仍然依赖线下表格。试点后如果只是把看板搬家,就没有必要升级到更重的平台;如果追溯和基线已经成为瓶颈,再评估专业工具。

4. 购买需求版本管理工具时,价格之外还要注意哪些隐性成本?

我对比过几款工具的报价,表面上每用户每月价格差异并不大,但销售报价里还出现了实施、接口、私有化和培训费用。以前我们就因为忽略数据迁移,花了比软件订阅费更高的成本清理旧需求。

需求管理工具的真实成本,通常不是报价单上的订阅费,而是“授权费加落地成本加持续维护成本”。尤其是从Excel、Word和聊天记录迁移时,字段、历史版本、附件、责任人和关联关系往往无法直接一键导入。

我在一次迁移测试中发现,导入两千多条需求本身只用了不到一天,但清理重复需求、统一状态、补齐负责人和重新建立任务关联,前后花了接近两周。更麻烦的是,旧表格里的“已确认”并不等于系统中的正式基线,很多审批依据仍散落在邮件和群聊中。

采购时建议把成本拆成六项: 成本项需要问清的问题容易忽略的风险 授权费按用户、角色、模块还是并发计费只购买基础版,高级版本和审计能力另收费 实施费流程、字段和权限由谁配置上线后遇到变更只能持续依赖服务商 迁移费能否导入历史版本、附件和关联关系只导入当前内容,历史依据全部丢失 集成费代码、测试、身份和消息系统是否需要接口开发系统之间形成新的数据孤岛 培训费是否包含管理员和普通用户培训用户不会使用,重新回到线下文档 运维费备份、升级、权限维护和数据导出如何处理长期维护成本超过最初预算 我的判断是,报价比较至少要看三年总拥有成本,而不是第一年的折扣价格。

可以使用这个简单公式:三年总成本等于三年授权费,加上一次性实施、迁移和集成费用,再加上三年的培训与运维投入。还要特别验证退出机制。采购前要求供应商演示完整导出:需求内容、历史版本、评论、审批记录、附件、关联任务和测试关系能否一起导出。

如果只能导出当前表格,不能带走版本和追溯关系,那么低价也可能意味着很高的锁定风险。最后,把真实项目写进试用验收标准,而不是只验收页面功能。至少要求完成一条需求的三次变更、一次基线冻结、一次审批驳回和一次影响分析,并将结果作为采购合同附件。

核心关键词

读者评论

闫安琪

文章把“发布版本”和“需求基线”区分开这一点很关键,很多团队确实会把迭代里程碑误当成冻结后的需求基线,直到审计或验收时才发现缺少正式审批记录。

孟思妍

最终版”事故的案例很贴近实际,问题往往不在于文件数量多,而在于没有明确当前生效版本、审批人以及对应的研发任务和测试用例。

卢沐阳

文中提醒不要只看历史记录很有价值,选型演示时要求现场完成修改、审批、基线冻结、差异比较和影响分析,比单纯看功能清单更能判断工具是否适合实际流程。

李思妍

关于总拥有成本的分析比较全面,数据迁移、权限映射、系统集成和后续运维经常被采购阶段低估,尤其是已经积累大量Excel和旧系统数据的团队。

万诗涵

PingCode、Jira与专业需求工程平台的定位差异讲得比较客观,没有简单宣称某款工具适合所有团队;不过文中的雷达图属于情景评分,正式决策前仍需要结合试用和真实项目验证。

文章包含AI辅助创作:选对工具事半功倍:2026年需求版本管理工具Top 5对比指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/106047
