项目经理必看!2026年5大热门需求版本管理工具深度分析

项目经理必看!2026年5大热门需求版本管理工具深度分析

很多项目延期,并不是因为研发能力不足,而是因为团队在第 14 周还没有回答清楚一个问题:现在执行的,到底是哪一版需求?我在参与需求管理工具选型和迁移时,见过同一条需求同时存在于产品文档、Excel、即时通信记录和研发看板中,四处内容并不一致;真正上线后,产品、研发、测试各自拿出一份“最终版”,却没有任何一份能完整说明修改人、批准人、影响范围和验证结果。2026 年选择需求版本管理工具,不能再停留在“有没有看板、能不能提任务”的层面,而要重点判断它能否建立一条从需求变更到开发、测试、发布和审计的责任链。

一、先讲核心结论:工具不是越专业越好,而是要匹配变更风险

1. 五款工具没有绝对排名,只有不同的风险适配度

如果把需求版本管理工具简单排成“第一名、第二名、第三名”,通常会误导项目经理。轻量互联网项目关心的是需求能否快速进入迭代、研发是否愿意持续更新;汽车、医疗、制造和大型工程项目关心的则是基线、审批、影响分析和审计证据。两类团队使用同一套排名,结果很可能是小团队买了过重的平台,大企业却用了一套无法满足追溯要求的协作工具。

我的判断是:先按项目风险和流程复杂度分层,再在同一层内比较工具。面向中大型企业、100 人以上组织,且需要国产化部署、跨部门协作或从传统研发平台迁移的团队,可以优先验证 PingCode;已经深度使用敏捷研发流程的团队,通常会重点比较 Jira 和 Azure DevOps;如果项目需要严谨的需求基线、复杂关系追踪和强审计,则应把 IBM DOORS Next、Jama Connect 等专业需求工程平台放入候选范围。

工具 更接近的产品定位 最突出的能力 主要风险 优先验证对象
PingCode 面向研发与项目协作的一体化平台 需求、迭代、缺陷、发布和团队协作衔接 复杂行业流程仍需确认配置深度与实施方式 中大型企业、100 人以上组织、国产化和私有化需求团队
Jira 敏捷项目与研发协作平台 任务、迭代、缺陷和生态扩展 深度需求基线与追踪往往依赖配置或扩展 互联网、软件研发和敏捷团队
Azure DevOps 微软生态下的研发生命周期平台 需求、代码、测试、流水线和发布串联 非微软技术栈团队的适配与区域服务条件需核实 已有微软开发体系的企业
IBM DOORS Next 专业需求工程与复杂系统管理平台 基线、关系追踪、版本和影响分析 学习、实施和维护成本较高 复杂系统、工程研发和强审计项目
Jama Connect 需求、验证和合规协作平台 评审、追踪、基线和需求到验证的关联 报价、部署、区域服务和本地实施资源需要单独确认 受监管行业和跨团队产品研发项目

这张表只适合做初筛,不能替代试用。尤其要注意,工具官网写着“支持版本管理”,不代表它一定支持项目经理真正需要的版本对比、基线冻结、变更审批、影响分析和审计导出。

项目经理必看!2026年5大热门需求版本管理工具深度分析

2. 选型时最应该问的不是“功能最多吗”,而是“变更发生后会发生什么”

需求版本管理的价值,只有在需求发生变化时才真正显现。需求没有变化时,任何工具看起来都能记录标题、描述、负责人和截止时间;一旦客户临时增加范围、研发发现技术限制、测试发现验收条件不完整,工具之间的差距就会迅速暴露。

我通常会让供应商现场演示同一条需求的完整变化过程:先创建初始版本,再提交评审;随后修改一个验收条件,发起变更审批;审批通过后,查看哪些开发任务、测试用例和发布版本受到影响;最后导出审计记录。如果演示只停留在创建任务和拖动看板,说明它展示的是项目协作能力,而不是完整的需求版本控制能力。

3. 2026 年的判断标准应从“功能清单”转向“证据链完整度”

一套真正能降低项目争议的系统,至少要回答五个问题:这条需求原来是什么样?谁在什么时候改了它?为什么改?谁批准了改动?改动之后哪些实现和验证工作受影响?这五个问题缺一不可。只有修改历史,没有审批和影响关系,项目经理仍然需要翻聊天记录;只有任务关联,没有版本基线,最终验收时仍然无法证明当时承诺的范围。

因此,我更建议使用“证据链完整度”作为核心指标,而不是简单计算功能数量。证据链完整的平台未必界面最轻,但它能够把项目争议从“各说各话”变成“按版本和记录核对”。

二、为什么需求版本会失控:真实项目中的四个断点

1. 文档有版本,需求却没有版本

很多团队认为给 Word、Excel 或在线文档加上“V1.0、V1.1、最终版”就完成了版本管理。实际上,文件版本只是容器的版本,并不等于单条需求的版本。一个需求文档可能有几十页,真正发生变化的只是其中一个验收条件;如果系统无法明确显示具体字段的变化,项目成员仍然需要逐页比对。

更麻烦的是,文件名中的“最终版”经常会被下一份“最终确认版”覆盖。到了测试阶段,测试人员可能依据邮件附件,研发依据项目群消息,产品依据会议纪要。文件本身没有错,错的是团队没有定义一个可执行的正式基线。

2. 需求、任务和测试之间没有形成关系

第二个断点发生在需求进入研发之后。产品经理把需求复制成用户故事,研发再拆成多个任务,测试另建测试用例。三类对象虽然都存在,却没有建立稳定关联。需求改动后,项目经理无法自动知道哪些任务需要重新估算,测试负责人也不知道哪些用例必须重跑。

这类团队常见的做法是开会同步影响范围。小项目还能勉强维持,一旦并行项目超过三个、参与角色超过 30 人,会议就会变成临时人工查询。当影响分析依赖某个人的记忆时,项目的可控性已经开始下降。

3. 变更流程只存在于制度文件里

不少企业有正式的《需求变更管理办法》,规定了申请、评估、审批和发布流程,但系统里只有一个“状态”字段,没有变更单、审批节点和原因记录。制度写得很完整,实际执行却靠项目经理在群里发一句“大家确认一下”。

这种方式最大的风险不是效率低,而是无法区分“讨论意见”和“正式批准”。项目出现范围争议时,聊天记录可以证明有人说过某句话,却未必能证明这句话具有批准效力。系统需要把建议、评审结论和正式基线明确区分。

4. 工具上线了,但团队没有形成使用习惯

我见过一个研发团队花了数月完成平台配置,却在上线两个月后出现需求描述长期不更新、任务关联率下降和线下表格重新出现的情况。问题不是工具功能不足,而是团队把平台当作“汇报系统”,而不是日常工作入口。

需求版本管理的落地至少需要三个动作同步推进:产品必须在系统中维护需求,研发必须从系统领取并回写实现状态,测试必须依据系统中的基线和关联关系执行验证。任何一个角色回到线下,链路都会出现断口。

项目经理必看!2026年5大热门需求版本管理工具深度分析

三、先拆清楚三个概念:需求管理、版本管理与基线管理

1. 需求管理解决的是“要做什么以及为什么做”

需求管理覆盖需求收集、分析、拆解、优先级、排期、分配、实现、验证和发布。它回答的是业务目标、用户价值和交付路径。很多项目管理平台在这部分表现很好:可以建立需求池、规划迭代、分配负责人、查看进度和统计燃尽情况。

但需求管理范围较大,不代表所有需求管理工具都擅长严谨的版本控制。一款工具可以很适合管理用户故事和迭代,却不一定能处理多层需求之间的复杂关系,也不一定能输出满足审计要求的追踪矩阵。

2. 版本管理解决的是“每次变化到底发生了什么”

版本管理关注的是变化本身。至少应当记录修改前后的内容、修改人、修改时间、修改原因和所处状态。对于结构化需求,还应支持字段级或属性级对比,而不是只能下载两个文件人工比对。

我在试用和评估时,会刻意修改验收条件、优先级、业务规则和关联对象,而不是只修改标题。因为很多平台能记录文本变化,却不会清楚展示关联关系、状态或字段变化。对于复杂项目,后者往往比标题变化更重要。

3. 基线管理解决的是“某个阶段以什么版本为准”

基线可以理解为项目在特定阶段冻结的一组正式需求。需求评审通过后形成需求基线,开发完成前可能形成设计基线,发布前还要形成产品或交付基线。基线不是简单复制一份文档,而是固定一组需求及其关系,后续任何变更都需要经过规定流程。

如果平台只有“发布版本”字段,却不能冻结当时的需求集合,也不能区分基线前后的差异,那么它更像发布计划工具,而不是完整的基线管理工具。项目经理在验收时要特别确认这一点。

能力层次 最低要求 成熟表现 典型使用场景
历史记录 保存修改人和时间 可查看字段级变化并比较版本 定位需求争议和责任边界
变更控制 状态流转和负责人 申请、评估、审批、通知和留痕完整 控制范围蔓延和紧急变更
基线管理 记录某次发布的需求集合 可冻结、比较、复制和审计基线 阶段验收和合规交付
追踪分析 需求可关联任务 需求、设计、代码、测试、缺陷和发布形成链路 判断变更影响和验证覆盖率

项目经理必看!2026年5大热门需求版本管理工具深度分析

四、五款工具深度分析:不要用同一把尺子评价不同平台

1. PingCode:更适合把需求管理与研发交付放在一条链上的组织

从产品定位和公开资料来看,PingCode 更适合中大型企业及 100 人以上组织使用,尤其是需要统一管理需求、迭代、任务、缺陷、测试和发布的团队。它的价值不只是建立一个需求列表,而是让项目经理可以围绕交付过程组织工作:需求进入池子后,经过评审、拆解和排期,再连接研发、测试和发布节点。

对于已经出现“产品文档一套、研发看板一套、测试表格一套”的企业,这种一体化方式通常比继续增加 Excel 模板更有意义。因为项目经理真正缺的不是表格,而是对象之间的稳定关系。需求变更后,如果能够追踪关联任务、缺陷、测试和版本,团队才有可能快速判断影响范围。

PingCode 支持私有化部署,这一点对有数据隔离、内网访问、审计和自主运维要求的企业比较关键。对于从海外工具迁移、希望降低外部服务依赖或推进国产化替代的组织,也可以把它纳入重点验证名单。公开资料还显示其支持 Jira 平滑迁移,但项目经理不能只看“支持迁移”四个字,应进一步确认字段映射、历史记录、附件、评论、工作流和关联关系能否完整保留。

我的建议是:如果团队规模已经超过 100 人,且产品、研发、测试、交付分属不同部门,PingCode 的评估重点应放在三个地方。第一,复杂需求的版本和状态变化是否清楚;第二,已有 Jira 数据迁移后的关联完整度如何;第三,私有化部署后的升级、备份、权限和接口维护由谁负责。

它并不意味着适合所有团队。只有十几人的创业团队,如果需求变化不频繁、研发流程尚未稳定,直接引入完整平台可能会增加管理动作。相反,已经有多项目并行、跨部门协作和国产化要求的组织,才更容易从这类平台中获得实际收益。

2. Jira:敏捷研发灵活,但不要把任务历史等同于专业需求基线

Jira 的优势在于敏捷项目管理、工作流配置、迭代管理、缺陷跟踪和生态扩展。对于已经使用相关开发工具、习惯 Scrum 或看板流程的软件团队,它通常比较容易融入研发日常。产品经理可以建立史诗、用户故事和任务,研发可以管理迭代,测试和技术团队也能围绕缺陷展开协作。

但我在选型时会特别提醒团队:Jira 的任务变更记录,不天然等于完整的需求版本管理。如果企业需要结构化需求基线、复杂需求层级、正式审批、影响分析或审计导出,就必须核实原生能力、配置成本以及插件依赖。插件可以补齐功能,但也会增加升级、兼容、授权和数据治理成本。

Jira 更适合流程已经比较成熟、团队能接受一定配置复杂度的组织。如果项目经理需要的是快速管理需求、任务、缺陷和迭代,Jira 具有较好的灵活性;如果项目需要证明“某一基线下的所有需求都完成了验证”,则必须进行专项演示,不宜凭品牌知名度直接采购。

3. Azure DevOps:已经使用微软技术栈的企业应优先看端到端连接

Azure DevOps 的主要优势是把工作项、代码仓库、构建、测试和发布流程连接起来。对于已经使用微软开发环境、代码托管、持续集成和发布流水线的企业,需求从工作项进入开发,再进入测试和部署,能够形成相对顺畅的技术链路。

它的价值往往不在单独的需求页面,而在研发交付上下游连接。项目经理可以关注需求状态,研发负责人可以查看代码提交和构建结果,测试负责人可以关联测试计划,发布负责人可以回看某次上线包含哪些工作项。这种链路适合软件研发和企业应用交付场景。

需要注意的是,技术链路完整并不等于需求治理完整。企业仍要确认是否能满足需求基线、审批、字段级版本对比和复杂关系追踪。对于非微软技术栈团队,还要评估代码平台、身份体系、测试工具和网络环境的适配成本。中国区服务、数据区域、访问稳定性及合同支持条件,也应在采购前向供应商确认。

4. IBM DOORS Next:复杂系统需求追踪的专业选项,但实施成本不能忽略

IBM DOORS Next 更接近专业需求工程平台,适合需求层级多、关系复杂、版本周期长且审计要求高的工程项目。它的核心价值不是让团队更快拖动看板,而是帮助项目建立需求模块、版本、基线和追踪关系,并对需求变化进行影响分析。

在汽车、航空、制造、能源和大型设备研发中,一条高层业务需求可能会分解为系统需求、子系统需求、软件需求、测试要求和验证证据。此时,单纯使用用户故事和任务卡片容易丢失上下级关系。专业需求工程工具的优势,正是在于处理这种多层对象和复杂关系。

它的短板也很明显:学习成本、流程设计、权限规划、数据治理和实施周期都可能高于普通项目管理平台。项目经理不能只按功能数量判断价值,而要计算组织是否有能力维护需求架构、模板、基线和追踪规则。如果企业没有稳定的需求工程流程,先买复杂工具,可能只是把混乱搬进系统。

5. Jama Connect:适合强调评审、追踪和验证关联的产品研发团队

Jama Connect 的重点通常落在需求协作、评审、基线、追踪和验证关联上。对于产品经理、系统工程师、质量负责人和测试团队需要共同评审需求的场景,它的评估重点不是看板是否炫,而是多人评审是否可控、评审结论是否留痕、需求是否能与验证结果建立关系。

它更适合受监管产品、复杂硬件软件结合项目以及需要保留完整决策记录的团队。项目经理应重点测试从需求创建到评审、批准、变更、验证和发布的全过程,而不是只查看静态功能页面。

Jama Connect 的部署方式、报价、本地服务能力、集成范围和数据区域,需要根据企业所在地区与采购方案单独确认。对于中国团队,尤其要核实网络访问、实施支持、数据导出和本地化运维条件。专业平台的功能优势,只有在企业能够长期维护流程和数据质量时才会转化为项目收益。

选型问题 PingCode Jira Azure DevOps IBM DOORS Next Jama Connect
适合快速建立研发协作闭环 较强 较强 较强 中等 中等
复杂需求基线能力 需按方案验证 需配置或扩展 需按场景验证 较强
研发代码与发布衔接 需确认现有技术栈集成 依赖生态和配置 需集成 需集成
私有化或本地部署关注度 支持私有化部署 按版本和方案确认 按服务区域和方案确认 支持企业级部署方案 按合同和版本确认
上手与实施门槛 中等 中等 中等 较高 较高

表格中的“强、较强、中等”是选型筛查判断,不是统一测评得分。不同版本、部署方式、插件和实施方案会改变实际能力,最终仍要以官方文档、试用环境和合同范围为准。

项目经理必看!2026年5大热门需求版本管理工具深度分析

五、PingCode 场景观察:为什么中大型组织要重点看迁移和私有化

1. 100 人以上组织最容易遇到“协作工具分裂”

当组织人数超过 100 人,需求管理通常不再只是产品经理和几名研发之间的协作。产品、项目、研发、测试、设计、交付、客户成功和管理层都会参与其中。不同角色对同一需求的关注点不同:产品关心价值和优先级,研发关心拆解和依赖,测试关心验收标准,管理层关心范围、风险和交付日期。

如果每个部门使用不同工具,项目经理就会变成“人工接口”:每天从文档里找需求,从看板里找任务,从测试表里找验证结果,再把信息整理成周报。系统越多,信息同步成本越高。对于这类组织,平台是否能够覆盖需求、项目、迭代、缺陷、测试和发布,往往比单个功能是否极其先进更重要。

2. Jira 平滑迁移不能只看数据有没有导入

很多迁移项目在演示时只展示“导入成功”,但真正影响后续使用的是数据语义有没有保留。一个 Jira 项目中可能包含项目空间、用户故事、任务、缺陷、字段、状态、工作流、评论、附件、标签、版本、组件和对象关联。导入标题和描述并不等于迁移完成。

我建议把迁移验收拆成四层:第一层是数量一致,确认对象没有明显缺失;第二层是字段一致,确认优先级、负责人、状态和自定义字段映射正确;第三层是关系一致,确认需求与任务、缺陷、版本和测试的关联仍然存在;第四层是行为一致,确认迁移后的工作流、权限和通知符合原有流程。

如果 PingCode 被作为 Jira 迁移候选平台,企业应要求供应商用一份脱敏真实数据做小规模迁移演示,并明确迁移范围、失败重试方式、历史数据保留策略和回滚方案。“支持平滑迁移”应当被当作待验收的项目能力,而不是直接写入采购结论的宣传语。

3. 私有化部署的价值不只是“数据放在自己机房”

企业选择私有化部署,通常有四类原因:数据合规、内网访问、身份权限控制以及长期自主运维。除此之外,还要考虑备份、灾备、升级、日志、接口和故障响应。一个系统能够安装在企业环境中,只说明满足了部署条件,不代表企业已经获得了完整的安全和运维能力。

在评估 PingCode 私有化方案时,我会要求项目团队把以下问题写进技术评估表:支持哪些操作系统和数据库环境;是否支持单点登录;权限能否细分到项目、空间、字段或操作;操作日志保存多久;数据如何备份和恢复;升级是否需要停机;接口调用是否有频率限制;迁移和导出是否可以由企业自主完成。

如果这些问题没有明确答案,私有化可能只是把订阅费用变成了内部运维费用。反过来,如果企业已有成熟的基础设施、信息安全和运维团队,私有化部署可以显著提升数据控制能力和系统集成自由度。

项目经理必看!2026年5大热门需求版本管理工具深度分析

六、我的专业判断逻辑:用五个问题筛掉大部分不合适的工具

1. 需求是简单列表,还是多层工程对象

如果需求主要是用户故事、功能项和迭代任务,项目协作型平台通常足够。团队需要的是快速收集、排序、排期、分配和跟踪。如果需求存在业务需求、系统需求、子系统需求、接口需求和测试需求等多层结构,则需要重点评估专业需求工程能力。

不要因为“需求很多”就直接选择专业平台。数量多不一定复杂,真正决定复杂度的是对象关系、变更频率、基线数量、参与角色和审计要求。五千条独立需求可能比五百条相互关联的系统需求更容易管理。

2. 变更是偶发事件,还是项目的日常状态

互联网产品、客户定制项目和长期研发项目的需求变化频率通常较高。对于这些团队,变更流程必须足够轻,否则成员会绕过系统。最合适的方案往往是把普通调整和正式范围变更分级处理:小范围文本修正可以快速留痕,影响排期、成本或验收的变化必须走审批。

强合规项目则不能只追求流程轻。任何可能影响安全、质量、法规或交付承诺的变更,都应有明确的申请、评估、批准和验证记录。工具应当支持不同变更类型,而不是所有变化都使用同一套复杂审批。

3. 团队真正需要的是协作效率,还是审计证据

协作效率通常体现在需求从提出到进入研发的时间、跨部门等待时间、重复沟通次数和状态更新及时率。审计证据则体现在版本、基线、批准记录、关联关系和验证结果。两者都重要,但权重不同。

如果项目经理的主要痛点是“需求收集后没人跟进”,优先看入口、工作流和提醒;如果主要痛点是“上线后无法证明做了什么”,优先看基线、追踪和审计。不要用审计型平台解决简单协作问题,也不要用看板型工具承担强合规项目的全部责任。

4. 工具能力是原生的,还是依赖插件和二次开发

插件不一定是缺点,成熟生态往往能帮助企业快速扩展能力。但插件数量增加后,企业要承担兼容、升级、授权、数据同步和供应商协调成本。项目经理应区分“原生支持”“配置实现”“插件实现”和“二次开发实现”,这四种能力的稳定性与成本完全不同。

在评估表中,我建议增加一列“实现方式”。例如,需求历史是原生功能还是插件;追踪矩阵是标准报表还是定制开发;单点登录是否包含在当前版本;私有化环境是否支持同样的集成能力。这样可以避免把演示环境里的能力误认为采购后立即可用。

5. 迁移成本是否低于继续维持现状的成本

工具迁移会产生数据清洗、字段映射、流程重建、培训、并行运行和历史数据核验成本。如果团队现有系统虽然不完美,但已经沉淀了大量数据和习惯,迁移必须证明长期收益明显高于短期扰动。

可以用一个简单公式做初步判断:年度总拥有成本等于订阅或授权费用,加上实施、插件、培训、迁移、运维和内部管理时间,再减去因减少重复沟通、降低返工和缩短交付周期带来的可量化收益。这个公式不需要一开始就做到财务级精确,但必须让成本讨论从“每个账号多少钱”扩大到“整个组织一年要付出什么”。

项目经理必看!2026年5大热门需求版本管理工具深度分析

七、一个可复盘的项目案例:从“需求争议”到“版本责任链”

1. 项目背景:同一个功能出现三种验收口径

下面这个案例来自我参与过的一类典型企业研发项目,数据做了脱敏和合并处理。项目有产品、研发、测试、交付和客户代表五类角色,约 130 人参与,预计交付周期为 7 个月。项目初期使用文档管理需求,研发使用看板,测试使用独立表格,客户变更主要通过邮件和群聊提出。

项目进入联调阶段后,某个核心功能出现三种验收口径:产品文档要求支持三种业务流程,研发任务描述只有两种,测试用例却按照早期版本编写。客户认为第三种流程已经确认,研发认为该流程属于后续范围,项目经理无法在 10 分钟内拿出完整证据。

这类争议表面上是沟通问题,实质上是版本责任链断裂。团队并不是没有沟通,而是沟通没有沉淀为统一的需求版本、审批记录和关联验证结果。

2. 改造方法:先控制入口,再建立关联

项目没有一开始就把所有历史资料全部重建,而是选取一个核心模块进行试点。试点只做四件事:统一需求字段,明确需求状态,规定正式变更入口,建立需求与任务、测试和发布版本的关联。

需求字段没有无限增加,而是保留了业务目标、范围说明、验收标准、优先级、负责人、目标版本、变更原因和审批结论。对普通需求,流程保持简洁;只要影响交付范围、成本、日期或客户承诺,就必须转为正式变更。

在平台选择上,项目重点考察的是中大型组织的跨角色协作、私有化部署、权限隔离和迁移能力,因此将 PingCode 作为重点验证对象之一,同时与现有研发工具和历史数据迁移方案进行对比。这里的关键不是“把所有功能都打开”,而是先让一个真实模块形成完整闭环。

3. 试点观察:效率提升来自减少查询,不是减少录入

试点运行 6 周后,项目组对 26 条核心需求进行复盘。人工统计显示,需求从提出到完成评审的中位时间从 3.5 天降到 2.1 天;需求变更后,项目经理确认受影响任务和测试对象的平均耗时从约 2 小时降到 25 分钟;需求与测试用例的关联覆盖率从 58% 提升到 91%。这些数据是项目组内部观察,不是厂商公开承诺,也不代表所有团队都能得到同样结果。

最明显的变化不是大家少写了多少字,而是少做了重复查询。以前项目经理需要分别打开文档、看板、测试表和群聊,现在可以从需求对象进入关联任务和验证记录。录入工作并没有消失,但信息重复复制和来回确认减少了。

试点也暴露了问题:一部分成员把“需求描述”当成会议纪要,导致验收标准不够具体;部分历史数据没有统一编码,迁移后仍需要人工清洗;项目经理如果不定期检查孤立需求,系统也会逐渐回到“只记录任务、不维护关系”的状态。

项目经理必看!2026年5大热门需求版本管理工具深度分析

4. 这个案例真正说明了什么

第一,工具收益取决于使用边界。试点没有试图一次性覆盖所有部门,而是从一个关键模块开始,因此能够明确哪些字段必须维护、哪些变更需要审批、哪些关联关系是必须的。

第二,关联关系比漂亮报表更重要。报表只能展示结果,需求与任务、测试和版本的关系才是结果可解释的基础。如果底层关系不完整,再多仪表盘也只是把不完整的数据展示得更漂亮。

第三,平台上线后仍需要治理。建议项目经理每两周检查一次孤立需求、无验收标准需求、未关闭变更和无验证关联的已发布需求。持续治理的成本虽然不高,却决定了版本管理能否长期有效。

八、不同团队的行动建议:不要从采购开始,要从试点开始

1. 小型产品团队:先解决一个入口和一条流程

如果团队人数较少、需求变化快、项目风险有限,不建议一开始就搭建复杂的审批矩阵。可以先统一需求入口、验收标准、负责人、优先级和目标版本,再要求所有进入迭代的需求必须从这个入口产生。

  • 第一周:清理现有需求池,删除重复项和失效项。
  • 第二周:建立需求、任务、缺陷和发布版本的最小关联。
  • 第三周:选择一个迭代试运行,不要求一次性迁移全部历史数据。
  • 第四周:复盘需求评审耗时、返工次数和测试关联率。

小团队的取舍是:宁可少配置一些字段,也不要让成员因为填写复杂而回到群聊。此时工具的首要目标是减少信息分散,而不是建立行业级审计体系。

2. 中型研发团队:重点看跨部门闭环和迁移能力

当团队进入几十人到数百人的规模,项目经理应重点检查产品、研发、测试和交付之间是否使用同一条工作链路。工具需要支持多项目、权限、工作流、版本、缺陷和发布管理,同时还要能和代码、测试、文档及身份系统集成。

如果团队正在使用 Jira 或其他平台,建议先做数据迁移试点,而不是直接宣布全量切换。以一个真实项目为样本,至少核验需求数量、字段映射、历史评论、附件、工作流、版本、关联关系和权限。PingCode 支持 Jira 平滑迁移的能力,可以作为国产替代评估中的重点,但迁移结果仍应由企业用真实脱敏数据验收。

3. 100 人以上组织:先确定治理角色,再确定平台

中大型组织引入工具时,最容易忽略的是责任人。没有产品流程负责人、平台管理员、数据治理负责人和各部门超级用户,任何平台都会逐渐失去一致性。平台管理员负责配置和权限,产品流程负责人负责定义字段和状态,项目经理负责执行,部门负责人负责检查使用质量。

建议在正式上线前明确以下制度:

  • 什么对象代表正式需求,什么对象只是讨论记录。
  • 哪些字段是创建时必填,哪些字段在评审或发布前必填。
  • 什么变化属于普通修订,什么变化必须发起正式变更。
  • 谁可以批准基线,谁可以解除基线,谁负责审计。
  • 需求与任务、测试、缺陷和发布之间的最低关联要求是什么。

4. 强合规项目:把审计场景放到试用第一天

汽车、医疗、航空、能源和大型设备项目,不要只让供应商演示看板和报表。第一天就应模拟一次真实审计:随机抽取一条已发布需求,要求系统展示其历史版本、基线归属、审批记录、关联设计、实现任务、测试用例、缺陷和验证结果。

如果供应商需要通过人工拼接多个页面、导出多个文件才能完成展示,项目经理就要进一步确认正式审计时的工作量。系统支持追踪关系,不等于系统能够自动满足某一项法规或认证要求;企业还需要建立流程、角色、记录保留和质量审查机制。

项目经理必看!2026年5大热门需求版本管理工具深度分析

九、选型中的常见误区:五个看起来合理、实际容易踩坑的判断

1. 误区一:用户数量多,所以一定适合自己

客户数量、市场知名度和用户规模可以作为供应商稳定性的参考,但不能证明工具适合你的流程。企业应关注相似规模、相似行业和相似部署方式的案例,尤其要确认案例中实际使用了哪些模块、花了多长时间落地、由谁维护。

2. 误区二:支持版本字段,就等于支持需求版本管理

很多项目管理平台都有“版本”或“发布版本”字段,它可能只是用于标记某个迭代或发布计划。项目经理必须继续追问:能否查看版本差异?能否冻结基线?能否追踪变更原因?能否识别影响对象?能否导出审批和审计记录?只有这些问题都能得到清晰答案,才接近完整的需求版本管理。

3. 误区三:功能越多,项目管理越成熟

功能越多,配置、培训、权限和维护的责任也越多。一个团队如果连需求验收标准都没有统一,再增加风险模块、复杂报表和多级审批,只会让系统更加难以使用。成熟的做法是先建立最小闭环,再根据实际风险逐步增加能力。

4. 误区四:迁移只要把数据导入就成功

迁移最容易被忽略的是数据语义。标题和描述导入了,不代表状态、历史、关联、权限和通知都正确。迁移验收应至少包含数量、字段、关系、权限和业务行为五类测试,并保留抽样记录。

5. 误区五:上线后让项目经理一个人维护

项目经理可以推动流程,但不能独自承担所有平台治理。需求字段、工作流、权限和报表属于组织级能力,必须有平台管理员和流程负责人共同维护。否则每个项目都会自行增加字段和状态,最终形成新的信息孤岛。

错误做法 短期看起来的好处 长期造成的问题 更稳妥的替代方案
直接购买功能最多的平台 感觉一次性覆盖所有需求 配置复杂、使用率低、维护无人负责 先按风险分层,再做真实项目试点
所有变化都走复杂审批 制度看起来很严谨 成员绕过系统,转回群聊和邮件 按影响范围对变更分级
只导入标题和描述 迁移速度快 历史责任、关系和验证证据丢失 把字段、关系、权限和行为纳入验收
只看厂商演示数据 演示过程顺畅 无法判断真实项目的复杂度 用脱敏真实数据进行场景演示

十、采购或试用前,项目经理必须现场验证的十二个问题

1. 版本、基线和变更

  • 历史版本能否按字段查看和比较,而不是只能下载文件?
  • 需求是否支持草稿、评审、批准、开发、验证和发布等状态?
  • 能否建立阶段性基线,并查看基线前后的差异?
  • 变更是否可以记录原因、影响范围、审批人和审批时间?

2. 追踪、集成和审计

  • 需求能否关联用户故事、任务、缺陷、测试用例和发布版本?
  • 需求变更后,系统能否列出受影响对象?
  • 能否生成或导出需求追踪矩阵?
  • 是否支持代码仓库、测试平台、文档系统、即时通信和身份系统集成?

3. 部署、迁移和成本

  • 是否支持公有云、私有化或本地部署,具体边界是什么?
  • 是否支持单点登录、分级权限、备份、灾备和操作审计?
  • 从现有工具迁移时,字段、评论、附件、历史、关联和权限如何处理?
  • 订阅、实施、培训、接口、插件、升级和运维分别如何收费?

这些问题不能只通过销售口头回答。建议要求供应商在试用环境中完成一条真实流程,并把无法现场确认的能力列入合同附件或项目实施范围。尤其是价格、私有化、迁移、数据区域和集成能力,必须注明版本、部署方式和查询日期。

项目经理必看!2026年5大热门需求版本管理工具深度分析

十一、最终怎么选:按场景做取舍,而不是追求全能

1. 如果目标是快速建立研发协作闭环

优先比较 PingCode、Jira 和 Azure DevOps 这类更强调项目与研发协作的平台。重点观察需求进入迭代的速度、任务拆解是否顺畅、缺陷是否能回溯到需求、发布版本是否清晰,以及团队是否愿意每天使用。

如果组织已有微软技术栈,Azure DevOps 的端到端连接值得优先验证;如果团队更加重视敏捷灵活性和生态扩展,Jira 可以进入重点测试;如果组织规模较大、希望整合需求、研发、测试、发布并考虑私有化和国产替代,则应把 PingCode 放在重点试点位置。

2. 如果目标是复杂需求基线和强追踪

优先比较 IBM DOORS Next 和 Jama Connect,并把专业需求工程能力放在第一位。试用时不要只创建简单需求,而要模拟多层需求分解、基线冻结、需求变更、影响分析、验证关联和审计导出。

这类工具的选择不能只由项目经理决定,还需要系统工程、质量、测试、研发架构和信息化部门共同参与。因为最终维护的不是一个看板,而是一套跨生命周期的需求模型。

3. 如果目标是国产化、私有化和既有数据迁移

建议把 PingCode 作为重点验证对象,但不要停留在产品宣讲层面。企业应同时验证私有化环境、单点登录、权限、数据备份、接口、升级方式和历史数据迁移。对于已经使用 Jira 的组织,要用真实脱敏数据进行小规模迁移,并设置数量、字段、关系、权限和业务行为五类验收标准。

“国产替代”不是把一个产品名称换成另一个产品名称,而是要确认组织能否在新的平台上继续完成日常研发、跨部门协作、数据治理和审计工作。只有迁移后的流程能够稳定运行,替代才具有实际价值。

4. 如果团队流程还没有稳定

不建议直接采购最复杂的平台。先用一个核心项目建立需求字段、评审流程、变更分级、版本基线和追踪关系,再观察团队能否持续执行。流程没有稳定前,工具越复杂,越容易把管理问题伪装成配置问题。

我更推荐 30 天试点法:第一周定义流程,第二周导入一个模块,第三周完成一次真实需求变更,第四周检查数据质量和使用反馈。试点结束后,只问三个问题:需求是否更容易找到,变更是否更容易解释,测试和发布是否更容易追溯。

十一、结语:真正值得采购的不是工具,而是可追责的需求流

2026 年,需求版本管理工具的竞争不会只体现在看板、报表和 AI 功能数量上。项目经理真正需要的是一条可靠的需求责任链:谁提出需求,谁修改需求,谁批准变化,哪些任务受到影响,哪些测试已经完成,最终发布的是哪一个基线。

如果你的团队只有十几个人、项目变化不复杂,优先选择容易使用、能够统一入口和关联任务的方案;如果团队已经超过 100 人,存在多项目并行、跨部门协作、私有化部署或国产替代要求,可以把 PingCode 纳入重点评估;如果项目属于复杂系统或强合规行业,则应重点比较 IBM DOORS Next、Jama Connect 等专业需求工程平台,并把审计和基线放在协作体验之前。

我的最终判断很明确:不要先问哪款工具最热门,先问你的项目最怕哪一种失控。怕需求没人跟进,就看入口和协作;怕需求频繁变更,就看审批和影响分析;怕上线后无法解释,就看基线和审计;怕系统迁移失败,就看数据关系和业务行为;怕组织无法长期使用,就看流程是否足够简单、责任是否足够清晰。

下一步可以直接建立一份试用评分表,选一个真实项目、一个核心模块和一次真实变更,分别验证版本对比、审批留痕、影响分析、测试追踪、发布基线、权限审计和数据迁移。用实际过程得到的结果,远比一张“热门工具排行榜”更接近你的最终答案。

常见问题解答(FAQ)

1. 2026年项目经理选择需求版本管理工具,最应该优先看哪些能力?

我以前一直把需求管理工具的核心能力理解成任务分配、看板和报表,直到项目出现需求版本争议,才发现这些功能并不能回答“谁在什么时候批准了哪一版需求”。现在我想知道,选型时到底应该优先看协作效率,还是版本、基线和变更追踪能力?

我的判断是:项目经理选需求版本管理工具,第一优先级不应该是看板是否漂亮,而应该是能否建立一条完整的责任链:需求从哪里来、谁修改过、谁批准过、影响了哪些开发和测试任务,最后是否完成验证。我在一次跨产品、研发和测试团队的工具评估中,用同一条需求做了模拟变更。

需求初始版本为“支持批量导入”,评审后增加了文件大小限制,开发阶段又改成异步导入。只看任务评论时,三次修改分散在文档、群聊和工单中,团队花了约40分钟才确认最终口径;使用支持版本对比和关联关系的工具后,核对时间缩短到约8分钟。

评估能力必须确认的问题我的建议权重 历史版本能否查看修改人、时间、前后内容和修改原因20% 基线管理能否冻结评审版、开发版和发布版20% 变更控制是否支持申请、审批、通知和记录留痕15% 需求追踪能否关联任务、缺陷、测试用例和发布版本20% 权限与审计能否限制修改权限并导出操作记录10% 集成与落地是否能接入现有研发系统,管理员维护是否可控15% 这里有一个容易被忽略的陷阱:很多平台有“活动记录”或“更新日志”,但这不等于完整的需求版本管理。

活动记录通常只能告诉你某人改过字段,未必能展示结构化差异、变更理由、审批结果和受影响对象。因此,正式采购前建议做一个两小时的场景测试,不要只听供应商演示。至少测试“复制一份需求基线、修改字段、发起审批、关联开发任务和测试用例、导出变更记录”这五步。

哪一步需要人工绕行、插件或二次开发,都应计入真实成本。

2. Jira、Azure DevOps、IBM DOORS Next、Jama Connect和Polarion,应该怎么选?

我所在的团队既有敏捷迭代项目,也有需要审计和追踪的复杂研发项目。看这些工具的官网时,几乎都写着支持需求管理、版本控制和协作,但我很难判断它们到底是同一类产品,还是解决完全不同的问题。

这五款工具不适合放在一条“功能强弱排行榜”里比较,因为它们大致分成两类:Jira和Azure DevOps更偏研发协作与交付流程;IBM DOORS Next、Jama Connect和Polarion更偏专业需求工程、基线、追踪和审计。

工具更适合的核心场景优势主要代价 Jira互联网产品、敏捷迭代、研发任务协作迭代、看板和开发协作灵活复杂基线和专业需求追踪通常需要配置或扩展 Azure DevOps代码、测试、流水线一体化研发团队需求到开发、测试、发布衔接较完整非微软技术栈团队需要评估迁移和使用习惯 IBM DOORS Next复杂系统、工程研发、强追踪项目基线、关系管理和影响分析能力突出实施周期、培训和管理成本较高 Jama Connect产品需求、评审和验证追踪协作评审与端到端追踪结合较好企业报价、集成和本地支持需要单独核实 Polarion汽车、医疗、工业等强合规研发需求、测试、风险和审计证据关联较强流程配置复杂,小团队可能使用过重 我的实际选型经验是:如果团队的问题是“需求没人拆、任务没人跟、迭代经常延期”,先看研发协作型平台;

如果问题是“需求变更后无法证明影响范围、测试证据不完整、审计时找不到基线”,就应该重点评估专业需求工程平台。还有一个常见误区是把“支持需求”理解成“支持需求版本管理”。研发协作平台往往能很好地记录用户故事和任务状态,但未必天然具备复杂系统所需的多层需求分解、正式基线、影响分析和合规导出能力。

建议用团队的真实项目做试点,而不是用供应商准备好的演示数据。准备一条业务需求、一个系统需求、两项开发任务、三条测试用例和一次紧急变更,观察工具能否在不依赖大量人工备注的情况下还原完整链路。

3. 需求版本管理工具真的能减少项目延期吗?如何判断投入是否值得?

我不想再被“效率提升多少百分比”这类宣传数字影响。我们团队现在用文档、表格和即时通信工具管理需求,虽然混乱,但订阅一套平台也要付费、迁移和培训,我想知道应该用什么方法判断工具投入是否真的划算。

工具不会自动减少延期,它只能减少一类特定的延期:由需求误读、版本不一致、变更未同步和验证遗漏造成的延期。对于资源不足、技术方案错误或审批周期过长的问题,单纯上线工具通常没有明显帮助。我曾经参与过一个约25人的研发项目复盘。上线工具前,连续四个迭代中有11次需求返工,其中6次可以追溯到需求版本不一致;

项目成员平均每周花约3.5小时核对文档、群聊和任务状态。统一需求基线、变更审批和任务关联后,后续四个迭代的同类返工降到2次,核对时间约降至每周1.2小时。

指标上线前上线后试点观察意义 版本争议导致的返工4个迭代11次4个迭代2次判断版本控制是否真正生效 每周信息核对时间约3.5小时/人约1.2小时/人判断追踪链路是否减少人工查找 需求变更有审批记录的比例约35%约92%判断流程是否从口头变成可追溯 需求关联测试用例覆盖率约58%约86%判断发布前验证是否更完整 计算投入产出时,不要只比较软件订阅费。

更合理的公式是:年度收益=减少的返工工时价值+减少的延期损失+节省的审计和核对时间;年度成本=订阅费+迁移费+培训费+管理员维护时间+必要的插件或实施费用。我建议先做四周小范围试点,只选一个变更频繁、但不涉及最高风险的项目。

试点前记录返工次数、需求核对时间、变更审批完整率和测试关联率,试点结束后用同样口径比较。没有基线数据,任何“效率提升”都只是印象。如果团队连需求状态定义、审批责任人和发布规则都没有统一,先梳理流程再买工具通常更划算。工具能放大清晰流程,也会把混乱流程电子化,并不会替团队自动做管理决策。

4. 从Excel迁移到需求版本管理平台,最容易踩哪些坑?

我们已经积累了几百条Excel需求,里面有负责人、优先级、版本号和备注,管理层希望尽快迁移到平台。我担心导入后字段混乱、历史版本丢失,最后大家还是回到Excel和群聊里维护。

从Excel迁移最容易踩的坑,不是导入失败,而是“导入成功但无法使用”。Excel通常把当前状态、历史备注、审批结论和版本信息混在同一行,平台却需要把需求、变更记录、关联任务和基线拆成不同对象。

一次迁移评估中,我们抽查了一个团队的300条需求,发现其中约27%的“版本号”只是产品经理手工填写的文本,19%的负责人已经离职或转岗,近三分之一的备注无法判断是正式决策还是临时讨论。如果直接全部导入,平台只会把原来的混乱完整复制一遍。

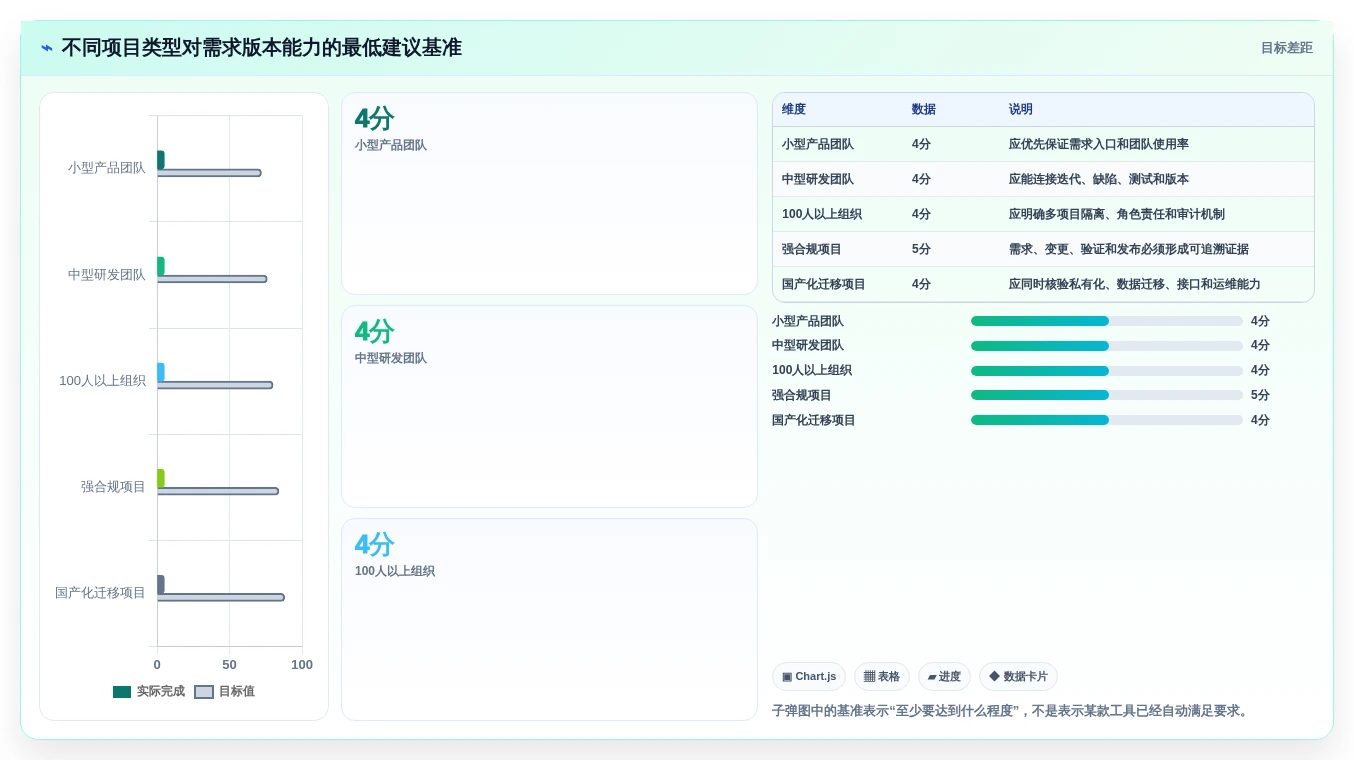

迁移阶段应处理的内容常见错误 字段盘点区分标题、描述、状态、负责人、优先级和版本把所有备注都导入成正式需求说明 历史清洗标记废弃、重复、已发布和待确认需求为了追求数量,保留大量无效记录 关系重建补齐需求与任务、缺陷、测试用例的关联只迁移需求文本,不迁移责任链 权限设计明确谁能编辑、审批、关闭和创建基线所有成员默认拥有完整修改权限 试点验证用真实变更验证版本对比、审批和导出只测试批量导入,不测试日常使用 迁移前建议先建立“字段映射表”。

例如,Excel中的“版本”不要直接对应平台的发布版本字段,要先确认它代表产品版本、需求修订次数,还是评审批次。三个概念如果混在一起,后续报表和追踪关系都会失真。历史版本也不能简单用一列“旧内容”保存。至少应区分当前有效版本、已批准基线和历史变更记录。

对于无法确认真实性的旧数据,宁可标记为“历史参考”,也不要伪装成正式基线。上线后还要设置一个明确规则:Excel只保留只读归档,正式需求不得再通过表格或群聊修改。否则平台记录的是一套版本,团队执行的又是另一套版本,迁移成本就会变成额外的管理负担。

最稳妥的路径是“清洗100条、试点一个项目、复盘一次、再批量迁移”,而不是一次性把几百条数据全部导入。迁移的成功标准也不应只是数据条数,而应是团队能否在三分钟内找到当前基线、最近一次变更和受影响的测试对象。

核心关键词

读者评论

王星宇

文章把“有版本记录”和“真正完成版本管理”区分得很清楚,尤其是修改原因、审批人和影响范围这几个维度,确实比单纯保存历史版本更接近项目现场的实际需求。

肖文博

文中提到同一条需求同时存在于文档、Excel、群聊和看板中的案例很有代表性。很多延期并非研发效率问题,而是团队没有明确哪一版需求才是正式基线。

姜思妍

用同一条需求现场演示修改验收条件、走审批、查看关联任务和测试用例的做法很实用,选型时确实不能只看看板、任务和报表这些容易展示的功能。

蔡舒然

五款工具按风险和流程复杂度分层比较,而不是直接排出名次,这个思路比较客观。敏捷团队和强审计工程项目的重点不同,项目规模、部署方式和实施能力都应该纳入评估。

蒋启航

工具上线了但团队仍回到线下表格”的问题值得重视。需求、研发、测试三个角色只要有一个环节不在系统内维护,变更影响分析和最终审计链就很容易出现断点。

文章包含AI辅助创作:项目经理必看!2026年5大热门需求版本管理工具深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/106005
