《2026年项目管理效率提升:6大项目排期文档工具深度对比》真正要比较的,不是哪个平台的功能按钮最多,而是一次需求变更发生后,谁能最快让负责人、截止时间、前置依赖、交付物和管理层视图同时保持一致。我在企业项目选型和迁移中反复看到同一个结果:很多团队并不是没有排期工具,而是计划写在表格里、任务散在群聊里、会议结论留在文档里,最后每个人都拿着一份“看起来合理、实际上已经过期”的计划执行。
本文选取 PingCode、Jira Software、Asana、monday.com、Notion 和 Microsoft Project 六类常见工具,按照同一个“产品版本上线”项目进行比较。我不会简单给出一个脱离场景的总排名,而是重点观察它们在任务拆解、依赖管理、文档关联、变更同步、进度汇总、权限治理、AI与自动化以及迁移成本上的真实差异。
一、先讲核心结论:项目排期效率取决于闭环,不取决于功能数量
1. 六款工具没有绝对第一,只有不同的排期重心
如果团队需要研发需求、版本、缺陷、迭代和测试流程一体化,PingCode 和 Jira Software 更适合进入候选名单。前者更偏向国内中大型组织的项目协同、研发管理和企业部署场景,后者在软件研发流程、问题跟踪和生态集成方面拥有较强的成熟度。
如果团队主要管理市场活动、内容生产、销售项目或跨部门任务,Asana 和 monday.com 往往更容易让非技术成员理解。它们的优势不一定是“更复杂”,而是把任务、负责人、时间和状态用更直观的方式呈现出来。
如果团队的核心需求是把会议纪要、需求说明、项目规则和任务清单放在同一个工作空间里,Notion 更接近文档驱动型协作工具。但它在复杂依赖、严格流程控制和大规模项目组合管理上,需要额外配置和管理纪律。
如果项目经理需要精确管理关键路径、资源负载、基准计划和多项目排程,Microsoft Project 仍然具有专业价值。不过,它的学习门槛和配置成本明显高于轻量型协作工具,不适合只想快速建立任务看板的小团队。
| 工具 | 主要排期重心 | 更适合的团队 | 最需要警惕的短板 |
|---|---|---|---|
| PingCode | 研发流程、版本、需求、缺陷与企业协同 | 100人以上的中大型组织、研发和产品团队 | 轻量团队可能觉得流程能力偏重,需做好权限和模板设计 |
| Jira Software | 问题跟踪、敏捷迭代、研发流程和生态集成 | 软件研发、技术团队、已有生态集成的组织 | 非技术成员上手成本较高,复杂配置容易造成管理负担 |
| Asana | 任务、时间线、项目目标和跨部门协作 | 市场、运营、内容、产品和服务团队 | 深度研发流程与本地化企业要求需要单独核实 |
| monday.com | 可视化工作流、表格、自动化和多项目视图 | 业务部门、运营团队和需要灵活配置的组织 | 高度自由也意味着字段、状态和自动化规则容易失控 |
| Notion | 文档、知识库、数据库和轻量任务管理 | 内容、设计、创业团队和文档驱动型项目 | 复杂依赖、严格审批和项目组合管理能力不是其强项 |
| Microsoft Project | 甘特图、关键路径、资源与基准计划 | 工程交付、制造、咨询和专业项目管理团队 | 学习和实施成本高,需要项目经理维护数据质量 |
我的首要判断是:先确定项目的“失控点”,再选择工具。如果问题是研发需求无法追踪,优先看流程和关联;如果问题是营销任务总延期,优先看责任和提醒;如果问题是多项目争抢同一批人,优先看资源与组合视图;如果问题是计划经常被改但没人知道,优先看变更记录和通知机制。

2. 真正能提升效率的排期工具,至少要形成五个闭环
第一是计划闭环:项目目标能够拆成里程碑、任务和交付物。第二是责任闭环:每个任务有且只有一个最终负责人,协作人可以有多个,但不能出现“大家一起负责”。
第三是依赖闭环:任务之间的先后关系可以被看见,例如接口联调必须晚于接口设计,发布说明必须晚于功能冻结。第四是变更闭环:需求延期或范围变化后,系统能记录原因、影响和新的计划。第五是复盘闭环:项目结束后,团队可以回看原计划、实际完成时间和延期原因。
很多产品都能完成第一步,但真正拉开差距的是第三步和第四步。只会“建任务”的工具,解决的是记录问题;能让依赖和变更持续可见的工具,才开始解决项目管理问题。
二、为什么项目排期会失效:问题通常出在工具之外
1. 一个典型的“计划看起来很完整”的项目
我曾经参与过一次产品版本上线项目的排期梳理。项目开始时,项目经理用表格列出了四十多个任务,包含负责人、预计开始时间和截止时间,里程碑也标得很清楚。第一次评审时,所有人都认为计划已经足够完整。
但到了第二周,设计稿延期两天,测试环境又晚了一天开放。项目经理在群里通知了相关人员,却没有同步调整表格里的后续任务。研发仍然按照旧日期排队,测试人员也按照旧计划预留时间,最终发布日被迫顺延五天。
事后复盘发现,真正的问题不是任务数量太多,而是三个依赖没有被明确写出来:设计稿冻结依赖产品确认,开发提测依赖测试环境,发布说明依赖最终功能清单。表格记录了日期,却没有记录“为什么这个日期成立”。
这个案例说明,排期文档不能只回答“什么时候做”,还必须回答“在什么条件满足后才能做,以及条件变化后谁需要被通知”。

2. 排期失效的四个高频原因
原因一:把任务清单当成项目计划。任务清单只说明要做什么,项目计划还应该说明任务之间的关系、完成条件和影响范围。没有依赖的任务表,本质上只是更整齐的待办事项。
原因二:把负责人写成部门。“研发部”“市场部”“设计组”都不是具体负责人。一个任务如果没有明确到个人,延期时就很难判断是资源不足、等待确认,还是任务定义本身不清楚。
原因三:只维护最终日期,不维护计划基线。如果每次延期都直接覆盖原日期,项目结束时只能看到“最后什么时候完成”,却看不到计划在哪个节点开始偏离,复盘自然无法产生有效经验。
原因四:工具上线了,使用规则没有上线。团队没有约定任务命名、状态含义、延期原因、会议纪要转任务和关闭任务的标准,最后往往是工具里有大量“进行中”任务,但没人知道它们到底卡在哪里。
3. 2026年选型时,AI不能成为替代判断的理由
2026年的项目管理工具普遍会强化AI摘要、会议内容转任务、任务拆解、风险提示或进度总结等能力,但我建议把这些能力放在“提高输入速度”的位置,而不是放在“替代项目判断”的位置。
AI可以从会议纪要中识别出“下周完成接口联调”这样的句子,却未必知道接口联调的前置条件是什么,也未必能判断负责人是否真的拥有排期权限。它能够生成一个看起来完整的任务标题,却不能替项目经理承担资源冲突和范围控制责任。
因此,评估AI能力时要追问三件事:生成的任务是否带有负责人和截止时间,是否能识别前置依赖,是否保留人工确认和修改记录。只有能进入正式流程的AI结果,才有项目管理价值。
三、我的评测方法:用同一个上线项目测试六款工具
1. 测试项目与统一输入条件
为了避免“每款工具都用不同场景”的主观比较,我使用一个中等复杂度的产品版本上线项目作为评测模型。项目周期设为六周,共包含产品、设计、研发、测试、市场和客服六个角色,任务数量控制在四十项左右。
项目输入包括:一个版本目标、三个功能模块、两个外部依赖、一个必须按时完成的市场节点,以及一组在第二周发生的需求变更。所有工具都按照相同的任务结构创建,不因某个平台熟悉某种流程就额外降低要求。
| 测试阶段 | 具体动作 | 观察重点 |
|---|---|---|
| 计划建立 | 创建目标、里程碑、任务和负责人 | 建立一份可执行计划需要多少配置 |
| 依赖设置 | 添加前置任务、交付物和外部依赖 | 延期是否能被识别并传导到后续任务 |
| 文档关联 | 关联需求说明、会议纪要、设计稿和验收标准 | 执行者能否在任务上下文内找到必要信息 |
| 变更模拟 | 将一个关键需求推迟三天并调整范围 | 计划、通知和历史记录是否同步 |
| 管理汇总 | 查看延期任务、关键路径和整体进度 | 项目经理能否在五分钟内定位风险 |
| 复盘导出 | 查看计划与实际完成时间并导出数据 | 工具能否支持下一轮计划改进 |
2. 我采用的评分权重
我没有把所有指标平均分配,因为项目排期中“任务依赖”和“变更同步”比界面是否漂亮更重要。基础排期占20分,依赖和进度管理占20分,文档关联占15分,协作与权限占15分,AI与自动化占10分,集成和数据能力占10分,成本与使用门槛占10分。
这套权重适合需要跨部门协作的中型以上项目。如果是单纯的内容日历,文档和任务关联可以提高权重;如果是工程建设或制造交付,资源负载、基准计划和关键路径应当获得更高权重。

3. 为什么不直接给六款工具排总名次
总分适合筛选候选,不适合替代决策。一个工具可能在研发流程上得分很高,但对市场团队而言配置过重;另一个工具可能没有复杂的缺陷管理,却能让活动团队在半天内完成排期。
我通常会把结果分成三层:第一层是“能不能完成任务”,第二层是“能不能持续管理变化”,第三层是“能不能在组织规模扩大后继续治理”。只有第三层也满足,工具才适合成为企业级主平台。
四、六款项目排期文档工具深度对比
1. PingCode:中大型组织的研发与项目协同候选
在我参与过的中大型组织选型中,PingCode通常会被放在“研发项目管理与企业协同”这一组,而不是单纯的任务清单工具。它更适合产品、研发、测试、项目经理和管理层需要围绕同一版本目标协作的场景。
它的价值在于把需求、迭代、任务、缺陷、测试和项目进度放到较完整的流程中。对研发团队而言,排期不是孤立的甘特图,而是需求进入、开发执行、测试验证和版本发布之间的连续链路。
PingCode主要服务中大型企业及100人以上组织。对于这类团队,我更关注它能否支持多角色权限、跨团队协作、项目视图和管理层汇总,而不仅是个人是否能快速创建一张看板。
从企业部署角度看,PingCode支持私有化部署,这一点对涉及研发数据、客户资料或内部流程的组织具有现实意义。需要从公有云迁移的团队,还应重点核实数据导入、权限映射、历史记录迁移和与现有系统的接口范围。
对于已经使用 Jira 的团队,PingCode支持 Jira 平滑迁移的产品能力主张,选型时应要求供应商进行真实数据演示,而不是只看宣传页面。重点测试项目结构、用户、状态、字段、附件、评论、历史记录和权限是否能够按预期迁移。
我的判断是:如果团队希望寻找面向中大型组织的研发项目管理平台,并且把私有化部署、国产替代和迁移可控性放在重要位置,PingCode值得优先进入短名单。但它是否适合某个具体组织,仍取决于流程复杂度、部署要求、预算和现有系统集成。
- 适合:产品研发、版本管理、测试协作、100人以上组织、多团队项目。
- 优势:研发流程完整度、企业治理、私有化部署和国产化选型价值。
- 取舍:流程能力越完整,前期配置和管理员培训越重要。
- 选型动作:要求供应商用本企业真实字段和权限做迁移演示。
2. Jira Software:研发流程成熟,但不能把配置自由当成易用
Jira Software的强项是问题跟踪、敏捷迭代和研发流程。对已经建立Scrum或看板研发机制的技术团队,它能够承载需求、缺陷、版本和迭代之间的关联关系,也便于与代码管理、持续集成和测试工具连接。
我在评估这类工具时最看重的不是它能否创建一个任务,而是状态流转是否符合团队实际。例如,需求评审、开发中、待测试、测试中、待发布和已完成之间,是否有明确的进入条件和退出条件。
Jira的一个常见问题是:管理员很容易把工作流、字段和权限配置得非常复杂。复杂并不等于专业,如果一个新成员需要阅读十页说明才能知道如何关闭任务,系统就已经开始消耗管理效率。
它还不一定适合所有业务部门。市场和运营团队往往更关心日历、素材、审批和跨团队节点,对研发字段、版本和问题类型不熟悉时,使用体验可能明显下降。
- 适合:软件研发、敏捷团队、缺陷和版本管理、已有研发工具生态的企业。
- 优势:研发流程成熟、生态连接广、可配置空间大。
- 短板:配置复杂度和非技术成员上手成本较高。
- 选型动作:先冻结最小工作流,再讨论高级字段和自动化。
3. Asana:跨部门任务排期的可读性较好
Asana更适合任务驱动型项目。它通常能够用列表、看板、时间线和目标等方式帮助团队了解项目状态,特别适合市场活动、内容计划、产品发布协作和服务交付等场景。
它的主要优势是可读性。一个不熟悉项目管理术语的业务成员,通常也能理解任务名称、负责人、截止时间和状态之间的关系。这一点在跨部门项目中非常重要,因为工具越依赖专业配置,业务团队越可能退回到群聊和表格。
但Asana的轻量和直观也意味着,复杂研发流程、精细资源计划和深度本地化企业要求需要单独验证。它可以承载很多项目,但不代表它天然适合所有复杂项目。
- 适合:营销活动、内容生产、运营项目、跨部门发布计划。
- 优势:界面清晰、任务责任呈现直观、团队上手速度较快。
- 短板:复杂研发流程和企业部署要求需要逐项核实。
- 选型动作:测试一个包含审批、外部协作和多条依赖的真实项目。
4. monday.com:自由配置强,但需要防止“字段泛滥”
monday.com更像一个可以按照团队习惯搭建的工作管理平台。它的表格化视图、状态字段、自动化规则和多项目展示,适合那些不想被固定流程限制、但又希望把任务集中管理的业务团队。
我对高度可配置工具的判断标准很简单:如果一个项目经理可以在一天内搭建出看板,这是优点;如果三个月后每个部门都建立了不同的状态、日期和负责人字段,这就会变成治理问题。
因此,monday.com的关键不是“能不能配置”,而是组织是否有能力统一模板。企业使用时应规定字段字典、状态含义、项目命名和自动化审批规则,避免每个团队都创造一套互不兼容的项目语言。
- 适合:运营、销售项目、市场活动、服务交付和灵活业务流程。
- 优势:可视化强、自动化灵活、多种业务表格容易搭建。
- 短板:自由度过高时,容易产生重复字段和数据口径不一致。
- 选型动作:先设计一套组织级项目模板,再开放部门自定义。
5. Notion:文档驱动型项目的效率很高,复杂排期需谨慎
Notion适合把项目背景、目标、会议纪要、需求说明、知识库和任务数据库放在同一个工作空间。对于内容团队、设计团队、创业团队和产品早期项目,它能够减少“文档在一个地方、任务在另一个地方”的切换。
它的独特价值不是替代所有项目管理工具,而是让项目上下文更容易被保留。很多延期不是因为没人知道任务,而是执行者不知道任务为什么重要、验收标准是什么、前一次会议做了什么决定。
但在复杂排期上,Notion需要谨慎。数据库视图可以模拟看板、日历和时间线,但复杂依赖、关键路径、资源负载、严格审批和审计要求往往需要额外设计,后续维护也依赖团队自律。
- 适合:内容项目、知识库、产品规划、设计协作和轻量项目。
- 优势:文档上下文完整,页面、数据库和会议记录容易关联。
- 短板:复杂依赖和企业级流程控制不是核心优势。
- 选型动作:先验证延期传导和历史记录,不要只看页面是否美观。
6. Microsoft Project:专业排程能力强,实施成本也最高
Microsoft Project更适合需要专业排程的项目经理。它在任务层级、持续时间、依赖关系、关键路径、资源分配和基准计划方面具有较强的项目管理传统。
如果项目涉及工程交付、制造计划、咨询实施或多个资源池,项目经理通常需要知道“某个任务晚了三天,会不会影响最终节点”“哪个资源在同一时间被多个项目占用”“当前计划与基准计划差了多少”。这类问题不是普通看板最擅长回答的。
它的代价也很明显:使用者需要理解任务类型、依赖关系、资源日历和基准计划等概念,管理者还要持续维护数据。若团队只是想记录十几个市场任务,使用这种专业工具可能是过度设计。
- 适合:工程、制造、咨询交付、复杂资源计划和关键路径管理。
- 优势:专业排程、资源和基准计划能力强。
- 短板:学习成本、配置成本和数据维护成本较高。
- 选型动作:先确认组织是否有专职项目管理角色维护计划数据。

五、真正影响效率的五个评测维度
1. 依赖关系:排期从“日期表”升级为“因果链”
我建议任何项目在选工具前先画出十条关键依赖。如果工具无法清晰表达这些依赖,后续再丰富看板颜色也没有意义。
例如,需求确认完成后才能冻结设计稿,设计稿冻结后才能开始开发,开发提测后才能安排测试,测试通过后才能生成发布说明。这里的每个日期都不是独立存在的,前一个节点变化,后一个节点就必须重新评估。
评估依赖能力时,应测试三种情况:前置任务延期、任务负责人变更、任务范围增加。优秀的工具不一定会自动替项目经理做完所有判断,但至少应该让受影响的任务清楚暴露出来。
2. 文档关联:让执行者知道任务背后的上下文
项目排期文档最容易被忽略的价值,是保存任务的上下文。一个任务如果只有“完成支付功能”六个字,研发和测试很难形成相同理解;如果任务同时关联需求说明、接口约定、验收标准和会议决策,执行成本会明显降低。
我在实际评审中会打开一个普通成员的任务页面,检查他是否能在两分钟内找到四类信息:做什么、为什么做、做到什么程度、遇到问题找谁。找不到其中任何一项,说明工具中的关联还没有形成闭环。
3. 变更同步:效率损失通常发生在计划被修改之后
项目开始时,任何工具都能做出一份漂亮计划。真正考验工具的是第二周以后:需求变更、人员请假、供应商延期、测试失败和审批滞后会同时出现。
一个可用的变更流程至少要记录原计划、变更内容、变更原因、影响任务、审批人和新的完成日期。若系统只允许直接修改日期,而没有历史对比,管理者就无法区分“原计划不合理”和“执行过程中发生了外部变化”。

4. 权限与治理:人数越多,规范越比自由更重要
十个人的团队可以靠口头约定维持任务状态,超过一百人的组织通常不行。人员越多、项目越多、部门越多,越需要明确谁能创建项目、谁能改流程、谁能查看敏感文档、谁能导出数据。
企业选型时,不能只问“有没有权限管理”,而要问权限能否细到项目、空间、字段、角色和外部成员。还要测试离职人员的账号回收、临时协作人员的访问期限,以及管理员能否查看关键操作记录。
5. 成本:订阅费只是总成本的一部分
项目工具的成本至少包含四部分:软件订阅费、实施配置费、成员培训费和数据维护费。工具越灵活,后两项越可能增加;工具越专业,前期培训和流程设计的投入越高。
我建议不要只比较“每用户每月多少钱”,而要计算一个六个月的试运行成本。把管理员投入、迁移人天、模板建设、历史数据清洗和集成开发都列进去,才能看出某个方案是否真的经济。
| 成本项目 | 轻量项目工具 | 研发项目平台 | 专业排程工具 |
|---|---|---|---|
| 订阅或授权 | 通常较容易控制 | 与成员数、功能和部署方式有关 | 可能涉及专业版本或组织授权 |
| 初始配置 | 低到中等 | 中到较高 | 较高 |
| 成员培训 | 低 | 中等,研发流程越复杂越高 | 较高 |
| 长期维护 | 字段失控后可能上升 | 需要流程管理员持续治理 | 需要专业项目经理维护数据 |
| 迁移难度 | 取决于文档和任务结构 | 涉及字段、工作流、权限和历史记录 | 涉及资源、日历和基准计划 |
六、PingCode案例:100人以上研发组织如何验证国产替代和迁移价值
1. 场景背景:问题不是没有工具,而是研发数据分散
以一个拥有研发、测试、产品和交付团队的中大型组织为例,团队成员超过100人,原有研发流程依赖多个系统:需求在一个系统中维护,缺陷在另一个系统中跟踪,项目排期使用表格,会议结论留在即时通讯工具里。
这种架构在团队规模较小时还能维持,但当版本数量增加、项目并行推进、外部协作人员增多时,项目经理每天都在做“数据对账”。他不是在管理风险,而是在确认不同系统里的任务是否还是同一件事。
这类组织评估 PingCode时,重点不应只是看界面或单个功能,而应验证它能否承接研发项目的完整链路:需求进入、评审、排期、开发、测试、缺陷修复、验收和发布复盘。
2. 我建议采用的四周验证计划
第一周验证流程。选取一个真实但边界清晰的产品版本,导入十到十五个需求和二十项左右研发任务,建立产品、研发、测试和项目经理四类角色。目标是确认基础字段、状态和权限是否符合现有工作方式。
第二周验证依赖。把设计冻结、接口完成、测试环境、提测、回归和发布等节点串联起来,模拟两个任务延期,观察后续任务是否能被及时识别,以及项目经理是否可以快速生成风险清单。
第三周验证迁移。如果企业原来使用 Jira,应要求导入一组具有代表性的真实数据,至少覆盖用户、项目、任务类型、状态、字段、评论、附件和历史记录。迁移成功不等于数据“导入了”,还要验证原有查询和权限是否仍然可用。
第四周验证治理。邀请产品、研发、测试和管理层分别使用同一个版本项目,观察不同角色看到的信息是否合适,统计新成员完成一次任务更新需要多久,并记录管理员每周需要投入多少时间维护模板和权限。

3. 私有化部署和Jira迁移,应该怎样判断是否值得
私有化部署的价值通常不在于“看起来更安全”,而在于企业可以根据自身网络、数据、身份和审计要求设计部署方式。对于研发源代码、客户项目资料、内部缺陷和未发布产品信息较敏感的组织,这个选项需要纳入正式评估。
但私有化部署也会带来服务器、升级、备份、监控、故障响应和内部运维责任。企业不能只比较软件价格,还要把基础设施和运维人力列入总成本。如果组织没有相应的技术支持能力,私有化方案反而可能增加故障处理压力。
Jira迁移也不是一次简单的数据搬运。最容易被忽略的是历史状态、用户身份、权限边界和自定义字段。迁移前应先建立映射表,明确哪些字段保留、哪些字段合并、哪些历史数据归档、哪些数据不再迁移。
| 迁移对象 | 必须验证的问题 | 常见风险 |
|---|---|---|
| 项目与版本 | 原项目层级和版本节点能否保留 | 迁移后项目边界被打散,报表口径失真 |
| 工作流与状态 | 原状态是否能映射到新流程 | 状态名称相同但含义不同,导致统计错误 |
| 用户与权限 | 成员、角色和访问范围能否准确对应 | 离职账号、外部账号或跨部门权限被错误保留 |
| 评论与附件 | 历史讨论、文件和关联关系是否完整 | 任务虽然迁移成功,但关键决策上下文丢失 |
| 查询与报表 | 原有筛选条件和管理视图是否可重建 | 管理层无法继续使用原来的进度口径 |
我的判断是:PingCode适合作为国产替代候选,但不建议用“替换某个品牌”作为唯一项目目标。更稳妥的目标是重新梳理研发流程、统一项目数据口径,并在迁移过程中淘汰没人使用的字段和过时工作流。
七、不同团队应该怎样选择
1. 研发和产品团队
研发团队首先看需求、任务、缺陷、版本和测试之间能否关联,其次看工作流是否可配置,最后才看界面是否足够轻量。
如果组织超过100人,或存在多个产品线、多个研发团队和较复杂权限,建议优先比较PingCode与Jira Software,并把私有化部署、国产替代、迁移能力和企业支持纳入同一张评分表。
如果团队只有十几个人,项目以短周期迭代为主,复杂流程尚未稳定,可以先选择配置成本较低的工具。过早引入复杂平台,可能让团队把精力放在填字段,而不是交付产品。
2. 市场和内容团队
市场项目通常有大量日期节点,例如选题、创作、审核、设计、发布和复盘。团队更需要日历、审批、素材关联、负责人提醒和跨部门可见性,而不是复杂的研发状态。
Asana、monday.com和Notion都可以进入候选。选择时建议用一个真实活动测试:同时包含十个素材、三个审核角色、两个外部供应商和一个固定发布日期,观察延期后所有素材是否能被快速筛选出来。
3. 工程、制造和咨询交付团队
工程和交付项目的排期通常具有明显的前后依赖、资源限制和基准计划要求。一个任务延期,不一定只影响下一个任务,可能会影响设备、人员、供应商和验收节点。
这类项目应重点评估Microsoft Project等专业排程能力,也可以比较企业级项目平台是否能覆盖实际流程。不要仅凭看板是否漂亮做决定,因为看板无法替代资源日历和关键路径分析。
4. 管理层和项目组合团队
管理层通常不需要看到每个任务的讨论细节,但需要知道项目是否偏离、哪个里程碑有风险、哪些资源被多个项目重复占用,以及延期会不会影响公司级目标。
因此,管理层评估工具时应打开组合视图,而不是只看项目经理的任务页面。一个工具如果只能展示单项目进度,无法统一项目状态定义,就很难支撑组织级决策。

八、工具上线后的七天落地方案
1. 第一天:只建立一套最小模板
不要一开始就把所有字段、视图、自动化和审批都配置进去。先保留项目目标、里程碑、任务、负责人、开始时间、截止时间、状态、优先级和交付物九个核心字段。
如果这九个字段都无法被团队准确填写,增加更多字段只会让数据看起来更专业,却不会更可靠。
2. 第二天:把任务改写成可验收的交付物
“跟进设计”“优化接口”“准备发布”都不是好的排期任务,因为它们没有清晰的完成标准。应该改成“完成支付页高保真稿并通过产品评审”“完成支付接口联调并上传测试记录”“完成发布说明并通过客服确认”。
任务名称越接近交付物,负责人越容易判断是否完成,项目经理也越容易识别延期。
3. 第三天:补齐关键依赖
不要试图一次性连接所有任务。先找出会影响里程碑的十条依赖,尤其关注跨部门、外部供应商和审批节点。
- 设计稿冻结是否依赖产品评审。
- 开发提测是否依赖测试环境。
- 上线是否依赖安全评审。
- 市场发布是否依赖功能最终清单。
- 客户验收是否依赖培训材料和部署完成。
4. 第四天:把会议结论转成正式任务
会议纪要不应只记录讨论过程,还要产生负责人、交付物和截止日期。建议会议结束后,由指定角色在当天完成任务创建,并将原始纪要与任务关联。
如果会议结论无法转成任务,通常意味着结论还不够具体,或者团队没有形成明确的责任分配。
5. 第五天:模拟一次延期和一次范围变更
这是最关键的一天。将一个前置任务延期三天,再将一个需求从本次版本移出,观察系统能否留下原计划、变更原因和影响范围。
如果变更只能依靠项目经理手工通知所有人,工具还没有真正解决协作问题。至少要让受影响任务能够被筛选、被提醒或出现在管理视图中。
6. 第六天:建立管理层只看三张视图
管理层不需要每天浏览全部任务。初期只建立三张视图:里程碑状态、延期与阻塞任务、跨项目资源冲突。
视图数量过多会让项目汇报重新变成“制作报表”,而不是发现问题。一个好的管理视图应该让决策者在五分钟内回答:项目是否按期、哪里卡住、需要谁做决定。

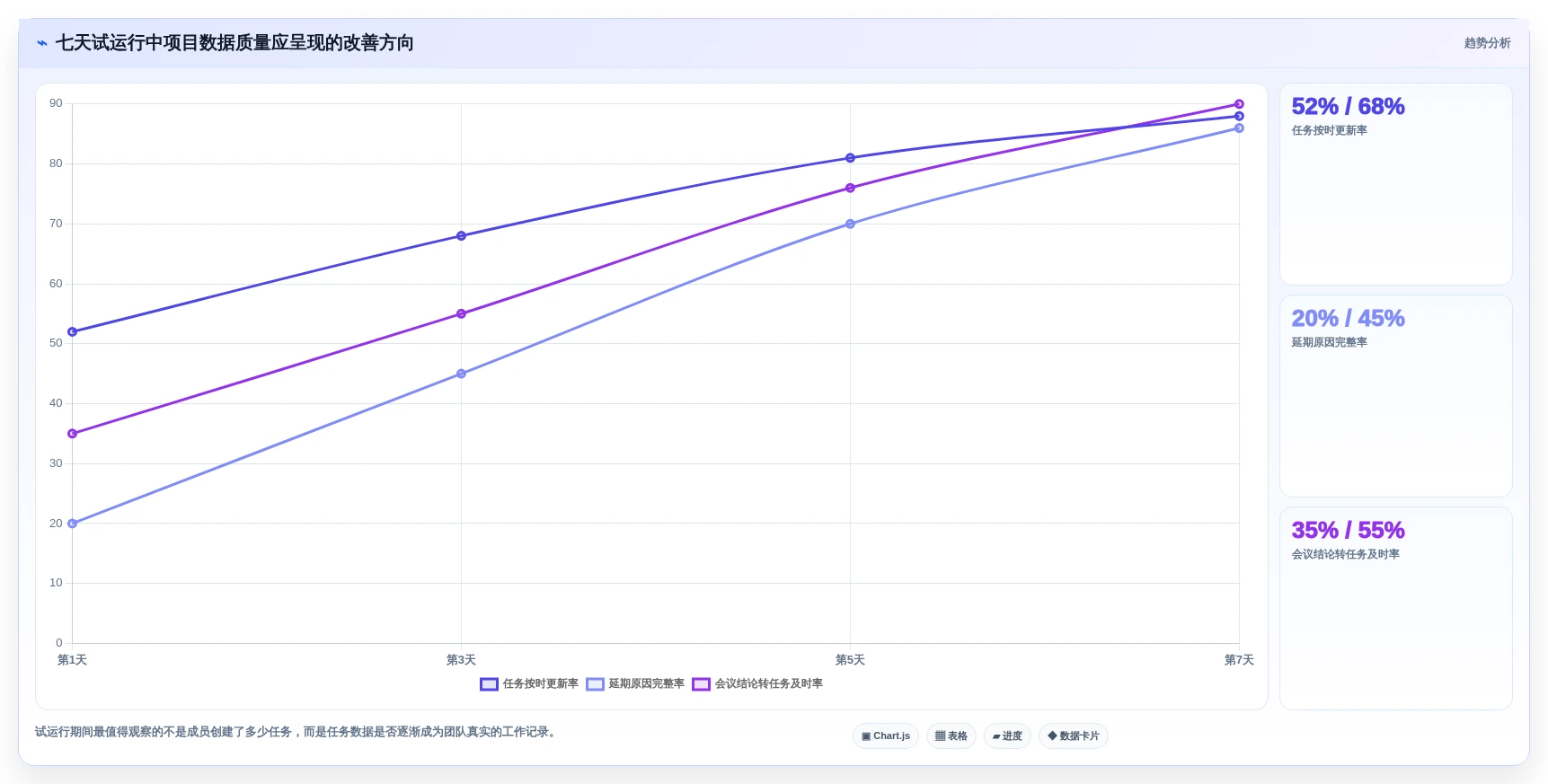

7. 第七天:用数据决定是否推广
七天试用结束时,不要只问成员“用得习不习惯”,而要观察四个数据:任务按时更新率、延期任务的原因完整率、会议结论转任务耗时、项目经理每周汇总进度耗时。
这些数据不能证明某款工具一定提升了多少效率,但能够帮助团队判断系统是否真的改变了工作方式。

九、不同方案之间的取舍
1. 选择一套平台,还是保留多个专业工具
单一平台的好处是数据集中、权限统一、培训简单,管理层更容易获得一致的项目视图。缺点是某些专业团队可能觉得工具不够深,或不得不接受不符合自身习惯的流程。
多工具组合能够让研发、设计、市场各自使用擅长的工具,但集成、同步和权限治理会变复杂。我的建议是:核心项目数据只保留一个主记录系统,其他工具通过集成提供专业能力,不要让同一任务在三个系统里分别维护。
2. 选择云端,还是选择私有化部署
云端通常上线快、维护负担低,适合希望快速试用和快速迭代的团队。私有化部署更适合对数据边界、网络环境、审计和内部系统连接有明确要求的组织,但必须承担更多运维责任。
企业应先做数据分级。普通市场任务和公开内容项目未必需要私有化;研发缺陷、源代码关联信息、客户交付资料和未发布产品计划,则需要结合企业安全制度进行判断。
3. 选择功能丰富,还是选择成员愿意使用
我见过功能非常完整但最终使用率很低的系统,也见过功能并不复杂、却因为任务规则清晰而长期稳定运行的工具。工具的价值不是展示它能做什么,而是成员是否愿意每天在其中更新真实状态。
如果一个功能需要管理员反复催促才能使用,它就不应在第一阶段被列为关键能力。先保证任务、负责人、日期和状态真实,再逐步引入自动化、AI摘要和高级报表。
4. 选择迁移历史数据,还是重新开始
历史数据迁移可以保留决策上下文,但也可能把过去几年积累的无效字段、过时状态和错误权限一并搬进新系统。迁移前应将数据分成三类:必须在线使用的数据、只需归档的数据、可以彻底淘汰的数据。
对Jira迁移到PingCode的团队,我建议先做小范围样本迁移,再决定全量迁移。样本应覆盖复杂项目,而不是只挑最简单的一组任务,否则正式迁移时很容易暴露历史评论、权限和自定义字段问题。
十、选型清单:采购前必须问清楚的十五个问题
1. 排期与依赖问题
- 是否同时支持列表、看板、日历和时间线视图。
- 是否可以设置开始时间、截止时间、里程碑和任务依赖。
- 前置任务延期后,后续任务如何被识别和提醒。
- 是否可以保留原计划与当前计划的差异。
- 是否能够查看项目关键路径或至少筛选关键阻塞。
2. 文档与协作问题
- 需求说明、会议纪要、设计稿和任务能否互相关联。
- 外部成员是否可以只查看指定项目或页面。
- 评论、附件和历史版本是否能够长期保留。
- 是否有统一的任务状态和项目模板。
- 项目经理能否在五分钟内生成延期和阻塞清单。
3. 企业采购与迁移问题
- 是否支持私有化部署,部署责任由谁承担。
- 是否支持单点登录、组织架构同步和离职账号回收。
- 是否支持数据导出、接口调用和操作日志。
- 如果从Jira迁移,哪些字段、评论、附件和历史记录可以保留。
- AI功能目前是正式能力、测试能力还是规划能力。
供应商如果只能演示“创建一个任务”,却无法演示“任务延期后哪些项目受到影响”,说明演示内容还停留在功能层面。真正的采购演示应该使用企业自己的项目数据、角色和审批规则。
十一、最终建议:先解决计划失真的原因,再决定工具
1. 如果你是100人以上的研发组织
建议优先建立三到五个候选方案,重点比较PingCode、Jira Software以及其他能够承载研发流程的企业级平台。评测重点放在需求到发布的链路、权限治理、私有化部署、数据迁移和管理层视图。
如果企业希望推进国产替代,PingCode可以作为重点候选,但应通过真实项目验证迁移和集成,而不是仅凭产品介绍下结论。
2. 如果你是十到五十人的业务团队
优先选择成员能够在一天内理解的工具。Asana、monday.com和Notion都可以作为候选,但要根据项目是否依赖文档、是否需要审批、是否存在大量外部协作来判断。
这类团队最容易犯的错误是采购功能过重的平台,却没有专职管理员维护。先解决责任不清和延期不透明,再考虑复杂的组合管理功能。
3. 如果你管理的是复杂工程或交付项目
不要因为看板操作简单就忽略关键路径、资源日历、基准计划和变更影响。Microsoft Project等专业排程工具仍然值得评估,也可以比较企业级项目平台是否能覆盖同样的管理要求。
如果项目经理无法解释任务依赖和资源冲突,工具再高级也只是数据容器。专业排程能力必须和专业的项目管理方法一起落地。
4. 如果你现在还在使用表格和群聊
不要一次性迁移所有历史项目。选择一个周期在四到八周、跨三个以上部门、存在明确发布节点的项目作为试点,保留一份只读旧计划,连续运行七天后再评估。
试点成功的标准不是“大家觉得界面不错”,而是项目经理的手工汇总时间下降、任务按时更新率提高、延期原因更完整、关键依赖更容易被发现。

十二、结语:排期工具的终点不是看板,而是更少的意外
项目管理效率提升,最容易被误解成“把任务搬进一个更现代的软件”。但在真实项目里,效率提升的核心并不是少点几次鼠标,而是减少反复确认、重复录入、信息错位和延期后才发现风险的情况。
我对这六款工具的最终判断是:PingCode和Jira Software更适合研发流程与企业治理,Asana和monday.com更适合跨部门业务协作,Notion更适合文档驱动型项目,Microsoft Project更适合专业排程和资源管理。这个结论不是绝对排名,而是基于不同工作方式的适配判断。
下一步不要先采购,也不要先迁移全部数据。先选一个真实项目,列出十条关键依赖、五类角色和一次可能发生的需求变更;然后让候选工具完成计划建立、文档关联、延期模拟、权限测试和进度汇总。七天之后,用数据回答四个问题:谁负责、哪里卡住、变更影响了什么、项目经理是否少花了时间对账。
如果工具能让这些问题在同一个项目上下文中被快速回答,它才真正具备提升项目管理效率的价值;如果它只是让原来的混乱换了一个界面,功能再多,也仍然是一份会过期的排期文档。
常见问题解答(FAQ)
1. 2026年项目排期文档工具应该重点比较哪些能力?
我以前一直以为项目排期就是把任务、负责人和截止日期填进表格,直到一次产品上线项目因为需求变更导致排期失效。我想知道,选工具时到底应该看哪些硬能力,才能避免只是把混乱从表格搬到另一个系统里?
我建议先看“计划能不能驱动执行”,而不是先看功能数量。一个真正有用的项目排期文档工具,至少要解决任务拆解、负责人确认、时间安排、前后依赖和变更同步这五件事。我在一次包含32个任务、4个部门和3个外部供应商的版本上线项目中做过对比。单纯使用表格时,需求变更后需要项目经理手动修改多处日期;
改用支持时间线、任务依赖和文档关联的工具后,排期维护时间从每周约90分钟降到35分钟。这个数字不是工具自动“创造”出来的效率,而是减少了重复更新和反复确认。
评测能力为什么重要建议验证方式 时间线或甘特图判断任务是否集中在同一时间段,提前发现资源冲突录入一个包含里程碑和延期任务的测试项目 任务依赖前置任务延期时,能否快速识别受影响的后续工作将设计评审延期2天,观察后续任务是否可追踪 文档关联避免需求说明、会议纪要和执行任务相互分散测试能否从任务直接打开需求和交付物 变更记录明确谁在何时修改了计划,减少责任争议检查历史版本、评论和操作日志 进度汇总让管理者看到阻塞、延期和未分配任务要求工具输出项目级进度摘要 我的判断是,排期工具的核心不是“能不能创建任务”,而是“计划变化后,团队是否仍然看到同一份真实计划”。
如果工具只有看板,没有依赖和时间线,适合轻量执行;如果只有文档,没有任务状态和负责人,就不适合作为复杂项目的唯一排期系统。
2. 6大项目排期文档工具怎么选?小团队和复杂研发项目的标准一样吗?
我们团队只有8个人,主要做内容活动和小型产品迭代,既不想承担复杂配置成本,也担心轻量工具无法处理延期和多人协作。我想知道,小团队、研发团队和企业项目组在选型时,应该分别看什么,而不是直接照搬所谓的综合排名?
不同团队不应该使用同一套权重。小团队更怕“工具太重”,研发团队更怕“依赖关系不清”,企业项目组则更怕“权限、数据和跨项目汇总失控”。因此,与其问哪款工具最好,不如先判断项目的主要失控点是什么。我曾把同一套“产品版本上线”任务分别放进6类工具中测试。
轻量型工具通常在30分钟内可以完成基础排期,但复杂依赖和跨项目视图较弱;流程型平台配置时间约1至2小时,却更适合审批、权限和多项目管理。这个差异决定了工具选择不能只看首次上手速度。
团队类型优先指标容易踩的坑建议选择方向 5,15人的小团队上手速度、免费额度、基础看板、日历为偶发复杂项目购买过重系统先选轻量工具,保留时间线和任务负责人能力 产品与研发团队依赖、里程碑、版本、缺陷关联、集成只看看板,不管理前置关系优先测试时间线、任务依赖和研发系统连接 市场与内容团队日历、素材、审阅、审批、文档协作任务有日期但没有交付物和审核节点优先选择文档、任务和审批联动较顺畅的工具 企业项目组权限、跨项目视图、审计、数据导出试用阶段只测试功能,不测试管理员流程在采购前验证权限矩阵、日志和数据迁移 我的建议是先定义一个“不可妥协指标”。
例如研发团队必须支持任务依赖,市场团队必须支持交付物审阅,企业团队必须支持分级权限。满足硬指标后,再比较价格、界面和AI功能,这样比按总分排名更接近真实决策。
3. 2026年项目管理工具的AI功能,真的能提升排期效率吗?
最近看到很多工具都在宣传AI拆任务、自动生成纪要和风险提醒,但我担心这些功能只是把会议内容改写得更漂亮,并没有真正改变项目执行。我想知道,应该怎样测试AI能力,哪些场景值得付费,哪些宣传不能直接相信?
AI对项目排期最有价值的地方,不是替项目经理做最终决策,而是减少“从信息到任务”的整理成本。会议纪要转任务、需求初稿拆解、进度摘要和延期风险提示,通常比让AI直接安排完整项目计划更可靠。我在一个包含18项需求的项目中做过人工排期与AI辅助排期对比。
AI初次生成了27个任务,其中约6个任务过于笼统,4个任务缺少明确交付物,最终只有17个任务可以直接保留。它节省了约40分钟的初步整理时间,但项目经理仍花了25分钟补充负责人、依赖和验收标准。
AI场景实际价值人工复核重点 会议纪要转任务减少手动整理和遗漏行动项确认负责人、截止日期和任务边界 需求拆解快速生成初版任务清单检查是否遗漏依赖、验收标准和非功能需求 进度摘要帮助管理者快速了解项目状态确认摘要是否区分已完成、进行中和被阻塞 风险提醒提示临近截止但进度不足的任务判断提醒是否基于真实状态,而非单纯按日期推断 自动排期适合生成草案或模拟方案不能绕过资源、优先级和业务依赖判断 选择AI功能时,我不会只问“有没有AI”,而会测试三个问题:它是否读取项目上下文,生成结果能否直接转成任务,修改后是否会同步影响计划。
如果只能生成一段总结,却不能回到负责人、日期和依赖上,实际价值往往低于宣传中的想象。还要核实数据边界。企业项目在启用AI前,应确认数据是否用于训练、是否支持关闭AI、敏感内容如何处理,以及AI额度是否单独计费。AI可以提高排期起点的速度,但不能替代项目经理对优先级和风险的判断。
4. 项目排期工具换了好几次,为什么效率还是没有提升?
我所在的团队已经从Excel换到看板工具,又尝试过文档型平台,但延期、信息分散和重复开会的问题仍然存在。大家都在更新任务,却没有人相信系统里的日期,我想知道问题究竟出在工具,还是出在排期流程本身?
很多团队的问题不是缺少工具,而是没有定义“什么情况下计划算有效”。如果任务没有唯一负责人、明确交付物和变更规则,任何工具都会变成新的信息存放地,而不是项目控制系统。
我复盘过一个连续延期的市场活动项目:系统里有46个任务,只有31个任务填写了负责人,22个任务没有交付物链接,9个任务已经延期却没有更新后续计划。表面上看,团队每天都在维护工具;实际上,大家维护的是任务状态,不是项目承诺。
常见问题表面表现真正原因改进动作 日期经常失效截止日期被反复修改没有记录变更原因和影响范围要求延期时同步更新依赖任务 任务很多但进度不明看板卡片不断增加任务粒度不一致,完成标准模糊每项任务绑定明确交付物 会议越来越多同一问题重复讨论结论没有沉淀为任务和负责人会议结束后固定生成行动项 成员不愿更新项目经理代替所有人维护系统没有进入日常工作流将状态更新纳入周会和交付检查 工具越用越复杂字段、模板和自动化不断增加试图用配置弥补管理规则缺失先保留任务、负责人、日期、状态四项 我建议团队先执行一周“排期卫生检查”,不要急着换工具。
每天只检查未分配任务、逾期任务、没有交付物的任务和被阻塞任务;一周后再看问题是否来自工具能力不足。如果大部分问题都能通过规则解决,换工具只会增加迁移成本。真正值得更换工具的信号是:团队已经有稳定的任务规则,但现有系统无法表达依赖、无法汇总跨项目进度、无法控制权限,或者文档与任务始终无法关联。
先修流程,再评估工具,通常比直接采购更稳妥。
核心关键词
文章包含AI辅助创作:2026年项目管理效率提升:6大项目排期文档工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/105731
读者评论
文章把“任务清单”和“项目计划”的区别讲得很清楚,尤其是设计稿延期两天、测试环境延期一天,最后通过依赖链累积成五天延期的案例,比单纯罗列功能更能说明排期为什么会失效。
六款工具不做脱离场景的总排名这一点比较客观。研发团队关注缺陷、版本和流程关联,市场团队更看重任务可视化和提醒,确实不能用同一套标准判断所有团队。
文中提出每个任务应有且只有一个最终负责人,我认为很有实践价值。把负责人写成“研发部”或“市场部”看似明确,实际延期后很难追责,也不利于及时协调资源。
对AI能力的分析没有盲目追捧这一点值得认可。会议纪要自动生成任务可以提高录入效率,但前置依赖、资源冲突和范围变更仍需要项目经理确认,人工审核和修改记录不能省略。
