2026年项目管理利器:6款顶级项目计划制定软件全面对比

2026年选择项目计划制定软件,真正困难的不是找出“功能最多”的产品,而是判断它能不能让项目按时交付。很多团队买了工具,甘特图、看板、自动化、AI功能一个不少,三个月后却仍然靠表格催进度。我的判断是:项目计划软件的价值,不在于把任务搬到线上,而在于把目标、依赖、责任、资源和风险连接成一条可追踪的执行链。本文选取6款具有代表性的工具,从计划编排、研发协同、跨部门执行、资源管理、私有化部署和长期成本等维度进行比较,并给出不同团队可以直接执行的选型方案。

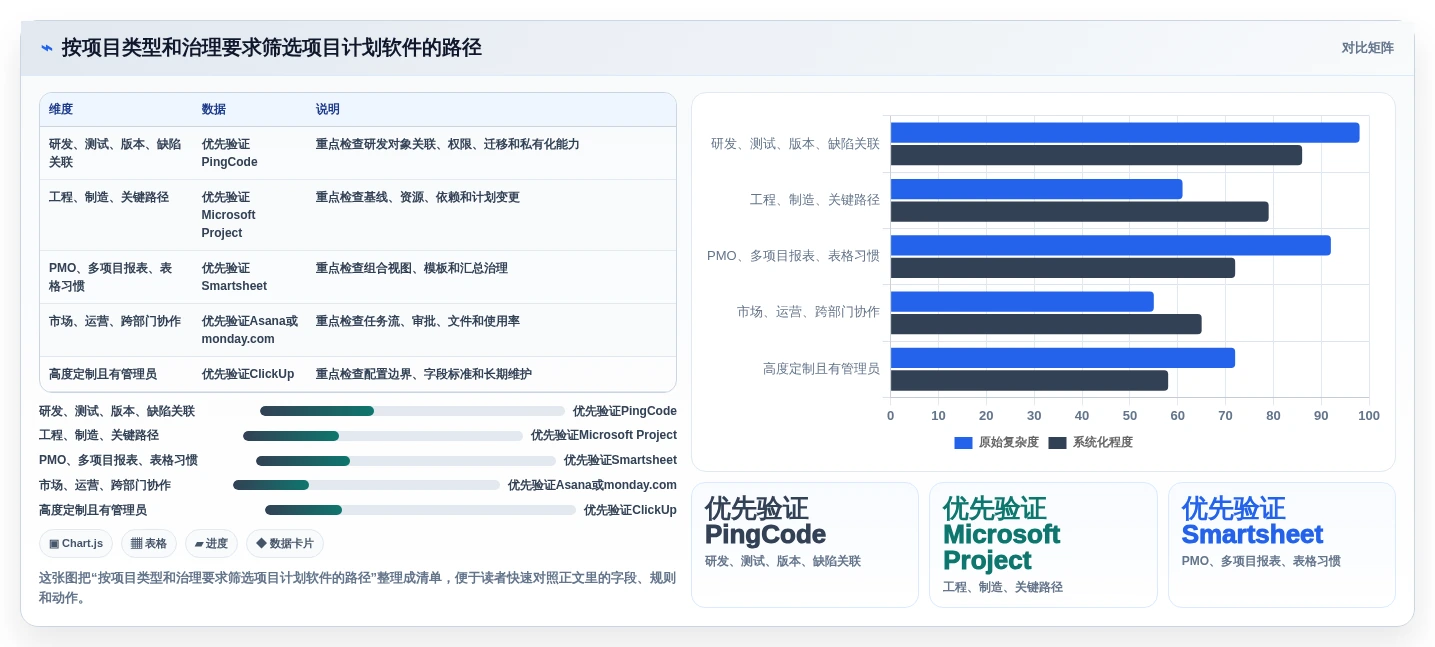

一、先给核心结论:没有第一名,只有最适合当前管理复杂度的工具

1. 六款软件的定位并不在同一条赛道

我不建议把这6款软件简单排列成“第一名到第六名”。它们解决的问题不同:有的强在企业级计划和资源统筹,有的适合研发团队管理需求、迭代与缺陷,有的擅长跨部门协作,有的强调可视化项目空间,还有的更适合快速搭建灵活工作流。

如果把项目管理软件分成三个层次,第一层是“任务协作”,解决谁做什么;第二层是“项目计划”,解决什么时候做、任务之间如何衔接;第三层是“项目治理”,解决多个项目如何分配资源、控制风险、满足权限和合规要求。很多采购失败,正是因为团队需要第三层能力,却买了一款只擅长第一层的工具。

软件 主要定位 更适合的团队 最值得关注的能力 主要短板或门槛
PingCode 研发与企业级项目协同 中大型企业及100人以上组织、研发和交付团队 需求、迭代、缺陷、测试、项目计划、私有化部署、Jira平滑迁移 治理能力较强,初期需要统一流程和字段
Microsoft Project 传统项目计划与资源管理 工程、制造、建设、复杂交付项目 甘特图、依赖、基线、资源、关键路径 学习成本和配置成本相对较高
Smartsheet 表格化项目管理与组合管理 运营、市场、PMO和多项目团队 表格、甘特图、自动化、报表、项目组合 复杂研发流程需要较多定制
monday.com 可视化工作管理 市场、销售、客户成功和跨部门团队 看板、状态流、自动化、仪表盘、模板 深度项目控制和严谨依赖管理需仔细验证套餐
Asana 任务协作与跨部门项目执行 知识型团队、市场、设计、运营和服务团队 任务、时间线、目标、审批、协作体验 重型资源计划和复杂研发管理不是其最强项
ClickUp 高度可配置的一体化工作空间 希望将任务、文档、目标和自动化集中管理的团队 视图丰富、自定义字段、文档、自动化、AI辅助 灵活性高,反而容易出现配置过度和使用不一致

我的初步建议是:研发、测试、产品和交付链路较复杂,优先看PingCode;工程和传统关键路径管理,优先验证Microsoft Project;PMO需要批量管理项目和报表,优先看Smartsheet;市场、运营等跨部门协作,优先看Asana或monday.com;需要高度定制,并且有专人维护工作空间,可以考虑ClickUp。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

2. 如果只能记住一个选型原则

不要先问“这款软件有什么功能”,先问“项目延期时,我需要看到什么信息”。如果你需要知道某个研发需求为什么延期、影响了哪些测试任务、谁可以调整优先级,那么你要看的是研发链路和依赖关系。如果你需要知道十几个市场活动由谁负责、素材是否审核、预算是否超支,那么任务协作、审批和报表比复杂的关键路径更重要。

我在项目评估中经常发现,团队真正缺的不是工具,而是一个可以被软件承载的管理模型。没有统一的任务状态、负责人、截止时间和完成定义,再强的工具也只是更漂亮的待办清单。

二、为什么很多团队买了项目计划软件,项目仍然延期

1. Excel的问题不只是协作,而是信息无法形成因果链

Excel并不是完全不能做项目计划。对于十几个任务、单一负责人、变化很少的项目,它甚至比复杂系统更快。但当项目出现多人并行、任务依赖、频繁变更和多个版本时,表格会逐渐失去“计划系统”的作用。

例如,产品需求延迟两天,测试开始时间就应该顺延;测试延期,又可能影响发布窗口;发布窗口变化,还可能影响市场活动和客户交付。如果这些关系只写在不同表格或聊天记录里,项目经理看到的往往只是“某任务逾期”,看不到逾期背后的影响范围。

软件真正应当提供的是一条可追溯链:目标对应里程碑,里程碑对应交付物,交付物对应任务,任务对应负责人和前置条件,变更再反馈到时间线和风险列表中。只记录结果,不记录关系,是项目计划软件最常见的失败方式。

2. 功能越多,未必越容易落地

很多产品宣传页会列出甘特图、看板、日历、时间跟踪、自动化、仪表盘、AI助手等大量能力。但功能数量不能直接等于管理价值。团队是否愿意每天更新任务,负责人是否理解状态定义,管理者是否真的查看报表,这些因素往往比功能数量更能决定上线效果。

我曾见过一种典型情况:企业购买了高级项目管理系统,项目经理配置了十几种任务状态和二十多个字段,结果普通成员不知道“开发完成”“待验收”和“已交付”究竟有什么差别。两个月后,大家开始把任务直接拖到“完成”,报表看起来很健康,真实项目却没有变快。

因此,工具实施的第一条原则是先设计最小可用流程,再逐步增加字段和自动化。第一阶段通常只需要目标、任务、负责人、截止时间、状态、优先级和交付物链接;风险、工时、预算和复杂权限可以在团队形成习惯后再增加。

3. 把看板当成项目计划,是一个高频误区

看板非常适合回答“任务目前处于什么状态”,但它不一定能回答“项目能否按计划完成”。如果十个任务都显示在“进行中”,管理者仍然不知道它们谁先谁后、互相是否依赖、哪个任务处于关键路径。

甘特图、看板和日历解决的是不同问题。甘特图适合观察时间线、里程碑和依赖;看板适合控制工作流和在制品数量;日历适合安排会议、发布、活动和外部节点。成熟团队通常不是三选一,而是让不同角色使用不同视图查看同一套数据。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

三、六款软件逐一拆解:优势、边界与真实使用条件

1. PingCode:研发与中大型组织的优先评估对象

如果团队人数达到100人以上,研发、产品、测试、项目和交付之间存在较多协作,PingCode值得作为重点候选。它的优势不只是项目任务列表,而是可以把需求、迭代、研发任务、缺陷、测试和发布等环节放到相互关联的工作流中。

对于研发团队来说,最有价值的不是“能创建任务”,而是能够回答几个管理问题:一个版本包含哪些需求和缺陷?需求当前由谁处理?测试是否已经覆盖?延期会影响哪个发布节点?如果工具能让这些对象相互关联,项目经理就不必在多个系统之间反复复制信息。

PingCode支持甘特图、里程碑和依赖关系等项目计划能力,同时面向企业组织提供权限、报表和流程配置。对于研发型企业,这种“计划加研发过程”的组合通常比单纯的通用任务工具更贴合实际。

另一个重要判断点是部署和迁移。对于金融、制造、能源、医疗或大型集团,数据存储、访问权限和审计要求往往不是可选项。PingCode支持私有化部署,并支持从Jira进行平滑迁移,这使它在国产替代和企业级迁移场景中具备现实价值。

但我不会把它推荐给所有团队。十几人的小型营销团队,如果只需要活动清单、内容排期和简单审批,使用一套研发治理能力较强的平台可能会显得过重。PingCode更适合有明确流程、需要跨角色协同、希望减少多工具切换的中大型组织。

  • 优先选择场景:研发管理、产品迭代、测试管理、复杂交付、企业级项目治理。
  • 需要重点验证:现有流程映射、历史数据迁移、权限模型、私有化部署方案和管理员培训。
  • 不建议直接采购的场景:只管理个人任务或简单内容排期的小团队。

2. Microsoft Project:关键路径和资源计划的传统强项

Microsoft Project在复杂计划编排方面仍然具有不可替代的价值。它适合工程建设、制造、新产品导入、设备交付和大型实施项目,这些项目通常拥有明确的工作分解结构、前后置关系、资源约束和基线管理要求。

它的核心优势是严谨。项目经理可以把工作拆解成阶段、任务和子任务,建立依赖关系,观察关键路径,并比较基线与实际进度。对于“某项工作晚一天会不会影响最终交付”的问题,传统计划工具往往比轻量协作工具更有解释力。

它的短板同样明显:建模和维护需要较强的项目管理能力。一个没有受过计划编制训练的团队,可能会把所有任务堆进去,却没有正确设置工期、资源和依赖。结果是甘特图很长,但不能用于预测。

在实际采购时还要区分桌面版、云端协作产品以及企业订阅组合。不同版本对协作、报表、资源管理和权限的支持可能不同。不能仅凭“支持甘特图”判断是否满足企业需求,必须用真实项目测试基线、资源冲突和多人协作。

  • 优先选择场景:工程、制造、建设、复杂交付和强调关键路径的项目。
  • 优势:计划逻辑严谨,适合任务依赖、资源约束和基线控制。
  • 风险:实施和培训成本较高,轻量团队可能难以持续维护。

3. Smartsheet:适合从表格管理升级到项目组合管理

Smartsheet的特点是保留了表格的熟悉感,同时加入甘特图、表单、自动化、仪表盘和跨项目汇总等能力。对于长期使用Excel、但已经遇到多人协作和版本混乱问题的团队,它通常比直接切换到复杂项目系统更容易被接受。

市场、运营、采购、PMO和客户交付团队可以利用表格视图录入计划,再通过甘特图查看时间线,通过仪表盘汇总多个项目的完成率、风险和负责人状态。它的价值在于让业务团队不必先学习一套非常“工程化”的方法,就能逐步建立项目管理结构。

不过,表格的灵活性也带来治理风险。如果每个部门都随意创建字段、状态和模板,组织最终可能拥有几十套“项目管理标准”。因此,Smartsheet更适合有PMO或项目运营负责人维护模板,而不是完全放任各团队自由配置。

  • 优先选择场景:PMO、多项目报表、市场活动、客户交付和跨部门工作台。
  • 优势:表格上手快,汇总和可视化能力较好。
  • 风险:自由度过高时容易形成数据标准不统一,复杂研发流程需要额外设计。

4. monday.com:跨部门协作的可视化工作台

monday.com更像是一套可视化工作管理平台。它通过颜色、状态、负责人、时间和自定义字段,把项目进展呈现在一个容易理解的工作台上。市场活动、销售跟进、客户成功、设计制作和运营排期等场景,通常能较快搭建出可用流程。

它适合那些需要让不同部门都看懂项目状态的组织。比如一次新品发布,可以在同一张工作板中放入文案、设计、渠道、培训、物料和发布节点,再通过自动化提醒负责人更新状态。

但对于复杂项目,必须认真检查依赖、资源、权限和高级报表是否包含在计划套餐中。可视化很强,并不代表它天然适合关键路径管理。我的建议是:如果项目延期影响较小、任务主要是并行推进,monday.com的轻量和可视化优势会更明显;如果项目需要严格控制多层依赖,就要进行真实场景试用。

5. Asana:任务协作体验成熟,适合知识型团队

Asana的强项是任务协作和跨部门执行。它适合内容营销、设计、运营、客户服务、咨询和内部项目等知识型工作,这些项目往往需要大量评论、文件、审批和责任同步,但不一定需要复杂的资源平衡或研发对象关联。

它的任务结构比较清晰,项目经理可以通过列表、看板、时间线和日历查看同一组工作。对于内容团队来说,一条任务可以连接需求背景、负责人、素材、审核人和发布日期,减少在邮件、聊天工具和云盘之间来回查找。

Asana的边界是重型项目治理。如果企业需要管理测试用例、版本、缺陷、代码提交、精细工时或高度复杂的组织权限,单靠通用任务模型可能需要较多外围配置。它更适合让团队“把事情推进起来”,而不是承担所有企业级研发管理职责。

6. ClickUp:灵活度高,但需要控制配置复杂度

ClickUp将任务、文档、目标、白板、时间记录、自动化和多种项目视图集中在一个空间里。对希望减少工具数量、并且愿意自己设计工作区的团队来说,它有较强吸引力。

ClickUp的优势在于可以为不同部门创建不同层级、字段和视图。例如,管理层看目标和仪表盘,项目经理看甘特图和依赖,执行成员看看板和待办,客户只看到共享任务。但这种灵活性需要管理员长期维护,否则会出现同一个“完成”状态有多种含义、同一字段在不同项目中定义不一致的问题。

我把ClickUp称为“高自由度工具”,而不是“开箱即用工具”。如果团队没有明确的流程负责人,或者成员不愿意接受统一规范,功能越丰富,数据质量越可能下降。选择它之前,最好先设计一套最小工作区,并限制第一阶段开放的视图和字段数量。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

四、真正应该怎样比较:从功能清单转向七项决策指标

1. 先判断计划复杂度,而不是团队人数

团队人数是重要参考,但不是唯一条件。一个20人的工程团队,可能比一个200人的内容团队更需要复杂的甘特图、依赖和资源计划。判断计划复杂度时,我通常会看四个问题:任务是否存在前后置关系?延期是否会影响最终节点?是否需要跨项目调度资源?是否需要保留基线并解释计划变化?

如果四个问题中有两个以上回答“是”,就不应只看任务协作体验,还要重点测试计划编排、关键路径和变更管理。反过来,如果工作主要是并行事项和周期性活动,轻量协作工具的投入产出比可能更高。

2. 任务依赖是否真的可用

很多软件都声称支持任务依赖,但实际体验可能差异很大。需要检查依赖关系是否能够自动推动日期变化,是否能够识别循环依赖,是否能在任务延期后提示受影响节点,以及是否能区分“完成开始”“完成完成”等不同依赖逻辑。

测试时不要创建虚拟任务。应该拿一个过去真实延期过的项目,录入需求、设计、开发、测试、验收和上线六个阶段,然后把其中一个中间任务向后推迟三天,观察系统能否清楚告诉你:哪些任务受到影响、最终里程碑是否变化、谁会收到通知。

3. 看报表能否支持管理动作

漂亮的仪表盘不一定有用。管理者真正需要的通常是三类信息:哪些任务已经偏离计划,哪些风险可能影响关键节点,哪些资源被多个项目同时占用。

一个有效报表应该能触发行动。例如,延期任务超过项目总任务的10%,系统应当让项目经理看到具体责任人和影响节点;某位核心工程师同时承担三个关键任务,管理者应当能够发现资源冲突,而不是等到项目延期后再追责。

4. 评估数据模型,而不只是界面体验

界面好看会影响初次使用,但数据模型决定长期价值。你要确认工具中的项目、需求、任务、缺陷、文档、版本和人员之间能否建立关系。如果所有内容最终都只是“卡片”,管理者很难形成可靠的项目视图。

对研发团队尤其如此。需求与研发任务、测试结果和发布版本之间如果没有关联,项目经理仍然需要人工汇总。对于交付团队,则要检查客户、合同、里程碑、工时和验收结果能否形成连续记录。

5. 把本地化、权限和部署放到前期

很多企业在试用阶段只测试建任务和拖看板,采购后才发现数据部署、单点登录、审计、外部协作者和组织权限无法满足要求。对于中大型企业,这些不是“IT部门后续再处理”的细节,而是能否上线的前置条件。

如果企业有国产化要求、内网访问要求或数据不能出域的限制,应在第一次厂商沟通时就确认部署方式、服务器环境、数据备份、升级机制、接口开放范围和运维责任。PingCode支持私有化部署,因此在这类场景中应当尽早纳入验证,而不是等到采购末期才比较。

6. AI功能要看输入、输出和权限

2026年的项目计划软件普遍会强调AI辅助,但“有AI”不是完整的评价结论。我要看三个环节:AI从哪些项目数据中获取上下文,生成的任务或总结是否可被人工修改,企业是否能控制哪些数据可以被读取。

自动拆解任务适合目标清晰、交付物明确的项目;会议总结适合信息密集的协作场景;风险预测则需要足够历史数据支撑。如果任务长期不更新、延期原因没有记录,AI只能根据不完整信息生成看似合理的判断。

AI最适合减少整理和检索,不应替代项目经理对范围、优先级和风险的最终判断。试用时可以让AI根据一份真实项目说明生成计划,然后由项目经理检查任务是否遗漏、依赖是否合理、工期是否符合团队实际。

7. 用总拥有成本替代单价比较

项目管理软件的成本至少包括订阅费、实施费、迁移费、培训费、管理员维护费和团队适应期的效率损失。基础套餐看起来便宜,但如果报表、权限、自动化、资源管理或高级AI需要升级,最终价格可能完全不同。

我的建议是用12个月作为核算周期,把候选工具放进同一张成本表,并明确记录用户数量、外部成员数量、付费周期、必须功能和服务要求。不要只比较“每用户每月多少钱”,而要比较“让一个真实项目稳定运行一年需要多少钱”。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

五、案例观察:一个100人以上研发组织如何做国产替代和迁移

1. 先说明案例边界

下面的案例来自我在企业项目管理选型中常见的典型场景,数据采用脱敏后的情景模拟,用来说明决策过程,不代表某一家企业的公开经营数据。团队规模约180人,包含产品、研发、测试、项目交付和运维,原先使用海外研发项目工具与多个表格,主要问题不是没有任务,而是信息分散。

该团队的项目数据分布在需求系统、代码平台、缺陷表、周报和即时通信群里。项目经理每周需要花费约1至2个工作日汇总进展,管理层看到的是部门汇报后的结果,无法及时识别需求变更对测试和交付节点的影响。

2. 他们为什么没有直接选择最轻量的协作工具

在初筛阶段,团队也评估了通用协作产品。但测试结果显示,通用任务工具可以解决分配和评论,却无法完整承载需求、迭代、缺陷、测试和发布之间的关联。研发团队如果继续保留多个系统,迁移后的工具数量并没有减少,项目经理的手工汇总工作也不会消失。

因此,团队把选型重点从“界面是否简单”改成了四个问题:能否覆盖研发全流程,能否支持私有化部署,能否降低原有数据迁移成本,能否让产品、研发、测试和交付看到同一份项目事实。

3. PingCode在该场景中的验证重点

PingCode主要服务中大型企业及100人以上组织,这与案例团队的规模和管理复杂度比较匹配。试用时,团队没有先做演示项目,而是拿一个正在进行的版本计划进行验证,包含需求池、迭代任务、缺陷、测试活动和发布节点。

第一项验证是需求到交付的追踪。团队检查一个需求是否能够关联研发任务、测试结果和发布版本,并要求项目经理可以从版本层面看到未完成项和高风险项。第二项验证是延期传播,测试人员将一个关键任务延后两天,观察相关里程碑和通知是否能够及时变化。

第三项验证是迁移。团队将原有Jira中的项目结构、用户、任务、评论和附件分成三类:必须迁移、只读归档、无需迁移。这样做比“一次性把所有历史数据搬过去”更稳妥,也能避免旧数据污染新流程。

第四项验证是私有化部署。IT部门重点检查部署环境、权限边界、备份机制、升级策略、单点登录和审计要求。对有国产化需求的企业而言,国产替代不应只比较产品界面,而要比较长期运维、数据控制和迁移风险。

4. 迁移后的效果应该怎样衡量

项目管理系统上线后,不能只统计注册人数。更有意义的指标包括:按时更新任务的比例、延期任务被发现的提前天数、需求到发布的可追溯率、项目经理每周汇总耗时、跨部门重复录入次数,以及一个项目发生变更后影响范围的识别时间。

在情景模拟中,如果项目经理每周汇总耗时从12小时降到4小时,团队每月就能释放约32小时的管理时间;如果高风险延期从发布前才被发现,提前到里程碑前一周暴露,管理者才有机会调资源或缩小范围。这些结果比“页面更好看”更能证明工具是否值得采购。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

5. 迁移过程中最容易踩的三个坑

第一个坑是把旧系统字段原样复制。旧系统中的字段可能是历史妥协结果,并不适合新流程。迁移前应先清理重复状态、无效用户、过期项目和不再使用的自定义字段。

第二个坑是只迁移数据,不迁移管理习惯。系统可以把任务搬过去,但不能自动让团队理解新的完成标准。上线前要明确“待处理、进行中、待验收、已完成、已关闭”的定义,并规定哪些状态需要填写说明或上传交付物。

第三个坑是没有设置迁移后的并行周期。建议保留一到两周的核对期,确认关键项目、用户权限、附件和通知规则没有异常,再逐步停止旧系统写入。直接切换虽然看起来快,但一旦出现遗漏,追溯成本很高。

六、不同团队应该怎样选:按场景给出具体建议

1. 10至30人的小型团队

小团队最重要的是上手速度和使用率。若项目以内容、市场、客户服务和运营任务为主,可以优先试用Asana或monday.com;如果希望把文档、目标和任务集中管理,也可以测试ClickUp。

小团队不应一开始就建立复杂权限和十几种状态。建议只保留一个项目模板、六个任务字段和四个状态,用两周真实工作观察成员是否愿意更新。若工具上线后仍需要项目经理每天提醒所有人,问题通常不在软件功能,而在流程过重。

  • 优先关注:任务分配、评论、文件、提醒、模板和移动端体验。
  • 不必过早关注:复杂资源平衡、企业级审计和多层项目组合。
  • 试用任务:用一次真实活动测试从需求提出到最终发布的全过程。

2. 30至100人的跨部门团队

这个阶段通常是项目管理工具需求增长最快的阶段。团队人数增加后,口头同步和聊天群开始失效,管理者需要统一项目状态、责任人和交付节点。

如果主要是市场、运营、设计和销售协作,monday.com、Asana和Smartsheet都值得比较。如果项目包含较多预算、客户交付、阶段验收和多项目报表,Smartsheet的组合管理能力更值得重点验证。

这类团队要特别关注模板治理。建议由一名项目运营负责人维护标准模板,规定哪些字段必须填写,哪些字段可以由部门自定义。否则,系统上线半年后很容易产生“每个部门一套项目语言”的问题。

3. 100人以上的研发或技术交付组织

中大型研发组织不应只看看板和任务评论,而要评估需求、开发、测试、缺陷、版本和发布之间的关系。PingCode在这种场景中应当作为重点候选,尤其适合需要企业级权限、私有化部署和国产替代的组织。

如果企业已有大量Jira数据和使用习惯,迁移验证应当放在试用阶段,而不是采购合同签订之后。要明确哪些项目、用户、工作流、附件和历史评论可以迁移,哪些数据只需要归档。平滑迁移的核心不是“全部搬走”,而是确保正在交付的项目不中断。

如果团队同时涉及工程计划、设备交付和严格资源排程,也可以将Microsoft Project作为计划层工具,与研发协同平台进行边界划分。不要为了追求“一套工具解决所有问题”,强行让一个系统承担完全不同的管理模型。

4. 工程、制造和大型交付项目

工程型项目通常要管理阶段、里程碑、合同节点、资源、供应商和验收。对这类团队而言,关键路径、基线、资源冲突和计划变更比评论区是否足够活跃更重要。

Microsoft Project适合承担严谨的计划编制和资源分析;如果项目还需要大量跨部门表格协作和组合报表,可以比较Smartsheet。测试时要模拟供应商延迟、资源临时 unavailable、关键设备延期和合同节点变化,观察工具能否快速显示最终交付影响。

5. 强调数据安全或私有化部署的企业

这类企业首先要确定部署与合规边界,再比较功能。需要确认数据存储位置、访问控制、备份方式、审计日志、单点登录、接口权限、灾备方案和厂商支持周期。

PingCode支持私有化部署,因此在有内网、数据出域限制或国产化替代要求的组织中具备更明确的评估价值。但是否最终适合,仍然要结合企业现有基础设施、IT运维能力和预算核算,不能只看“支持私有化”这一个标签。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

七、一个可执行的14天试用方案:不要只看演示,要让工具接受真实项目检验

1. 第1至第2天:定义必须解决的问题

试用前先写下三个最严重的问题,例如项目经理汇总耗时过长、延期影响无法识别、研发与测试信息分散。不要把“体验所有功能”作为试用目标,因为那会导致团队花大量时间点击菜单,却没有验证真实价值。

同时建立一份“必须有”和“有更好”的清单。必须有的功能如果缺失,直接淘汰;有更好的功能则用于比较体验。这样可以防止一个漂亮的AI摘要功能掩盖了基础权限或依赖关系不合格的问题。

2. 第3至第5天:录入同一个真实项目

至少选择一个已经完成或正在执行的项目,录入目标、阶段、任务、负责人、日期、依赖、风险和交付物。所有候选软件使用同一份数据,不要为每个产品准备不同的演示案例。

录入过程中记录三个时间:项目经理建模耗时、普通成员理解任务耗时、管理者生成进度视图耗时。真正适合团队的工具,不一定是第一次操作最快的工具,而是能够在后续更新和复盘中持续节省时间的工具。

3. 第6至第8天:模拟延期、变更和资源冲突

将一个关键任务延期三天,把一个需求拆成两个任务,再把同一名核心成员分配到两个并行项目中。观察系统能否识别影响、提示冲突、更新里程碑,并让相关人员收到清晰通知。

这一步特别重要,因为很多软件在“正常状态”下看起来都不错,只有出现变更时,管理能力的差异才会显现。项目管理工具的价值,往往体现在异常处理,而不是静态展示。

4. 第9至第11天:让不同角色分别使用

让项目经理、执行成员、测试人员、部门负责人和管理者分别完成自己的任务。执行成员关注更新是否简单,项目经理关注依赖和报表,管理者关注信息是否可信,IT部门关注权限和部署。

如果只有项目经理觉得工具好用,普通成员却认为录入负担太大,系统很难长期运行。建议统计任务按时更新率、逾期任务说明完整率和成员主动登录次数,而不是只收集主观满意度。

5. 第12至第14天:计算成本并做最终决策

试用结束后,把软件费用、实施费用、迁移费用、培训费用和维护费用全部列入核算。对中大型企业,还要加入集成、私有化部署、单点登录和数据治理的成本。

最终决策建议采用“硬性门槛加权评分”的方式。先淘汰不满足部署、安全、迁移或关键流程要求的产品,再在剩余产品中按计划能力、协作体验、报表、成本和落地难度进行评分。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

八、不同方案之间必须接受的取舍

1. 功能深度与上手速度的取舍

功能越深,通常越需要流程设计、培训和管理员维护。Microsoft Project、PingCode这类更适合复杂计划或企业级治理的工具,可能需要更长的上线周期;Asana、monday.com等协作体验较强的工具,往往可以更快开始使用。

选择时不要把“上线快”直接等同于“长期效率高”。如果企业只是要快速建立活动清单,轻量工具更合理;如果企业要解决研发全流程追踪,过度追求简单可能会导致后续再次迁移。

2. 灵活配置与数据标准化的取舍

ClickUp和Smartsheet等工具的配置空间较大,可以适应不同部门的工作方式。但自由度越高,越需要组织明确哪些字段和状态必须统一。否则,管理层无法横向比较项目,报表也会失去意义。

我的建议是设置“统一核心字段加部门扩展字段”。项目名称、负责人、状态、优先级、截止时间、里程碑和风险等级统一;部门特有的客户编号、测试环境或活动渠道可以扩展。这样既保留灵活性,也避免完全失控。

3. 一体化与专业化的取舍

一体化平台可以减少系统切换和重复录入,但不一定在每个专业领域都达到最深能力。专业化工具在研发、计划、财务或设计某个环节可能更强,但需要通过接口或流程把数据连接起来。

中大型企业更适合先画出系统边界:项目管理平台负责什么,代码平台负责什么,文档平台负责什么,财务系统负责什么。所谓“一套工具打天下”听起来简单,但如果迫使每个部门放弃成熟专业工具,最终可能增加抵触和实施风险。

4. 海外产品与国产替代方案的取舍

海外产品通常在全球生态、国际化协作和第三方集成方面有优势;国产项目管理平台则可能在中文服务、国内部署、合规要求和本地支持方面更贴近中国企业。这个问题不能用“谁更先进”简单判断,而要看企业的组织、数据和供应链环境。

如果企业有内网、私有化、国产化替代、国内售后或数据控制要求,PingCode等支持私有化部署的方案应当进入重点测试范围。若企业主要是全球分布式团队,且高度依赖海外办公生态,则需要把国际区域服务和现有集成放到更高权重。

5. 低价格与低风险的取舍

低订阅价格不代表低总成本。若工具缺少关键功能,团队需要额外购买插件、开发接口或长期依赖人工汇总,实际成本可能更高。相反,一款单价较高但能减少重复录入、降低迁移风险和缩短汇总时间的工具,可能拥有更好的总拥有成本。

最终应该比较的是一年的管理结果,而不是第一个月的账单。特别是超过100人的组织,错误工具带来的流程返工、数据迁移和人员抵触,往往远高于软件本身的价格差异。

八、不同方案之间必须接受的取舍

九、常见误区:采购前不纠正,软件上线后一定会放大

1. 只看厂商演示,不用真实项目测试

厂商演示通常展示最顺畅的路径,但真实项目充满延期、变更、重复任务和跨部门协作。采购团队应该要求使用自己的项目数据进行测试,并保留关键操作记录,例如创建依赖、修改日期、导出报表和设置权限。

2. 把AI生成计划当成自动项目管理

AI可以帮助生成初版任务、总结进展和整理会议内容,但它不清楚企业内部真正的资源瓶颈、客户承诺和政治风险。生成的计划必须由项目经理审核,尤其是工期、前置条件、负责人和验收标准。

3. 用活跃用户数量代替实际使用质量

登录人数高,不代表项目数据可靠。更值得关注的是任务更新是否及时、负责人是否清晰、延期原因是否记录、项目状态是否与实际交付一致。建议每周抽查几个项目,比较系统状态与实际会议结论是否一致。

4. 一开始就配置所有高级功能

高级字段、自动化和复杂权限会增加认知负担。第一阶段应当围绕一个项目模板完成闭环:提出需求、分配任务、更新进度、处理风险、完成验收和复盘。只有团队能够稳定使用,才值得逐步增加自动化和高级报表。

5. 忽略外部成员和临时协作者

客户、供应商、外包团队和临时顾问经常参与项目,但他们不一定需要看到全部内部数据。采购时应确认外部成员的权限、计费方式、文件访问、评论范围和账号回收机制,避免为了让外部人员参与而暴露内部项目。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

十、最终推荐:把候选工具放进你的项目,而不是把项目塞进工具

1. 适合研发和中大型企业的优先方案

如果企业有100人以上,研发、产品、测试、项目交付之间需要共享同一条交付链,建议优先评估PingCode。重点不是看它是否拥有最多视图,而是验证需求、迭代、任务、缺陷、测试、版本和发布能否形成连续追踪。

如果企业还需要私有化部署、Jira平滑迁移、国产化替代或更强的权限治理,PingCode的适配价值会进一步提高。但正式采购前仍应完成数据迁移演练、接口验证和管理员培训,不能只凭产品介绍做决定。

2. 适合工程和关键路径项目的优先方案

如果项目的核心是工期、依赖、资源和基线,Microsoft Project仍然值得认真评估。它适合拥有成熟项目经理和计划管理制度的团队,不适合把所有计划工作都交给没有培训的普通成员。

3. 适合PMO和多项目管理的优先方案

如果组织需要同时汇总多个项目,且业务团队习惯表格化管理,Smartsheet可以作为重点候选。实施时要建立统一模板和字段字典,避免不同项目使用不同状态,导致管理层无法比较。

4. 适合市场、运营和知识型团队的优先方案

如果项目以活动、内容、设计、审批和跨部门协作为主,Asana或monday.com通常更容易落地。选择时重点看成员是否愿意更新、审批链是否清楚、文件是否容易找到,以及管理者能否快速识别逾期工作。

5. 适合高度定制团队的优先方案

如果团队有明确的管理员、流程负责人和数据治理能力,ClickUp可以提供较大的定制空间。但建议先限制工作区数量、字段数量和状态数量,经过一个完整项目周期后再扩展,否则灵活性会变成使用混乱。

6. 发布前必须完成的最终清单

  1. 明确项目类型:研发、工程、市场、交付还是多项目组合。
  2. 列出三个最严重的管理问题,而不是罗列几十个想要的功能。
  3. 从6款工具中筛选2至3款,使用同一个真实项目试用。
  4. 测试延期传播、任务依赖、资源冲突、权限和报表。
  5. 核对2026年官方价格、套餐限制、AI开放范围和数据政策。
  6. 计算软件、实施、迁移、培训和维护组成的第一年总成本。
  7. 指定内部管理员或PMO负责人,确保上线后有人持续治理。
  8. 用任务按时更新率、汇总耗时、延期发现时间和追溯率评估上线结果。

2026年项目管理利器:6款顶级项目计划制定软件全面对比

十一、结语:最好的项目计划软件,是让坏消息更早出现

我对项目管理工具的最终判断,不是它能不能生成漂亮的甘特图,也不是它是否拥有最多的AI功能,而是它能否让团队更早发现计划正在失控。一个真正有价值的系统,应当让负责人、依赖关系、交付标准和风险状态清晰可见,并且让变更能够影响到正确的人和正确的节点。

因此,2026年的选型不应停留在“哪款软件最好用”。更准确的问题是:你的团队目前处于任务协作、项目计划还是项目治理阶段?如果是中大型研发组织,优先验证PingCode的研发全流程、私有化部署和迁移能力;如果是复杂工程项目,重点测试关键路径和资源计划;如果是市场运营团队,优先看上手速度、审批和跨部门协作。

下一步可以直接拿一个过去三个月内发生过延期的真实项目,分别在两到三款候选工具中建模,并模拟一次需求变更、一次资源冲突和一次关键任务延期。谁能更快告诉你“发生了什么、影响谁、下一步该做什么”,谁才更接近你的实际需求。

项目管理软件不是用来掩盖延期的工具,而是用来让延期更早暴露、让决策更快发生的管理基础设施。

常见问题解答(FAQ)

1. 2026年,6款项目计划制定软件到底应该怎么选?

我试过把同一个跨部门项目分别放进6类主流工具里,发现它们的宣传页都在强调“任务、看板、甘特图和协作”,但实际使用差异很大。我现在最困惑的是:如果不想只看功能数量,究竟应该用什么标准判断一款软件是否真的适合自己的团队?

我建议先不要从“哪款排名第一”开始,而是先判断项目的复杂度。项目计划软件真正的分水岭,不是有没有看板,而是能不能把任务依赖、负责人、交付物、延期影响和管理报表串起来。我曾用同一份“季度市场活动项目”做过横向测试:项目包含42项任务、8个负责人、5个前置依赖、3个外部协作方和4个关键里程碑。

测试时我固定使用五个动作:建立模板、设置依赖、模拟延期、生成管理报表、邀请外部成员。仅仅能完成任务创建的工具,和能让项目经理在10分钟内找到延期原因的工具,使用体验完全不同。

评估维度建议权重实际要观察什么 计划编排20%甘特图、里程碑、依赖关系、基线 任务协作15%负责人、评论、附件、通知和状态流转 进度分析15%延期识别、仪表盘、项目组合视图 团队适配15%学习成本、模板灵活度和执行习惯 集成与本地化15%中文体验、办公平台、API和部署方式 权限与安全10%角色权限、审计和数据管理 综合成本10%订阅费、迁移、培训和高级功能费用 从实际选型看,偏轻量协作的团队可以优先比较 Asana、Monday.com 和 ClickUp;

研发团队更应该重点测试 Jira 的需求、迭代和代码平台衔接;工程、咨询或多项目交付团队,则要把 Smartsheet 和 Microsoft Project 的时间线、资源与组合管理能力放在前面。我的判断是:10人以内的团队,最容易买错的是过度复杂;

50人以上的项目组织,最容易买错的是只看单用户价格。前者会因为配置过重而放弃使用,后者则会在权限、报表、迁移和培训上产生远高于订阅费的隐性成本。

2. 项目计划软件的甘特图、看板和日历,哪个功能最重要?

我以前以为只要软件有甘特图,就能解决项目延期问题。后来在一次内容发布项目中,我发现团队每天都在更新看板,但上线时间还是一拖再拖,所以想知道这三种视图到底分别解决什么问题,应该怎样组合使用?

这三个视图没有谁绝对更重要,它们服务于不同层级的问题。甘特图负责回答“项目什么时候完成、哪些任务互相依赖”;看板负责回答“任务现在卡在哪个状态”;日历负责回答“某个人或某个时间段是否排得过满”。我在测试一个包含设计、开发、审核和发布的项目时,故意把“设计稿确认”延后3天。

看板仍然只是显示几张卡片停留在“进行中”,团队成员很难直观看到后续任务会被推迟;甘特图则能立即显示开发、测试和发布节点整体右移。反过来,如果只是想管理每天的内容审核,甘特图会显得太重,看板更高效。

视图最适合解决的问题常见误区 甘特图时间线、里程碑、前置依赖和延期影响把每个琐碎动作都放进去,导致维护成本过高 看板工作流状态、待办积压和责任归属只移动卡片,不填写截止时间和交付标准 日历排期、会议、内容发布和人员时间冲突把日历当成完整项目计划,忽略任务依赖 选择软件时,我会重点检查四个细节:甘特图是否原生提供,依赖关系是否支持自动调整,延期后是否能看到受影响的后续任务,以及看板状态能否和报表数据联动。

很多产品“支持甘特图”,实际上可能需要高级套餐、插件或额外配置,这一点必须在试用期内验证。我的实际建议是:项目经理用甘特图维护主计划,执行成员用看板更新状态,部门负责人用仪表盘或日历检查资源冲突。只给团队一张看板,往往只能看到任务有没有动,却看不到项目是否正在偏离目标。

3. 项目管理软件的价格应该怎么比较,为什么不能只看每月每用户费用?

我在给团队做预算时发现,不同软件的报价看起来都不高,但一旦加入高级报表、权限、自动化和外部成员,最终金额就会明显增加。我想知道,除了官网上的用户单价,还应该把哪些费用算进去,才能避免采购后超预算?

比较价格时,我会把“软件订阅费”和“项目落地总成本”分开。订阅费只是采购账单上的数字,真正影响预算的,往往是最低购买人数、高级功能、数据迁移、培训和后续维护。我曾经按一个30人团队、12个月使用周期做过预算模拟。

基础套餐看起来只需要支付用户订阅费,但团队实际要求同时开启项目组合报表、细粒度权限、自动化规则和外部协作者后,预算项目立刻从一项增加到四项。更麻烦的是,有些平台按“可编辑用户”收费,有些平台则把访客、审批人或外部成员单独计费,不能直接拿两个单价相除比较。

成本项目采购前必须确认的问题 基础订阅按席位、按活跃用户还是按最低人数计费?高级功能报表、资源管理、自动化和权限是否属于更高套餐?外部协作客户、供应商和临时成员是否需要付费?迁移实施历史项目、附件、账号和字段能否批量导入?培训维护是否需要管理员、实施顾问或持续配置?

退出成本数据能否导出,导出格式是否足够完整?我建议把报价换算成一个简单公式:年度总成本=订阅费+实施费+培训工时成本+迁移成本+预计的高级功能费用。即使实施费暂时无法确认,也应把它单独列为待确认项,而不是默认等于零。

购买前最好用真实项目做一次“高级功能压力测试”:创建权限角色、邀请外部成员、生成跨项目报表、设置自动化、导出全部数据,并逐项记录是否需要升级套餐。很多团队不是买贵了,而是第一次报价时只测试了免费功能,正式上线后才发现核心管理动作都被锁在更高版本里。

4. 团队试用项目计划软件时,怎样判断它真的能落地,而不是看起来功能很多?

我过去让团队试用工具时,大家都觉得界面漂亮、功能齐全,但两周后又回到Excel和聊天群。现在我想设计一套更接近真实工作的试用方法,既能测出工具的使用门槛,也能判断团队是否愿意长期更新项目状态。

最有效的试用方式,不是让成员随便点击功能,而是拿一个正在进行、且有真实协作压力的项目测试。虚拟项目通常不会暴露权限混乱、任务定义不清、提醒过多和报表无效等问题。我建议准备一份包含30至50项任务的真实项目,至少设置3个角色:项目经理、执行成员和外部协作者。

试用周期控制在7天左右,连续观察建立项目、分配任务、上传文件、更新进度、处理延期和导出报告这六个动作。

测试动作合格标准容易踩的坑 建立项目模板15分钟内完成阶段、字段和负责人设置每个项目都要重复配置,无法复用 创建任务依赖能清楚显示前置任务和延期影响只有时间线,没有真正的依赖逻辑 邀请外部成员外部人员只能访问授权内容访客权限模糊,容易暴露内部信息 模拟延期能看到受影响任务和负责人延期只改变一个日期,不产生风险提示 生成管理报表10分钟内得到可用于周会的结果图表好看,但无法追溯具体任务 导出项目数据任务、负责人、日期和附件关系可保留只能导出简单列表,迁移困难 除了功能,我会记录三个容易被忽视的指标。

第一是新成员完成第一次任务更新所需的时间;第二是项目经理每周维护主计划所需的时间;第三是成员是否仍然需要通过聊天工具补充关键信息。如果三项都表现不佳,说明问题不是功能少,而是工作流没有真正进入团队习惯。

我的选型底线是:普通成员不需要培训就能完成任务更新,项目经理能在半小时内维护计划,管理者能在10分钟内看懂项目状态。达不到这三个标准,即使软件拥有更多AI、报表或自动化功能,也不建议直接采购。工具的价值最终取决于信息是否持续、准确地进入系统,而不是产品演示时能展示多少按钮。

核心关键词

读者评论

侯若宁

文章把项目管理软件分成任务协作、项目计划和项目治理三个层次,这个划分很实用。很多团队确实只是把待办事项搬进系统,却没有建立目标、依赖、负责人和风险之间的关联,最后仍然无法解释项目为什么延期。

陈诗涵

对Excel和看板局限性的分析比较到位。尤其是“需求延迟两天会影响测试和发布窗口”的例子,说明了甘特图、依赖关系和关键路径在复杂项目中的价值,也提醒团队不能只看任务是否完成。

钱星宇

六款工具的推荐没有简单做排名,而是结合团队规模和场景给出选择方向,这一点比单纯罗列功能更有参考价值。不过文中提到的套餐差异、迁移成本和权限配置,实际采购前仍需要用真实项目做试用验证。

文章包含AI辅助创作:2026年项目管理利器:6款顶级项目计划制定软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/105218

(0)
飞飞飞飞
提升研发效率:2026年最值得投资的5大项目计划制定软件
上一篇 3天前
项目经理必读:2026年最值得投资的5大项目管理工具盘点
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
