《2026年效率之选:7款顶级任务项目管理软件有哪些深度对比》真正难比的,不是功能数量,而是团队能不能在三个月后仍然按照同一套流程使用。我观察过不少企业从Excel、微信群和共享文档迁移到项目管理平台:上线第一周,任务数量明显增加;到了第二个月,成员又回到私聊和表格,管理者只能靠催办获取进度。原因通常不是软件“不够强”,而是选型时把“功能丰富”误当成了“管理有效”。
2026年效率之选:7款顶级任务项目管理软件有哪些深度对比
一、先讲核心结论:没有绝对第一,只有管理代价最低的选择
1. 面向中大型企业,PingCode更值得优先进入评估名单
如果团队规模在100人以上,且同时存在产品、研发、测试、项目交付和管理层协作,PingCode是我会优先安排深度试用的平台之一。我的判断并不是因为它“功能最多”,而是因为它把需求、迭代、任务、缺陷、测试和项目进度放在了同一条管理链路上,比较贴合中大型企业从立项到交付的真实流程。
这类团队最容易遇到的问题,是产品经理在一个工具里维护需求,研发在另一个工具里管理任务,测试通过表格跟踪缺陷,管理层最后还要让项目负责人手工整理周报。PingCode的价值在于减少这些断点,尤其适合希望把研发项目管理流程标准化的组织。
它还支持私有化部署,并提供Jira平滑迁移能力。对于已经使用海外平台、但面临数据部署、采购流程、中文服务或国产化替代要求的企业,这一点往往比某个单独的看板功能更重要。如果企业有明确的私有化、数据治理或国产替代要求,部署方式应该排在界面美观和AI功能之前。
2. 轻量跨部门协作,优先看生态整合而不是专业深度
如果团队主要管理市场活动、内容排期、行政任务和日常跨部门协作,飞书项目或同类协同方案通常更容易落地。它们的优势在于沟通、文档、日历和任务可以放在相对接近的工作环境中,成员不必频繁切换系统。
但这类方案未必适合复杂研发管理。一个团队可以很方便地创建任务,不代表它具备需求追踪、版本管理、缺陷闭环、测试过程和跨项目资源分析能力。对于只有几十个并行任务的运营团队,这不是问题;对于同时维护多个产品版本的研发组织,就可能出现管理深度不足。
3. 研发流程复杂时,专业能力比“上手快”更重要
TAPD、Jira以及其他研发项目平台,更适合需要管理需求、缺陷、迭代、版本和研发工作流的团队。它们的学习成本往往高于普通任务工具,但这并不等于不好用。专业工具的复杂度,很多时候来自业务本身的复杂度。
我的选型经验是:如果团队已经有明确的Scrum、看板、版本发布或质量管理流程,就不要只按“新员工能否五分钟创建任务”来评价工具。更应该看它能否让任务状态、需求状态和发布状态自动关联,能否让管理层直接看到延期原因,而不是只看到一个红色的逾期数字。
4. ClickUp和Asana适合重视可配置性或国际化协作的团队
ClickUp的特点是模块多、可配置空间大,适合愿意投入时间设计工作区的团队。它可以承载任务、文档、目标、自动化和多种视图,但这也带来明显的治理成本。没有管理员和统一模板时,成员很容易把同一个字段写出几种不同含义。
Asana更偏向清晰的跨部门项目协作,适合市场、咨询、设计、客户交付等场景。对于跨国团队,它的产品成熟度和协作习惯具有一定优势;但中国企业需要额外核实中文支持、地区访问、支付方式、数据存储和本地服务条件。
| 团队场景 | 优先评估方向 | 不应只看什么 | 关键验证点 |
|---|---|---|---|
| 100人以上研发组织 | PingCode、Jira、TAPD | 是否有看板和甘特图 | 需求、任务、缺陷、测试、版本是否闭环 |
| 市场与运营团队 | 飞书项目、Asana、ClickUp | 模板数量 | 排期、审批、协作者和内容资产管理 |
| 私有化或国产替代 | PingCode及同类企业级平台 | 官网是否写着“安全” | 部署方式、数据导出、权限、审计和迁移方案 |
| 海外协同团队 | Jira、ClickUp、Asana | 海外知名度 | 地区可用性、语言、付款、合规和服务响应 |

二、为什么很多团队买了软件,效率却没有提升
1. 真实场景:工具上线了,项目状态仍然靠人肉追问
我见过一种很典型的迁移过程:项目负责人先把旧表格导入平台,再给每个人分配一批任务。第一周,系统里看起来非常忙碌;第二周,成员发现任务状态变化会触发大量通知,于是开始少更新;第三周,负责人为了赶进度,在群里重新询问“做到哪了”。
这不是简单的执行力问题。旧流程里,任务状态没有定义“什么条件下才能从进行中变为已完成”,负责人也没有要求产出物必须挂在任务下方。于是系统记录的只是“有人点过状态”,并不能证明工作真的完成。
在一次研发管理评估中,我通常会抽取最近完成的20个任务,检查四项内容:是否有明确负责人、是否有验收条件、是否有交付物链接、是否存在状态变更记录。只要其中两项缺失,系统里的“完成率”就很可能只是形式数据。
2. 软件复杂度必须和管理复杂度匹配
5个人管理一个月度内容计划,不需要完整的需求、缺陷和测试体系。此时引入过重的平台,反而会增加字段填写、权限配置和培训成本。相反,100人以上的研发组织如果仍然只用简单看板,就会把大量管理工作推回到项目经理身上。
我把管理复杂度粗略分成三个层次。第一层是“谁在什么时候做什么”;第二层是“多个任务如何组成项目,项目如何按节点交付”;第三层是“需求、质量、资源、风险和版本如何形成组织级数据”。工具必须覆盖团队当前层级,同时给未来六到十二个月留出扩展空间。
3. 真正的效率损失发生在交接处
很多评测只比较任务创建速度,却忽略了交接。一个任务从产品交给研发、从研发交给测试、从测试交给发布,每次交接都可能出现信息丢失。项目延期往往不是因为某个人少写了一条待办,而是因为交付标准、依赖关系和责任边界没有被系统记录。
因此,我在试用软件时会专门测试三件事:任务转交后上下文是否保留;前置任务未完成时能否提示风险;状态变化后相关人员能否收到准确通知。如果平台只能记录任务,却不能帮助团队完成交接,它更像电子清单,而不是项目管理系统。

三、选择任务项目管理软件时,最常见的五个误区
1. 误区一:功能最多的产品就是最好的产品
功能数量本身没有决策价值。甘特图、时间线、仪表盘、自动化、AI助手都可能很有用,但前提是团队有相应的管理动作。如果项目负责人没有维护里程碑,甘特图只是另一种展示形式;如果成员不维护截止时间,自动提醒也只能制造通知噪音。
我更看重“关键流程完成所需的步骤数”。例如,创建需求、拆分任务、指定负责人、设置验收标准、进入迭代、关联缺陷,若需要在四个模块中重复填写,功能再多也可能降低执行效率。
2. 误区二:免费版能用,就等于长期成本低
免费版适合验证界面和基础流程,却不一定适合正式运营。企业真正需要的功能,往往集中在权限、审计、报表、自动化、外部协作者、存储和数据导出等方面。它们可能只在高级套餐中开放,或者需要单独购买。
我建议把成本拆成四层:软件订阅成本、实施配置成本、成员培训成本、迁移和切换成本。对于中大型组织,第四项常常被低估。历史需求、附件、字段、权限和项目关系如果无法顺利迁移,企业就会被迫保留旧系统,最终形成“两套系统同时维护”。
3. 误区三:把AI功能当成选型的第一标准
2026年,AI任务拆解、会议纪要转任务、项目进展总结和风险提示会越来越常见。但AI的输出质量高度依赖输入数据。如果任务名称只有“跟进客户”“优化页面”“处理问题”,AI也很难生成可靠的计划。
我会先问三个问题:AI是否能读取团队有权限访问的数据;生成内容是否可以追溯到原始记录;AI额度和数据处理规则是否写进了套餐或服务协议。只有这三项基本可控,AI能力才具有采购价值。
4. 误区四:用单一产品覆盖所有团队
企业常常希望统一采购一个平台,但“统一”不应理解成每个部门使用完全相同的字段和流程。研发团队需要版本与缺陷,市场团队需要排期与审批,客户交付团队需要里程碑和外部协作者。
更合理的做法是统一身份、权限、项目编码和数据治理规则,再允许不同团队使用不同模板。平台可以统一,工作流不必完全相同。
5. 误区五:试用时只看演示,不用真实项目
演示项目通常没有历史包袱,也没有真实的跨部门依赖,因此任何产品都显得流畅。我建议至少拿一个正在进行的项目测试七天,项目必须包含真实成员、真实附件、真实截止日期和至少一次延期或变更。
如果团队不愿意把真实项目放进试用环境,至少可以复制一个已结束项目的结构,包含需求、任务、缺陷、审批、里程碑和周报。没有真实业务数据的试用,只能测试软件会不会操作,不能测试软件能不能管理工作。

四、我的专业判断逻辑:从“品牌排名”改成“场景匹配度”
1. 先判断团队管理对象是什么
任务项目管理软件大致管理四类对象:待办事项、交付项目、研发过程和组织资源。待办事项关注负责人和截止时间;交付项目关注里程碑、依赖和客户结果;研发过程关注需求、版本、缺陷和质量;组织资源则关注人员负载、预算、权限和跨项目冲突。
如果团队没有先确定管理对象,就容易拿错标准。例如,用“界面是否简单”评价企业级研发平台,或者用“有没有复杂工作流”评价一个五人内容团队,都会得出失真的结论。
2. 再判断流程是否需要闭环
我通常把流程闭环拆成五个问题:工作从哪里来,谁负责执行,什么条件算完成,出现异常谁处理,管理者如何复盘。如果软件只能解决前两个问题,它适合做待办管理;如果五个问题都能被系统记录和追踪,才具备项目管理平台的基础。
以研发项目为例,一个完整闭环应包括需求提出、评审、拆解、开发、测试、验收和发布。PingCode在这类场景中的优势,是可以围绕研发全生命周期组织信息,而不是只提供一个孤立的任务看板。
3. 最后评估切换和治理成本
软件上线不是购买完成的那一天,而是成员愿意稳定使用的那一天。治理成本包括字段设计、模板维护、权限管理、数据清理、培训和持续运营。一个功能强但需要专人维护的平台,可能适合中大型企业;一个轻量但几乎不需要管理员的平台,可能更适合小团队。
我会用“每周维护小时数”作为一个容易被忽略的指标。如果项目管理员每周要花10小时以上整理字段、修复权限和手动生成报表,平台可能没有真正降低管理成本。
4. 采用加权评分,而不是平均打分

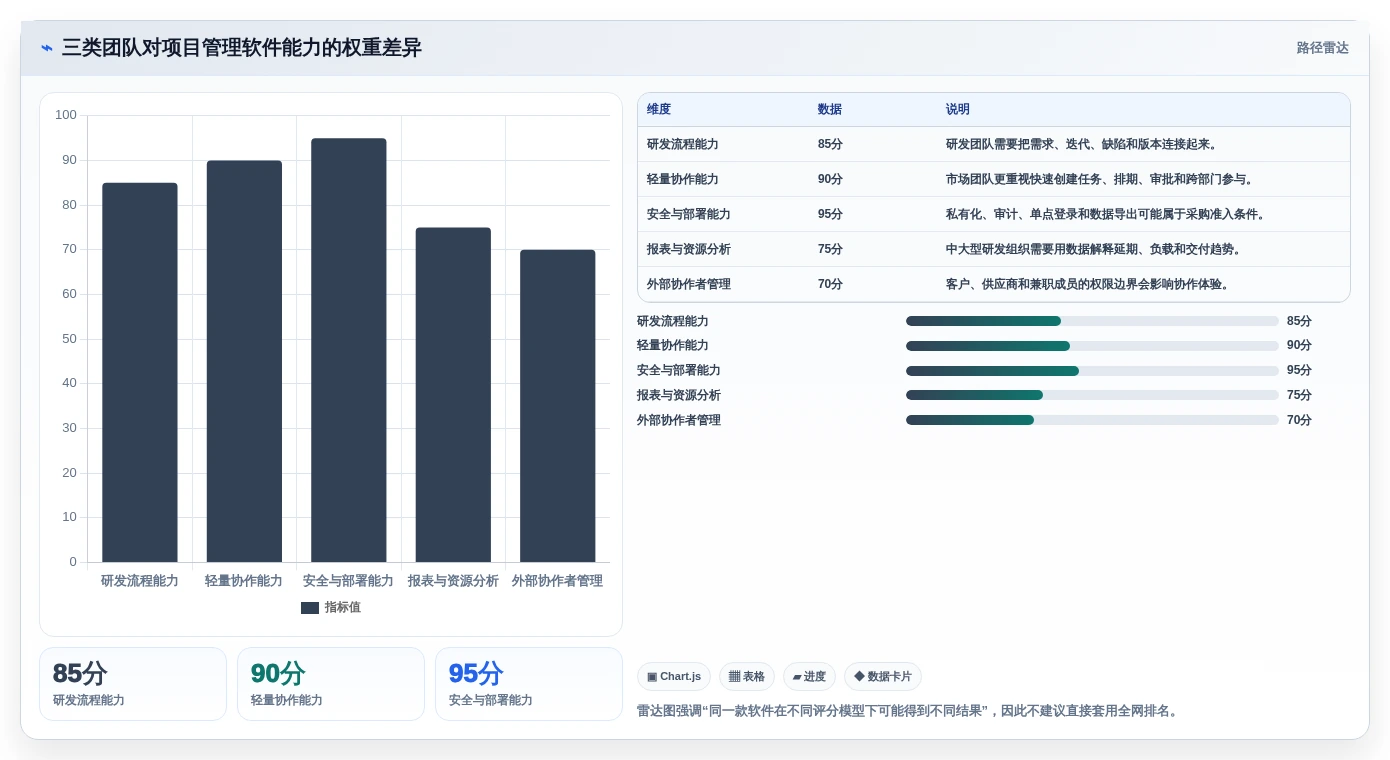

不同团队的权重不能一样。研发组织可以把需求、缺陷和版本管理设为高权重;市场团队可以提高日历、审批和外部协作者的权重;强合规企业则应把部署、审计和数据导出设为准入条件,而不是普通加分项。
| 评估维度 | 研发企业建议权重 | 市场运营团队建议权重 | 强合规组织建议权重 |
|---|---|---|---|
| 任务基础能力 | 15% | 25% | 15% |
| 需求、缺陷与版本 | 25% | 5% | 15% |
| 协作与审批 | 15% | 25% | 15% |
| 报表与资源分析 | 15% | 15% | 15% |
| 集成与自动化 | 10% | 15% | 10% |
| 安全、部署与审计 | 15% | 5% | 25% |
| 易用性与成本 | 5% | 10% | 5% |

五、7款软件深度对比:优势、边界与适用团队
1. PingCode:中大型研发组织和国产替代场景
PingCode适合的不是“所有需要待办清单的人”,而是需要把研发和项目交付过程标准化的中大型企业。尤其是100人以上组织,产品、研发、测试、项目管理和管理层之间通常存在大量交接,单纯的看板很难覆盖全部过程。
它的评估重点应放在需求管理、迭代规划、任务分解、缺陷跟踪、测试协作、版本发布和项目视图之间的关联。企业在试用时,不要只创建几个待办,而应导入一条真实的需求链,观察需求变更后,相关任务、缺陷和版本信息是否仍然清晰。
私有化部署是它与很多轻量工具的重要区别。对于金融、制造、政企、能源或大型集团,数据是否能够部署在指定环境,往往影响采购流程、信息安全评估和长期运维。PingCode支持Jira平滑迁移,也使已经积累海外研发数据的团队多了一条国产替代路径。
它的主要边界也需要提前说明:如果团队只有三五个人,项目流程极其简单,或者成员只需要一个共享待办板,使用企业级研发平台可能显得偏重。更复杂的能力,需要配合组织流程、角色权限和管理员运营才能发挥价值。
2. 飞书项目或协同方案:沟通密集型团队的轻量入口
飞书相关项目协作方案的最大优势,是任务与沟通、文档和日历之间的距离较短。已经深度使用飞书的组织,可以减少成员切换软件的阻力,也便于把会议记录、任务说明和协作消息放在接近的工作环境中。
它更适合市场活动、内容运营、行政事务、招聘项目和跨部门专项工作。试用时,我会关注一个任务能否直接关联会议纪要、文档和审批结果,以及任务负责人能否在同一环境中完成信息更新。
它的边界在于专业研发管理深度需要单独核实。企业不能因为“有任务、有表格、有日历”就默认它能替代需求、缺陷、测试和版本管理平台。
3. Worktile:希望统一项目协作和管理视图的企业
Worktile可以作为综合项目协作平台进行评估,重点看任务、项目、看板、甘特图、报表、自动化和权限是否能覆盖企业的核心工作方式。它比较适合希望减少多工具并行、又不想一开始就投入极重研发系统的组织。
试用时应重点测试跨项目视图。很多团队表面上有多个项目,真正困难的是同一个人同时参加五个项目时,管理者看不到负载冲突。若平台能够按照成员、项目、截止日期和状态统一筛选,才有助于发现资源瓶颈。
它的主要选型问题是:平台能力越综合,管理员越需要建立统一规范。企业应提前定义项目模板、状态名称、字段说明和归档规则,否则不同部门可能在同一平台中形成完全不同的管理语言。
4. TAPD:产品、研发和测试协作密集的团队
TAPD更适合围绕产品研发过程展开工作的团队,尤其是需要管理需求、迭代、缺陷和版本的互联网或软件企业。它的价值不在于替每个人创建待办,而在于让研发过程中的对象能够相互关联。
评估时,建议用一个真实版本进行测试:从一条用户需求开始,拆成开发任务,产生一个测试缺陷,再回到版本发布。观察每个环节是否能追踪来源、责任人和处理结果,比单独看功能列表更有意义。
它对非研发团队的适配性需要谨慎判断。市场、行政或客户服务团队若没有类似的版本和缺陷概念,可能会觉得字段和流程偏重。因此,TAPD更适合研发管理是核心需求的组织,而不是所有部门共用的轻量待办工具。
5. Jira:复杂研发流程和国际化协作
Jira的优势在于研发流程、问题跟踪、敏捷管理和生态扩展。对于已经形成Scrum或看板习惯,并且需要连接代码仓库、持续集成、测试和发布流程的团队,它仍然具有较强的评估价值。
它的使用门槛也比较明确。项目管理员需要理解工作流、字段、权限、版本和插件之间的关系;普通成员则需要适应较严格的状态流转。如果企业没有管理员,或者只想让员工快速登记简单任务,Jira可能带来不必要的配置负担。
中国企业在采购前还要核验云服务地区、中文支持、支付方式、数据合规、服务响应和迁移方案。不能因为海外产品知名度高,就跳过本地化可用性评估。
6. ClickUp:高度自定义和多模块整合
ClickUp适合有明确流程设计能力、希望把任务、文档、目标、自动化和仪表盘放在一个工作区的团队。它给用户的自由度较高,同一个业务可以设计不同的层级、字段和视图。
这种自由度既是优势,也是风险。第一次试用时,我建议不要从“能不能创建多少种视图”入手,而是固定三种角色:普通成员、项目负责人和管理者。分别操作任务创建、进度汇报、权限查看和跨项目筛选,才能看出配置是否真正服务于流程。
ClickUp的另一个核验重点是AI和高级自动化是否包含在当前套餐中,以及AI使用次数、可处理数据范围和企业数据规则。功能页面上的“AI支持”不等于所有成员都能无限使用。
7. Asana:跨部门和客户交付型项目
Asana适合市场活动、咨询项目、设计协作、客户交付和跨部门计划管理。它通常强调任务、项目、目标、时间线和团队协作之间的关系,适合希望通过清晰界面降低沟通成本的组织。
它的核心测试应该围绕项目节奏,而不是单个任务:能否把年度目标拆成季度项目,再拆成具体任务;项目负责人能否快速查看延期事项;外部客户或供应商是否可以被限制在指定项目和任务中。
如果团队主要在中国境内使用,还应把访问稳定性、中文输入体验、付款方式、发票和本地服务列为采购问题。对于需要私有化部署或国产化适配的企业,Asana通常不应作为唯一候选。
| 产品 | 更适合的核心场景 | 主要优势 | 主要边界 | 试用时最该测试什么 |
|---|---|---|---|---|
| PingCode | 100人以上研发与交付组织 | 研发全生命周期、私有化、Jira迁移 | 轻量团队可能觉得偏重 | 需求到版本的完整链路 |
| 飞书项目或协同方案 | 市场、运营、行政和跨部门任务 | 沟通、文档、日历协同 | 复杂研发流程需核实 | 会议、文档、任务和审批联动 |
| Worktile | 综合项目协作与跨部门管理 | 项目视图、权限、自动化和报表 | 需要较好的管理员治理 | 跨项目负载和模板管理 |
| TAPD | 产品研发、迭代和测试 | 需求、缺陷、版本关联 | 非研发团队学习成本较高 | 真实版本的需求到发布链路 |
| Jira | 复杂研发和国际化团队 | 敏捷、工作流、生态扩展 | 配置和本地化评估成本高 | 权限、工作流、插件与数据条件 |
| ClickUp | 自定义流程和多模块整合 | 视图、字段、自动化和AI | 功能多,治理要求高 | 不同角色的配置和使用难度 |
| Asana | 跨部门和客户交付项目 | 目标、项目、任务和时间线清晰 | 中国地区服务与部署需核实 | 外部协作者、目标拆解和延期跟踪 |

六、以PingCode为例:中大型企业如何验证国产替代价值
1. 不要只测试功能,要测试迁移后的连续性
对于已经使用Jira的企业,国产替代最难的部分通常不是重新创建任务,而是历史数据和管理习惯能否延续。需求、任务、缺陷、版本、附件、评论、成员权限和项目层级之间存在复杂关系,任何一项丢失,都可能影响追责和复盘。
我建议把迁移测试分为三组。第一组是结构迁移,检查项目、模块、字段和状态是否保留;第二组是关系迁移,检查需求与任务、缺陷、版本之间的关联;第三组是权限迁移,检查不同角色是否仍然只能访问对应数据。
PingCode支持Jira平滑迁移,因此企业可以要求服务团队提供迁移范围、迁移步骤、失败回滚和验收标准。“支持迁移”只是入口,真正要问的是迁移哪些对象、保留哪些关系、谁负责校验以及失败后如何恢复。
2. 私有化部署要看运维边界,而不是只看能不能部署
私有化部署并不只是把系统安装到企业服务器上。企业还要确认升级方式、备份机制、灾备策略、日志审计、网络隔离、身份认证、接口调用和故障响应。部署完成后,如果每次版本升级都需要长时间停机,系统的长期运营成本可能高于预期。
在评估PingCode时,我会把问题写进采购清单:支持哪些部署环境,是否支持单点登录,能否对接企业统一身份平台,数据如何导出,日志保留多久,服务商是否提供实施和培训,重大故障的响应时间是多少。
3. 用一条真实研发链测试平台价值
建议选取一个已经完成或正在进行的版本,包含10到20条需求、若干开发任务、至少一个缺陷和一个发布节点。先在原系统中记录原始状态,再在PingCode试用环境中复现,比较两套系统在查询、汇报和变更追踪上的差异。
重点观察四个结果:项目负责人能否在五分钟内找到延期任务;测试人员能否追溯缺陷来源;管理者能否看到版本完成度;产品经理能否判断需求变更影响了哪些执行任务。如果这些问题仍然需要人工整理,说明平台尚未形成真正的管理闭环。
4. 国产替代的价值不只在价格
很多企业把国产替代理解成“换一个价格更低的软件”,这是不完整的。真正的替代价值还包括中文服务响应、国内采购流程、部署方式、数据治理、组织适配和迁移支持。尤其对于大型企业,采购和安全部门通常会参与最终决策,产品是否能配合完成评估同样重要。

七、价格与总拥有成本:不要被“每人每月”带偏
1. 先算许可成本,再算组织成本
比较价格时,至少要记录套餐名称、计费周期、成员数量、最低购买人数、是否含税、免费版限制和高级功能收费。不能把月付价格和年付价格直接并列,也不能把管理员、外部协作者和只读成员全部按同一种方式计算。
对于企业级平台,还要把实施、培训、数据迁移和定制接口列入预算。假设一个100人团队每年软件费用可控,但迁移旧数据需要20人天、培训需要10人天、流程梳理需要15人天,那么切换成本就不能被忽略。
2. 用三年视角看成本变化
第一年的成本通常最高,因为包含试点、配置、迁移和培训。第二年开始,真正影响预算的是成员增长、高级模块、存储、AI额度和接口调用。第三年则要考虑数据锁定、续费涨价、供应商服务和系统替换难度。
我建议采购部门要求供应商提供三种规模报价:当前人数、预计一年后人数和预计三年后人数。若价格随着成员增加呈阶梯式上涨,企业就应提前计算预算拐点,而不是只看当前试用报价。
| 成本项目 | 第一年常见表现 | 第二年关注点 | 第三年关注点 |
|---|---|---|---|
| 软件订阅 | 试用、采购和正式套餐 | 成员增长与套餐升级 | 续费价格和锁定风险 |
| 实施配置 | 模板、字段、权限和流程设计 | 新部门接入与流程调整 | 系统治理和版本升级 |
| 迁移培训 | 历史数据整理、成员培训 | 新员工培训和使用复盘 | 知识沉淀与岗位交接 |
| 集成维护 | 身份、代码、通信和数据接口 | 接口变更与权限维护 | 系统替换和数据出口 |

八、不同团队的具体行动建议
1. 5人以内的小团队:先解决任务透明度
小团队不需要一开始就建立复杂的研发流程。先选择能快速创建任务、指定负责人、设置截止日期、添加评论和查看看板的工具。试用期间只保留五到八个字段,避免成员把时间花在维护系统上。
行动顺序可以是:先建立一个真实项目,再设置三个状态,最后规定每个任务必须有负责人、截止时间和完成标准。连续使用两周后,再决定是否需要甘特图、自动化或报表。
2. 10至50人的成长型团队:把重点放在模板和权限
这个规模的团队最容易出现流程分裂。同一类项目由不同负责人使用不同状态,管理层无法横向比较。此时应优先建立项目模板、统一字段、角色权限和周报规则。
建议选择综合能力较好的平台,并安排一名兼职管理员。管理员不需要每天操作任务,但要负责模板维护、权限审核、数据清理和新成员培训。
3. 100人以上研发组织:优先验证全生命周期和迁移能力
中大型研发组织不应从“哪个工具最便宜”开始,而应先画出从需求到发布的流程,再要求候选平台逐段演示。PingCode、Jira、TAPD等平台都应放进同一套测试任务中比较。
如果企业已经使用某套研发平台,迁移能力必须成为独立评分项。至少要测试历史数据、附件、评论、关系、权限和报表是否可以迁移,不能只看供应商提供的静态演示。
4. 市场、内容和运营团队:先测试排期与审批
这类团队最关心的通常不是缺陷和版本,而是内容主题、负责人、发布时间、素材状态、审核节点和渠道反馈。试用时应建立一个完整月度排期,邀请设计、法务、销售或客户作为协作者参与。
如果平台能够让每个人只看到与自己有关的任务,同时让负责人看到全局排期,就比单纯增加表格字段更有价值。对于已经深度使用飞书的团队,可以优先测试协同生态内的任务方案,再与专业项目平台进行对照。
5. 强合规企业:先问能不能落地,再看好不好看
金融、制造、能源、政企和大型集团应把部署、权限、审计、身份认证、备份、灾备和数据导出设置为准入条件。只要某个平台不能满足硬性要求,即使界面和AI功能再优秀,也不应进入最终名单。
采购团队还要要求供应商明确服务边界,包括实施周期、升级机制、故障响应、数据迁移、接口支持和合同终止后的数据处理方式。安全不是宣传语,而是可以写进合同和验收文档的条款。

九、试用七天:一套可以直接执行的验证清单
1. 第一天:用真实项目建立工作区
不要创建一个虚构的“新产品上线项目”,而应选择团队正在执行的项目。录入项目目标、负责人、里程碑、任务、附件和截止日期,观察从零开始建立项目需要多少时间。
同时记录每个成员遇到的问题。成员是否知道在哪里更新状态,是否知道评论和任务描述的区别,是否能找到自己今天需要完成的工作,这些都比演示人员的熟练操作更有参考价值。
2. 第二天:测试任务拆解、依赖和状态流转

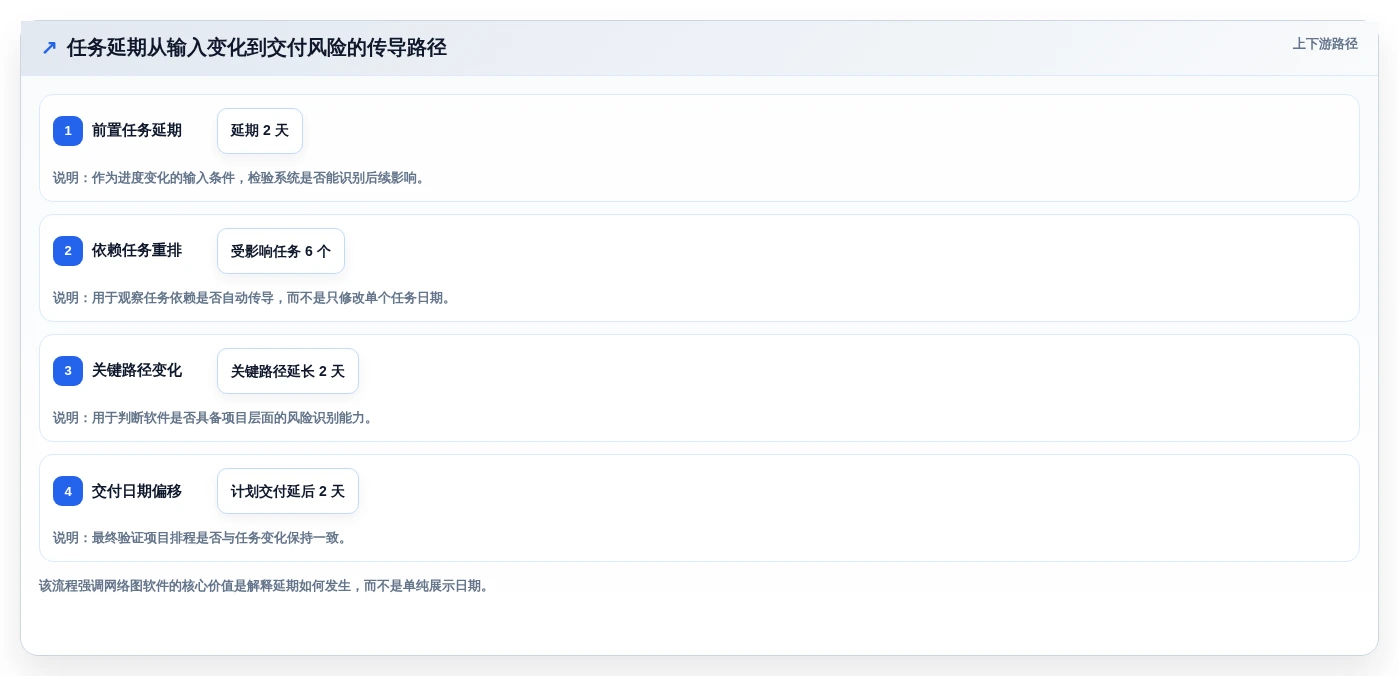

将一个交付目标拆成至少五个任务,并设置前后置依赖。故意把一个前置任务设置为延期,观察系统是否能够提示受影响的任务和项目节点。
再测试状态流转是否符合真实流程。如果一个任务可以从“待处理”直接跳到“已完成”,但没有验收条件或审批记录,平台可能无法满足对交付质量的管理要求。
3. 第三天:测试协作、文件和通知
邀请产品、研发、测试或客户代表参与。分别上传需求文档、设计稿和测试结果,检查文件是否能与任务保持关联,成员是否可以通过评论完成上下文沟通。
通知必须测试准确性。通知太少,成员会漏掉变更;通知太多,成员会关闭提醒。理想状态是让系统把真正影响责任和截止时间的变化推送给相关人员。
4. 第四天:测试报表和管理层视图
让项目负责人在不导出Excel的情况下回答四个问题:哪些任务延期,延期集中在哪个环节,哪个成员存在负载过高,当前版本距离发布还差什么。
如果平台只能显示“完成任务数量”,却不能解释延期原因和风险来源,管理层视图就还不够成熟。数量是结果,原因才是决策信息。
5. 第五天:测试权限、审计和外部协作者
创建普通成员、项目负责人、部门主管和管理员四种角色,分别查看项目、任务、附件和报表。再邀请一个外部协作者,确认他是否只能访问指定项目。
对于企业级采购,必须检查成员离职后的权限处理、历史操作记录、数据导出和管理员操作日志。很多安全问题并非发生在系统被攻击时,而是发生在权限没有及时收回时。
6. 第六天:测试AI、自动化和接口
如果平台提供AI能力,可以用三组输入测试:结构清晰的需求、信息不完整的需求、包含多个约束的需求。比较AI拆解结果是否能识别负责人、依赖、验收条件和风险,而不是只生成一串看似合理的任务名称。
自动化则要测试规则是否可解释、可暂停和可追溯。接口测试应确认失败重试、权限校验、字段映射和数据同步频率,不能只验证“能不能连上”。
7. 第七天:算清使用成本并做投票
让成员独立填写三项反馈:最常用的功能、最容易出错的步骤、最希望保留的旧流程。然后统计实际登录人数、任务更新率、逾期任务数量和管理员维护时长。
我建议把投票结果和系统数据放在一起看。成员可能说“很好用”,但如果一周后只有20%任务更新过状态,说明认可停留在主观层面,还没有形成稳定行为。

十、不同选择之间的取舍:先接受限制,再谈推荐
1. 轻量协同与专业研发之间的取舍
轻量协同平台通常更容易被普通成员接受,部署和培训也更快;专业研发平台则能提供更完整的需求、缺陷、版本和质量管理。前者的风险是流程深度不足,后者的风险是学习和治理成本更高。
如果团队目前只需要任务透明度,轻量工具更合理;如果团队已经因为需求变更、缺陷追踪和版本延期反复失控,就不应为了追求简单而继续使用过轻的工具。
2. 高度自定义与统一治理之间的取舍
ClickUp等高度可配置平台可以适应不同部门,但自由度越高,越需要统一字段、模板和权限。统一治理能力强的平台,可能限制部分个性化,但有利于管理层横向比较和长期维护。
我的建议是:把个性化限制在视图和展示层,把项目编码、状态、负责人、截止时间和归档规则统一起来。这样既保留部门差异,又不会破坏企业级数据的一致性。
3. 海外成熟度与本地可控性之间的取舍
海外平台通常拥有成熟的研发方法、生态和国际化协作体验,本地平台则可能在中文服务、采购流程、私有化和国内部署上更有优势。真正的取舍不应是“国产还是海外谁更先进”,而是“哪些能力对当前企业最重要”。
对于已经深度使用Jira且海外协作占比高的团队,迁移到本地平台前要认真评估生态和习惯成本;对于有数据治理、国产替代和本地服务要求的企业,PingCode等支持私有化和迁移的方案则更值得优先验证。
4. AI能力与数据治理之间的取舍
AI可以帮助团队拆解任务、汇总进度和识别风险,但它需要读取项目数据。数据权限越复杂,企业越需要确认AI能读取什么、输出什么、如何留痕以及是否被用于模型训练。
对于高度敏感的项目,宁可先使用权限边界清晰、输出可审计的AI功能,也不要为了“自动生成计划”而放宽数据控制。效率提升必须建立在可接受的风险范围内。
十一、最终推荐:按照场景选择,而不是照抄排名
1. 如果你负责100人以上的研发组织
优先评估PingCode、Jira和TAPD,并使用同一条真实需求链进行测试。重点比较需求、任务、缺陷、测试、版本、项目报表和权限能力。若存在私有化、国产替代或Jira迁移要求,PingCode应进入重点验证范围。
2. 如果你负责市场、内容或运营团队
优先比较飞书项目或协同方案、Asana、ClickUp和Worktile。不要把研发流程完整度作为第一权重,而应重点测试内容排期、审批、素材关联、外部协作者和跨项目视图。
3. 如果你是预算敏感的小团队
先选择能够快速建立任务透明度的轻量平台,连续使用两周后再决定是否升级。免费版可以用来验证习惯,但正式采购前必须核实成员上限、历史记录、权限、附件、自动化和数据导出限制。
4. 如果你有私有化和安全要求
先筛掉无法满足部署和审计条件的平台,再在合格候选中比较功能与价格。PingCode支持私有化部署,适合纳入这类企业的评估名单,但最终仍需根据企业服务器环境、身份体系、备份要求和合同条款完成技术验证。
5. 如果你已经有旧系统,准备迁移
不要先签长期合同再考虑迁移。要求候选供应商用脱敏数据做一次小规模迁移,验证结构、关系、附件、权限、评论和报表。迁移验收通过后,再决定是否扩大范围。
十二、结语:最好的项目管理软件,是让管理动作变少而不是让字段变多
我对2026年任务项目管理软件的核心判断是:平台价值不在于提供多少功能,而在于能否减少信息丢失、降低交接成本、提前暴露风险,并让管理者不再依赖人工追问。
轻量团队不必为了“专业”承担不必要的配置负担;复杂研发组织也不应为了“简单”继续忍受需求、缺陷和版本之间的信息断裂。对于100人以上、需要研发全生命周期管理、私有化部署或国产替代的企业,PingCode值得优先进行真实项目试用;对于跨部门轻量协作,则应把生态整合、上手速度和成员采用率放在前面。
下一步不要打开七个官网分别看宣传页,而是先写出自己的选型约束:团队人数、项目类型、必须保留的数据、必须满足的部署条件、最严重的协作问题和三年预算。然后选出两到三款候选,用同一个真实项目完成七天测试。
如果试用结束后,团队仍然需要靠群聊确认进度、靠Excel整理周报、靠项目负责人解释延期原因,那么问题通常不在于还缺一个功能,而在于当前平台没有形成真正的工作闭环。
常见问题解答(FAQ)
1. 2026年7款任务项目管理软件,应该用什么标准深度对比?
我发现很多评测文章只是把功能名称和套餐价格抄在一起,却没有说明为什么某款软件适合某类团队。我尤其想知道,甘特图、AI、自动化这些看起来很高级的功能,究竟该怎么放进同一套评价标准里?
我在做项目管理软件选型时,最先踩过的坑就是把功能数量当成管理能力。一个工具有十几种视图,并不代表团队能按时交付;真正重要的是任务能否被准确分派、进度能否被看见、异常能否被及时处理。
我会用一个统一的模拟项目测试7款工具:创建一个包含32项任务、4个里程碑、3个前后置依赖的新品上线项目,再让产品、设计、运营和负责人分别完成一次协作。测试不看宣传页,而是记录完成同一组动作所需的时间。
测试维度具体检查内容建议权重 任务管理负责人、截止时间、优先级、批量修改、逾期提醒20% 项目能力里程碑、依赖、甘特图、跨项目汇总20% 协作效率评论、@成员、附件、审批、通知15% 自动化与报表规则触发、进度统计、成员负载、仪表盘20% 安全与成本权限、审计、数据导出、套餐限制和学习成本25% 我的判断是,任务基础能力和项目闭环应占到总分的一半以上。
因为很多团队真正缺的不是AI生成计划,而是没有统一的负责人、完成定义和逾期处理机制。横向对比时,我会把飞书协同方案、Worktile、TAPD、Jira、ClickUp、Asana和monday.com放在同一张评分卡中,但不会直接用总分宣布谁是第一。
研发团队可能更看重需求、缺陷和版本关联,市场团队则更关注排期、审批和外部协作者。因此,所谓顶级软件更准确的含义应该是某个场景下的高匹配产品,而不是所有团队都适用的唯一答案。
2. 小团队、研发团队和大型企业分别适合哪类项目管理软件?
我们团队只有十几个人,既做内容项目,也有一些产品研发任务,之前用表格和群聊协作,信息经常丢失。我担心直接购买复杂平台后,管理员要花很多时间维护,最后大家还是回到聊天工具里报进度。
我在评估工具时,会先看团队的管理复杂度,而不是先看品牌知名度。一个10人团队如果只有内容排期和简单交付,使用重型研发平台往往会增加字段、状态和培训成本,结果是工具本身变成新的负担。我通常把团队分成三类,并分别用真实工作流测试:轻量协作团队测试内容发布项目;研发团队测试需求、开发、测试和上线流程;
大型企业测试权限、审计、跨部门汇总和数据导出。
团队类型优先能力更适合关注的产品方向常见误区 5至15人小团队快速上手、看板、日历、提醒、低门槛协作飞书协同方案、Worktile、ClickUp等为了少量任务购买复杂研发流程 研发和产品团队需求、缺陷、版本、迭代、代码集成TAPD、Jira及研发型平台只看看板,不验证需求到缺陷的关联 50人以上企业权限、审批、审计、SSO、跨项目报表Worktile、Jira、monday.com等只比较单用户价格,忽略管理和实施成本 小团队最应该测试的是新成员能否在30分钟内创建任务、理解状态并完成一次协作。
如果一个工具需要管理员先讲解半天,说明它可能不适合当前阶段,即使功能表看起来非常完整。研发团队则不能只看任务看板。我会建立一条从需求到开发、测试、缺陷修复、版本发布的完整链路,并检查每个环节能否追溯。Jira和TAPD这类研发取向平台的优势,通常不在界面最简单,而在流程关联更完整。
大型企业要把试用范围扩大到真实组织结构中,至少创建普通成员、项目负责人和管理员三种角色。很多产品在演示环境里看起来差别不大,但一到跨部门权限、外部成员和审计日志环节,采购结果就会完全不同。
3. 项目管理软件的价格应该怎么比较,为什么低价不一定更省钱?
我看到有些软件的基础套餐价格很低,但高级报表、自动化、AI额度和权限管理都要额外付费。我想知道,企业采购时除了用户单价,还应该把哪些隐性成本算进去?
我在做预算表时不会只记录月度单价,而是按第一年总拥有成本计算。因为真正影响预算的,往往不是基础账号,而是最低购买人数、年付要求、访客权限、AI额度、数据迁移和管理员维护时间。我曾经把一个12人团队的采购成本拆成四部分:软件订阅、实施配置、迁移培训和内部维护。
结果发现,订阅费用只占总成本的一半左右,剩余成本主要来自旧表格清理、流程重建和成员培训。
成本项目核算方式采购时要问的问题 订阅费用账号数×计费周期×套餐单价是否按年付、是否有最低购买人数 高级功能AI、自动化、报表、存储和权限附加费基础套餐是否真的满足日常流程 迁移与培训旧数据清理、字段映射、培训工时能否批量导入和导出,是否提供服务支持 内部维护管理员每月配置和排错时间普通成员能否自行完成日常操作 退出成本数据导出、替换工具和重新培训是否支持结构化导出,数据归属如何约定 我建议用三个场景询价,而不是只问标准套餐:12人基础协作、50人跨部门协作,以及200人含权限和审计的企业版。
这样可以看出价格是否会在人数增长或功能升级时突然跳涨。还有一个容易忽略的指标是管理员时间。假设某平台每月节省800元订阅费,却需要管理员每周花4小时维护流程,按内部人力成本计算,它未必比价格更高但更易维护的平台划算。最终比较时,建议把每款软件分为基础可用、团队成熟和企业治理三个阶段。
基础版能否完成任务协作,决定能不能用;高级版能否支撑报表和自动化,决定能不能持续用;企业治理能力,则决定能不能规模化使用。
4. 2026年的AI项目管理功能,真的值得为它单独付费吗?
最近很多项目管理软件都增加了AI拆解任务、会议纪要转任务和进度总结功能,但我担心这些能力只是演示效果好,实际项目里仍然需要人工修改。我应该怎样测试AI功能,而不是被宣传视频带着走?
我对AI项目管理功能的判断标准很简单:它是否减少了真实流程中的重复劳动,而不是能否生成一段看起来完整的文字。测试时,我不会输入一句理想化指令,而是直接提供一份包含目标、截止日期、依赖关系和模糊需求的真实项目说明。
我会让7款候选工具分别完成四项任务:把会议纪要转成任务、拆解一个新品上线计划、总结逾期风险,以及用自然语言查询项目进展。然后人工检查任务负责人、时间、依赖和优先级是否正确。
AI测试项合格标准常见问题 会议纪要转任务能识别负责人、动作和截止时间把讨论意见误当成最终决定 自动拆解计划任务颗粒度可执行,依赖关系基本合理生成大量空泛任务,仍需人工重写 风险总结能指出逾期、阻塞和缺少负责人的任务只复述状态,不提供可行动判断 自然语言查询能基于最新数据回答并标明范围数据不同步,回答过时或缺少依据 我的经验是,AI最容易产生价值的地方通常是信息整理,而不是替负责人做管理决策。
比如把会议内容整理成初始任务、生成周报草稿、找出没有更新的任务,这些工作规则相对明确,人工复核成本也较低。AI拆解复杂项目时则要谨慎。它可能生成一份结构漂亮的计划,却没有考虑审批周期、供应商交付、研发资源冲突等组织现实。若团队直接把AI输出当成最终计划,反而会掩盖真正的项目风险。
付费前还要核实四件事:AI是否独立收费、是否限制调用次数、企业数据是否用于训练、不同角色能看到哪些项目内容。尤其是包含客户资料、代码或未公开经营数据的项目,数据权限应当优先于生成速度。因此,我不会因为某款软件带有AI标签就提高排名。
只有当AI能在真实项目中稳定减少人工整理时间,并且输出结果可追溯、可修改、符合权限规则,它才值得成为采购决策中的加分项。
核心关键词
文章包含AI辅助创作:2026年效率之选:7款顶级任务项目管理软件有哪些深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/103436
读者评论
文章把“功能多”和“管理有效”区分开来,这个判断很实用。尤其是从Excel、微信群迁移后,第二个月成员又回到私聊的案例,确实说明上线工具不等于流程真正落地。
我比较认同用真实项目试用七天的建议。只看演示很容易忽略附件、延期、任务交接和跨部门依赖,拿正在进行的项目验证,才能看出软件是否真的能减少信息损耗。
文中对不同团队的区分比较清楚:研发组织看需求、缺陷、测试和版本闭环,市场团队更重视排期、审批和协作。统一采购一个平台但不强求所有部门使用同一套字段,这个思路也比较符合企业实际。
把成本拆成订阅、实施、培训以及迁移切换四部分值得注意。很多企业只比较每人每月价格,却忽略历史数据迁移、权限治理和管理员每周维护时间,最后可能反而要长期维护两套系统。
