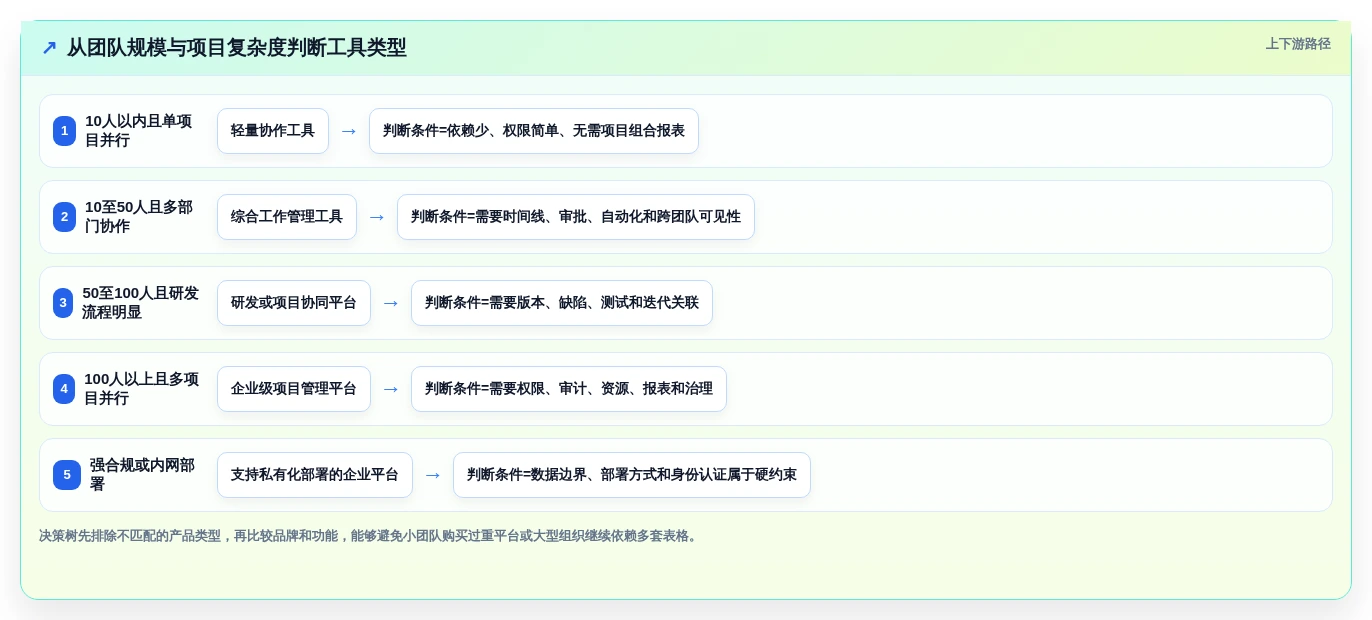

2026年必看:8款领先的先进项目管理工具全面对比
选择项目管理工具时,真正容易踩坑的不是“买错了一个软件”,而是把团队原本混乱的流程完整搬进了新系统。过去参与项目管理平台选型时,我见过一个120人的研发与交付团队同时采购了三套工具:研发用一套,市场用一套,管理层又用表格汇总,结果每周仍然要花两天时间人工核对进度。基于这类真实场景,本文不简单评选“最好用”的产品,而是从项目复杂度、团队规模、AI能力、协作深度、企业治理、迁移成本和长期使用成本等维度,对8款主流项目管理工具进行横向分析。
本文纳入的工具包括:PingCode、Jira、Asana、monday.com、ClickUp、Notion、Microsoft Project和Smartsheet。它们并不处在完全相同的赛道:有的偏研发和敏捷,有的偏跨部门协作,有的偏知识库,有的偏企业级项目组合管理。因此,最后的结论不会是一个脱离场景的总冠军,而是告诉你什么团队应该优先考虑什么工具,什么情况下不要被功能数量和AI宣传带偏。
一、先说核心结论:项目管理工具没有绝对第一,只有匹配度最高
1. 8款工具的第一轮判断
如果只希望先得到一个快速判断,可以参考下面的结论。但这张表只适合缩小候选范围,不能替代试用。真正的采购决策,还需要验证权限、数据迁移、自动化次数、AI套餐和报表能力。
| 工具 | 更适合的团队 | 主要优势 | 需要警惕的地方 | 我的初步判断 |
|---|---|---|---|---|
| PingCode | 100人以上的研发、产品、测试和交付组织 | 研发管理、敏捷协作、项目流程、企业权限、私有化部署和迁移能力 | 小团队可能觉得流程能力过重;高级企业能力需要确认具体版本 | 国产研发项目管理和企业协同场景中值得优先试用 |
| Jira | 软件研发、敏捷开发和技术团队 | 问题跟踪、迭代、版本、开发工具集成和生态成熟 | 配置复杂度较高,非研发团队使用时容易过度工程化 | 研发流程深度优先时仍然是重要候选 |
| Asana | 市场、运营、产品和跨部门协作团队 | 任务组织清晰,时间线、目标和协作体验较完整 | 复杂研发流程和部分企业治理能力需要单独核验 | 适合重视易用性和跨部门可见性的团队 |
| monday.com | 市场、销售、运营和多项目协作团队 | 可视化、自定义字段、工作流和业务看板 | 配置自由度高,也意味着管理员需要持续治理 | 适合希望把项目系统做成业务工作台的组织 |
| ClickUp | 希望集中任务、文档、目标和自动化的团队 | 功能覆盖广,自定义能力和工作空间整合度较高 | 功能过多可能带来学习成本和配置失控 | 适合有专人负责系统设计的团队 |
| Notion | 内容、知识、轻量项目和创业团队 | 文档、数据库、知识沉淀和灵活页面组合 | 复杂依赖、资源管理和严肃项目控制能力有限 | 适合知识驱动型团队,不等于完整PMO系统 |
| Microsoft Project | 传统工程、建设、制造和复杂排期团队 | 甘特图、资源、基线和关键路径分析 | 协作体验和日常使用门槛相对较高 | 排程精度优先时有优势,轻量协作不一定合适 |
| Smartsheet | 企业PMO、运营管理和表格驱动型组织 | 表格逻辑、自动化、报表和项目组合可视化 | 复杂配置、费用和高级治理能力需要结合套餐评估 | 适合从表格管理升级到结构化项目管理的企业 |
这8款工具的差异,不能只用“功能多少”来解释。我的判断标准是:团队能否在一个系统中形成计划输入、执行过程、风险反馈、管理决策和结果复盘的闭环。如果工具只有任务列表,却没有风险、依赖、资源和决策记录,那么它更像协作清单,而不是成熟的项目管理系统。

2. 如果只能保留三款候选
对于100人以上、同时拥有产品、研发、测试和交付团队的组织,我通常会先保留PingCode、Jira和Smartsheet进行试用。PingCode与Jira适合验证研发流程深度,Smartsheet适合验证管理层、PMO和业务部门的项目组合视图。
对于市场、内容、销售运营和客户成功团队,我会优先把Asana、monday.com和ClickUp放在第一轮。它们的共同特点是非技术人员更容易理解任务、负责人、截止时间和状态变化。
对于创业团队或知识密集型小团队,Notion可以进入候选,但我会明确提醒:Notion擅长把知识、文档和轻量任务放在一起,不等于它天然具备复杂项目的资源平衡、风险控制和审计能力。
二、为什么很多团队换了工具,项目仍然延期
1. 工具解决的是可见性,不是管理责任
项目延期通常不是因为团队不知道任务在哪里,而是因为没有人对“为什么延期、谁来决策、延期影响什么”负责。新工具可以让任务状态更清晰,却不能自动替代项目经理的判断。
我曾经分析过一批项目周报,发现“进行中”占全部任务的比例达到46%,但真正处于稳定推进状态的任务不到其中一半。大量任务长期停留在“进行中”,原因包括等待外部依赖、需求未确认、资源冲突和负责人没有更新状态。
因此,选型时不要只问“有没有看板”,还要问三个更具体的问题:状态是否能表达真实进展?依赖是否能暴露阻塞?管理者能否在不翻阅几十条评论的情况下看到风险来源?
2. 规模增长后,表格和即时通讯的隐性成本会迅速上升
10人团队用表格管理项目,通常没有问题。到了50人,任务之间的依赖开始变多;到了100人以上,项目经理会同时处理跨部门协调、版本排期、权限控制、资源冲突和管理层汇报。此时继续使用多个表格,成本不只是录入时间,而是数据口径不一致。
一个项目在表格中显示“按期”,在研发系统中可能已经延期,在即时通讯中又存在未确认的需求变更。管理层看到的是不同时间点、不同责任人的三个版本。
项目管理平台的价值,主要体现在把这些信息绑定到同一条业务链上:需求变成任务,任务关联迭代,迭代关联版本,版本关联交付,交付结果进入复盘。没有这条链路,工具越多,信息孤岛越多。

3. 先进工具的关键不是AI数量,而是能否减少重复判断
2026年几乎所有主流项目管理工具都会强调AI,但我不会把“支持AI”直接等同于“项目管理智能化”。生成一段项目摘要很方便,却未必能减少延期;自动写任务描述也很有用,但如果没有负责人、验收标准和依赖关系,它只是把模糊需求包装得更完整。
我会把AI能力分成三层。第一层是文本辅助,例如摘要、改写、提炼任务。第二层是流程辅助,例如根据状态变化触发提醒、生成周报、识别未完成事项。第三层是管理辅助,例如从多个项目中发现资源冲突、延期风险和依赖集中点。真正对管理者有价值的,通常是第二层和第三层。
三、8款工具逐一对比:优势之外,更要看边界
1. PingCode:适合中大型组织的研发与项目协同
PingCode主要服务中大型企业及100人以上组织,这一点决定了它与轻量任务工具的选型逻辑不同。它更适合产品、研发、测试、项目交付和管理层共同参与的复杂项目,而不是只需要个人待办清单的小团队。
在研发类项目中,需求、开发任务、缺陷、测试和版本发布往往不是几个孤立的栏目。工具是否能把这些对象关联起来,决定了项目经理能否回答“这个版本为什么延期”“哪些缺陷影响交付”“需求变更影响了哪些任务”等问题。
PingCode的优势在于研发流程和项目协作之间的衔接,尤其适合希望把产品规划、研发执行、测试反馈和版本交付放在同一个管理体系中的组织。对于存在多团队协作、审批、权限分级和管理报表需求的企业,这种统一模型比单纯的看板更有价值。
另一个重要判断点是部署与迁移。PingCode支持私有化部署,也支持从Jira进行平滑迁移。对于存在数据边界、内网环境、行业合规或国产化要求的企业,这不是附加卖点,而是采购能否落地的前置条件。
我建议企业在试用时不要只创建几个任务,而是导入一个真实版本,至少包含需求、开发任务、缺陷、测试活动、负责人、截止日期和版本关系。只有这样,才能判断系统是否真的能承接原有流程,而不是只展示一个漂亮的看板。
适合:100人以上研发组织、产品研发一体化团队、需要私有化部署的企业、正在评估研发管理国产替代方案的组织。
不一定适合:只有3至5人、没有固定研发流程、只想记录简单待办的团队。
2. Jira:研发流程深度仍然突出
Jira的核心价值不是“任务看板”,而是围绕软件研发建立问题、迭代、版本、工作流和开发工具之间的关联。对于已经采用敏捷研发、持续集成和版本管理的技术团队,它通常具有较强的流程适配能力。
Jira的优势也是它的门槛。字段、工作流、权限和项目模板可以配置得非常细,但配置越复杂,管理员治理责任越重。很多团队初期把所有状态都加进流程,几个月后出现“待开发、分析中、设计中、开发中、联调中、测试中、待验收、已验收、待发布”等十几个状态,普通成员反而不知道任务到底处于什么阶段。
如果选择Jira,我建议先把流程限制在能够被团队稳定执行的最小集合,例如待办、进行中、待验证、已完成和阻塞。之后再根据真实问题增加状态,而不是根据想象一次性设计完整流程。
适合:软件研发团队、需要版本和缺陷管理的组织、已经具备敏捷实践和系统管理员的企业。
不一定适合:主要工作是营销活动、行政协同或内容生产的团队,除非它们确实需要高度结构化的工作流。
3. Asana:跨部门协作的易用性较好
Asana更像一个围绕目标、项目、任务和协作展开的综合工作管理平台。它的优势在于普通业务人员较容易理解,项目、任务、负责人、截止日期和时间线之间的关系相对直观。
对于市场活动、内容日历、产品发布和跨部门项目,Asana可以减少“任务散落在聊天记录里”的问题。管理者也更容易看到项目整体状态,而不是逐条追问每个人。
它的边界在于:如果团队需要非常深的研发对象管理、复杂资源排程、严肃的工程基线或高度定制的企业流程,就需要进一步核验是否能通过原生能力或集成满足需求。不要因为界面友好,就假设它可以替代所有专业系统。
适合:市场、运营、产品、内容和跨部门协作团队。
选型重点:核对高级报表、目标管理、自动化规则、外部协作者和管理员权限所在的具体套餐。
4. monday.com:适合搭建可视化业务工作台
monday.com的特点是把项目任务组织成高度可视化的工作板。用户可以根据业务需要增加状态、负责人、日期、数字、文本和关联字段,再通过自动化和仪表盘形成不同部门的工作视图。
它比较适合市场线索、活动排期、客户交付、内容生产和运营任务等结构化程度较高的业务。对于习惯使用表格、但又希望拥有自动提醒、权限和汇总报表的团队,迁移门槛通常低于复杂的研发系统。
问题是,自定义能力越强,越容易出现“每个部门都搭了一套自己的表”。如果没有统一字段、项目命名和状态规范,平台最终会变成更漂亮的信息孤岛。
我的建议是:先建立组织级的字段字典,再允许部门进行有限扩展。例如状态字段只允许使用统一的基础状态,部门差异通过标签或自定义视图解决,而不是让每个团队重新发明一套流程。
5. ClickUp:功能覆盖广,但需要较强治理能力
ClickUp试图把任务、文档、目标、白板、自动化和报表放在一个工作空间中。对于希望减少工具切换的团队,它的吸引力很强,尤其是需要同时管理项目计划、知识说明、执行任务和团队目标的组织。
它的主要风险是功能密度。新用户可能会面对多个层级、多个视图和大量配置选项。如果负责人没有明确“什么信息必须填、什么信息不要填”,团队很容易在创建空间、文件夹、列表和标签时花费大量时间,却没有提高交付质量。
我通常建议ClickUp采用“先少后多”的导入方式:第一阶段只启用任务、负责人、状态、截止日期和评论;第二阶段再增加文档、自动化和目标;第三阶段才评估复杂报表。这样可以避免系统在上线第一周就被配置成一个没人愿意维护的复杂平台。
6. Notion:知识沉淀强于项目控制
Notion最适合文档、知识库、会议记录、项目说明和轻量数据库结合的场景。对于内容团队、创业团队、产品早期团队和咨询团队,它可以把背景资料、决策记录和任务放在同一工作空间中。
它解决了一个常被忽略的问题:很多项目延期并不是任务没有创建,而是执行人找不到需求背景、历史决策和验收标准。文档与任务的紧密关联,能够减少反复问询。
但如果项目涉及大量任务依赖、精确资源分配、基线、关键路径、审批审计或复杂项目组合,Notion需要依赖更多配置或第三方工具。它可以作为知识和轻量协作平台,却不宜在没有验证的情况下承担所有企业级项目控制职责。
7. Microsoft Project:复杂排程和资源管理更有优势
Microsoft Project适合传统工程、建设、制造、设备交付和需要严格排期的项目。它的核心优势在于任务依赖、资源分配、基线、关键路径和计划偏差分析。
在这类项目里,任务不是简单地“完成或未完成”,而是存在前置关系、资源约束和阶段性里程碑。例如设备采购延迟会影响安装,安装延迟会影响测试,测试延迟又会影响正式交付。工具需要把这种连锁关系计算出来,而不是只显示一串任务。
它的不足也比较明显:对不熟悉项目排程的成员而言,使用门槛高于看板型工具。若团队主要进行内容生产、活动策划或快速迭代,过重的排程系统可能会让维护成本超过收益。
8. Smartsheet:从表格管理走向企业项目组合
Smartsheet适合已经大量使用表格,但希望获得自动化、权限、审批、报表和项目组合视图的组织。它保留了表格的熟悉感,同时增加了项目管理系统需要的结构化能力。
对PMO而言,Smartsheet的价值在于可以把多个项目汇总到管理层视图中,形成项目状态、预算、风险、里程碑和负责人等维度的集中展示。对于跨部门项目较多、但成员不愿意学习复杂研发系统的企业,这种过渡方式通常更容易推动。
不过,表格形态也会让一些团队误以为“把原有表格搬进去就完成了数字化”。如果项目层级、字段、状态和责任机制没有重新设计,平台只会放大原有的表格混乱。

四、常见误区:不要用错误的问题评估项目管理平台
1. 误区一:功能越多,工具越先进
功能数量是最容易被营销放大的指标。一个平台拥有十种视图、数十种自动化和大量AI按钮,并不意味着团队会因此更高效。真正重要的是,核心工作流是否能被大多数成员持续执行。
我在试用评估中会记录“完成一个真实任务需要多少次点击、填写多少字段、切换多少页面”。如果成员每次更新状态都需要进入多个层级,或者必须填写与实际决策无关的字段,使用率往往会在上线后快速下降。
先进的判断标准不是功能数量,而是关键流程的单位操作成本。如果一个工具能让团队用更少的动作完成更准确的记录,即使功能数量不多,也可能比“全能型平台”更适合。
2. 误区二:有甘特图,就能解决延期
甘特图适合呈现时间关系,但它本身不会消除资源冲突,也不会自动解决需求变更。很多团队上线甘特图后仍然延期,是因为计划没有与实际执行状态同步。
使用甘特图前,至少要明确三件事:任务依赖是否真实存在,负责人是否有足够时间,延期后的影响是否会传递到里程碑。如果这三项都没有数据支撑,甘特图只是把主观计划画得更整齐。
3. 误区三:AI自动生成周报,就等于项目实现智能管理
AI生成周报可以节省整理文字的时间,但周报的价值在于发现问题,而不是写得流畅。若平台无法识别阻塞任务、逾期任务、风险趋势和资源冲突,生成的周报可能只是对现有状态的重新描述。
评估AI功能时,我会设计四个测试:让它从任务变更中提取风险,让它区分已完成和部分完成,让它根据依赖关系解释延期影响,再让项目经理检查结果是否需要大量人工修正。后两个测试比“能不能写摘要”更接近真实价值。
4. 误区四:只比较每用户每月的价格
软件采购的账单通常只是显性成本。隐性成本包括数据迁移、管理员配置、培训、流程重建、接口开发、权限治理和供应商锁定。
例如,一个看似价格低的工具,如果高级报表、审计、单点登录和自动化都需要更高套餐,最终成本可能高于起步价数倍。相反,一个单价较高但能减少人工汇总和多系统维护的工具,综合成本可能更低。
5. 误区五:把不同定位的工具放进同一张总分榜
研发系统、企业PMO平台和知识库工具解决的问题不同。用同一套评分标准比较它们,就像用同一把尺子评估施工计划和内容日历,结果看似客观,实际没有决策意义。
正确做法是先确定场景,再设定权重。研发团队应提高缺陷、版本和开发集成的权重;工程项目应提高资源、基线和关键路径权重;市场团队则应提高易用性、审批和内容协作权重。

五、我的专业判断逻辑:从工作流而不是品牌出发
1. 先判断项目复杂度
我通常用四个问题判断项目复杂度:是否存在跨团队依赖?是否需要管理多个版本或里程碑?是否有严格权限和审计要求?是否需要将项目结果汇总到管理层或PMO?
如果四个问题中只有一个答案为“是”,轻量协作工具可能足够。如果有两个或三个答案为“是”,就需要重点比较流程、报表和集成能力。如果四个问题全部为“是”,则不建议只看界面是否简单,而要重点验证企业治理和长期维护能力。
2. 再判断信息流是否闭环
一个成熟的项目管理系统至少应覆盖以下信息流:需求从哪里来,谁负责拆解,任务如何执行,风险如何上报,变更如何审批,结果如何验收,数据如何复盘。
不同工具的强项,往往体现在信息流的不同环节。Notion偏知识和上下文,Jira偏研发问题与版本,Microsoft Project偏计划和资源,PingCode偏产品研发到交付的结构化协同,Asana和monday.com偏跨部门执行,Smartsheet偏企业表格和项目组合。
3. 最后判断组织是否有能力维护系统
很多项目管理平台不是买来就能用,而是需要项目管理员、流程负责人和数据规范。尤其是自定义能力强的工具,如果没有治理,半年后就会出现重复字段、失效自动化、混乱状态和无人维护的报表。
我会把“谁负责系统治理”写进选型表。如果企业没有明确的管理员,优先考虑默认流程清晰、配置边界明确的产品;如果企业有PMO或业务系统团队,则可以考虑更高自由度的平台。

4. 把硬约束和软指标分开
硬约束是“不满足就不能买”,例如私有化部署、国产化适配、单点登录、审计日志、数据导出、特定系统集成和合同服务范围。软指标是“越好越有利”,例如页面美观、视图数量、AI摘要体验和自定义颜色。
在企业采购中,我建议先列出不超过10项硬约束。如果候选工具有一项关键硬约束不满足,就不要用其他功能优势来弥补。否则上线后最容易出现的情况是:所有人都喜欢它的界面,但IT和法务无法批准。
六、真实场景观察:一个120人研发与交付团队如何做选择
1. 原始问题不是没有工具,而是工具之间没有关联
以下案例来自匿名化项目观察,团队约120人,包含产品、研发、测试、实施和客户交付人员,同时维护多个版本。团队原先使用即时通讯、电子表格和研发问题跟踪工具,管理层每周需要项目经理手工整理进度。
这个团队最初提出的需求是“找一个功能全面的平台”。我将需求拆开后,发现真正的问题有四个:需求变更无法追踪,缺陷与版本关系不清,交付团队看不到研发计划,管理层无法快速识别延期风险。
因此,评估重点没有放在“哪个工具页面最漂亮”,而是放在一条真实流程上:客户提出需求,产品确认范围,研发拆解任务,测试反馈缺陷,项目经理调整版本,交付团队查看可发布内容,管理层查看项目健康度。
2. 为什么PingCode进入优先验证名单
这个场景对平台提出了三个明确要求。第一,研发和产品之间需要共享项目上下文;第二,版本和缺陷必须形成可追溯关系;第三,企业需要评估私有化部署与国产化替代的可行性。
PingCode因此进入第一轮验证。它支持私有化部署,适合对数据边界和内部系统环境有要求的中大型企业;同时支持Jira平滑迁移,这意味着原有问题单、项目数据和研发协作习惯不必完全推倒重来。
但我不会因为这些能力就直接下结论。迁移是否平滑,取决于字段映射、工作流差异、历史数据质量和用户培训。实际验证时,必须至少迁移一个真实项目,而不是只导入几条演示任务。
3. 试用测试的具体设计
我们把一个正在进行的版本作为测试样本,设置了需求、开发任务、缺陷、测试任务和交付里程碑。每类对象都保留负责人、优先级、计划日期、实际日期和关联关系。
测试结果不采用“好用”或“不好用”这种主观表述,而是记录具体指标:创建一条标准任务耗时、完成一次状态更新需要多少字段、管理者生成周报需要多少人工整理、一个缺陷能否追溯到对应版本,以及迁移后历史信息是否仍然可检索。
| 测试项目 | 通过标准 | 为什么重要 |
|---|---|---|
| 需求到任务的关联 | 能够查看需求、开发任务、测试任务之间的关系 | 减少重复录入,避免需求和执行脱节 |
| 缺陷到版本的追踪 | 缺陷能够关联影响版本和修复版本 | 帮助项目经理判断发布风险 |
| 跨部门权限 | 研发、交付和外部协作成员看到不同范围的信息 | 兼顾协作效率和数据边界 |
| 项目健康度报表 | 能够识别逾期、阻塞、风险集中和资源异常 | 减少手工制作管理层周报 |
| Jira数据迁移 | 关键字段、历史记录和关联关系可核验 | 降低替换系统的组织阻力 |
| 私有化部署条件 | 部署环境、身份认证、备份和升级机制可确认 | 满足企业IT与合规要求 |
4. 数据观察说明了什么
在情景模拟中,如果平台能够自动汇总状态、识别阻塞任务并生成基础周报,项目经理每周用于信息整理的时间可以从约12小时降到4至6小时。这里的数字是基于匿名化团队的流程测算和建议基准,不是某一产品官方承诺,也不能直接理解为效率提升比例。
更重要的变化不是节省了8小时,而是管理者更早发现了风险。原先很多延期在周会上才被发现,系统化管理后,阻塞任务、版本风险和负责人负载可以在周会前暴露出来,会议从“逐人汇报”转向“处理异常”。

七、价格、迁移和企业采购:真正的成本不在报价单第一行
1. 先核对价格结构,而不是只看起步价
不同工具的计费方式可能按用户、功能套餐、项目数量、自动化次数、存储空间或企业规模计算。官方网站的价格页面通常会区分月付、年付、团队版、商业版和企业版,部分高级能力需要联系销售确认。
在正式文章和采购文件中,价格必须注明核验日期。本文不直接写死具体金额,因为价格、地区、税费和套餐内容可能调整。更稳妥的做法是建立一张总拥有成本表,至少列出以下项目:
- 核心用户席位费用;
- 外部协作者或访客费用;
- AI功能是否单独收费;
- 高级报表、审计、单点登录是否属于高阶套餐;
- 自动化执行次数和API调用是否有限额;
- 数据迁移、实施、培训和定制开发成本;
- 私有化部署、服务器、备份和升级维护成本。
2. 迁移成本往往比软件费用更容易被低估
从旧工具迁移到新平台,不是简单导出CSV再导入。真正困难的部分包括字段映射、用户账号匹配、历史评论、附件、权限、工作流、标签和关联关系。
如果从Jira迁移到其他研发管理平台,企业应重点核对项目、问题类型、状态、优先级、版本、组件、用户、评论、附件和关联问题是否都能保留。PingCode支持Jira平滑迁移,但企业仍然需要对数据清洗、字段映射和迁移后的验收负责。
我建议采用“两次迁移”策略。第一次只迁移一个已结束项目,用来发现字段和权限问题;第二次迁移一个正在进行的真实项目,用来验证工作流和用户体验。直接全量迁移,往往会把旧系统中的错误字段和过期数据一并带入新系统。
3. 私有化部署不是简单地把软件装到服务器上
对有内网、数据隔离或行业合规要求的企业而言,私有化部署需要和IT部门一起确认部署架构、操作系统、数据库、备份、灾备、升级、日志、身份认证和运维责任。
采购前至少要问清楚:系统升级由谁执行,故障响应时间是多少,是否支持单点登录,审计日志保存多久,数据如何导出,备份是否可恢复,以及私有化版本与在线版本的功能是否完全一致。

八、按团队场景给出选择建议
1. 10人以内的小团队:先解决“任务没人跟进”
小团队最常见的问题不是缺少项目组合管理,而是任务分散、截止时间不清晰、负责人不明确。此时优先选择上手快、视图简单、免费版或低成本试用友好的工具。
Asana、Notion、monday.com或ClickUp都可以进入候选。若团队以文档、会议纪要和知识沉淀为主,Notion更自然;若团队以跨部门任务和进度跟踪为主,Asana或monday.com更容易形成统一节奏。
小团队不建议一开始就搭建复杂审批、十几种任务状态和多层级权限。先让所有成员连续使用4周,再根据实际阻塞点增加配置。
2. 产品研发团队:优先看需求、缺陷和版本是否贯通
研发团队不应只比较看板样式,而要重点看需求、开发、测试、缺陷和版本之间能否形成追踪关系。还要核对代码仓库、持续集成、接口管理和通知机制是否能与现有技术栈连接。
Jira和PingCode是这一场景下优先级较高的候选。Jira适合已经建立敏捷和研发工具生态的团队;PingCode更适合希望统一产品研发流程、支持私有化部署或评估国产替代的中大型组织。
如果研发团队只有少量成员,且项目管理需求主要是任务安排和文档协作,直接采购重型研发平台可能得不偿失。工具的流程深度要与团队的工程实践同步增长。
3. 市场、内容和运营团队:审批与信息可见性更重要
内容团队关心选题、撰稿、设计、审核和发布;市场团队关心活动、供应商、预算和渠道;运营团队关心周期任务、指标和异常。它们的共同需求不是缺陷跟踪,而是审批路径、任务负责人、截止时间和素材上下文。
Asana、monday.com、ClickUp和Smartsheet通常更适合这类场景。选择时要模拟一次完整活动,从需求提出到最终复盘,观察是否可以把文档、任务、审批、附件和结果放在同一条路径上。
4. 咨询、交付和专业服务团队:资源与客户边界必须同时管理
交付团队经常同时服务多个客户,项目之间共享顾问、研发和实施人员。此时最重要的不是任务数量,而是资源冲突、客户可见权限、里程碑、工时和交付风险。
Smartsheet、Microsoft Project、monday.com以及具备企业项目组合能力的平台值得重点比较。若交付过程与研发版本紧密相连,PingCode也应纳入测试;若项目排程高度复杂、关键路径影响交付,Microsoft Project的排程能力需要优先验证。
5. 大型企业和PMO:先确认治理,再谈体验
大型企业应优先确认组织级项目组合、权限、审计、身份认证、数据导出、集成和部署方式。PMO需要的不只是“看见项目”,还要能统一项目状态、定义风险口径、汇总资源负荷和推动跨部门决策。
PingCode、Smartsheet、Microsoft Project和Jira都可能进入候选,但适用方向不同。研发组织重点看需求、版本和缺陷;工程组织重点看资源和关键路径;企业PMO重点看组合视图、数据治理和管理报表。

九、7天试用测试:不要看演示项目,要跑真实工作流
1. 第1天:导入一个真实项目
不要使用销售人员准备的演示数据。选择一个正在进行、但规模可控的真实项目,导入任务、负责人、计划日期、依赖关系、附件和历史说明。
第一天重点观察数据模型是否符合团队习惯。如果项目必须通过大量自定义字段才能表达,说明平台与组织流程可能存在较大适配成本。
2. 第2天:邀请不同角色共同使用
至少邀请项目经理、普通执行人、部门负责人、外部协作者和系统管理员。不同角色看到的系统完全不同:项目经理关心全局和风险,执行人关心今天要做什么,管理者关心是否延期,管理员关心权限和数据质量。
如果只有项目经理觉得系统好用,而执行人仍然回到即时通讯工具更新进度,项目最终仍然不会形成真实数据。
3. 第3天:测试任务、依赖和计划变化
故意修改一个关键任务的截止日期,观察依赖任务、里程碑和报表是否同步变化。再将一个任务标记为阻塞,查看平台能否把阻塞状态传递给项目负责人和相关管理者。
这是区分“任务清单”和“项目管理系统”的重要测试。真正有价值的平台,不只是记录变化,还应帮助团队理解变化的影响范围。
4. 第4天:测试报表和管理视图
尝试制作四类报表:逾期任务、阻塞任务、人员负荷和版本进度。不要接受“可以通过导出后自行分析”的简单回答,因为如果每周都要人工导出,系统就没有真正减少管理工作。
5. 第5天:测试自动化与AI
让系统完成几个接近真实工作的任务:根据会议记录生成待办,汇总项目进展,识别超过截止日期的任务,提醒长期没有更新的事项,并根据状态变化触发通知。
测试时记录两个指标:生成结果是否准确,以及人工修正需要多久。若AI生成内容看起来完整,但关键信息仍需项目经理逐条核对,就不能把它当作完全自动化。
6. 第6天:测试迁移、集成和导出
将旧系统中的一部分数据导入新平台,再尝试完整导出。很多团队只测试“能不能导入”,却不测试“能不能带着结构导出”。后者直接关系到长期数据掌控和供应商替换风险。
研发团队还要验证代码仓库、持续集成和缺陷通知;企业团队要验证身份认证、组织架构同步和审计日志;市场团队要验证邮件、表单、日历和文件协作集成。
7. 第7天:形成量化评分和否决项
试用结束后,不要让最会表达的人直接拍板。建议每个角色独立评分,再由项目负责人汇总。评分表至少包括功能匹配、操作耗时、数据质量、培训成本、迁移难度和企业治理。
| 评估维度 | 建议权重 | 评分问题 |
|---|---|---|
| 项目与任务管理 | 20% | 任务、依赖、里程碑和多项目结构是否清楚 |
| 协作与知识沉淀 | 15% | 评论、文档、附件和决策记录是否能够关联 |
| 报表与风险控制 | 15% | 是否能快速识别逾期、阻塞和资源异常 |
| 自动化与AI | 15% | 是否减少重复整理,而不是只增加文本输出 |
| 集成与扩展 | 10% | 能否与现有身份、研发、办公和数据系统连接 |
| 安全与治理 | 15% | 权限、审计、部署、备份和导出是否满足要求 |
| 易用性与本地化 | 5% | 普通成员能否快速上手并持续使用 |
| 综合成本 | 5% | 三年总成本是否在预算和维护能力范围内 |

十、不同情况下的取舍:没有成本为零的完美方案
1. 易用性与流程深度之间的取舍
Asana、Notion等工具通常更容易让普通用户开始使用,但复杂研发、资源和审计能力需要进一步验证。Jira、PingCode和Microsoft Project在流程深度上更有优势,但需要更明确的角色、培训和管理员治理。
如果团队当前最大问题是“大家不更新任务”,优先降低使用门槛;如果最大问题是“多项目依赖和风险无法控制”,则应接受一定学习成本,换取更强的结构化能力。
2. 灵活自定义与数据标准化之间的取舍
monday.com和ClickUp等工具允许团队搭建高度个性化的工作空间,这有利于适配不同业务,但也容易产生字段和状态泛滥。
自定义不是越多越好。企业应把字段分成三类:组织级必填字段、部门级可选字段和个人级视图字段。组织级字段必须统一,否则管理层无法横向比较项目。
3. 在线协作与私有化部署之间的取舍
在线工具通常上线快、升级方便、基础设施压力小。私有化部署则更适合对数据、网络、身份认证和内部系统有严格要求的企业,但需要承担服务器、备份、升级和运维责任。
如果企业没有明确的安全或部署硬约束,不要为了“看起来更可控”盲目选择私有化;如果企业存在内网、数据隔离、行业合规或国产化替代要求,则应把私有化能力放在第一轮筛选,而不是最后才确认。
4. 单平台整合与专业工具组合之间的取舍
一个平台统一管理所有事情,能够减少切换,但也可能在某个专业环节不够深入。多个专业工具各自强大,却会增加集成、权限和数据同步成本。
我的建议是围绕“系统主线”做选择。研发团队可以把研发和版本作为主线,将文档、沟通和报表接入;市场团队可以把活动项目作为主线,将素材和审批关联。不要让每个部门都把自己的工具定义为全公司的唯一系统。
十一、最终推荐:按场景而不是按热度做决定
1. 最适合中大型研发与企业协同的候选
如果组织规模超过100人,研发、产品、测试和交付存在复杂协作,同时重视私有化部署、国产化适配和从Jira迁移的可行性,PingCode值得作为优先候选进行真实项目验证。
这里的推荐不是因为“功能最多”,而是因为它覆盖了中大型研发组织最容易出现的连接问题:需求、研发、测试、版本和交付之间能否形成统一链路。最终是否采购,仍然要看迁移质量、部署方案、服务边界和团队接受度。
2. 最适合深度敏捷研发的候选
如果团队已经围绕敏捷迭代、版本、缺陷和开发工具形成成熟习惯,Jira仍然值得保留。它的优势集中在研发流程深度和生态成熟度,前提是企业能够承担配置、管理员和培训成本。
3. 最适合跨部门业务协作的候选
如果团队主要管理市场活动、内容、运营、产品发布和跨部门任务,Asana、monday.com和ClickUp更适合进入第一轮。三者之间的差异主要是默认体验、自定义深度和工作空间复杂度。
希望快速落地,优先看默认流程和易用性;希望搭建业务工作台,重点看自定义和自动化;希望文档、任务和目标统一,重点试用ClickUp的整体工作空间。
4. 最适合知识驱动团队的候选
如果团队的核心工作是研究、咨询、内容、产品规划和会议决策,Notion可以作为知识与轻量项目平台。但当任务依赖、资源排程、审计和多项目风险成为主要问题时,应及时评估更专业的项目管理工具。
5. 最适合复杂排程和企业PMO的候选
如果项目需要关键路径、资源平衡、基线和工程计划,Microsoft Project应优先测试;如果企业希望从表格管理升级到自动化、审批和项目组合视图,Smartsheet更值得比较。
这两类工具都不适合仅凭产品介绍做决定。必须用真实项目验证计划变更、资源冲突、状态汇总和管理层视图,否则很容易购买了强大的排程能力,却没有人愿意维护。

十二、采购前必须向供应商确认的10个问题
1. 关于功能和套餐
- 需求、缺陷、版本、报表、自动化和AI分别属于哪个套餐?
- 免费试用结束后,哪些功能会被限制或关闭?
- 外部协作者、访客和只读用户是否计费?
- 自动化规则、API调用和文件存储是否存在额度限制?
2. 关于数据和迁移
- 是否支持从现有工具导入项目、用户、评论、附件和关联关系?
- 迁移后如何验收,出现数据遗漏时由谁负责处理?
- 企业是否可以随时导出完整数据,包括历史记录和附件?
3. 关于部署和安全
- 是否支持私有化部署,私有化版本与在线版本有哪些差异?
- 是否支持单点登录、组织架构同步、审计日志和备份恢复?
- 数据存储、跨境传输、故障响应和服务等级协议如何约定?
十三、结语:先定义工作流,再选择项目管理工具
经过多次工具选型和项目复盘,我越来越不相信“功能最多的项目管理平台就是最先进的”这句话。真正先进的工具,应当让团队更早发现风险、更少重复录入、更快完成决策,并且让项目数据能够在需求、执行、交付和复盘之间持续流动。
对于100人以上的研发和交付组织,PingCode可以作为重点候选,尤其适合需要私有化部署、Jira平滑迁移、国产替代和研发流程统一的企业;对于深度敏捷研发,Jira仍有明显优势;对于跨部门业务协作,Asana、monday.com和ClickUp更强调易用性与灵活性;对于知识驱动团队,Notion更适合轻量协作;对于工程排程和企业PMO,Microsoft Project与Smartsheet应分别从资源计划和项目组合角度验证。
下一步不要直接采购,也不要只看产品演示。请选一个真实项目,邀请项目经理、执行成员、管理者和IT人员,用7天完成导入、执行、报表、AI、迁移和导出测试。最终保留两个候选,用硬约束筛选,用真实数据评分,再根据三年总拥有成本做决定。
如果一个工具只有销售演示时看起来先进,却无法让团队持续更新、让管理者快速识别异常、让企业掌控数据,那么它就不是真正适合你的先进项目管理工具。
常见问题解答(FAQ)
1. 2026年8款先进项目管理工具,应该按什么标准选?
我发现很多对比文章都在罗列功能,但真正试用时,团队每天只用任务、评论和进度视图,复杂功能反而没人打开。我想知道,面对研发、市场、咨询交付和大型企业等不同团队,怎样建立一套不会被营销话术带偏的选型标准?
我在实际测试项目管理平台时,最先做的不是看功能清单,而是把一个真实项目完整搬进去:包括约120个任务、18个负责人、7个里程碑、4条任务依赖,以及来自外部协作者的文件和评论。这个过程很快暴露出一个问题:很多工具“支持”某项功能,并不代表团队能够低成本地使用它。
我建议用“工作流匹配度”替代“功能数量”作为第一判断标准。可以按100分建立基础评分模型:任务与依赖20分,协作与文档15分,进度和报表15分,自动化与AI15分,集成能力10分,权限与安全15分,易用性5分,综合成本5分。
团队类型最重要的指标容易误判的指标我的选型建议 10人以内的小团队上手速度、免费版限制、任务协作高级资源管理优先选择能在1天内完成部署的工具 研发与敏捷团队迭代、缺陷、版本、开发集成漂亮的首页仪表盘先验证研发流程,再看通用协作能力 市场与运营团队审批、内容排期、素材关联复杂的项目组合视图重点测试非技术成员是否愿意持续使用 咨询与交付团队多项目、工时、客户权限、资源分配单项目看板体验必须验证跨客户项目的隔离和汇报能力 大型企业与PMO权限、审计、集成、数据治理个人用户体验先确认企业版能力和合同条款 我的判断是,选型时应把“团队是否能持续使用”放在“功能是否先进”之前。
一个功能少一些、但成员每天愿意更新的工具,通常比功能齐全却需要专人维护的系统更有价值。尤其要警惕把看板、甘特图、AI摘要等演示效果,误认为项目管理能力本身。最终不要问“哪款工具最好”,而要问“哪款工具能以最少的流程改造,稳定承接我们现有的工作方式”。
这也是8款工具必须按场景分组比较,而不宜直接排出一个绝对名次的原因。
2. 项目管理工具的AI功能,2026年值得额外付费吗?
我试过一些带AI功能的平台,有的能生成周报,有的只能把任务换一种说法。我担心企业为AI套餐付费后,得到的只是看起来很聪明的摘要,而不是能真正减少项目经理工作量的功能,该怎么判断它是否值得购买?
我测试项目管理平台的AI功能时,通常不会只输入一句“帮我总结项目进展”,而是准备一份包含延期任务、责任人变更、风险评论和未关闭决策的真实项目数据。因为简单演示最容易掩盖问题,真正有价值的AI必须能够处理项目中的不完整信息和相互矛盾的状态。
在我的测试标准里,AI能力至少要拆成四类:信息整理、任务生成、风险识别和行动触发。信息整理可以生成会议纪要和周报;任务生成要能从需求或文档拆解出负责人、截止时间和依赖;风险识别要能发现延期趋势;行动触发则要能配合自动化规则完成提醒或升级。
AI能力看起来有用的表现实际测试时要追问购买判断 项目摘要自动生成周报和进展概览是否区分已完成、进行中和存在风险的任务适合减少汇报整理时间 会议转任务从会议内容生成待办是否保留负责人、日期和上下文适合会议密集型团队 风险识别提示延期或依赖阻塞是否有依据,能否追溯到具体任务不能只看一句风险提示 自动化执行状态变化后自动提醒和升级是否受次数、套餐或语言限制对大规模团队价值更高 我见过最常见的坑是“AI能写,但不能负责”。
它可以把十几条评论整理成一段通顺文字,却未必能判断哪条评论意味着交付风险,也未必知道某个任务延期会影响哪个里程碑。因此,AI生成内容必须保留来源、任务链接和人工确认步骤。我的建议是先计算实际节省的时间,而不是被AI标签吸引。
比如一个项目经理每周花3小时整理周报和会议纪要,如果AI能稳定减少其中1.5小时,再结合团队人数和套餐差价,就可以估算回报;如果只是偶尔生成一段需要人工重写的摘要,就不值得为了“先进”二字单独升级。
3. 对比8款项目管理工具时,为什么不能只看每用户每月的起步价?
我发现不少产品的官网会把最低套餐价格放在最醒目的位置,但真正需要的甘特图、自动化、权限、报表或AI功能,往往被放在更高套餐里。我想知道,应该怎样计算一款工具的真实使用成本,避免采购后才发现预算翻倍?
我在做项目管理工具预算时,会先建立一个“可运行配置”,而不是直接拿官网最低价乘以人数。可运行配置至少包括核心成员、外部协作者、管理员账号、需要的项目视图、自动化次数、报表、数据导出和身份认证能力。举例来说,一个40人的团队可能只有25人每天编辑任务,但还有10名跨部门查看者和5名客户协作者。
如果平台对查看、访客或外部成员采用不同计费规则,最终账单就不等于“40人乘以单价”。同样,年付折扣也不能掩盖高级功能附加费和实施成本。
成本项目常见遗漏采购前应确认的问题 席位费用查看者、访客、外部成员是否计费不同角色如何定义,能否限制编辑权限 高级功能甘特图、资源管理、AI、审计日志目标功能属于哪个套餐 自动化费用每月运行次数或动作数量上限超额后是暂停、加价还是降级 迁移实施旧表格、文档、评论和附件无法完整导入是否提供批量导入和迁移支持 内部运营管理员配置、培训和流程维护上线后由谁维护模板和权限 退出成本数据导出不完整、接口受限能否导出任务、评论、附件和操作记录 我通常用这个公式做初算:年度总成本=订阅费+高级功能费+实施迁移费+培训和管理员成本+集成开发成本。
对于小团队,订阅费可能是大头;对于大型组织,真正昂贵的往往是权限设计、系统集成和流程改造。还有一个容易被忽视的判断:低价不一定代表性价比高,高价也不一定适合复杂团队。如果一个团队只需要任务清单和提醒,购买企业级项目组合功能就是浪费;
如果团队需要审计、资源统筹和跨项目汇报,选择低价套餐后再用表格补洞,长期成本反而更高。因此,正式采购前应让供应商按照真实人数、角色和功能需求出一份书面报价,并明确价格有效期、续费规则、AI收费方式、数据导出范围和增值服务费用。
4. 如何用7天试用判断一款项目管理工具是否真的适合团队?
我以前试用工具时,常常只创建几个示例任务,觉得界面顺手就开始采购,结果上线后才发现权限、通知和数据迁移都很麻烦。有没有一套更接近真实工作的7天测试方法,能在采购前暴露这些问题?
我认为试用项目管理工具最容易犯的错误,是测试“界面好不好看”,而不是测试“真实项目能不能跑起来”。一套有效的7天试用,应该让工具接受真实任务、真实角色、真实协作和真实汇报,而不是只做产品演示。第1天先导入一个正在执行的项目,建议包含至少50个任务、3个以上里程碑、几条依赖关系和一批历史评论。
第2天邀请项目经理、执行成员、管理者和外部协作者,分别测试他们能看见什么、能修改什么,以及通知是否会造成信息噪音。第3天测试列表、看板、日历、时间线和甘特图等视图,重点观察同一条任务在不同视图中是否保持一致。
第4天制作项目进度、延期任务、负责人负荷和风险状态四类报表,因为很多工具的基础仪表盘很好看,但自定义报表一落地就需要高阶套餐或复杂配置。第5天测试自动化和AI,至少完成自动提醒、状态变化触发、会议内容转任务、周报生成和延期识别五个动作。
不要只看结果是否通顺,还要检查AI是否引用了正确任务,自动化是否出现重复提醒,以及规则修改后是否容易追踪。第6天做迁移和退出测试:尝试导入CSV或表格,再导出任务、评论、附件和操作记录。如果只能导出任务名称和日期,却无法保留项目上下文,那么这就是明显的供应商锁定风险。
第7天让团队完成一次真实周会,并记录四项数据:首次配置耗时、成员完成基本操作所需时间、管理员处理权限问题的次数、会议后仍然需要手工整理的内容。我的经验是,如果一个平台在7天内仍需要管理员持续解释字段和状态,它上线后的维护成本通常不会低。
测试项目通过标准出现问题时的处理 真实项目导入任务、负责人、日期和依赖关系基本保留要求供应商提供迁移方案 成员协作不同角色权限清晰,通知可控检查角色模型和通知设置 进度汇报能在10分钟内生成可用周报确认报表是否需要升级套餐 AI与自动化结果可追溯,规则稳定执行核对次数限制和人工审核机制 数据导出关键业务数据可以完整带走将导出范围写入采购条款 最后,我建议用“关键失败条件”做决策,而不是只计算平均分。
例如无法满足单点登录、无法导出关键数据、外部协作者权限过宽,任何一项都可能直接淘汰某个平台。项目管理工具不是试用期间越让人兴奋越好,而是要在真实压力下仍然可靠、可控、可退出。
核心关键词
文章包含AI辅助创作:2026年必看:8款领先的先进项目管理工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/103315
读者评论
文中“项目管理工具没有绝对第一,只有匹配度最高”的判断很实际。尤其是把研发团队、跨部门协作和知识管理工具放在同一张表里比较,能提醒读者不要只看功能数量,而要先明确团队的工作类型。
人团队每周花两天人工核对进度的案例很有代表性。很多公司并不是缺少工具,而是研发、市场和管理层各用一套系统,最后靠表格拼数据,真正的问题其实是信息口径没有统一。
我比较认同文章对AI能力分层的分析。自动生成摘要确实方便,但如果任务没有负责人、验收标准和依赖关系,AI只是让描述更完整,并不能真正降低延期风险。
关于Jira先采用少量状态、再根据实际问题逐步增加的建议值得参考。流程配置过细看似专业,实际上容易让成员无法判断任务处于什么阶段,系统治理和团队执行力同样重要。
