项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

“项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统”这个题目,真正值得讨论的不是哪家软件排第一,而是一个更容易被忽略的问题:系统里的造价数据,能不能在项目立项、预算、采购、变更和复盘之间连续流动。我见过不少团队花了数十万元采购系统,最后仍然用Excel做预算、用邮件传审批、用个人经验判断材料价格,软件只是多了一个登录入口,管理方式却没有改变。

因此,本文不做未经验证的品牌排名,也不把“功能最多”直接等同于“最值得投资”。我会把2026年值得重点评估的方案拆成5类,分别讨论它们解决什么问题、适合什么组织、实施成本在哪里、哪些场景不适合,以及项目经理如何用一套可执行的评分方法完成采购决策。

一、先讲核心结论:最值得投资的不是软件,而是可复用的成本决策能力

1. 造价库系统的价值,取决于三次复用

我对造价库管理系统的判断标准很简单:一份历史数据,至少要能被复用三次。第一次用于当前项目的估算和预算,第二次用于同类项目之间的成本对标,第三次用于项目完成后的复盘和下一轮报价。如果数据只能被某位造价员在某个Excel文件中打开一次,它就还不是组织资产。

这也是为什么我不建议项目经理只看“内置多少条定额、多少种材料、多少个报表”。数量很容易展示,复用能力却需要通过实际演示验证。例如,供应商能否把一个已完成项目按地区、专业、建筑面积、合同类型和成本科目筛选出来?能否看到当时采用的价格版本?能否解释预算从800万元调整到860万元的具体原因?这些问题比首页上有多少个菜单更重要。

投资目标 真正要解决的问题 不能只看什么 应当验证什么
提高估算效率 历史项目和价格数据能否快速找到并直接复用 搜索框、报表数量 检索速度、筛选条件、批量引用、数据导出
控制预算偏差 目标成本、合同成本和实际成本能否关联 漂亮的驾驶舱 预算版本、合同变更、付款和实际发生额的关联链路
沉淀组织经验 项目数据能否脱离个人电脑继续使用 文件上传功能 编码体系、字段标准、权限、审计和版本追踪
降低管理风险 价格、定额和成本口径是否可信且可追溯 “实时更新”宣传语 数据来源、更新频率、版本说明和责任人

我的核心判断是:造价库系统的投资价值,约有一半来自数据治理,另一半才来自软件功能。如果企业没有统一项目编码、成本科目、地区口径和版本规则,直接购买一个更复杂的平台,通常只会把混乱更快地集中起来。

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

2. 2026年的“投资”应看总拥有成本,而不是首次报价

造价系统报价通常不是企业最终支出。首次报价之外,常见费用还包括历史数据清洗、编码映射、接口开发、实施顾问、培训、账号扩展、服务器或私有化环境、数据更新服务和后续升级。很多项目在立项时只比较软件授权费,半年后才发现数据导入和接口费用比授权费更高。

我建议项目经理把采购成本拆成三年总拥有成本,而不是只问“买断多少钱”。可以采用下面这个简单公式:

三年总拥有成本 = 初始软件费 + 实施与迁移费 + 接口开发费 + 三年数据服务费 + 三年维护费 + 内部运营人力成本

其中,内部运营人力经常被忽略。系统上线后,总要有人负责数据审核、编码维护、权限管理和异常处理。如果一个平台每月需要两个成本管理员各投入40小时,三年累计的内部时间成本也应计入投资判断。

3. 没有统一口径时,先做数据治理,不要先买“大而全”

如果同一种材料在不同项目中使用不同名称,或者“安装工程”“机电工程”“设备安装”在不同部门中代表不同范围,那么系统无法自动消除歧义。它最多能把三套口径放到同一个界面上,给人一种数据已经统一的错觉。

更稳妥的做法是先抽取近两年完成的3至5个典型项目,检查项目编码、成本科目、材料名称、计价口径、地区和价格月份。只要这几个字段无法对齐,采购方案就必须把数据治理列为第一阶段,而不是把全部预算投入软件定制。

二、为什么很多企业买了系统,项目经理却仍然离不开Excel

1. 真实场景:预算表能算,决策链却断了

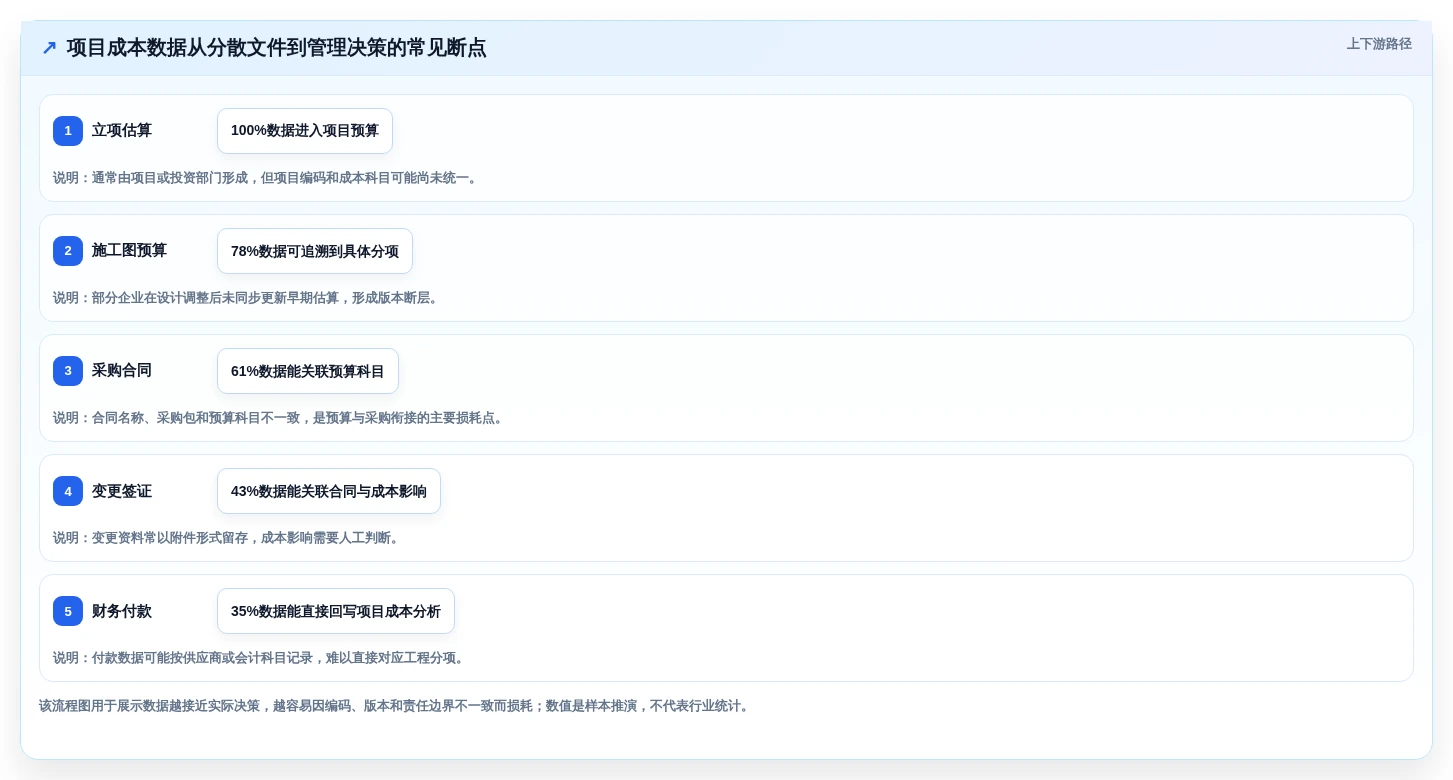

以一个中型工程企业的典型场景为例:项目经理手里有一份立项估算,造价员维护一份施工图预算,采购部门有供应商报价表,合同部门保存变更签证,财务系统记录付款。每份数据单独看都没有问题,但它们之间缺少同一项目、同一合同、同一成本科目下的关联。

项目经理想回答“这个项目当前预计会超支多少”,往往需要分别向四个部门要文件,再人工拼接。等数据汇总完成,变更可能已经发生两周,采购也可能已经锁定供应商。软件是否能自动生成一张表,并不是最重要的;重要的是它能否让偏差在可处理的时间窗口内暴露出来。

在我参与过的系统评估中,最常见的低效不是“没有报表”,而是同一字段被重复录入、不同版本无法确认、异常没人负责。这三类问题一旦存在,再多看板也只是把滞后的数据可视化。

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

2. 常见误区一:把造价数据库当成项目成本管理系统

造价数据库擅长提供定额、清单、材料、设备和历史价格参考,但它不一定负责合同、采购、付款、变更和项目绩效。专业造价编制软件擅长工程量计算和清单组价,也不一定支持集团级项目组合分析。

项目经理在采购前必须先明确自己的主问题。如果主问题是“如何快速查找当地材料价格和计价依据”,专业型造价数据库可能已经足够。如果主问题是“为什么实际成本比目标成本高、超支由谁审批、变更对利润影响多少”,就需要进一步评估全过程成本管理能力。

3. 常见误区二:把功能清单当成可用性证明

供应商演示时,通常会展示首页、看板、报表和流程配置。真正应该要求演示的是一条完整链路:导入一个历史项目,映射成本科目,建立目标成本,生成预算版本,关联采购合同,提交一笔变更,再查看变更前后的成本影响。

如果演示只能展示单点功能,却无法完成一条从数据输入到管理输出的闭环,项目经理就要警惕。很多“功能都有”的系统,真正上线后仍然需要人工下载、修改、上传和核对。

4. 常见误区三:看到“智能化”就默认数据准确

人工智能可以帮助检索、分类、摘要和识别异常,但它不能替企业决定某条历史价格是否适用于当前地区、当前规格和当前合同条件。数据口径不清时,自动化只会更快地产生看起来合理的结果。

在成本场景中,任何自动推荐都必须保留来源、适用条件、更新时间和人工确认记录。项目经理不应接受无法解释“为什么推荐这个价格”的黑箱结果。

5. 常见误区四:以为私有化部署等于所有问题都解决

私有化部署可以增强数据控制、内网运行和定制化能力,但它也意味着企业需要承担服务器、数据库、补丁、备份、灾备、权限和运维责任。对于没有稳定IT团队的小型组织,私有化可能带来更高的长期成本。

因此,部署方式不是安全问题的唯一答案。企业还要看数据分级、访问审计、账号生命周期、备份策略、接口安全和供应商远程运维边界。

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

三、2026年值得重点评估的五类系统

1. 专业型项目造价数据库系统

这类系统的核心能力是提供定额、清单、材料、设备、价格指数、历史项目和计价依据,并支持检索、分类、版本管理和导出。它适合造价咨询机构、施工企业预算部门、设计院以及需要频繁进行投资估算的团队。

评估这类系统时,我会优先检查四件事。第一,数据来源是否透明;第二,目标地区和行业定额是否覆盖;第三,价格更新是否有周期和说明;第四,历史项目是否能按项目类型、专业、面积、地区和时间筛选。

需要特别注意的是,数据库条目数量并不能证明数据有用。一个材料价格如果没有规格、品牌范围、含税条件、运输条件、地区和采集日期,就很难作为严肃的预算依据。

2. 工程造价编制与审核系统

这类系统更偏向专业造价工作,包括工程量计算、清单编制、定额套用、组价、招标控制价、预算、结算和审核成果输出。对于造价人员,它通常比通用项目管理平台更贴近日常工作。

项目经理需要关注的不是它能否完成单个预算,而是预算结果能否进入项目全过程管理。如果编制结果只能导出一份静态文件,不能关联目标成本、采购包、合同和变更,那么它更像一个专业计算工具,而不是管理系统。

这类系统适合专业团队深度使用,但上线时要避免把所有管理流程都强行塞进计算软件。更好的组合方式是:由专业造价系统负责严谨计算,由成本管理平台负责预算、合同、变更和经营分析。

3. 项目全过程成本管理系统

全过程成本管理系统覆盖的范围更广,通常涉及投资估算、概算、施工图预算、目标成本、采购、合同、变更、签证、进度款、结算和成本后评估。它适合多合同、多分包、多阶段的工程项目,也适合希望把成本控制前移的企业。

这类系统最大的优势,是能把“计划成本”和“实际成本”放在同一条业务链中观察。最大的风险则是实施复杂度高:如果企业没有确定的审批边界、合同编码和变更规则,系统配置很容易陷入无休止的定制。

我建议先选一个典型项目做试点,不要一开始就覆盖所有区域和所有项目类型。试点必须包含至少一次预算调整、一次采购合同关联和一次变更签证,这样才能暴露真实的流程问题。

4. 多项目协同与成本数据平台

当企业同时管理多个地区、多个项目和多家分子公司时,单项目系统往往无法满足集团层面的横向对标需求。多项目协同与成本数据平台的重点,是统一项目编码、成本科目、数据权限和经营指标。

它适合集团型工程企业、综合建设企业和拥有大量项目组合的组织。项目经理可以通过它观察不同项目的单位面积成本、合同执行率、变更率、材料价格偏差和预计完工成本。

但平台化不是简单地把所有项目数据集中到一个数据库里。若不同项目对“已发生成本”“预计成本”“待确认变更”的定义不同,集中后的数据仍然不能横向比较。因此,数据标准必须先于驾驶舱建设。

5. 集成型信息化项目管理与造价决策系统

信息化项目、软件开发项目和数字化建设项目,往往不完全适用传统工程造价库。它们的成本结构可能包括人力工时、外包服务、许可证、云资源、设备采购、实施服务、运维和变更需求。

这类项目更需要项目管理、需求、任务、工时、合同和预算之间的关联。以PingCode为例,它更适合作为中大型企业及100人以上组织的项目协同和研发管理平台,而不是传统意义上的定额材料造价数据库。公开产品资料显示,它支持私有化部署,并提供从Jira迁移的能力;这对存在数据控制要求、希望进行国产化替代或需要迁移既有项目数据的组织具有评估价值。

但我不会把它直接包装成“工程造价库系统”。如果企业要管理的是建筑材料、地区定额和工程量清单,应当优先评估专业造价产品;如果企业管理的是软件项目预算、人力投入、里程碑、需求变更和外包成本,那么项目管理平台与财务系统、采购系统的组合,可能比单独购买传统造价库更匹配。

评估PingCode或类似平台时,建议现场验证以下链路:项目立项预算、任务拆解、人员工时、外包合同、版本发布、需求变更和项目复盘能否建立关联。对于已有Jira数据的团队,还要要求供应商演示迁移字段、历史记录、附件、权限和链接关系如何保留,而不是只展示“可以迁移”的结论。

系统类型 主要解决的问题 适合组织 主要风险
专业型造价数据库 定额、材料、设备和历史价格检索 造价咨询、预算部门、设计院 数据丰富但与合同、付款脱节
造价编制与审核系统 工程量、清单、组价、预算和结算 专业造价团队、施工企业 成果文件与经营管理链路断开
全过程成本管理系统 目标成本、合同、变更、结算和偏差 中大型工程企业 流程复杂,实施周期较长
多项目成本数据平台 集团项目汇总、对标和权限管理 集团型企业、多区域组织 数据口径不统一导致集中失真
集成型项目管理与决策系统 人力、任务、外包、预算和项目交付关联 信息化项目、研发和数字化团队 不适合直接替代专业工程造价数据库

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

四、项目经理真正应该采用的专业判断逻辑

1. 先按项目对象分类,再谈软件功能

第一步不是看厂商名单,而是明确项目对象。房建和基建项目的核心对象通常是工程量、清单、材料、设备、合同和变更;信息化项目的核心对象则可能是需求、任务、人力工时、外包服务、软件许可和上线里程碑。

如果项目对象没有定义清楚,采购需求就会变成一张功能大杂烩:既要求定额库,又要求研发协同;既要求合同付款,又要求敏捷迭代;既要求私有化,又要求低成本快速上线。最终很可能没有任何一个系统真正适配。

2. 再画出“成本数据最短闭环”

我建议项目经理先画出一条最短闭环,不要一开始就画企业全部业务。最短闭环至少包括:数据输入、成本计算、审批、执行、偏差反馈和复盘。每一个节点都要写清楚责任人、数据来源和输出结果。

  1. 明确项目立项时需要形成哪些预算字段。
  2. 确认预算如何拆到专业、合同、采购包或任务。
  3. 定义实际成本从哪个系统或文件进入。
  4. 规定变更、签证和预算调整的审批路径。
  5. 设置偏差阈值和责任人,而不是只生成报表。
  6. 在项目结束后把结果沉淀为可检索、可比较的数据。

软件是否适合,应该看它能否用最少的人工转录完成这条闭环。假如需要在三个系统之间反复下载和上传,哪怕每个系统功能都很强,整体效率也可能低于一个功能较少但接口顺畅的平台。

3. 用“数据可信度”给功能价值加权

在造价场景中,数据可信度必须高于界面体验。一个界面不够漂亮的系统,只要数据来源清晰、版本可查、权限可靠,仍然可以支撑严肃决策;反过来,一个看板很炫但无法解释数据来源的平台,容易让管理层产生错误判断。

我建议在评分模型中,将数据覆盖与可信度设置为20分,将数据更新与版本管理设置为15分。供应商如果无法说明某条材料价格的采集时间、适用地区、税费条件和更新责任人,就不应获得高分。

4. 用“试点任务”而不是“演示感受”做最终判断

正式选型前,要求每家候选供应商完成同一份试点任务。任务不需要复杂,但必须包含真实业务数据。比如导入两个历史项目,建立三个成本科目,生成一版目标成本,录入一笔合同,提交一次变更,再导出项目偏差报告。

比较时记录四类指标:业务人员完成任务的时间、需要人工修正的次数、数据追溯完整度和新用户学习成本。不要只记录“看起来好不好用”,因为演示体验和长期使用体验经常不是一回事。

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

5. 把“不能做什么”写进选型结论

高质量选型报告不仅要写系统可以做什么,还要写清楚不适合做什么。例如,某专业造价软件可能不适合集团级合同付款管理;某项目管理平台可能不提供地方定额和材料价格库;某SaaS产品可能不支持完全离线内网运行。

把边界写清楚,比给出一个看似确定的第一名更有价值。项目经理要为采购结果负责,就必须让管理层知道系统的适用范围、补充系统和未来可能产生的二次开发成本。

五、一个可复用的项目案例:从Excel拼表到成本闭环

1. 案例背景:三个项目,四套口径

下面这个案例是基于常见实施场景整理的样本推演,不对应某一家企业的公开客户案例。某工程企业同时管理三个区域项目,项目团队约120人,过去主要通过Excel、邮件和共享盘管理成本数据。

三个项目分别采用不同的材料名称、合同编号和成本科目。项目A把“机电安装”作为一级科目,项目B把它拆成“给排水、强电、弱电”,项目C则按合同包管理。集团每月需要汇总一次成本,但数据整理通常需要成本人员投入8至12个工作日。

问题并不是员工不认真,而是每个人都在自己的业务语境中工作。采购看供应商,财务看会计科目,项目经理看分包合同,造价员看工程量。没有统一的中间编码,任何汇总都只能依赖人工解释。

2. 试点方案:先统一12个字段,而不是先配置全部功能

试点阶段没有立即上线所有模块,而是先统一项目编号、项目类型、地区、专业、成本科目、合同编号、采购包、材料编码、计价单位、含税口径、数据日期和数据责任人12个字段。

随后选取两个已完成项目和一个在建项目进行导入。已完成项目用于验证历史数据检索和复盘,在建项目用于验证预算、合同、变更和实际成本的联动。每一类数据都保留原始文件,不允许在迁移过程中直接覆盖,以便后续核对。

这个顺序很重要。如果先配置看板,再发现项目编码无法统一,前面做的报表和权限配置都可能需要返工。先治理最小字段集,虽然第一周看起来进展慢,但后续配置速度会明显提高。

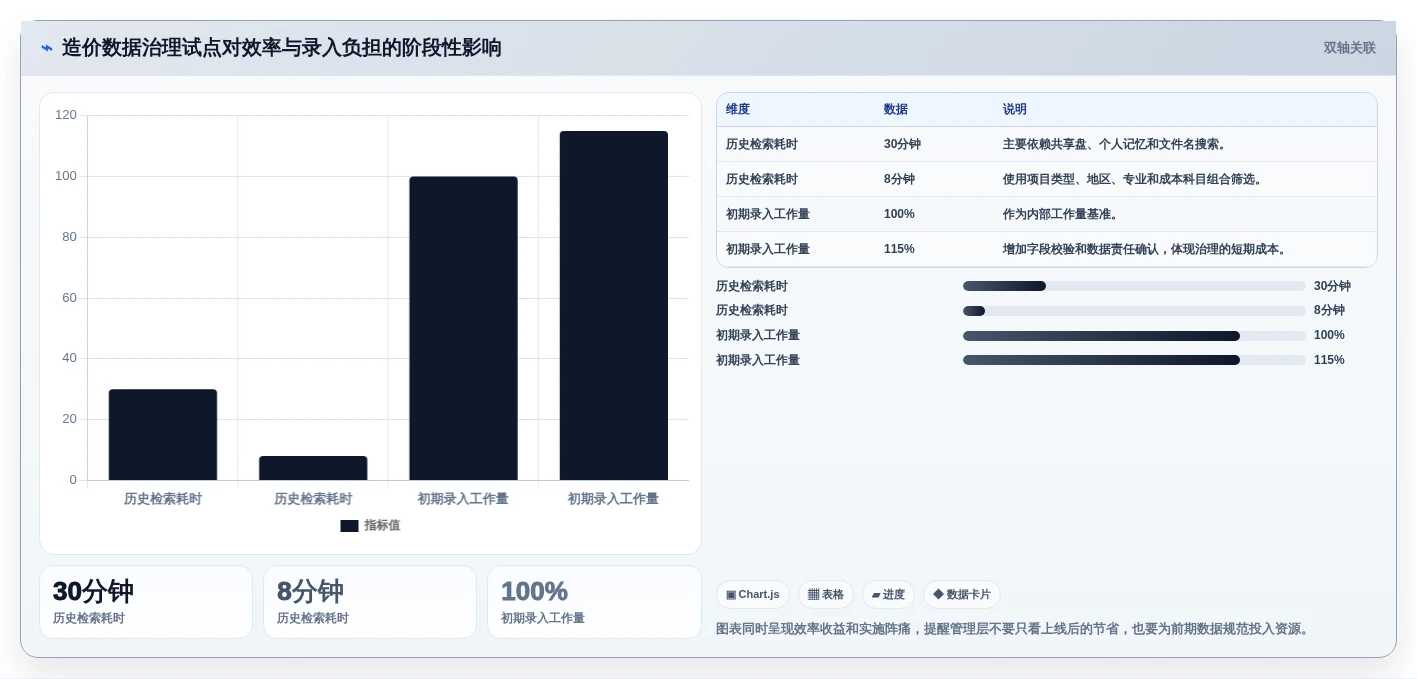

3. 观察结果:效率提升不是唯一指标

在情景模拟中,集团月度成本汇总从原来的8至12个工作日,下降到3至5个工作日;历史项目定位从平均30分钟下降到5至10分钟;预算调整记录从“邮件附件加文件名版本”变成可追踪的审批记录。

但试点也暴露出一个反常识问题:数据录入初期,项目团队的工作量反而增加了约15%。原因是过去很多字段没有强制要求,项目人员可以用简称、空白值和自由文本快速提交;治理后必须补齐编码和责任人。

这不是系统失败,而是管理成本从“后期人工拼表”前移到了“前期规范录入”。项目经理应当提前向团队解释这一变化,否则使用人员很容易认为系统让工作变复杂。

观察指标 上线前情景 试点后情景 解读
月度成本汇总耗时 8至12个工作日 3至5个工作日 主要收益来自编码统一和数据自动汇总,不是单纯来自看板。
历史项目检索耗时 平均30分钟 5至10分钟 筛选条件从文件夹名称扩展到项目类型、地区和成本科目。
预算调整追溯率 约60% 超过90% 试点通过版本、审批和变更原因提升了可追溯性。
初期录入工作量 基准100% 约115% 新增字段校验带来短期负担,需要通过模板和培训降低阻力。

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

4. 案例的关键结论:先解决“谁的数据可信”

这个案例最大的变化不是报表变多,而是每条数据都有了来源和责任人。项目经理可以追问:这个价格来自哪个项目、哪个月份、哪种税费条件?预算变更是谁提出、谁审批、为什么发生?如果这些问题仍然只能依赖个人回忆,系统就没有真正改变管理方式。

因此,我在评估任何造价库系统时,都会要求供应商现场展示“异常数据处理”。例如,两个项目存在相同材料但价格差异超过20%,系统能否提示差异?能否查看原因?能否由业务人员确认这是一条有效差异,还是录入错误?这比展示一个静态成本驾驶舱更能反映产品成熟度。

六、不同组织和项目类型的行动建议

1. 小团队或单项目组织:先解决可用,不要过度建设

如果企业只有一个或少数几个项目,且造价人员数量有限,优先选择部署快、数据覆盖明确、支持标准模板和基础权限的系统。第一阶段不必追求复杂的集团驾驶舱,也不必一次性打通所有财务和采购接口。

行动顺序可以是:整理近两年项目资料,统一核心成本字段,建立价格和版本规则,再选择一个云端或轻量方案试用。只有当团队能够稳定使用,才有必要扩展到合同、变更和经营分析。

这种情况下,最大的风险不是功能不够,而是买了一个实施周期过长的系统,项目结束时还没有完成上线。项目经理应把“30天内完成首个可用闭环”作为重要条件。

2. 中大型工程企业:优先打通预算、合同和变更

对于同时管理多个工程项目的企业,系统价值主要来自过程控制。建议至少打通目标成本、采购包、合同、变更签证、进度款和结算这几类数据。

采购时要重点询问供应商如何处理合同拆分、补充协议、暂估价、变更签证和跨期付款。很多系统在标准合同场景下表现良好,但遇到补充协议或多级分包,就需要大量人工调整。

实施上建议采用“一个项目、一个区域、一个成本专业”的试点范围。试点通过后,再复制到其他项目。不要把所有历史数据一次性迁移,优先迁移仍会被频繁引用的项目。

3. 集团型企业:把数据标准当作第一项目

集团采购造价平台时,最容易犯的错误是先建立集团驾驶舱,再要求各区域项目填数据。正确顺序应当相反:先确定统一编码、数据字典、指标口径和权限层级,再设计汇总页面。

集团还要提前决定哪些字段必须统一,哪些字段允许区域自定义。例如,一级成本科目可以集团统一,二级材料分类可以允许区域扩展,但必须保留映射关系。完全统一会压制业务差异,完全自由则无法横向比较。

建议建立一个由项目、造价、财务、采购和信息化部门组成的数据治理小组。它的职责不是替供应商做配置,而是持续处理口径争议和字段变更。

4. 信息化项目团队:不要用工程造价逻辑硬套软件交付

信息化项目的成本通常跟人力投入和需求变化高度相关。一个软件项目可能没有传统意义上的工程量清单,但它同样需要预算基线、任务分解、工时记录、外包合同、许可证费用、云资源和上线后的运维成本。

这类团队可以评估PingCode等项目管理平台,但要把它放在正确位置:它更适合支撑需求、任务、迭代、工时、协作和交付过程,不应被默认视为工程定额数据库。若组织规模在100人以上,且存在多团队协作、数据隔离、私有化部署或既有Jira迁移需求,应要求供应商提供针对本组织的迁移和权限方案。

在国产化替代场景中,不能只看产品名称或宣传口号。应核查部署环境、数据库适配、身份认证、日志审计、备份恢复、接口能力和迁移后的数据完整性。国产替代的核心不是换一个界面,而是确保业务连续性和数据可控性。

5. 造价咨询机构:优先保证专业数据和成果质量

造价咨询机构通常更加关注计价规则、定额适配、工程量、组价、审核记录和成果文件输出。对于这类组织,系统检索速度、数据更新和专业计算能力的权重应高于集团驾驶舱。

但咨询机构也要重视客户协同和成果留痕。每次价格调整、审核意见和版本变更,都应该保留依据。否则当客户质疑某项价格时,团队还需要重新翻找邮件和附件。

六、不同组织和项目类型的行动建议

七、如何在不同方案之间做取舍

1. SaaS、私有化和混合部署怎么选

部署方式 优势 适合场景 需要承担的代价
SaaS 上线快、基础运维压力小、适合快速试点 小团队、标准化流程、跨区域访问 数据控制、深度定制和内网要求需要额外核查
私有化部署 数据控制力强、适合内网和定制化要求 集团企业、敏感项目、国产化和内网场景 服务器、备份、升级和运维责任更高
混合部署 兼顾核心数据控制与外部协作灵活性 内部成本数据敏感、外部团队需要协作 架构和权限设计更复杂,接口要求更高

如果企业没有专门IT团队,SaaS通常更适合快速验证;如果企业有明确的内网、数据安全和国产化要求,私有化部署值得重点评估。无论采用哪种方式,都要把数据导出、备份恢复和合同到期后的数据归属写进合同。

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

2. 专业造价软件与项目管理平台怎么组合

对于工程企业,专业造价软件和项目管理平台通常不是二选一。前者负责专业计算和计价依据,后者负责项目流程、任务、合同、审批和经营分析。真正需要解决的是两者之间的数据交换。

组合方案的关键不是“系统越多越先进”,而是确定主数据归属。例如,材料价格由造价系统维护,合同执行由成本管理系统维护,付款由财务系统维护,项目状态由项目管理平台维护。每个字段只能有一个权威来源,其他系统通过接口或定期同步读取。

如果供应商无法说明主数据归属,系统之间很快会出现重复维护。项目经理应当要求绘制字段级数据流图,而不是只听“支持系统集成”这句话。

3. 买标准功能还是做定制开发

标准功能的优势是上线快、升级稳定、成本可控;定制开发的优势是更贴合现有流程。但很多企业会把历史习惯误认为业务必须,最后为一些低频例外场景支付长期维护成本。

我建议把需求分成三层:

  • 必须标准化的核心流程:项目编码、预算版本、合同关联、变更审批、权限和审计。
  • 可以配置的业务差异:审批层级、报表字段、项目分类和通知规则。
  • 谨慎定制的特殊需求:极少数项目的特殊审批、个人习惯页面和一次性导出格式。

如果一个定制需求无法提高数据质量、减少重复录入或降低重大风险,就不应轻易列入首期范围。

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

八、采购前必须完成的核验清单

1. 核验数据来源和更新机制

向供应商要求提供数据来源说明、更新时间、版本号、适用地区和责任主体。对于材料价格,要进一步核查是否区分规格、品牌、含税条件、运输距离和价格采集月份。

如果供应商只说“数据实时更新”,却无法展示更新日志或版本差异,项目经理不应把这句话写入采购结论。数据更新不是一句宣传语,而是一个需要人员、流程和责任人持续维护的服务。

2. 核验历史数据迁移能力

要求供应商使用企业真实的两个历史项目进行迁移测试。测试内容至少包括:字段映射、重复数据识别、附件保留、版本保留、权限转换、异常值提示和迁移后查询。

迁移完成后,随机抽取20条数据,与原始文件逐条核对。若供应商只展示成功迁移数量,却不展示字段丢失、空值和人工修正数量,测试结果是不完整的。

3. 核验接口和数据归属

要求供应商说明是否提供标准API、批量导入导出、单点登录、组织同步和权限同步。还要明确接口调用限制、二次开发费用、数据传输格式和异常重试机制。

合同中应写清楚企业数据归属、数据导出格式、服务终止后的导出期限和供应商协助义务。尤其是私有化和混合部署场景,必须明确升级、备份、远程运维和漏洞修复责任。

4. 核验实施团队,而不是只看销售演示

要求供应商提供实际实施团队成员、同类项目经验、项目经理投入比例和上线后的服务联系人。销售团队对产品熟悉,并不代表实施团队能够处理企业的历史数据和复杂流程。

如果供应商承诺“一个月上线”,要追问上线范围是什么。是只开通账号和菜单,还是完成数据迁移、权限配置、流程验证、用户培训和首个项目试运行?定义不同,项目周期可能相差数倍。

5. 现场提出这十二个问题

  1. 系统内置数据有哪些来源,是否可以查看版本和更新记录?
  2. 是否覆盖目标地区、目标行业和目标项目类型的计价规则?
  3. 历史Excel、PDF和数据库文件如何导入,是否包含清洗服务?
  4. 预算、合同、采购包、变更和结算是否可以互相关联?
  5. 能否查看某项成本从预算到实际发生的完整变化过程?
  6. 是否支持多组织、多项目、多角色和外部协作方权限?
  7. 是否支持数据审批、版本对比、操作日志和审计导出?
  8. 能否与财务、采购、合同、ERP或项目管理平台对接?
  9. SaaS、私有化和混合部署的费用边界分别是什么?
  10. 数据初始化、接口开发、培训和后续升级如何收费?
  11. 系统无法满足某项需求时,替代流程和人工工作量是多少?
  12. 合同结束后,企业能否在规定期限内导出完整数据和附件?
八、采购前必须完成的核验清单

九、用100分评分表完成最终决策

1. 建议采用的评分权重

评价维度 分值 评分问题
数据覆盖与可信度 20分 是否覆盖目标地区、项目类型和关键价格数据,来源是否透明
数据更新与版本管理 15分 是否有更新周期、版本号、历史差异和责任人
造价专业能力 15分 是否满足工程量、清单、定额、组价、预算和结算要求
全过程成本管理 15分 是否贯通目标成本、合同、变更、付款和结算
集成与开放能力 10分 是否支持API、批量导入、组织同步和主数据交换
权限与安全 10分 是否支持分级权限、审计、备份、私有化或混合部署
实施与服务 10分 实施团队、培训、迁移、售后和数据维护是否清晰
三年总拥有成本 5分 软件、实施、接口、数据服务和内部运营成本是否可控

这套评分表的一个故意设计,是把“总拥有成本”只设置为5分。原因不是成本不重要,而是低价系统如果无法使用,成本再低也没有意义。企业应先排除数据不可信、流程无法闭环和无法迁移的方案,再在合格方案之间比较价格。

2. 评分时设置“一票否决项”

有些问题不适合用平均分抵消。例如,供应商无法提供目标地区的数据来源说明,或者无法导出企业自己的完整数据,即使其他功能得分很高,也不应进入最终采购。

  • 无法说明关键数据来源和更新时间。
  • 无法满足企业必须遵守的部署和安全要求。
  • 历史数据迁移后无法保留关键字段或附件。
  • 不支持预算版本、变更审批或操作审计。
  • 报价不包含关键实施费用,导致总投入无法测算。
  • 无法提供真实场景试点或拒绝使用企业样本数据验证。

3. 用三年回报而不是首年节省做判断

造价系统的回报不应只计算节省了多少录入时间,还应考虑减少重复报价、提前发现预算偏差、缩短月度汇总、降低数据追责成本和提高历史项目复用率。

一个保守的回报模型可以包括:每月节省的人工小时、减少的重复数据整理次数、提前发现的高风险变更金额、减少的预算返工次数和项目复盘可复用数据量。无法量化的收益,可以先列为风险避免项,不要强行折算成确定利润。

项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统

十、最后的行动建议:先做四周验证,再决定是否扩大投资

1. 第一周:完成现状盘点

挑选一个在建项目、两个已完成项目和一套当前使用的预算模板,盘点数据来源、字段、版本、权限和流转路径。不要先问供应商能不能解决,先把企业自己的问题写清楚。

2. 第二周:完成候选方案初筛

根据项目对象、组织规模、部署要求和核心闭环筛选候选方案。工程造价团队重点看专业能力,集团管理团队重点看多项目和权限,信息化项目团队重点看任务、工时、预算和系统集成。

3. 第三周:使用真实数据完成场景演示

要求候选供应商完成统一测试任务。至少验证历史数据导入、预算版本、合同或任务关联、一次变更、权限控制、异常提示和结果导出。每家供应商都使用相同的样本和评分表。

4. 第四周:形成试点合同和边界清单

试点合同需要写清楚范围、交付物、数据迁移责任、接口边界、培训人数、验收标准、数据导出和后续费用。不要只写“系统上线”,要写清楚什么状态才算上线。

例如,验收标准可以包括:两个历史项目成功迁移;关键字段完整率达到约定水平;预算调整可以保留版本;指定角色能够完成审批;项目经理能够在规定时间内查询成本偏差;导出的数据可以被企业独立保存。

5. 最终决策:根据问题选择系统,而不是根据排名选择品牌

如果你主要缺少的是定额、材料和历史价格数据,优先评估专业型造价数据库;如果你缺少的是预算、合同、变更和结算的全过程关联,优先评估成本管理系统;如果你管理的是信息化项目、人力投入和多团队交付,则应重点评估项目管理平台,并确认其与财务、采购和人力系统的连接方式。

如果组织规模超过100人,存在跨部门协作、权限隔离、私有化部署或既有Jira迁移需求,像PingCode这类面向中大型组织的项目管理平台可以进入评估范围。但它的适用价值应放在信息化项目协同、需求管理、任务管理、工时和交付过程上,不能代替工程领域的定额库、材料库和专业计价软件。

下一步最值得做的不是立即采购,而是拿出一个真实项目,整理出20条历史成本数据、3个预算版本、1个合同或外包包件、1次变更和1份实际成本记录,要求候选系统在现场完成闭环。如果系统无法解释数据从哪里来、如何被修改、为什么产生偏差,就不值得因为界面漂亮或功能数量多而投资。

2026年真正值得投资的造价库管理系统,不是让项目经理看到更多数字,而是让他在预算还来得及调整、合同还来得及谈、变更还来得及控制的时候,看到可信的数字。这也是判断一套系统是否真正产生管理价值的唯一标准:它有没有把一次项目经验,变成下一次项目可以复用的决策能力。

常见问题解答(FAQ)

1. 2026年最值得投资的5类信息化项目软件造价库管理系统,项目经理应该优先看哪一类?

我准备为公司新建一套项目造价数据体系,但市场上的产品名称很容易混淆:有的叫造价数据库,有的叫成本管理系统,还有的把项目协同、采购和财务都放进去了。我不想只看功能数量,更想知道不同系统到底适合什么项目,以及应该如何排序评估。

我在参与一次多项目成本管理系统选型时,最先踩的坑就是把“造价库”“造价编制软件”和“项目成本管理平台”当成了同一种产品。供应商演示时,几乎每家都能展示材料价格查询、预算报表和成本看板,但真正上线后,团队才发现它们解决的是不同问题。

更稳妥的做法不是直接公布一个脱离场景的品牌排名,而是先按使用目标区分5类系统。专业型造价数据库适合查询定额、清单、材料和历史项目价格;造价编制与审核系统适合预算、结算、清单组价和审核;全过程成本管理系统适合跟踪目标成本、合同、变更和付款;多项目成本数据平台适合集团横向对标;

集成型项目管理与造价决策系统则适合打通财务、采购、合同和项目数据。

系统类型最适合的场景首要评估点常见风险 专业型造价数据库造价咨询、预算估算、价格查询数据来源、地区覆盖、更新频率数据多但无法复用 造价编制与审核系统预算、招标控制价、结算审核计价规则、工程量、版本留痕专业能力强但协同不足 全过程成本管理系统合同、变更、付款、结算管理目标成本与实际成本贯通实施周期较长 多项目成本数据平台集团、多区域、多项目管理统一编码、权限、横向对标数据集中但口径不一 集成型项目管理与造价决策系统企业级数字化和经营决策接口、数据治理、部署方式集成成本被低估 我的判断是:单项目、小团队不要一开始就采购最复杂的平台,先解决数据查询、预算编制和版本管理;

如果企业同时管理十几个以上项目,或者经常需要比较不同项目的单位成本,再重点考察多项目平台;如果预算、采购、合同和付款数据已经分散在多个系统中,则应把集成能力放在功能数量之前。“最值得投资”也不能只看软件报价。

选型时建议按100分评分:数据可信度20分、更新与版本管理15分、造价专业能力15分、全过程管理15分、集成能力10分、权限安全10分、实施服务10分、总拥有成本5分。这样可以避免一个界面漂亮、功能很多,但数据无法核验、历史项目无法迁移的系统拿到高分。

2. 项目造价库管理系统最应该验证哪些功能,才能避免买回来后仍然依赖Excel?

我所在的项目团队现在有很多历史预算文件,材料价格、合同金额和结算数据也分散在不同部门。供应商都说支持数据沉淀和智能分析,但我担心系统只是把Excel换成了另一个文件柜,真正需要比较和追溯时仍然找不到可靠数据。

我测试过一套系统的试用环境,发现“支持Excel导入”并不等于“能形成可用造价库”。第一次导入时,系统确实接收了近3万条历史数据,但同一种材料出现了7种名称、4种计量单位和3套编码。表面上数据量增加了,实际上项目经理仍然无法直接比较。

所以我认为,造价库系统最重要的不是存储容量,而是数据治理和复用链路。至少要验证四个动作:能否按项目、专业、地区和时间筛选;能否识别同类材料和重复编码;能否保留数据来源与更新时间;能否将历史数据真正用于新项目估算、对标和偏差分析。

验证项目现场测试方法合格表现不合格信号 数据导入导入3个格式不同的历史表能提示字段映射和异常值只提示导入成功 检索复用搜索同一材料的不同名称可按编码、别名、地区筛选只能精确匹配关键词 版本管理修改一项材料价格并重新审批保留修改人、时间和前后值新数据覆盖旧数据 项目对标比较两个项目的单位成本可按口径、专业和阶段比较只能导出后手工计算 数据追溯追问某价格的来源能看到来源文件和更新时间只显示一个无法解释的数值 我建议项目经理在演示现场不要只让供应商展示准备好的样例,而是带上本公司的真实脱敏数据。

最好准备一份包含重复名称、缺失单位、不同地区价格和多版本预算的文件,要求供应商当场完成导入、清洗、检索和对比。这个测试比看几十页功能清单更能暴露产品差异。还有一个容易被忽视的指标是数据退出能力。

合同到期或更换供应商时,企业能否完整导出项目编码、价格来源、审批记录和版本信息,直接决定数据是不是企业资产。如果只能导出几张汇总表,却无法导出明细和历史记录,长期锁定风险就很高。

3. 采购项目造价库管理系统时,如何计算真实投入,避免只比较软件授权价格?

我现在拿到的供应商报价差异很大:有的按账号收费,有的按项目收费,有的报价很低但把实施和数据迁移单独列出。我想知道一套系统真正上线需要支付哪些费用,以及怎样判断低价方案是不是把成本推迟到了后面。

我参与过一次报价对比,最初选出的“最低价方案”软件授权费只有另一家的一半,但最终预算并没有少很多。原因是历史数据清洗、组织权限配置、接口开发和现场培训都没有包含在基础报价里,项目上线后又追加了数据治理和报表定制费用。因此,项目经理比较报价时应看总拥有成本,而不是首页上的授权费。

至少要把费用拆成软件许可或订阅费、实施费、历史数据迁移费、接口开发费、培训费、服务器或私有化部署费、数据更新费、运维费和二次开发费。

成本项目一次性投入持续性投入采购时要问清楚 软件许可或订阅部分产品有年费、账号费或项目费账号增加、项目增加如何计费 数据迁移通常有后续新增数据可能另收费清洗、编码映射和复核是否包含 实施配置通常有流程变化可能产生服务费包含多少人天和多少轮调整 系统集成通常有接口维护可能持续收费是否提供标准API,接口归谁维护 数据服务可能有初始化费定额、材料价格和行业数据更新费更新周期和服务边界是什么 培训运维基础培训可能包含驻场、升级和专属支持响应时间和服务人数如何约定 为了让不同供应商报价可比,我会要求他们按三年周期提供完整报价,并统一假设:用户数量、项目数量、部署方式、历史数据条数、需要对接的系统和报表数量都写进报价单。

只有这样,才能看出某个低价方案是不是把费用放到了接口、升级或运维阶段。预算之外,还要计算组织成本。系统上线通常会占用成本人员、IT人员和业务骨干的时间。如果企业没有统一项目编码、材料分类和审批规则,软件实施就会变成一次数据治理工程。

我的建议是先选一个真实项目做小范围试点,连续跑完估算、预算调整、合同关联和结算复盘,再决定是否集团化推广。判断投资是否值得,可以看三个结果:历史项目检索是否从数小时缩短到几分钟,预算调整是否有完整依据,项目成本偏差是否能在结算前被发现。

不要轻易相信“效率提升百分之多少”的宣传数据,应该用本公司的基线数据做前后对比。

4. 小型项目团队、中大型工程企业和集团公司,应该选择同一种造价库管理系统吗?

我们公司正在从单项目管理转向多项目管理,但内部的数据标准还没有完全统一。我担心直接购买大型平台会造成实施失败,也担心选择轻量系统后,项目数量增长时又要重新更换。不同规模的企业到底应该如何在当前需求和未来扩展之间做取舍?

我见过最典型的失败案例,是一个只有十几名成本人员的团队直接上复杂的企业级平台。系统功能确实齐全,但上线前需要统一项目编码、合同分类、成本科目和审批流程,三个月后业务人员仍然大量使用原来的表格,平台最终只承担了报表汇总。这说明系统规模必须匹配管理成熟度,而不只是匹配公司人数。

小团队最需要的是快速查询、标准估算、简单审批和低维护成本;中大型企业需要把目标成本、合同、变更、付款和结算串起来;集团公司则必须优先解决统一编码、权限隔离、数据质量和横向对标。

组织类型建议优先级不必急着购买的能力上线策略 小团队或单项目组织数据查询、预算编制、版本留痕复杂数据仓库和大规模集成先用一个项目验证闭环 中大型工程企业合同、变更、付款、结算和偏差分析与所有系统一次性全面打通按专业或区域分阶段上线 集团型企业统一编码、权限、数据治理和项目对标只看单项目局部功能先定标准,再推广平台 造价咨询机构计价规则、审核留痕、成果输出与企业财务深度集成围绕专业作业流程测试 我更推荐采用“最小可用闭环”而不是“大而全上线”。

第一阶段只要求系统完成历史数据导入、造价估算、预算版本管理、项目对标和审批留痕;第二阶段再接入合同、采购和财务;第三阶段才考虑集团驾驶舱、预测分析和更复杂的接口。选型时还要做一个扩展性测试:让供应商说明未来增加项目、组织、用户、数据字段和外部系统时,哪些属于标准配置,哪些需要二次开发。

一个当前功能不算最多、但编码体系开放、数据可导出、接口清晰的系统,往往比功能炫目但封闭的平台更适合长期投资。最后给出一个实际判断标准:如果团队连“同一项目的预算版本由谁维护、材料价格采用哪个口径、哪些数据可以跨项目复用”都没有共识,先做标准化再买平台;

如果这些规则已经明确,但数据仍然分散、检索缓慢、成本偏差无法追踪,才是采购系统的合适时机。

核心关键词

读者评论

沈启航

文中把“造价库系统”和“全过程成本管理系统”区分开来很有价值,很多采购项目确实容易把能查定额、材料价格的软件,误认为可以覆盖合同、变更和付款管理。

邹梓萱

三年总拥有成本的计算提醒得很实际,数据清洗、接口开发和内部运营人力往往比首次授权费更容易被低估,采购评估不能只比较软件报价。

江雅楠

关于历史数据至少复用三次的观点很有启发。如果项目编码、成本科目和价格版本没有统一,即使系统有再多报表,也很难真正形成可持续使用的组织资产。

郝清越

建议供应商演示完整业务链路而不是单点功能,这个标准很适合落地执行。能否从历史项目导入一直演示到预算调整、合同关联和变更影响,确实比展示漂亮看板更能说明系统是否好用。

文章包含AI辅助创作:项目经理必看:2026年最值得投资的5大信息化项目软件造价库管理系统,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/103199

(0)
飞飞飞飞
2026年效率之选:8款顶级公司计划管理软件全面对比
上一篇 3天前
信创适配认证平台大盘点:2026年最具性价比的5大工具解析
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
