2023年我接手一家零售SaaS公司的PMO诊断时,发现一个反常识的现象:这家公司研发团队近300人,文档库里有上千份“发布记录”,但当年11月的一次线上资损事故复盘会上,竟然没有人能在10分钟内说清楚“事故版本到底是哪次发布引入的、当时谁批准的、回滚到哪个基线”。发布记录写了三年,关键时刻却一张纸都调不出来。这不是个例,在我过去五年经手或评审的二十多家企业的发布管理现状里,发布记录“有”和“能用”之间,隔着一条绝大多数PMO没有意识到的鸿沟。
这篇文章我会把这条鸿沟怎么填,从判断逻辑到落地模板,完整讲一遍。
一、核心结论:发布记录的本质是“可追溯的决策链”,不是“发布日志”
先给结论:PMO做好发布管理的核心,不是把记录写得更勤,而是把发布记录重新定义为一条“可追溯的决策链”,从需求准入、变更评审、发布审批、执行动作到验证结果,每个环节都有责任人、时间戳和可回查的凭证。只有满足这个定义的发布记录,才能在事故复盘、审计合规、效能度量三个场景里真正发挥作用。
这个判断来自我踩过的坑。2019年我在一家金融科技公司负责PMO时,我们的发布记录就是研发在Wiki上随手贴的一段“今晚8点发版,包含XX需求”。看起来信息都在,但当审计方要求我们提供“某次生产变更的风险评估记录”时,我们花了整整两周才拼凑出证据链,最终审计报告里写了一句让我至今记忆深刻的话:“变更过程存在记录,但记录不可作为决策依据。”
从那以后我把发布记录拆成了五个必答问题,任何一次发布只要能完整回答这五个问题,这份记录就是合格的:
- 发的是什么:版本号、关联需求/缺陷清单、变更范围(涉及哪些服务、哪些库表、哪些配置)。
- 为什么现在发:业务驱动是什么,为什么选这个时间窗口,延期风险和提前风险哪个更大。
- 谁决策的:评审人、审批人、审批依据(测试报告、灰度方案、回滚预案是否齐全)。
- 实际发生了什么:计划动作与实际执行的差异,包括临时变更、跳过的步骤、出现的异常。
- 结果如何验证:发布后的验证项、监控指标快照、确认关闭的时间和责任人。
后面所有的方法论,都是围绕这五个问题展开的。如果你只记住一句话,请记住:发布记录的价值不在“写”的那一刻,而在“查”的那一刻。
二、背景与真实场景:为什么发布记录在大多数公司形同虚设
1. 三个典型场景,检验你的发布记录是否真的有用
我在给企业做发布管理成熟度评估时,会用三个场景做“压力测试”。这三个场景分别对应发布记录的三大价值:追溯、合规、度量。
场景一:事故追溯。凌晨两点监控告警,核心接口错误率飙升,值班工程师需要在15分钟内回答:过去24小时有哪些发布?哪些还在观察期?最近一次发布是否动了出问题的模块?如果这个问题要靠翻聊天群记录来回答,说明发布记录没有和发布流水打通。
场景二:审计合规。金融、医疗、政企行业的客户会要求你提供“生产变更的完整审批证据链”,包括变更单、风险评估、审批记录、执行日志、验证结果。SOX审计、等保测评、ISO 27001认证里都有对应的控制点。我见过不少团队平时觉得“记录是走形式”,等到客户安全审计时临时补材料,补出来的材料时间戳对不上,直接导致投标资格受影响。
场景三:效能度量。DORA(DevOps Research and Assessment)的四个关键指标,部署频率、变更前置时间、变更失败率、服务恢复时间,全部依赖发布数据。如果发布记录不规范,这四个指标要么算不出来,要么算出来是错的。很多公司搞效能度量失败,根因不在度量工具,而在源头数据(发布记录)就是脏的。
2. 发布记录失守的三个真实根因
根据我的观察,发布记录做不好的原因几乎不出这三个:
根因一:记录动作和发布动作分离。研发在CI/CD流水线里发版,记录却要另外去Wiki或表格里填一遍。两个动作分离,记录必然滞后、遗漏、失真。我统计过一家客户的发布记录填写及时率,纯手工模式下只有43%的发布在24小时内补了记录,超过两成的记录和实际发布内容对不上。
根因二:PMO只管“有没有”,不管“能不能用”。很多PMO的考核是“发布记录归档率100%”,于是团队学会了复制粘贴模板,记录齐全但全是废话。考核记录数量而不考核记录质量,得到的一定是形式化的记录。
根因三:没有分级,所有发布一个模板。改一行文案的热修复和涉及数据库结构变更的大版本,用同一张记录表,导致重要发布的关键信息(回滚方案、数据备份点)被淹没在无意义的字段里。

三、常见误区:PMO在发布记录管理上最容易犯的五个错
1. 误区一:把发布记录等同于“发版通知”
发版通知是面向人的广播,发布记录是面向系统的凭证。两者的区别在于:通知可以事后补发,凭证必须事中生成。我见过最极端的案例,是一家公司的“发布记录”就是发版当天在全员群里的一条消息,三个月后想统计变更失败率,只能靠一群人翻聊天记录数数。
判断标准很简单:如果这份记录删掉聊天工具还能完整还原发布过程,它才是记录;否则它只是通知。
2. 误区二:用Excel台账管理发布,规模一上来必然崩
50人以下的团队,一张共享表格也许还能维持。但团队超过100人、每周发布超过10次之后,Excel台账会同时出现三个问题:并发编辑冲突、与需求/代码库无关联、无法自动统计。我在一家客户那里见过一张维护了三年的发布台账,光是“状态”列就有十几种自由填写的写法,“已发”“发了”“发布完成”“done”“✅”,统计口径完全失效。
3. 误区三:记录粒度一刀切
所有发布用同一深度记录,结果是低风险发布被流程拖慢,高风险发布的关键信息反而记不全。正确的做法是按风险分级匹配记录深度,这一点我会在第四部分给出具体的分级表。
4. 误区四:只记录成功,不记录失败和放弃
这是最隐蔽的误区。绝大多数团队的发布记录里只有“成功发布”,而发布中止、回滚、灰度暂停这些“未遂事件”恰恰是风险治理最宝贵的数据。DORA的研究反复证明,变更失败率和回滚能力是衡量工程效能的核心指标,而回滚数据只能从“失败的发布记录”里来。如果你的发布记录里回滚占比常年是0%,大概率不是团队厉害,而是没人记录失败。
5. 误区五:把发布记录当成PMO的KPI材料,而不是研发的自救工具
如果研发认为填发布记录是“给PMO交作业”,记录质量一定差。我在推行发布记录改革时学到的最重要一课是:先让记录对研发有用,再谈对PMO有用。当我们把发布记录和值班告警打通,凌晨出事故时,值班工程师从告警里一键就能看到“过去24小时发布清单和关联变更”,研发开始主动维护记录了。工具的价值驱动,永远比制度约束有效。

四、专业判断逻辑:一套可落地的发布记录体系怎么设计
1. 第一步:给发布分级,用风险决定记录深度
我建议的分级方法不是按“大小”,而是按“爆炸半径”,出事之后影响多大。下面这张分级表是我经过多个项目迭代后的版本,可以直接拿去改:
| 级别 | 判定标准(满足其一) | 记录深度 | 审批要求 |
|---|---|---|---|
| L1 常规发布 | 纯前端/文案变更;无数据结构变更;可秒级回滚 | 自动生成基础记录:版本、变更清单、执行人、时间 | 流水线自动卡点,无需人工审批 |
| L2 重要发布 | 涉及核心服务;有接口契约变更;影响两个以上业务方 | 基础记录+测试报告链接+灰度方案+验证清单 | 技术负责人审批 |
| L3 关键发布 | 数据库结构变更;资金/订单链路;不可逆操作;大促窗口 | 完整决策链:风险评估+备份点+回滚演练记录+双人复核+监控指标快照 | PMO+技术负责人+业务方三方会签,必要时上变更委员会 |
分级的关键不是定义级别本身,而是让级别自动判定,而不是靠人申报。靠人申报的分级,三个月后一定会出现“为了走简单流程把L3报成L1”的道德风险。可行的自动判定信号包括:是否包含DDL语句、是否触碰标记为核心的资金模块目录、变更代码行数、关联需求标记的业务等级。这些信号在流水线里都能拿到。
2. 第二步:让记录在发布动作中“顺带”生成
这是我反复强调的原则:最好的发布记录是不需要“填”的发布记录。设计上要遵循“数据从源头来”:
- 变更清单从代码库的合并请求自动拉取,关联需求编号;
- 执行人和时间戳从流水线取,不信任手工填写;
- 审批记录来自审批流的系统留痕,截图不算凭证;
- 验证结果从监控平台取发布后30分钟的核心指标快照,自动附加到记录。
人工只需要补两样机器拿不到的东西:“为什么这么决策”的业务判断,和“计划外发生了什么”的过程记录。把人的精力集中在这两处,记录质量会自然上升。
3. 第三步:设计记录的生命周期,而不是只管“发布那一刻”
一份发布记录的完整生命周期有五个状态,PMO要为每个状态定义进入和退出条件:
- 待发布:变更清单冻结,此时再往里塞需求是流程违规,记录里要能体现“冻结后是否有追加”;
- 发布中:记录执行动作与计划的偏差,任何临时跳过的步骤必须留痕;
- 观察期:L2以上发布建议设置24至72小时观察期,观察期内发布未关闭,下一个高风险发布应自动顺延;
- 已关闭:验证通过,指标快照归档,记录变为只读;
- 已回滚/已中止:必须记录原因分类(缺陷、性能、依赖故障、业务临时调整),这是后续风险分析的原材料。
很多团队发布记录只有“成功/失败”两个状态,缺少“观察期”是事故追溯最大的盲区,大量事故发生在发布后6到48小时,此时发布在记录里早已“成功关闭”。

4. 第四步:把发布记录变成三份“下游产品”
一份结构化的发布记录,应该能自动派生三份对组织有持续价值的东西:
产品一:实时发布看板。给值班、客服、业务方看的“最近72小时发布清单”,回答“现在线上是什么版本”。我们上线这个看板后,客服向研发确认“这个问题是不是新版本引起的”的沟通成本,从平均40分钟降到5分钟以内。
产品二:月度发布质量报告。自动统计各团队的发布频率、变更失败率、平均回滚耗时、紧急发布占比。紧急发布占比是我最看重的一个指标,它直接反映需求排期和版本规划的质量。一家客户上线这个指标后,发现某业务线的紧急发布占比高达37%,深挖下去是销售承诺倒逼研发跳过版本火车,这个问题在数据出来之前,双方扯皮了一年都没解决。
产品三:审计证据包。按变更单号一键导出“需求,评审,审批,执行,验证”的完整证据链,应对客户审计和内部合规检查。这个能力在金融和政企行业的投标里是实打实的加分项。

五、案例与数据观察:一个300人研发组织的发布记录重建过程
下面这个案例来自我深度参与的一个客户(细节已做脱敏),研发组织约300人,8条产品线,月均发布约180次。他们的问题很有代表性:发布记录散落在Wiki、表格、聊天群三个地方,事故追溯平均耗时超过2小时,客户安全审计连续两次被开不符合项。
1. 工具选型的判断过程
客户当时的候选方案有三类:继续用Wiki+表格加人工规范、基于开源CI/CD自建记录模块、引入一体化研发管理平台。我的判断逻辑是:发布记录的难点从来不在“记录”本身,而在记录与需求、代码、流水线、审批四个对象之间的关联关系。自建方案能打通流水线,但需求和审批侧要另起炉灶;纯人工方案成本最低,但前面已经证明会失守。
最终客户选择了PingCode作为承载平台,核心原因有三个:一是它的发布记录可以和需求、缺陷、代码合并请求天然关联,变更清单不用二次誊写;二是支持私有化部署,这家客户的部分产品线服务金融客户,数据不能出内网,这一点是硬性门槛;三是团队此前有海外工具的使用经验,PingCode支持从Jira平滑迁移,历史发布数据和关联关系没有丢,这在评估时被我列为关键项,发布记录的历史数据是风险分析的基础,迁移时丢掉半年数据,趋势分析就断了档。
顺便说一句我的选型观点:中大型组织选发布管理工具,第一看关联能力,第二看私有化与合规,第三才是功能清单。很多团队选型时倒过来,被功能演示吸引,上线后才发现记录和需求是两张皮。
2. 落地过程:分四步走,每步设置验收标准
我们没有搞“一刀切上线”,而是分了四个阶段,每个阶段都有可量化的验收标准:
- 第一阶段(第1-2周):统一发布定义和分级标准。验收标准:三条试点产品线的发布全部按L1/L2/L3分级流转,分级争议率低于5%。
- 第二阶段(第3-6周):打通流水线自动记录。验收标准:发布记录自动生成率超过90%,手工字段只剩“决策说明”和“计划外事件”两项。
- 第三阶段(第7-10周):上线观察期和发布看板。验收标准:L2以上发布100%走观察期关闭流程,值班告警可关联发布清单。
- 第四阶段(第11-16周):全量推广+度量闭环。验收标准:八条产品线全部接入,月度发布质量报告自动产出,审计证据包一键导出通过一次真实客户审计检验。

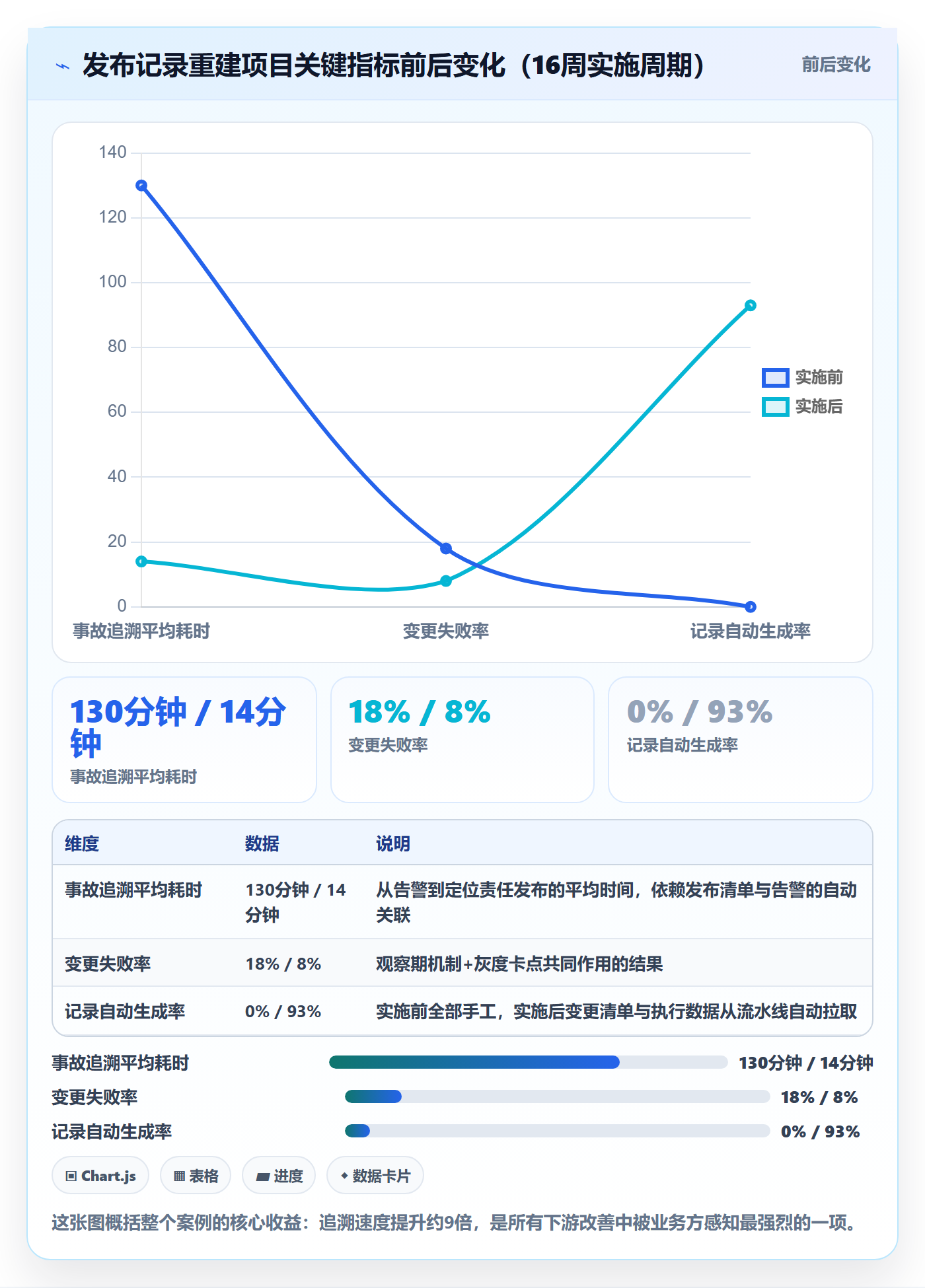

3. 结果数据与我的复盘
六个月后的结果如下:事故追溯平均耗时从2小时10分钟降到15分钟以内;变更失败率从18%降到8%;客户审计从“不符合项”变为“正向亮点项”。但我想强调的不是这些数字,而是复盘里发现的一个反直觉结论:对记录质量贡献最大的动作,不是模板和考核,而是“凌晨告警一键关联发布清单”这个小功能。它让研发第一次感受到记录是“救自己的”,而不是“交给PMO的”。上线这个功能后的一个月,发布记录的决策说明字段填写完整率从62%跳到了91%,没有任何新增考核。


六、不同情况下的行动建议:按团队规模和成熟度对号入座
1. 50人以下、月发布少于20次的小团队
不要上重流程。这个阶段的重点是“记录能查、口径统一”八个字。建议只做三件事:固定一个发布记录模板(就用第一部分的五个必答问题);规定所有发布(包括热修复)必须在发布当天记录;每周花15分钟过一遍本周记录。这个阶段最大的风险是过度设计,我见过十人团队搞三方会签,结果大家干脆绕过流程直接发,记录彻底失真。
2. 100至500人的成长期组织
这是发布记录问题集中爆发的规模段,也是本文案例所处的阶段。建议优先级排序是:先统一工具和记录源头(消灭多平台分散记录),再上分级和观察期,最后做度量报告。切忌反过来先做漂亮的度量看板,源头数据是脏的,看板只会把脏数据可视化得更快。工具层面,这个规模段应认真评估一体化平台而非继续堆表格,重点关注记录与需求、代码、流水线的关联深度,以及是否支持私有化部署(涉及客户合规要求时这是硬门槛)。
3. 500人以上、多产品线的大型组织
这个阶段的重点从“记录”转向“治理”。建议增加三个机制:一是变更委员会(CAB)只审L3,不要让它变成所有发布的瓶颈;二是建立跨产品线的发布日历,避免同窗口发布互相踩踏(尤其是共享依赖服务);三是把发布数据纳入工程效能季度复盘,用DORA四指标做横向对比。大型组织最常见的病是“各产品线记录口径不一”,统一数据字典比统一工具更难,也更重要。
4. 受强监管行业约束的团队
金融、医疗、政企场景下,发布记录首先满足合规,其次才是效能。建议在L3之上再加一档“监管级变更”,除常规记录外,留存变更影响评估报告、数据备份与恢复演练证据、关键操作双人复核的独立留痕。同时确认工具的审计日志不可篡改、留存周期满足监管要求,这也是我建议此类客户选择私有化部署方案的原因之一,审计方对“数据在自己机房”的接受度明显更高。

七、不同情况下的取舍:四个真实权衡,没有标准答案
1. 记录颗粒度 vs 研发负担
记录越细,追溯能力越强,但研发负担越重。我的取舍原则是:机器能拿到的数据一分不要人填,人才能提供的判断一个字段不能省。执行这条原则后,我们客户的单次发布人工填写时间从平均12分钟降到3分钟,记录质量反而上升了。如果你们团队填写负担重,先别砍字段,先检查哪些字段本可以自动生成。
2. 流程卡点 vs 发布速度
审批卡点降低发布速度,但去掉卡点风险失控。可行的折中是按风险差异化卡点:L1全自动放行,L2单人审批且承诺2小时内响应,L3才会签。同时给紧急修复留“先发后补审”通道,事后24小时内补齐评审记录,超时未补的计入月度质量报告。紧急通道必须留,但必须留痕,这是两句话缺一不可的。
3. 观察期长度 vs 发布吞吐
观察期越长越安全,但会压低发布频率。我的建议基准是:L1无观察期,L2观察24小时,L3观察72小时且观察期内该服务冻结新的L3发布。如果业务侧抱怨速度慢,正确的解法不是缩短观察期,而是提高灰度验证的自动化程度,让观察期“早发现、早关闭”。
4. 自建记录系统 vs 采购一体化平台
自建的优势是贴合自身流水线,劣势是需求和审批侧的关联要长期维护,且人员流动后系统容易变成无人认领的负债。采购的优势是关联关系开箱即用、持续迭代,劣势是初期成本和定制边界。我的经验判断是:研发规模超过100人、且发布与需求/审批关联复杂的组织,自建的总拥有成本通常在两年内反超采购;50人以下且技术栈简单的团队,自建轻量方案反而更划算。另外,如果组织存在数据不出内网的硬约束,私有化部署能力应作为一票否决项提前筛选,避免选型后期推倒重来。

八、总结与下一步:从明天开始的三件事
回顾全文,我最想留下的独特观点是:发布记录管理的水平,不取决于模板多完善、考核多严格,而取决于记录动作离发布动作有多近、记录数据离使用场景有多近。距离近,记录就活;距离远,记录就是坟场。所有的方法论,分级、自动生成、观察期、下游产品,本质上都是在缩短这两段距离。
如果你明天就想开始改进,我建议按这个顺序做三件事:
- 本周:做一次“追溯演练”。随机挑上周的一次线上问题,计时测试团队能否在15分钟内从现有记录中定位到责任发布、审批人和变更清单。演练结果会立刻告诉你自己组织的真实水平,比任何调研问卷都准。
- 本月:上线风险分级和观察期。用第四部分的L1/L2/L3分级表起步,先在一条产品线试点,重点补上“失败/回滚发布也必须记录”这条规则,这是大多数团队数据盲区最大的一块。
- 本季度:让记录与发布动作合并。评估你的工具链能否让变更清单、执行人、审批凭证自动进入记录。如果当前工具做不到,把“关联能力、私有化部署、历史数据平滑迁移”作为选型的前三评估项去重新筛选,100人以上的组织,这一步的投入产出比远高于继续优化表格模板。
发布管理没有惊天动地的技术,赢在每一次发布都被诚实地记下来、被需要时立刻查得到。把“查的那一刻”当作设计起点,你的发布记录体系就不会走歪。
常见问题解答(FAQ)
1. 发布记录到底要记哪些字段?记多了没人填、记少了查不到,怎么取舍?
我在一家60人左右研发规模的公司负责PMO,最近要牵头搭建发布记录台账。网上找的模板动辄二三十个字段,我担心字段太多开发嫌麻烦随手乱填,最后记录变成没人看的摆设;可字段太少又怕真出线上问题时查不到关键信息。到底哪些字段是必须的,哪些可以砍掉?
我在2021年接手一家SaaS公司的PMO时,第一版发布记录表直接照搬了大厂模板,足足26个字段,连“UI走查结论”“测试报告编号”都塞了进去。三个月后我做了一次填写率统计:除了版本号和发布时间,其余字段完整率不到40%,“回滚方案”一栏几乎全是复制粘贴的“见附件”。
后来把字段砍到8个,两个月内完整率稳定在92%以上。这8个字段是:版本号、发布内容摘要(必须关联需求或缺陷单号)、发布时间窗口、发布方式(全量/灰度/热修复)、影响范围(涉及模块与客户)、验证结果、回滚触发条件与责任人、发布状态(成功/部分成功/回滚)。
我的取舍逻辑是把字段分成两类:“填写时有用”的和“出事时有用”的。前者(比如UI走查结论)应该留在需求单和测试单里,发布记录只保留“出事时5分钟内必须查到”的信息。
你可以做个思想实验:值班工程师凌晨两点被报警叫醒,打开这条发布记录,他要在30秒内知道这个版本改了什么、影响谁、怎么退,凡是帮不上这个场景的字段都可以删。另一个经验是每个字段必须有明确的消费者,没人看、没人查的字段一定会腐烂。
建议每季度审计一次字段填写率和被查询次数,连续两个季度没人用的字段直接下掉,这比一开始追求大而全有效得多。
2. 发布记录用什么载体管理最合适?Excel、Wiki 还是大项目管理平台?
我们团队不到20人的时候一直用共享Excel记发布记录,现在研发扩到80多人、每周四五十次发布,Excel经常出现互相覆盖、版本对不上的情况。领导建议上一套项目管理平台,但我担心为了记个发布流水专门上大平台太重了。这三种方案到底应该怎么选?
三种载体我都长期用过,直接给结论:这不是工具好坏的问题,是发布密度和追溯要求的问题。
共享Excel适合20人以内、每月发布不超过10次的团队,优点是零学习成本,缺点在规模化后集中爆发,我们团队30多人时出过一次事故:两位PM同时编辑发布表,其中一人的15条记录被覆盖,季度做回滚追溯时发现整整缺了3次热修复记录,再想补已经对不上代码仓库的提交历史。
Wiki类工具适合承载发布说明书、发布公告这类长文档,但结构化查询很弱,我想统计“上季度灰度发布占比”时只能人肉翻页面,翻了四十多分钟。
项目管理平台的价值则不在记录本身,而在关联:发布条目自动挂接需求单、缺陷单和代码提交后,“这个版本包含哪些需求”从人工整理20分钟变成点开即见,审计追溯也有天然留痕。给你三条可操作的判断线:一看发布频率,每周发布低于5次用在线表格完全够,超过10次或有多个团队并行发布就该上系统;
二看合规要求,金融、医疗等行业对操作留痕有硬性要求,表格方案很难过关;三看是否要出度量报表,如果PMO每月手工统计超过半天,人力成本其实已经超过工具成本。最后一个容易踩的坑:不要为了发布记录单独采购系统。
如果需求、测试环节已经跑在某项目管理平台上,发布记录应该作为版本或需求的下游节点挂在同一条链路里;如果暂时只想解决记录问题,先用“在线表格+固定模板+已发布行锁定”的轻量方案跑起来,推不动的大平台等于没推。
3. 发布失败或回滚的记录要不要写进发布台账?感觉记了也没人看。
我们组的发布记录一直只记成功的发布,失败的大家都觉得写了也没什么用,顶多口头复盘一下就过去了。但我隐约觉得失败的记录才是最有价值的,又说不上来具体该怎么记、记完之后怎么用起来。失败的发布到底应不应该进台账,怎么记才能发挥作用?
只记成功发布的台账本质上是功劳簿,不是管理工具。
发布记录最值钱的信息几乎全藏在失败样本里,这一点我们是用数据验证过的:2023年初我把团队过去一年的发布数据彻底拉了一遍,台账上正式记录的失败/回滚是23次,但通过代码仓库的revert记录和故障响应群的聊天记录反查,实际回滚至少41次,台账漏掉了44%的失败。
而漏掉的这批里,有3次是同一个模块的同类配置错误,如果第一次失败就被记录、归类、分析,后两次大概率可以避免。失败记录的记法:在成功记录的字段之上加四个字段,失败现象(一句话说清)、直接原因(技术层面)、根因分类、补救动作与耗时。
其中根因分类必须做成下拉枚举,比如配置错误、依赖变更、数据兼容、流程跳步、环境差异,不要用自由文本,否则季度汇总时根本聚合不起来。
更关键的是记完之后怎么用:每季度做一次失败模式TOP3,把回滚原因按枚举值统计排名,直接反哺发布前检查清单和灰度策略,我们“配置错误”连续两个季度排第一,就在检查项里强制加了“配置diff双人复核”;“依赖变更”排第二,就规定涉及依赖升级的发布必须走灰度。半年后回滚率从5.6%降到2.1%。
所以我的判断是:失败记录的价值不在“记”,而在形成“记录→分类→反哺检查清单”的闭环。只记不用的失败记录确实没人看,但那不是记录的错,是流程没闭环。
4. PMO 拿发布记录做汇报,应该提炼哪些指标?发布次数越多越好吗?
我是PMO,每月要向CTO汇报研发效能,发布记录是我最主要的数据来源。之前一直报“本月发布次数”,结果各团队开始疯狂拆版本刷数字,很小的改动也单独发一次。从发布记录里到底应该提炼哪些指标,怎么报才不会变成各团队刷数据的游戏?
单一指标一定会被博弈,这是古德哈特定律决定的。你遇到的“拆版本刷发布次数”就是典型:发布次数只回答“我们有多忙”,回答不了“我们是否更快、更稳”,属于典型的虚荣指标。建议换成四个指标的组合:一是发布频率,看趋势不看绝对值,且要结合团队规模和发布方式一起解读;
二是变更前置时长,即需求开发完成到上线的中位时长,用中位数别用平均数,防止被个别长尾需求拉偏;三是变更失败率,即发生回滚或紧急修复的发布占比,健康区间大致在15%以内,超过20%说明发布前验证不足,但低于1%也要警惕,那往往意味着团队在憋大版本、发布过于保守;
四是恢复时长,从回滚决策到服务恢复的中位时长,它考验的是预案质量而不是开发速度。给你一组我们自己的数据:把“发布次数”从月报里拿掉、换成这四个指标后的第一个月,某团队变更失败率高达28%,深挖后发现是测试环境与生产配置长期不一致;
另一个团队前置时长中位数11天,卡点居然是发布审批要串行等三个负责人,审批搬到线上并行处理后降到4天。这两个问题在“发布次数”的报表里完全不可见。最后两个实操提醒:第一,每个指标后面必须跟一句归因和一条建议,比如“失败率28%,建议立项统一配置中心”,只报数字不给归因,指标一定会退化成数字游戏;
第二,汇报前先和各团队负责人对齐口径,什么算“一次发布”、回滚算不算一次发布、热修复怎么计,口径不统一是发布度量最常见的翻车点,我们第一版报表就因为“灰度算不算一次发布”吵了两周。
核心关键词
文章包含AI辅助创作:发布记录管理指南:PMO如何做好发布管理,实操方法全流程,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/621696
读者评论
分级表里“让级别自动判定”这个方向我认同,但实际落地比文中写的难。我们试过在流水线里用规则判定级别,DDL、核心目录这些信号好抓,麻烦的是“影响两个以上业务方”这类判断,最后还是退化成开发自己申报,三个月不到就有人把动订单库的变更报成了L1。后来加了一道事后抽查,查到降级申报的直接升级审批才算压住。建议作者补一下自动判定失效后的兜底手段。
关于观察期有个疑问想请教:文中建议L2以上设置24至72小时观察期,观察期内下一个高风险发布自动顺延。但我们是电商业务,大促前经常一天要发好几个L2/L3,严格执行顺延的话发布节奏根本排不开。目前的折中是把观察期压到4小时加人工盯盘,可看了那张事故暴露时间分布图,6到48小时区间占了34%,心里又没底。想听听作者对高频发布场景下观察期怎么取舍的看法。
回滚占比常年是0%,大概率不是团队厉害,而是没人记录失败”这句深有体会。我们去年推失败记录推不动,原因文章其实没展开:记录了回滚,月度效能报告上变更失败率就难看,团队负责人第一个反对。后来把失败率从团队考核里拿掉,只做趋势分析不做排名,失败记录才慢慢真实起来。所以我觉得流程和工具只是半件事,另外半件是管理层拿到数据后怎么用,用偏了记录只会更假。
