2019年我接手一个金融科技客户的PMO时,他们的“发布管理”只有一张Excel表:上线日期、负责人、一行备注。那年他们全年做了47次生产发布,其中11次出现不同程度的生产事故,变更失败率高达23%。三年后,同一支团队、几乎没有增加人手,变更失败率降到了4%以下,发布频率反而提升了一倍多。改变的不是人,也不是加了多少钱的预算,而是把上线计划从一个“时间表”升级成了一套带关键指标的流程规范。
这篇文章,我想把我这些年做PMO发布管理落地的经验、踩过的坑和真正有用的指标体系,一次性讲清楚。
一、先给结论:上线计划管理的本质是指标管理
很多团队把“上线计划流程”理解成一堆审批单和会议纪要,这是本末倒置的。发布管理的核心产出不是文档,而是可度量、可复盘、可改进的一组关键指标。流程是载体,指标是方向盘和仪表盘。
我给上线计划管理下过一个自己的定义:通过标准化的发布流程,把每次上线的风险敞口控制在可接受范围内,并用指标持续验证这个控制是否有效。这句话里有三个关键词:标准化(流程可复制)、风险敞口(出问题的代价)、持续验证(指标闭环)。三者缺一不可。
如果你只有五分钟时间,请记住下面这条主线:
- 发布管理成熟度分四个阶段:手工作坊 → 流程约束 → 指标驱动 → 持续演进。绝大多数企业的痛点集中在第二阶段向第三阶段的跃迁。
- 关键指标只需要盯住六个:变更失败率、发布前置时长、发布回滚时长、需求交付周期、发布窗口命中率、一次发布通过率。其他的指标都是这六个的衍生品。
- 流程规范不是越长越好。我的经验上限是:一条主流程不超过7个关键节点,每个节点的准入准出条件加起来不超过20条。
- 工具的价值在于让指标自动产生,而不是让人手动填报。手动填报的指标,三个月内一定会失真。
下面我们回到真实场景,看看为什么大部分团队的上线计划“有流程、没效果”。
二、背景与真实场景:上线计划到底在管什么
1. 一个典型的失控现场
先讲一个我亲身经历的场景。某电商公司大促前两周,三个业务线要合并上线:营销活动系统、订单拆单逻辑调整、支付渠道新增。三份上线计划分别由三个项目经理维护,开发布评审会时才发现,支付渠道的新增依赖订单拆单的新字段,而拆单的变更还没提测。三个看起来独立的上线计划,实际上是同一条依赖链上的三环,但没有任何一份文档或一张看板能把这条链显性化。
结果是大促前48小时紧急决策:砍掉支付渠道新增,只上营销活动和拆单。技术团队熬夜两天做回退准备,产品团队两周的工作量打了水漂。事后复盘会上一句话让我印象深刻:“其实每个人的计划都没错,错的是没有一份全局计划。”
这就是PMO发布管理要解决的第一类问题:单点正确,全局失控。
2. PMO发布管理的三个层次
这些年我总结下来,上线计划流程规范要覆盖三个层次,很多团队的流程只做到了第一层:
- 执行层:单次发布的计划、评审、实施、验证、回滚预案。这是大多数团队理解的“上线流程”。
- 协同层:多发布之间的依赖管理、变更冻结窗口、跨团队联调对齐。这是上面那个电商案例翻车的地方。
- 治理层:发布相关的度量体系、风险分级策略、发布资质管理、复盘改进闭环。这是决定团队能不能持续变快的层。
三层缺任何一层,流程规范都会退化成“纸面合规”。只有执行层的团队,跨项目打架;没有治理层的团队,同一个坑会反复掉进去。我评审过的上线计划里,有明确回滚预案的不到四成,有发布后复盘记录归档的不到两成,治理层缺失是普遍现象。

3. 上线计划流程的标准骨架
既然是入门指南,先给出一套我验证过多次的主流程骨架。注意,这条流程的价值不在于节点本身,而在于每个节点的准入和准出条件是可以被指标校验的。
| 阶段 | 关键动作 | 准入条件 | 准出条件(可度量) |
|---|---|---|---|
| 发布立项 | 变更申请、影响面评估 | 需求已验收 | 风险等级评定完成、影响面清单确认 |
| 发布评审 | 方案评审、依赖确认、窗口审批 | 影响面清单确认 | 评审通过率100%、依赖项全部闭环 |
| 发布准备 | 预演验证、数据备份、回滚预案 | 评审通过 | 预演通过、回滚演练完成、预案归档 |
| 发布实施 | 按步骤执行、实时监控 | 准备项全部勾选 | 冒烟验证通过、核心指标监控正常 |
| 发布验证 | 业务验证、观察期监控 | 实施完成 | 观察期内无P1/P2级告警 |
| 发布收尾 | 复盘、文档归档、指标更新 | 验证通过 | 复盘报告3天内归档 |
这张表我给客户落地时通常直接套用,再按行业裁剪。裁剪的原则后面细讲,这里先强调一点:每个准出条件都必须对应一个可以被记录、被统计的字段,否则这一列就是摆设。这也是后面指标体系能跑起来的前提。
三、常见误区:为什么你的上线流程越管越慢
1. 误区一:把审批当管控
我见过最极端的案例,一次发布要走11个审批节点,其中4个是“知会型审批”,审批人根本不看内容,只等邮件堆积到三天自动通过。表面上流程很严密,实际上高风险变更和低风险变更走完全一样的路径,审批密度和风险等级完全脱钩。
正确的做法是变更分级:P1级(影响核心交易链路)走全流程评审,P4级(纯文案、配置微调)走轻量快速通道。分级的依据不是部门惯性,而是影响面和历史事故数据。某客户做完分级后,平均发布前置时长从9.2天压缩到4.5天,而P1级变更的事故率没有上升,因为重度审批的注意力终于集中到了真正危险的变更上。
2. 误区二:指标只统计不使用
“我们有指标,每月发一份发布管理月报。”很多PMO负责人会这么告诉我。但当我问“过去三个月哪类变更的失败率在上升、你做了什么”时,大多数回答是沉默。
指标不驱动决策,就只是昂贵的记账。我定过一条铁律:每个纳入统计的指标,必须有一个明确的负责人、一个目标值和一个超阈值后的动作。比如回滚时长超过30分钟,当周必须提交回滚机制改进项;比如某类变更的失败率连续两个月高于10%,该类变更自动升级风险等级、收紧审批。指标和动作挂钩,统计才有意义。
3. 误区三:上线计划只管到“上线那一刻”
大量团队的上线计划在“发布完成”就画上句号,观察期验证和复盘形同虚设。但生产事故有相当比例发生在发布后的24到72小时内,灰度不充分、监控盲区、下游系统的延迟性影响,都会在这段时间暴露。
我的规范里强制要求:观察期时长与变更风险等级挂钩。P1级变更观察期不少于72小时,期间核心业务指标(交易成功率、响应时长、错误率)纳入分钟级监控;观察期未结束,相关团队不允许下线发布值班。这一条写入流程后,我合作的一家SaaS公司的事故平均发现时间(MTTD)从4.2小时降到了26分钟。
4. 误区四:用工具替代流程设计
“我们买了工具,流程自然就好了。”这是我听到最多、也最想反驳的一句话。工具是流程的放大器:流程设计得好,工具放大效率;流程设计得烂,工具放大混乱。我在“某项目管理工具”的实施项目里见过,客户直接用工具默认的工作流跑发布,结果审批节点和实际组织架构对不上,三个月后大家开始绕过系统在微信里口头审批,系统里的状态和真实进度完全脱节,指标统计自然全是垃圾数据。

四、专业判断逻辑:发布管理关键指标体系怎么设计
1. 指标设计的三条原则
原则一:每个指标必须能回答一个决策问题。“发布次数”回答不了任何决策问题,所以不算关键指标;“变更失败率”能回答“我们的发布质量是否在恶化”,所以算。我筛指标的土办法:写不出“如果这个指标变差,我们第一个动作是什么”的指标,直接砍掉。
原则二:效率指标和质量指标必须成对出现。只考核发布频率,团队会冒险抢发;只考核失败率,团队会尽量少发、把变更打包成巨无霸发布。成对设置才能逼出“又快又稳”的行为。这也是DORA(DevOps Research and Assessment)报告中“四大指标”两两成对的底层逻辑:部署频率对应变更失败率,变更前置时长对应服务恢复时长。
原则三:指标必须从系统中自动采集。凡是靠人填的指标,都会有“报喜不报忧”的系统性偏差。这是我在多个工具落地项目里反复验证的规律,上线自动统计后,变更失败率的数字往往先“变差”再真实改善,因为以前被瞒报的失败终于被记录了。
2. 六个核心指标的定义、口径与目标区间
下面这张表是我给客户落地时用的基准版,数值区间来自我经手项目的实际分布以及DORA报告的行业分位数参考。注意目标值必须结合团队现状定,直接抄行业标杆只会制造挫败感。
| 指标 | 定义与口径 | 决策问题 | 入门目标 | 进阶目标 |
|---|---|---|---|---|
| 变更失败率 | 导致生产降级、回滚或紧急修复的发布次数 / 总发布次数 | 发布质量是否在恶化 | < 15% | < 5% |
| 发布前置时长 | 变更申请通过评审到生产发布的自然日 | 流程是否在拖业务后腿 | < 7天 | < 2天 |
| 发布回滚时长 | 决定回滚到恢复服务的分钟数 | 出事后止血能力够不够 | < 60分钟 | < 15分钟 |
| 发布窗口命中率 | 按计划窗口完成发布的次数 / 计划发布次数 | 计划能力与协作效率如何 | > 80% | > 95% |
| 一次发布通过率 | 未经二次修复即通过验证的发布占比 | 准备工作的扎实程度 | > 85% | > 95% |
| 需求交付周期 | 需求提出到生产验证通过的天数 | 端到端交付效率如何 | < 30天 | < 14天 |

3. 指标背后的因果链:为什么是这六个
很多人问我为什么是这六个指标,而不是DORA四大或者更多。我的逻辑是按发布管理的三个核心风险对冲目标来分组:
- 对冲“质量风险”:变更失败率、一次发布通过率。一个看结果,一个看过程准备质量。
- 对冲“速度风险”:发布前置时长、需求交付周期。一个看发布环节,一个看端到端。
- 对冲“失控风险”:发布回滚时长、发布窗口命中率。前者是出事后的止血能力,后者是出事前的计划能力。
三组各两个,形成“结果,过程”和“事前,事后”的双重交叉。如果你的团队只能先盯两个,我建议盯变更失败率和发布回滚时长,前者是质量底线,后者是事故代价的直接决定因素。先把底线守住,再谈提速。
4. 指标口径的三个坑
指标定义清楚了,口径不清照样吵翻天。三个高频争议点,我给出自己的裁定标准:
第一,“回滚”算不算发布失败?算。只要生产上的目标版本没有按计划运行,无论主动回滚还是被动回滚,都计入变更失败。有人认为主动回滚是“预案有效”的表现,这话对风险控制成立,对质量统计不成立,预案有效只能降低损失,不能改变“这次发布失败了”的事实。
第二,配置变更算不算发布?影响生产行为的都算。我见过团队把改生产配置排除在发布统计外,结果一次参数配错导致的资损事故不在任何统计里,指标看起来一片祥和。
第三,窗口命中率分子分母怎么算?分母只算“按计划应执行”的发布,临时紧急发布单独统计。混在一起统计会让紧急发布多的团队“命中率虚高”,掩盖计划能力的真实短板。
五、案例与数据观察:一套流程规范落地的完整过程
1. 案例背景:100人以上研发组织的发布困境
2023年我参与了一家150人左右研发规模的工业软件企业的发布管理改造。改造前的情况很有代表性:4条产品线各自为政,月均发布23次,没有统一的变更台账,变更失败率18%,跨产品线的接口类变更几乎每次都出问题。更麻烦的是,管理层看不到任何可信的发布数据,所有状态靠项目经理口头汇报,版本对不上是常态。
他们的核心诉求有三条:统一发布台账、跨产品线依赖可见、指标自动统计。评估阶段我们对比了几类方案,最终选择了支持私有化部署的某项目管理平台(PingCode)作为发布管理的承载工具。选私有化的原因很直接:这家企业的客户是大型制造集团,合同里有代码与项目数据不出内网的要求。另外他们早期用过海外工具,历史数据迁移的平滑度也是决策权重很高的一项。
2. 落地过程:90天分三步走
第一步(第1,30天):流程梳理与工具骨架搭建。我们把六阶段主流程映射到平台的工作流里,变更申请、评审、实施、验证、复盘各一个状态节点,每个节点绑定准入准出检查项清单。这一步最容易翻车的是照抄制度文档,我们砍掉了客户原制度里40%的审批节点,只保留与风险分级挂钩的9个关键控制点。
第二步(第31,60天):指标自动采集与看板上线。变更失败率、前置时长、窗口命中率三个指标全部从变更单据自动计算,不设任何人工填报入口。上线第一周,统计出来的失败率是21%,比之前口头汇报的数字“恶化”了3个百分点,原因前面说过,以前的失败被记成了“优化调整”。我们把这个现象明明白白讲给管理层听,换来了对数据真实性的信任。
第三步(第61,90天):分级策略与复盘闭环。按变更影响面把变更分为四级,P4级走快速通道免评审;P1级变更强制回滚演练并在平台里留演练记录。所有失败变更5个工作日内完成复盘,改进项进入平台跟踪,未关闭的改进项在月度发布治理会上点名。

3. 数据观察:钱和人省在了哪里
落地一年后我们做过一次成本侧复盘。几个数字值得单独说:
- 生产事故相关加班工时下降约62%:从改造前月均约180小时降到68小时。事故少了,救火的人天自然少了。
- 发布协调会议减少约70%:依赖关系在平台里可视化后,跨线对齐从“每周两小时大会”变成“看板异常预警+15分钟站会”。
- 版本发布相关的人力投入从每次约3.5人天降到1.8人天:主要来自检查项模板化和状态自动流转。

4. 失败原因的帕累托:改进项应该打哪里

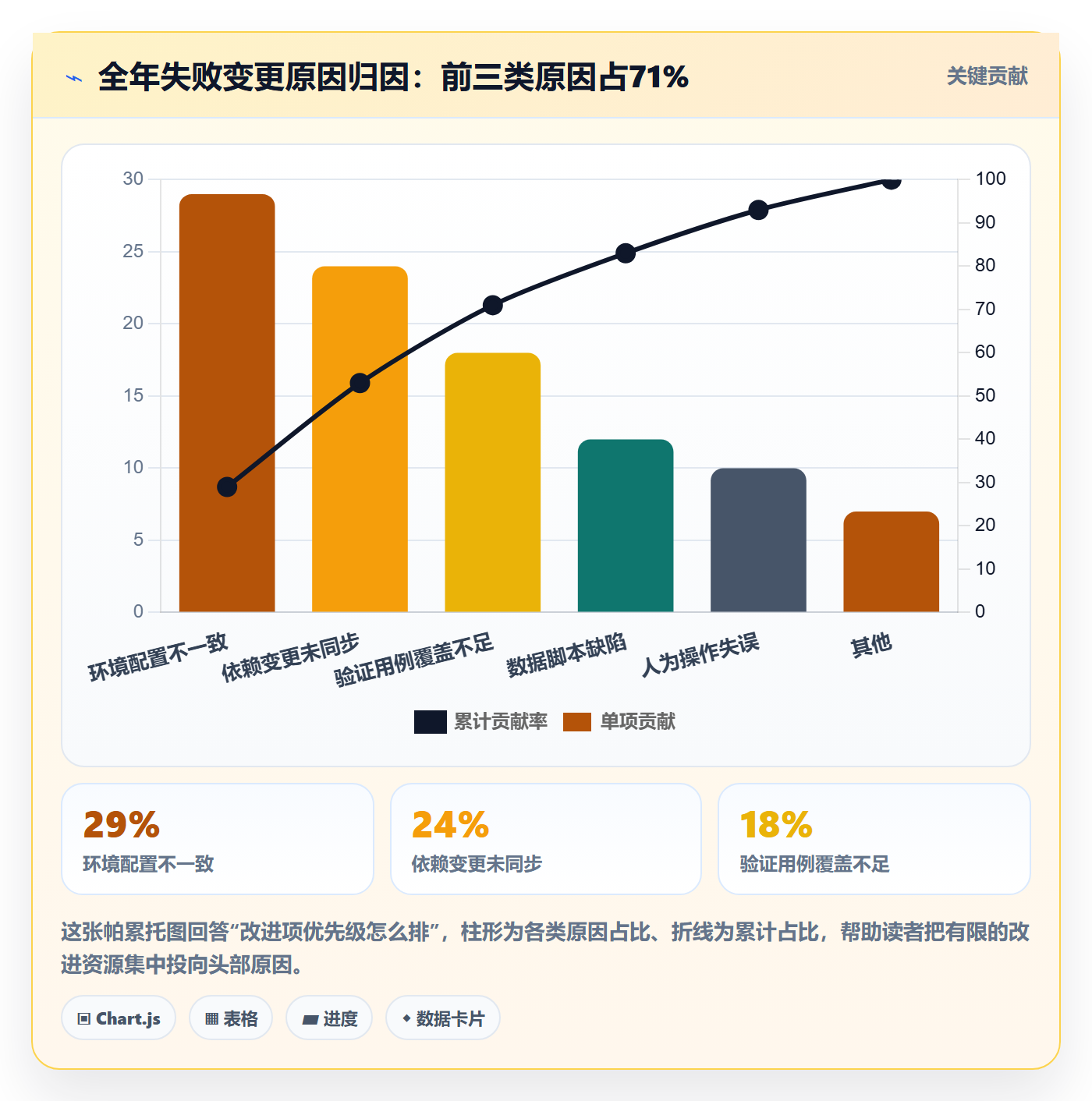

复盘闭环跑起来后,我们把一年内所有失败变更的原因做了归因统计,结果和行业经验高度一致:少数几类原因贡献了大多数失败。头部三项,环境配置不一致、依赖变更未同步、验证用例覆盖不足,合计占失败的71%。这意味着改进资源不需要平均分配,把前三类打穿,失败率就基本见底了。

六、行动建议:不同情况的差异化打法
1. 按团队规模分:三个起跑姿势
50人以下的团队,别急着建全套流程。我的建议是只做三件事:统一变更台账(一张表或一个轻量看板都行)、强制回滚预案、每月一次失败复盘。三个动作做扎实,变更失败率通常能先降三分之一。这个阶段上重型流程规范是浪费,流程的维护成本会超过收益。
50到200人的多线团队,痛点从单次发布转向跨线协同。优先建设的是统一发布日历、依赖可视化、变更冻结窗口管理,以及发布分级策略。这个规模开始需要工具承载,人工维护跨线依赖在超过两条产品线后基本不可行。选择工具时重点验证三件事:工作流能否按风险分级分叉、跨项目依赖是否可追踪、指标能否自动汇总到管理层看板。
200人以上的组织,发布管理需要上升到治理层:发布资质认证(哪些团队有独立发布权限)、变更咨询委员会(CAB)的分级议事规则、跨组织的发布度量对齐。这个阶段PMO的角色要从“管流程”转向“运营指标生态”,各线的数据口径、目标值、改进节奏都需要协调。
2. 按行业约束分:合规型与敏捷型的不同侧重
金融、医疗、政务等强合规行业,流程完整性的优先级高于速度。我建议的重心是:变更留痕的完整性(审批记录、演练记录、验证记录全归档且不可篡改)、职责分离(开发与生产操作的权限隔离)、定期审计抽查。这类行业的目标值应该偏保守:变更失败率目标可以定10%而不是5%,但回滚预案的覆盖率必须100%。
互联网和SaaS类业务,速度即竞争力。重心应该放在发布前置时长和发布频率上,用灰度发布、特性开关、自动化回归来对冲速度带来的风险。这类团队的指标亮点通常是“高频小步”:单次变更的影响面小、失败时爆炸半径小,即使失败率高一点点,总体业务风险反而更低。
3. 按当前痛点分:对症下药的切入点
| 当前症状 | 根因判断 | 第一步动作 | 见效周期 |
|---|---|---|---|
| 发布后频繁救火 | 验证覆盖不足+观察期缺失 | 强制观察期分级+影响面反推用例 | 4,6周 |
| 发布计划总被打破 | 依赖不可见+准备不足 | 统一发布日历+依赖前置确认机制 | 6,8周 |
| 审批链条太长、业务抱怨慢 | 审批与风险脱钩 | 变更分级+快速通道试点 | 2,4周 |
| 管理层不信任发布数据 | 人工填报+口径混乱 | 统一指标口径+自动采集替代填报 | 8,12周 |
| 跨团队接口变更常出问题 | 协同层流程缺失 | 接口变更订阅通知+下游确认准出 | 4,6周 |
这张表是我做诊断时最常用的一页。切入点选对了,两个月内就能拿到第一个可展示的改善,这是流程变革能不能持续获得支持的关键。反过来,切入点选错,比如数据都不可信就开始定目标值,只会让团队对整个体系失去信心。

七、取舍:流程规范的松紧度怎么拿捏
1. 管控深度 vs 交付速度
这是发布管理最核心的一对矛盾。我的判断标准是用“变更的不可逆性”而不是“变更的重要性”来决定管控深度。不可逆的变更(删数据、改账户体系、下线服务)重管控;可逆但重要的变更(新功能上线)用灰度和回滚能力来对冲,而不是用审批堆砌。回滚能力强,审批就可以松;回滚能力弱,审批被迫收紧。所以投资回滚能力,本质上是在为所有未来的发布“降审批税”。
2. 指标数量 vs 指标质量
指标越多,每个指标得到的关注越少。我的经验上限:团队级看板不超过6个核心指标,管理层看板不超过3个。每增加一个指标,先问“拿掉哪个旧的”。指标之间的冗余度也要控制,一次发布通过率和变更失败率高度相关,团队级可以二选一,管理层看失败率就够了。
3. 工具自动化 vs 流程柔性
自动化程度越高,流程变更的成本越高。过度固化的问题是:业务形态变化时,硬编码在工具里的流程改不动,团队被迫绕行。我的取舍原则是“检查项柔性化、状态流转刚性化”,节点和状态必须严格走系统(保证数据可信),但每个节点里的检查项允许团队按变更类型自行增删(保留业务灵活性)。这条原则在多个落地项目里被反复验证有效。
4. 自建规范 vs 借鉴框架
ITIL的变更管理、DORA的度量框架都很好,但直接照搬几乎必败,框架假设的组织形态和你的实际形态大概率不一致。我的做法是“框架定骨架,实战填血肉”:变更分级的思想来自ITIL但分级标准自己定,成对指标的思想来自DORA但目标值按自己的基线定。规范文档里每一条,都应该能回答“这一条在我们的场景里防住了什么事故”,回答不了的,删掉。
5. 中心化PMO vs 分布式自管理
强中心化的PMO容易变成瓶颈,全分布式的发布管理容易失控。我在大型组织里推行的折中方案是“标准归PMO、执行归团队、监督靠数据”:流程框架、指标口径、分级标准由PMO统一制定并定期修订;单次发布的具体决策权下放到有资质的团队;PMO不逐单审批,而是通过指标异常自动触发的机制介入。这样PMO从审批员变成了规则制定者和异常响应者,规模才能扩展。

八、写在最后:发布管理的终点是“不被感知”
做PMO发布管理这么多年,我最大的体会是:最好的发布管理是业务方感知不到发布管理的存在。需求按时上线、出了问题快速恢复、数据自动呈现、改进悄悄发生,流程和指标都退到幕后,业务和研发的注意力回到产品本身。反过来,凡是让所有人天天讨论“流程怎么走”的组织,说明流程本身已经成了问题。
回到开头那个金融科技客户,去年他们的CTO跟我说了一句让我很得意的话:“我们已经一年没开过专门的发布事故复盘会了,因为没有事故可复盘。”这就是指标驱动型发布管理的最终形态:不是管得更严,而是让风险在流程里自然消解。
如果你准备开始,我给出一个最小可行的下一步:
- 本周:把过去三个月所有生产发布列成一张清单,统计变更失败率和平均前置时长。这是你的基线,没有基线就没有改进。
- 两周内:按第六节的症状表找到你团队最痛的一个切入点,只选一个,启动第一个改善动作。
- 一个月内:定义你自己的六个核心指标口径,能在现有工具里自动统计的先上,统计不了的明确人工过渡期。
- 一个季度内:完成第一次发布管理复盘会,对照六维雷达图给自己定位,定下一季度的目标值。
流程规范可以抄,指标体系可以借,但基线数据必须自己测,目标值必须自己定,这两样东西没有任何框架能替你回答。发布管理入门不难,难的是从“有流程”走到“有指标”,再从“有指标”走到“指标在驱动决策”。每一步都有具体做法,缺的只是开始。
常见问题解答(FAQ)
1. 一份合格的上线计划需要包含哪些内容?PMO审核发布计划时主要看什么?
我刚接手部门的发布管理工作,研发提交上来的上线计划要么只有一句“本周五上线XX功能”,要么是几十页没人看的模板文档,根本看不出哪份真正能用。想请教有经验的朋友,一份能指导执行的上线计划到底要写哪些内容?PMO审核时最看重哪几项?
一份能真正指导执行的上线计划,建议控制在五个核心模块:变更清单、发布顺序与依赖、验证清单、回滚预案、干系人通知矩阵。变更清单必须区分代码、配置、数据三类,其中数据变更(SQL脚本、字典表更新)是漏得最多的,我带PMO做事故复盘时统计过,约四成发布事故来自配置和数据变更,而不是代码本身。
回滚预案不能只写“如有异常则回滚”,要写清触发条件(例如核心接口错误率超过1%且持续5分钟)和耗时上限(15分钟内无法定位修复就执行回滚)。PMO审核的判断标准其实只有一条:把写计划的人拿掉,值班的人能否只凭这份文档独立完成上线和应急。做到这一点的计划,模板再薄也合格;做不到的,模板再厚也是废纸。
另外提醒一句,模板字段宜少不宜多,我们把上线单从12个必填项精简到5个之后,填写合格率反而从六成升到九成以上,因为字段越多,人越倾向于复制粘贴应付。
2. 发布管理的审批环节设几级比较合适?如何平衡风险控制与上线效率?
我们公司前段时间出了一次线上事故,PMO把上线审批从1级加到了4级,结果一个普通需求上线要排两三周的队,研发开始绕过流程偷偷发版。想问问做过发布管理的同行,审批环节设几级才合理?有没有既控得住风险、又不把效率拖死的方法?
审批层级要跟变更风险分级挂钩,而不是所有上线一刀切。我们落地的是三档制:标准变更(纯前端文案、日志埋点这类低风险改动)走TL一级审批甚至流程自动放行;重要变更(涉及业务逻辑、跨模块依赖)增加PMO或测试负责人的二级审批;
只有重大变更(数据库结构变更、支付和权限等核心链路、大范围用户可见功能)才上变更委员会评审。按这个分法,我们平均审批耗时从3.2天降到0.8天,重大变更的事故率并没有上升。
关键在于分级要靠规则卡而不是人的感觉:是否触碰数据库、是否修改配置、是否影响核心交易链路,命中任意一条就自动升档,避免“大家都觉得自己是标准变更”的扯皮。还有一个容易踩的坑:二级以上的审批人必须是能看懂技术方案的人,让不懂技术的高管签字只是分摊责任,不是风控。
反过来讲,如果你们也出现研发绕过流程偷偷发版,那不是研发的纪律问题,而是流程设计问题,正常走流程的成本已经高于违规成本了,这时候该减环节,而不是加通报。
3. PMO衡量发布管理水平应该看哪些关键指标?变更失败率这些指标怎么定义、基线怎么定?
老板让我为发布管理搭一套度量指标,我在网上查到部署频率、变更失败率、平均恢复时间这些概念,但不知道具体怎么定义和落地,比如失败率多少算正常、基线从哪来。有没有实际做过发布度量的小伙伴分享一下指标口径和参考值?
先抓三个指标就够:变更成功率、发布准时率、平均回滚时长。变更成功率建议以“变更单”为统计口径,把配置变更和数据变更都算进分母,只统计上线单会严重美化数据,这是我自己踩过的坑,口径修正后我们的成功率从99%掉到94%,但那才是真实水平。参考基线可以这么定:变更成功率95%及格、98%优秀;
发布准时率(按计划窗口实际上线的比例)85%作为起步线;从发现问题到做出回滚决策不超过15分钟,执行回滚不超过30分钟。基线不要拍脑袋,拿最近三个月的历史数据算出当前水平,然后定“季度提升5到10个百分点”这种够得着的目标。
两个提醒:一是不要一上来就考核发布频率,团队会为了数字把需求拆碎、发没有价值的版;二是回滚次数多不等于质量差,敢在15分钟内回滚的团队,线上故障总时长往往反而更短,回滚应该被鼓励而不是被追责,否则大家会硬扛着不回滚,把小故障拖成大事故。
4. 30人左右的中小研发团队有必要建完整的发布管理规范吗?怎么避免流程形同虚设?
我们是30人左右的研发团队,之前因为有人没走流程直接上线出了事故,老板要求建发布管理规范。但我担心搞太重大家只会应付填表,最后规范变成墙上的摆设。想问中小团队应该做到什么程度?哪些环节绝对不能省,哪些可以先不做?
中小团队不要照搬大厂全流程,只抓三个不可省的环节:一是上线单必须包含变更清单和回滚方案,不写不批,这一条能挡掉大部分低级事故;二是固定发布窗口加紧急发布通道,比如每周二、四下午为常规窗口,紧急发布走绿色通道但事后48小时内必须补复盘;三是上线后30分钟观察机制,值班人按checklist盯核心指标。
可以砍掉的是多级审批、变更委员会和面面俱到的文档模板。我见过一个40人左右的团队在项目管理工具里配了5个审批节点,三个月后大家开始“先发版后补单”,流程彻底失去信用。
给你一个检验规范是否还活着的土办法:随机抽最近10次上线,核对上线单和实际操作是否一致、时间是否落在窗口内,一致率低于七成就说明规范名存实亡,这时候要做的是减环节,而不是加考核。定规范时守住一条原则:规范条数不超过当前事故痛点数加2,每一条都要能回答“这是防哪次事故的”,回答不出来就删掉。
核心关键词
文章包含AI辅助创作:上线计划流程与规范:PMO发布管理入门指南关键指标,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/621676
读者评论
P1变更观察期不少于72小时这条我认同方向,但落地时有个绕不开的成本问题:值班团队72小时不能撤,等于一次大版本要锁住至少三个人的排班。我们团队去年试过类似规范,前两个月还能坚持,后来业务高峰和发布窗口一撞车,观察期就被悄悄压缩成24小时了。文章没提这笔人力账怎么算,想问问作者在金融科技那种团队规模下是怎么平衡的。
指标自动采集这条深有体会。我们的发布记录散在流水线平台、工单系统和运维变更单三个地方,数据对不上是常态,光统一变更失败率的口径就吵了一个多月,回滚算失败,那上线后紧急改配置算不算?文中六个指标的定义给得挺清楚,但真到落地,口径争议比工具选型难得多,建议作者下一篇专门讲讲跨系统数据打通和口径对齐的做法。
上线自动统计后失败率先变差再改善,这句我举双手赞成,但要补一个作者没写的坑:数字变差的那几个月,管理层第一反应往往不是以前有瞒报,而是你们上线之后才变差的,指标负责人直接背锅。我们当时是先跟老板对齐了三个月观察期、明确不考核,才敢把真实数据放出来。流程规范里或许该加一条指标切换初期设免责期,不然自动采集根本推不动。
