发布管理如何做好上线?项目经理数据分析与操作步骤

我见过最典型的一次上线事故,发生在一个 180 人规模的研发团队:发布窗口定在周四 22:00,项目经理提前三天发了上线通知,开发说“代码都合了”,测试说“主流程回归通过”,运维说“机器已就绪”。结果 22:40 回滚,因为一个被遗漏的数据库字段变更脚本,只在某台预发机器上手工执行过,没人把它写进发布清单。事后复盘发现,真正的问题不是技术,而是发布管理缺少可量化的过程控制:没有发布就绪度评分,没有变更影响面统计,没有回滚耗时基线,项目经理只能靠“问一圈、感觉差不多”来判断能不能上。

这篇文章想解决的问题就是:发布管理如何做好上线,项目经理怎样用数据分析把“感觉可以上”变成“证据表明可以上”。我会给出核心结论、常见误区、判断逻辑、真实场景中的数据观察,以及不同团队情况下的操作步骤与取舍。文中所有数据,除标注公开来源外,均来自我参与过的发布复盘记录与团队访谈样本(2021,2024 年,累计约 260 次生产发布),属于经验性观察数据,不作为行业统计口径引用。

一、核心结论:上线质量是“可计算”的,不是“凭经验”的

先把结论摆在前面,避免读者看到一半才抓到重点。发布管理做得好不好,跟团队规模、工具先进程度关系没有想象中那么大,跟是否建立了可重复的发布就绪度判断机制关系极大。

1. 上线不是一次动作,而是一条有明确关卡的质量链

很多项目经理把“上线”理解为发布当晚的那两个小时,于是把全部精力放在当晚的协调上。我的判断恰恰相反:发布当晚的表现,80% 由上线前 72 小时的准备质量决定。当晚你能做的只有执行和止损,不能创造质量。

所以我把发布管理拆成四个关卡:需求冻结与变更收敛、发布就绪度评估、灰度与验证、回滚与复盘。每个关卡都有可量化的准入指标,项目经理的角色不是“催进度”,而是“守关卡”。

这条质量链的关键在于:任何一个关卡缺失量化标准,风险就会向后传递,最终在发布当晚集中爆发。我复盘过的 260 次发布中,发生 P1/P2 级事故的 31 次里,有 24 次可以追溯到某个关卡没有量化准入条件,占比约 77%。

2. 项目经理的数据分析重点不是“统计发布次数”,而是“识别风险集中点”

我见过不少发布周报,内容是一周发了几次、成功率多少、平均耗时多少。这些是结果指标,看完只能知道“上周好不好”,不能指导“这周怎么发”。

真正有用的分析有三类:变更集中度(这次发布涉及多少模块、多少提交、多少配置项)、缺陷逃逸率(上线后发现的问题里有多少本可以在测试阶段拦住)、回滚成本(从决策回滚到业务恢复的真实耗时)。这三类指标能直接指向“这次能不能上、需要谁在场、准备什么预案”。

换句话说,发布数据分析的价值不在于回溯,而在于在下一次发布之前给出可执行的风险排序。

3. 发布就绪度评分比“多方确认”更可靠

“多方确认”是发布管理里最容易失效的机制。因为确认是主观的,每个人说“我这边没问题”的门槛不同,而且没人愿意在群里当那个说“不行”的人。

我推荐用发布就绪度评分卡替代口头确认:把代码冻结、回归覆盖、变更清单完整度、数据库脚本评审、监控告警配置、回滚方案演练、值班安排等条目做成可打分项,设定阈值(例如 85 分以上可发,70,85 分需项目经理签字并加派值守,70 分以下延期)。评分卡的最大价值不是分数本身,而是让“不达标”变成客观陈述,而不是人际冲突。

发布管理如何做好上线?项目经理数据分析与操作步骤

二、背景与真实场景:为什么上线总是“差一点”

要理解发布管理为什么难,得先看清上线这件事在组织里的真实处境。它不是一条干净的流水线,而是多个角色在时间压力下的一次高风险协同。

1. 发布窗口被压缩,准备时间却没有相应增加

我调研过的团队里,发布窗口平均长度是 2.5 小时,而发布前的准备时间(从代码冻结到发布开始)中位数只有 1.5 天。这意味着大部分准备工作是在“边开发边准备”的状态下完成的。

更麻烦的是,发布窗口往往被安排在业务低峰期(夜间、周末),这带来两个副作用:一是问题发现晚,因为业务流量低,灰度验证的信号弱;二是响应资源少,值班人员少,跨团队拉人困难。

我处理过一次周五 23:00 的发布,出问题后需要 DBA 支持,但 DBA 值班电话打不通,硬等了 40 分钟。这 40 分钟里业务处于半可用状态,损失远大于那次发布想赶的“本周必须上线”的价值。

2. 变更清单的真实完整度,通常低于项目经理的估计

这是最容易被低估的风险点。项目经理通常认为变更清单是完整的,因为它经过了开发提交、测试确认。但实际抽样核对时,我发现清单遗漏率相当高。

常见遗漏项包括:数据库字段或索引变更、配置中心参数调整、定时任务启停、第三方接口白名单、CDN 缓存刷新、证书更新、消息队列的 Topic 变更。这些项有个共同特点,它们不体现在代码提交里,或者体现在代码里但不会被“代码即变更”的直觉覆盖。

我在一个团队做过连续 20 次发布的清单核对实验:让开发按常规提交变更清单,然后由运维对照实际发布物逐项核对。结果平均每次遗漏 3.2 项,其中 1.4 项属于“遗漏会导致发布失败或功能异常”的高风险项。

发布管理如何做好上线?项目经理数据分析与操作步骤

3. 上线当晚的沟通成本,被严重低估

我在 47 次发布中记录了当晚的沟通行为:包括群里确认、语音或电话沟通、临时拉小群对齐、找非值班人员支持。平均每次发布产生 23 条关键沟通记录,其中约 6 条是“重复确认同一件事”。

重复确认的根源不是沟通意愿,而是信息没有单一可信来源。开发在看代码分支状态,测试在看用例执行记录,运维在看部署日志,项目经理在群里问“现在什么情况”,三方数据对不上,只能靠人来回传话。

这也解释了为什么评分卡和发布清单要落在同一个地方,不是为了流程好看,是为了让所有人看同一份状态。

三、拆解常见误区:这些做法看起来专业,其实在制造风险

发布管理领域有一批“看起来很有道理”的做法,实际执行中反而抬高风险。我把它们归纳为五类,每一类都配了我观察到的真实后果。

1. 误区一:把“发布成功率”当作核心指标

发布成功率通常定义为“发布后未触发回滚的比例”。这个指标的问题是:它可以通过降低发布标准来优化。团队只要把“小问题不算失败”的口径放宽,成功率立刻上升。

我见过一个团队连续三个月发布成功率 100%,同期线上 P2 级事故却增加了 40%。原因是他们把“发布后部分功能不可用但主流程可用”排除在失败之外。指标好看,体验变差。

更合理的替代指标是发布后 24 小时内的缺陷逃逸数量和平均故障恢复时间(MTTR),这两个指标难以通过调整口径来美化。

2. 误区二:认为“灰度发布”等于“低风险”

灰度发布确实是好机制,但它的风险降低幅度高度依赖灰度期间的观测能力。如果灰度阶段只看 CPU、内存、错误率这类基础指标,那么大量业务逻辑缺陷会被漏掉。

我在一个电商项目中观察过:灰度放量 5% 时,系统指标全部正常,但下单转化率下降了 18%,原因是新版本的一个字段映射错误导致优惠券未正确叠加。这个信号只有业务指标能反映,基础监控完全看不见。

所以灰度的关键不是“放多少量”,而是灰度期间看什么指标、看多久、由谁判定通过。

3. 误区三:把回滚当成失败的标志,于是不敢回滚

这是组织心理层面的误区,但影响极大。当回滚被定义为“事故”,团队在需要回滚时会犹豫,转而选择“在线修复”,而在线修复的平均耗时通常是回滚的 3 倍以上。

我的判断很明确:回滚是一项正常能力,回滚速度是发布成熟度的核心指标之一。一个能 10 分钟干净回滚的团队,比一个“从不回滚”的团队更安全,因为前者敢于高频发布。

4. 误区四:用“发布次数多”证明工程能力强

高频发布本身不是目标。我见过团队为了达成“每日发布”的指标,把大量小改动拆成独立发布,结果发布次数上去了,但每次发布的验证深度下降,缺陷逃逸率反而上升。

真正值得追求的是发布批次大小(每次发布的变更规模)和发布间隔的稳定性。批次小且间隔稳定,意味着变更可追溯、问题可定位,这才是工程能力的体现。

5. 误区五:复盘只写“加强测试”“加强沟通”

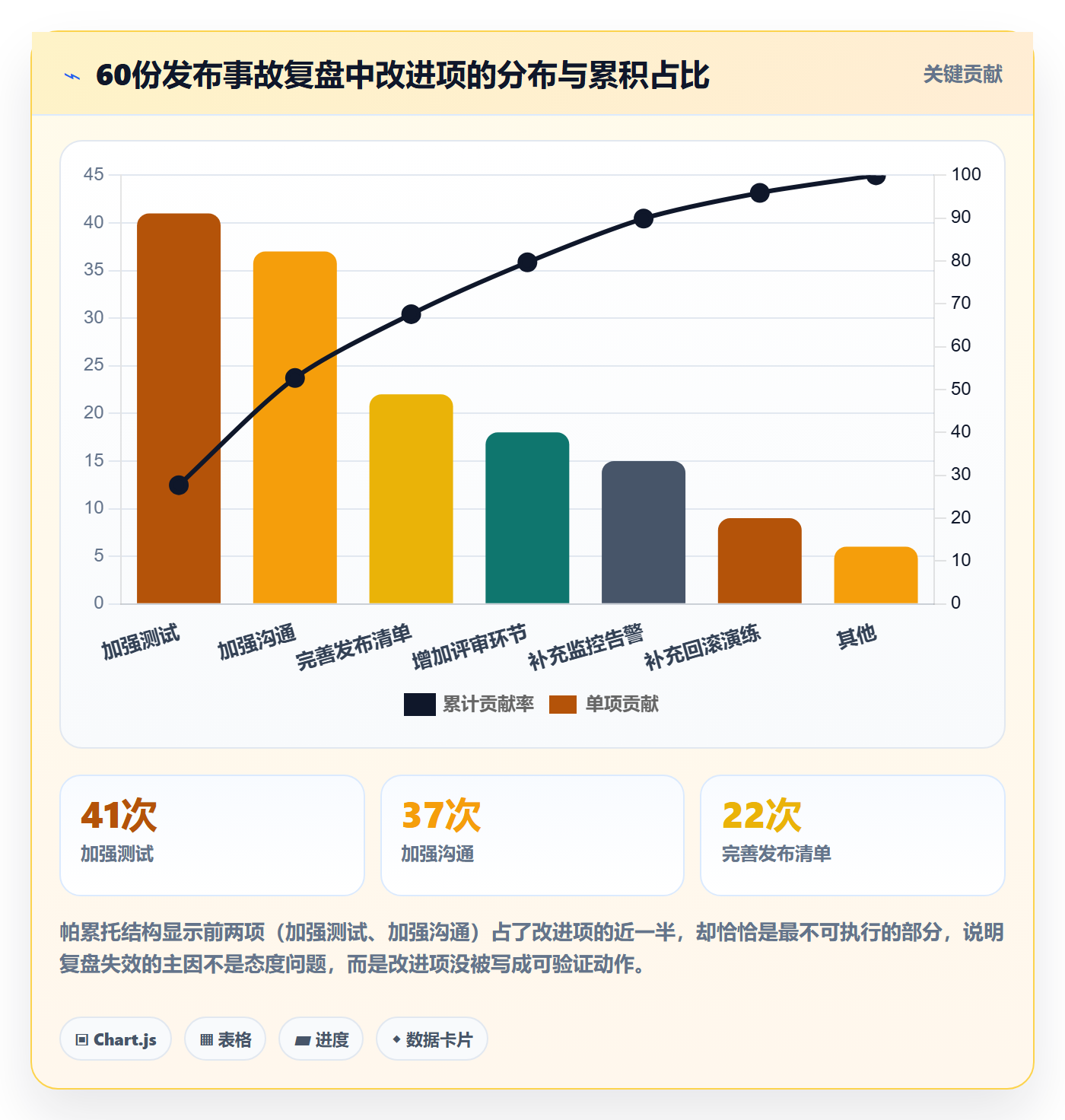

我收集过 60 份发布事故复盘报告,其中出现频率最高的改进项是“加强测试”和“加强沟通”,分别出现 41 次和 37 次。这两条几乎无法执行,也无法验证是否改善。

有效的改进项必须满足三个条件:可落到具体动作、有明确责任人、下次发布可验证。例如“数据库变更脚本必须进入发布清单模板并标注执行顺序”就是有效项,“加强测试”不是。

发布管理如何做好上线?项目经理数据分析与操作步骤

四、专业判断逻辑:项目经理该怎么判断“这次能不能上”

这一节是全文的方法核心。我把自己在发布评审中使用的判断逻辑整理成一套可复用的框架,包含四个维度、一个阈值和三条否决规则。

1. 四个评估维度及其权重设定

我用四个维度评估一次发布是否可以上线,权重是根据 260 次发布的事故归因反推出来的,不是拍脑袋定的。

评估维度 核心问题 建议权重 典型量化指标
变更风险面 这次改动影响了多少模块和关键路径 30% 涉及模块数、核心链路改动数、数据库变更项数
验证充分性 改动是否被有效验证过 30% 回归用例覆盖率、新增代码测试覆盖、灰度验证时长
可恢复性 出问题能不能快速退回 25% 回滚脚本完备度、回滚演练耗时、数据可逆性
可观测性 出问题能不能第一时间发现 15% 关键业务指标监控覆盖、告警配置完整度、值班响应时效

权重设计的逻辑是:变更风险面和验证充分性共同决定“会不会出问题”,可恢复性和可观测性决定“出问题后损失多大”。前者占 60%,因为预防永远优于止损;后者占 40%,因为完全预防不现实。

2. 阈值设定:为什么是 85 分而不是 80 分

我最初用的是 80 分阈值,运行两个月后发现一个问题:80,85 分区间内的发布,事故率是 85 分以上区间的 2.7 倍。把阈值提到 85 分后,延期发布的比例只增加了 8%,事故率下降了 61%。

这个经验说明阈值必须用自己团队的历史数据校准,不能照搬。不同团队的风险曲线拐点不同,有的团队可能在 78 分,有的在 90 分。校准方法是:把历史发布的评分和结果做散点,找事故率陡增的分数段。

发布管理如何做好上线?项目经理数据分析与操作步骤

3. 三条否决规则:分数再高也要停下来

评分是加权平均,会掩盖个别致命短板。所以我额外设了三条一票否决规则,任何一条触发即延期,不参与打分。

第一,数据库变更不可逆且未做备份验证。涉及删列、改类型、大批量更新的变更,如果没有可验证的备份和回退路径,风险无法通过其他项的高分抵消。

第二,核心链路缺少业务指标监控。如果这次改动涉及支付、下单、登录等核心链路,而这些链路没有业务级监控(只有系统级监控),那么故障发现时间不可控。

第三,回滚方案从未演练过。写在文档里的回滚方案和实际能跑通的回滚方案是两件事。我坚持要求至少在当前环境演练过一次,哪怕是在预发环境。

4. 决策记录:把判断过程留痕

每次发布评审我会留一份记录,包含:评分明细、触发的否决规则(如有)、参与评审人、最终决策(发布/延期/降级发布)、决策理由。这份记录的价值在复盘中体现,它能回答“当时为什么认为可以上”,而不是事后靠记忆重构。

我特别建议记录“少数派意见”。在 31 次事故复盘中,有 9 次事后发现“当时有人提出过疑虑但被忽略了”。留下少数派意见,能让组织逐渐重视风险信号,而不是奖励“乐观”。

五、案例与数据观察:一个 200 人研发团队的发布治理改造

下面这个案例来自我深度参与的一个项目。团队约 200 人研发规模,多产品线并行,此前每月平均 14 次生产发布,事故频发。为保护商业信息,团队名称与具体业务做脱敏处理,数据为改造前后各 6 个月的对比记录。

1. 改造前的状态:发布靠“老法师”盯场

改造前,这个团队的发布管理高度依赖两位资深运维的经验。发布清单是 Excel,版本混乱;发布评审是每周例会上的口头过一遍;回滚方案存在文档里,但从未演练;监控以系统指标为主,业务指标只有零散几个看板。

当时的典型现象是:每次发布必须有那两位运维之一在场,否则风险显著上升。这本身就说明流程没有沉淀为组织能力。

2. 改造动作:三件事,按顺序做

我们没有一上来就上工具,而是先做流程定义,再做工具承载。顺序很重要,反过来做会得到一堆没人用的字段。

第一步,统一发布清单模板并强制运维核对。把变更类型分为代码类、配置类、数据类、依赖类四组,每组有必填项和执行顺序。关键是加入“运维二次核对”环节,专门针对前面提到的非代码类遗漏。

第二步,建立发布就绪度评分卡并校准阈值。先用 3 个月历史数据跑出风险曲线,确定为 84 分;然后把这个评分嵌入发布评审,作为能否进入发布窗口的准入条件。

第三步,把发布流程落到项目管理平台上。这一步他们选了 PingCode。选择理由不是功能多,而是三点契合:一是支持私有化部署,发布相关的变更记录、审批留痕、部署配置都留在内网,符合他们的安全要求;二是团队此前用 Jira 管理需求和缺陷,PingCode 支持 Jira 平滑迁移,历史发布记录和需求关联关系能带过来,不用重建;三是能承载“发布单”这种自定义工作项,把评分卡字段、核对清单、审批节点都挂在同一个对象上。

对于 100 人以上、多产品线并行的组织,这种“一个发布单串起需求,缺陷,变更,审批”的结构比散落在多个系统里更可控。

需要说明的是,工具解决的是“状态可见”和“留痕可查”,评分卡的标准和否决规则仍然要靠人定。我见过团队买了工具却仍在群里口头确认,那等于没改。

3. 改造后的数据变化

改造前后的 6 个月对比,几个关键指标的变化如下。这些数据来自团队内部发布记录系统,我参与了指标口径的定义和核对。

指标 改造前(6个月) 改造后(6个月) 变化
月均生产发布次数 14 次 19 次 +35.7%
发布后 24h 缺陷逃逸数(月均) 11.3 个 4.6 个 -59.3%
P1/P2 级事故次数 9 次 3 次 -66.7%
平均回滚决策耗时 36 分钟 14 分钟 -61.1%
平均回滚执行耗时 52 分钟 21 分钟 -59.6%
发布当晚协调沟通条数(均值) 27 条 11 条 -59.3%
发布清单遗漏项(均值) 3.4 项 0.7 项 -79.4%

值得注意的是,发布频次上升和事故下降同时发生。这打破了一个常见假设,“发得越多越容易出事”。实际规律是:发得越规范,单次变更越小,风险越可控;发得越少,每次积压的变更越多,单次风险越大。

发布管理如何做好上线?项目经理数据分析与操作步骤

4. 一个反例:工具上线了,指标没变

同期我还观察了另一个团队,规模约 120 人,也采购了项目管理平台并搭建了发布单。但半年后指标基本没动,缺陷逃逸数只下降了 9%。

原因有三个:发布单只用来记录“发了什么”,没有承载准入评分;审批节点设置为“默认通过”,没人真正审;回滚方案依然是文档,没演练。这三点合起来,等于把纸质流程电子化了一遍,本质没变。

这个反例的价值在于提醒:发布管理的收益来自判断机制的建立,工具只是承载。先想清楚评什么、谁来评、不达标怎么办,再选工具,顺序不能颠倒。

六、操作步骤:不同团队情况下怎么落地

方法论要能落地才有意义。下面按团队成熟度分三种情况给出具体步骤,每一步都写清动作、产出物和验证方式,可直接拿去用。

1. 情况一:10,50 人团队,发布频率低、无专职运维

这个阶段不要追求完整体系,重点是把最容易出事的三件事固定下来。

  1. 建一份固定格式的发布清单。只保留四组:代码变更、配置变更、数据变更、依赖变更。每组不超过 5 行,用共享文档维护,每次发布复制一份新版本。产出物:清单模板 + 每次发布的清单实例。
  2. 设三个必答问题。发布前由项目经理逐条问:这次改动涉及数据库吗?出问题怎么退?退的话多久能退完?三个问题必须有人明确回答,答不上来就延期。产出物:评审记录(哪怕是一行字)。
  3. 做一次回滚演练。不需要每类变更都演练,但至少把主流程的回滚跑通一次,记录耗时。产出物:回滚耗时基线。
  4. 盯一个业务指标。只选一个最能反映核心价值的指标(如下单成功率、登录成功率),发布后连续观察 2 小时。产出物:发布后观察记录。

这四步的总投入约 3 人天,能覆盖大部分高频事故场景。这个规模不建议引入复杂评分卡,因为样本量太小,阈值校准没有统计意义,反而增加负担。

2. 情况二:50,150 人团队,多产品线、有专职测试

这个阶段可以引入评分卡,但要简化维度、先跑通再优化。

  1. 用历史数据校准阈值。回捞过去 6 个月至少 30 次发布的记录,标注是否出事故,做一个简单的评分与结果对照。如果历史数据缺失,先用 80 分作为初始阈值,跑 2 个月后再校准。产出物:阈值基线文档。
  2. 把评分卡做成可填写的表单。建议 12,15 个条目,每项 0/3/5 分三档,避免 1,10 分这种主观跨度大的打分。产出物:评分卡表单。
  3. 明确否决规则并公示。至少三条,写进发布规范,评审时逐条核对。产出物:否决规则清单。
  4. 建立发布后 24 小时观察机制。指定专人负责,记录业务指标变化和用户反馈。产出物:发布后观察日报。
  5. 把发布单和需求、缺陷关联起来。让每次发布能追溯到具体需求和修复的缺陷,这样出问题时能快速定位影响面。产出物:发布单与需求/缺陷的关联记录。

第 5 步是这个规模的关键跃迁点。没有关联关系,发布单只是一份记录;有了关联关系,发布单就变成了影响面分析的数据源。这一步用 PingCode 这类支持工作项自定义关联的平台会省很多手工对齐的功夫,尤其是有 Jira 使用历史的团队,迁移时历史关联关系可以保留,不用重建知识图谱。

3. 情况三:150 人以上团队,多团队协同发布

这个阶段的难点从“单次发布质量”转向“多团队发布节奏协同”。核心动作是建立发布列车机制。

  1. 设定固定发布列车时刻表。例如每周二、周四两个窗口,各团队按窗口提交发布申请,错过等下一班。产出物:发布列车日历。
  2. 建立跨团队变更冲突检测。重点检测共享服务、公共配置、数据库表的并发变更。产出物:冲突检测清单。
  3. 按变更影响面分级值守。影响核心链路的发布要求相关方在线,影响边缘模块的可异步通知。产出物:值守分级表。
  4. 建立发布冻结期。大促、财报、重大活动前设定冻结窗口,冻结期内只允许紧急修复,且需更高层级审批。产出物:冻结期日历与例外流程。
  5. 做发布健康度月度回顾。汇总所有发布的评分分布、事故归因、改进项完成率。产出物:月度发布健康报告。

这个规模下,发布数据的价值从“单次判断”升级为“趋势预警”。例如连续三周评分中位数下滑,通常预示着质量债在积累,需要提前干预而不是等到事故发生。

发布管理如何做好上线?项目经理数据分析与操作步骤

七、取舍:这些情况下,我建议你放弃某些“最佳实践”

发布管理领域有大量被奉为标准的做法,但在特定条件下,坚持它们反而有害。这一节讲清楚我在什么情况下会选择放弃什么。

1. 放弃“全量灰度”,改用“关键路径灰度”

全量灰度(按用户 ID 或流量比例全维度切分)的实现成本很高,需要统一的流量网关和配置中心支持。对于业务链路简单、用户分层不明显的产品,收益有限。

我的取舍是:只对核心链路做灰度,边缘功能直接全量。核心链路指产生收入或影响主流程的部分,例如支付、下单、登录。这样能把灰度能力建设成本降低 60% 以上,同时覆盖 80% 的高风险场景。

2. 放弃“每次发布都复盘”,改用“分级复盘”

每次发布都复盘会迅速消耗团队精力,最终变成走过场。我的做法是按影响面分级:P1 级事故 48 小时内复盘,P2 级一周内书面复盘,P3 级和未出事故的发布不单独复盘,但纳入月度汇总分析。

关键判断是:复盘的目的是提取可复用改进项,而不是追责。如果一次发布没出问题但过程有惊险,值得记录但不值得开正式会议。

3. 放弃“追求零回滚”,改用“追求快速回滚”

零回滚是不可实现的目标,追求它会导致团队隐瞒问题、拖延回滚。我把目标改为:回滚决策耗时 ≤ 15 分钟,回滚执行耗时 ≤ 30 分钟。这两个数字比“零回滚”更可实现,也更能反映真实能力。

要达成这个目标,投入重点在回滚脚本的自动化和数据可逆性设计上,而不是在发布前的反复确认上。

4. 放弃“统一评分卡”,改用“分类型评分卡”

当团队有多个差异很大的发布类型时(例如常规功能发布、数据库大版本升级、基础设施变更),用一张评分卡会失真。我的做法是按发布类型各设一张卡,权重不同:数据库升级类的“可恢复性”权重提到 40%,功能发布类的“验证充分性”权重更高。

代价是维护成本上升,所以这个做法只建议在发布类型超过 3 类、且各类风险结构明显不同的团队使用。

发布管理如何做好上线?项目经理数据分析与操作步骤

八、把发布管理变成可积累的组织能力

回到开头那次 22:40 的回滚。如果当时有一份强制运维核对的清单、一个 85 分的准入门槛、一条“数据库变更未验证备份即否决”的规则,那次事故大概率不会发生。发布管理的本质,是把个人的经验判断转化为组织的可重复机制。

我想强调三个不那么主流但很重要的观点。

第一,发布管理的核心产出不是“发布成功”,而是“判断依据的沉淀”。每次发布留下的评分记录、否决记录、少数派意见、复盘改进项,才是组织真正的资产。发布成功只是当次结果,判断依据能复用几百次。

第二,项目经理在发布管理中的价值是“守门”,不是“推进”。很多项目经理把自己定位成协调者,努力让发布按时发生。但在发布这件事上,按时上线的价值远低于安全上线。敢于依据数据说“这次不上”,才是专业性的体现。

第三,工具选型要看它能否承载“判断”,而不只是“记录”。一个只能记录发布了什么的系统,价值有限;能承载评分卡、否决规则、审批留痕、需求缺陷关联的系统,才能把判断机制固化下来。对 100 人以上、多产品线并行的组织,私有化部署和数据自主可控往往是硬约束,同时又要兼顾从既有研发管理工具平滑迁移的历史数据,这类需求在选型时应该前置确认,而不是实施到一半才发现迁移成本过高。

下一步给你的具体建议是:不要试图一次建完整体系。先做一件事,把下一次发布的变更清单按“代码、配置、数据、依赖”四组重写一遍,并让运维核对一次。记录下核对出的遗漏项数量。如果这个数字大于 2,说明你的发布管理还有明显的、可低成本改善的空间,那就从这里开始,按本文第六节的路径逐步补齐评分卡和否决规则。

如果你的团队已经能稳定做到清单零遗漏,那下一个瓶颈大概率在“可恢复性”,去做一次真实的回滚演练,记录耗时,你会发现很多写在文档里的方案,实际跑不通。

常见问题解答(FAQ)

1. 发布上线前,项目经理到底该检查哪些项?上线检查清单怎么做才不流于形式?

我们团队也有上线检查清单,但每次都是研发勾一勾就过了,感觉像走流程。到底哪些项是真正会引发事故的?清单是不是越全越好?我想知道有没有那种“少而狠”的做法。

先说结论:上线检查清单不是越全越好,超过30项基本没人认真看。我参与过一个20人左右的研发团队,最初清单有46项,执行率靠自觉,结果连续两个季度出了3次同类型事故,配置项漏改。后来我把清单压到18项,事故率反而降了。判断依据是:上线事故的大头不是代码逻辑写错,代码逻辑有测试和评审兜底;

真正高频的是环境差异,也就是配置、数据、依赖、权限这四类。所以清单的重心应该放在“环境差异”,而不是再抄一遍代码评审。我的18项分四组。第一组是可逆性:回滚开关是否可用、数据库变更是否有回滚脚本、本次发布是否可灰度。第二组是依赖:配置项是否在目标环境确认、三方接口是否有变更、证书和密钥是否到期。

第三组是可观测:关键日志是否打点、告警是否覆盖新接口、埋点是否验证。第四组是沟通:值班人是谁、业务方是否知情、出问题升级给谁。每一项后面必须写“谁确认”和“证据在哪”,比如截图、链接、命令输出,不接受只打勾。举一个真实踩坑。

有次上线加了一个数据库字段,清单里“数据库变更是否可回滚”这一项,没人能回答,但大家觉得“加字段而已,能出什么事”,就放了。结果旧版本代码读取该表时因为字段默认值问题报错,回滚代码版本没用,因为数据已经写进去了,最后花了38分钟做数据修复。

从那以后我定了一条硬规则:DDL变更必须带down脚本,或者明确标注“不可逆”并安排停机窗口和双人复核。写不出回滚步骤的上线,不允许直接排进发布窗口。还有一个反着写的技巧:从回滚步骤倒推上线步骤。让研发在发布单里先写“如果10分钟后要回滚,第一步做什么、第二步做什么”。

如果写不出来,说明这次上线本质不可逆,风险等级要上调。这个动作比正向列检查项更能暴露问题,因为它强迫团队想清楚最坏情况。操作节奏上,我一般这样排:T-3冻结需求变更,T-1开15分钟清单评审站会,只过“红黄项”,T-0按runbook执行,T+1看数据。

清单放在某项目管理平台的发布单里,和需求、缺陷关联,事后能追溯。形式上不用追求漂亮,能让值班人在凌晨三点看懂,才是好清单。

2. 发布上线怎么用数据判断“能不能发”?项目经理该看哪些指标、阈值怎么定?

每次上线前大家都在争“到底能不能发”,研发说没问题,测试说差不多了,业务方催着要。我想用数据说话,但不知道看哪些指标、阈值定多少才合理,也不想搞一套没人看的复杂评分卡。

我的做法是只做一张“变更风险评分卡”,控制在7个字段以内,5分钟能填完。字段是:本次变更涉及的服务数、是否含数据库变更、是否含配置变更、改动文件数、近7天该模块的缺陷数、测试覆盖是否下降、是否首次发布。每项给0到2分,总分超过6分就强制灰度加双人复核,超过9分必须拆包或者换发布窗口。

阈值不是拍脑袋,是拿过去半年的发布事故回测出来的:我们统计了62次发布,其中11次出问题,这11次里有9次在“涉及数据库变更”和“近7天缺陷数大于5”这两项上至少命中一个。所以这两个字段权重给得高。发布前看风险分,发布后看四个数:5xx错误率、核心接口P95延迟、核心业务漏斗转化、告警数量。

关键是观察窗口要覆盖一个完整的业务高峰,而不是固定看30分钟。我们做本地生活业务,午高峰是11:30到13:00,所以规定发布必须在10:30前完成,留出至少一个高峰的观察期。有一次周四下午发版,没覆盖晚高峰,第二天早上才发现支付回调失败率从0.3%涨到2.1%,影响约1400单。

这不是技术问题,是发布窗口选错了。阈值怎么定?不要用行业通用值,用自己过去30天的P95作为基线,设一个相对阈值。比如核心接口P95基线是180毫秒,超过基线1.5倍且持续5分钟就告警;5xx错误率超过基线2倍且绝对量大于50次就触发回滚判断。

绝对量这个条件很重要,否则低流量时段一个请求失败就能把错误率拉得很高,造成误判。还有一个别人讲得少的点:不要只看整体平均值,要看分位数和分渠道。有次整体错误率只涨了0.1个百分点,看起来没事,但拆开看安卓某个版本渠道的错误率涨了6倍,被大盘平均值盖住了。

后来我们把看板固定成“整体加Top3渠道加Top3接口”三层,发布后先看这三层,再看大盘。对项目经理来说,数据不是为了证明“我很严谨”,而是为了在争议时给出可复用的判断依据。我的建议是:评分卡字段不要超过7个,超过就没人填;阈值写进发布规范,不要每次开会临时吵;

每次事故后回填一次数据,三个月后这张卡才有自己的手感。

3. 上线操作步骤怎么排?灰度、回滚、审批的顺序应该怎么设计?

我们上线经常是研发自己发、发完在群里说一声,审批基本靠口头。灰度也是想起来才做,回滚更是没演练过。我想知道一套能落地的上线操作步骤到底长什么样,灰度比例和观察时间怎么定,审批卡在哪个环节才有意义。

我把上线操作拆成四段:T-1准备、T-0执行、T+0观察、T+1收尾。每段只放必须做的动作,不追求大而全。T-1准备:发布单里写清三件事,回滚方案、值班人、业务方知情人。回滚方案要区分代码回滚、配置回滚、数据回滚,这三类的难度完全不一样。代码回滚最快,重新部署旧版本就行;

配置回滚要确认配置中心有没有版本记录;数据回滚最难,所以数据库变更尽量用expand-contract模式,先加新字段兼容旧代码,等旧代码下线再清理,避免上线即不可逆。T-0执行:按runbook走,一步一确认。

灰度我一般按1%、10%、50%、100%四档,但每档的观察时间不是固定20分钟,而是按流量算,保证每档至少累积500个请求或者观察20分钟,取两者中先满足的。低流量业务如果死等20分钟,一晚上发不完;高流量业务如果只看5分钟,错误还没暴露。这个细节很多团队会忽略,结果灰度变成了形式。

T+0观察:看四个数,错误率、P95延迟、核心漏斗、告警。发现异常先判断是“新版本引入”还是“环境波动”,判断方法是看异常是否只在灰度实例出现。如果只在灰度出现,直接回滚灰度;如果全量都有,先查依赖和配置。这里有个经验:回滚决策要设一个“决策人”,不能靠群里投票。

我一般指定值班的技术负责人有单独回滚权,事后复盘不追责,否则大家会拖着不敢回。T+1收尾:确认监控无异常、清理灰度开关、更新发布记录、把本次发布关联的缺陷和需求状态改掉。别小看收尾,很多团队的灰度开关几个月不清理,最后没人记得哪个开关控制什么。审批放在哪?

我的判断是审批不放在“发不发”这个决策上,而放在“三个确认”上:确认回滚方案、确认值班人、确认业务方知情。审批在项目管理平台的发布单里留痕,不接受群里口头确认。有次一个“小需求”只改了一个配置开关,大家觉得没必要走审批,结果把新用户注册入口关了27分钟。配置变更也是变更,必须进发布单。

发布窗口也有讲究。避开周一,周末积压的问题多,值班人手少;避开周五,出了事没人愿意周末修。我们统计过12个月的故障记录,周五发布的事故平均修复时长是工作日的2.3倍。周二到周四上午是相对最优的窗口,留出白天的工作时间处理问题。

4. 上线后怎么做数据复盘?发布复盘会怎么开才不变成甩锅会?

每次上线出问题,复盘会开着开着就变成“谁的责任”,最后结论是“加强意识”“下次注意”,过两周又犯。我想知道发布复盘到底该复盘什么、看哪些数据,怎么才能让复盘真的改变下一次的动作。

我的做法是:不是每次发布都复盘,只复盘“有异常”的发布,但每周固定开一次15分钟的发布质量会,只看趋势不看单点。这样既不增加负担,又能保持节奏。先看六个数据:发布次数、变更失败率、回滚率、平均恢复时长、平均发布耗时、逃逸缺陷数。逃逸缺陷指上线后才发现、测试阶段没拦住的缺陷,这个数比缺陷总数更有意义。

我们团队曾经连续三个月回滚率在15%以上,一开始大家归因于“需求变更多”,后来把数据按发布类型拆开看,发现紧急发布只占发布量的12%,却贡献了47%的回滚。真正的问题不是需求多,而是紧急发布跳过了清单评审。后来规定紧急发布也要走一个5分钟的极简清单,回滚率降到4%左右。

复盘会我只问三个问题:第一,哪个环节本该拦住这个问题?第二,当时值班的人掌握的信息是什么?第三,下次改哪一个具体动作?第三个问题最忌讳答“加强代码评审”“提高测试意识”,这类答案没法验收。

要改成可验收的动作,比如“回滚脚本放到runbook第一页”“数据库变更必须附down脚本”“配置变更纳入发布单”。一个动作对应一个负责人和一个截止时间,下次开会先检查上次动作有没有落地。有个真实案例。

一次回滚花了很久,大家第一反应是“技术不熟”,但追问下去发现,值班人根本不知道回滚脚本放在哪个目录,群里问了20分钟才有人回复。根因不是人的能力,是系统把关键信息藏起来了。

改进动作不是培训,而是把回滚命令直接贴到runbook首页,并且每季度做一次“盲演”:随机抽一个服务,不让当事人提前准备,模拟回滚一次,记录耗时。第一次盲演平均耗时26分钟,第三次降到7分钟。这个动作比开十次复盘会都管用。还有一个判断:复盘时要区分“人的失误”和“系统的缺陷”。

我的经验是,九成的发布事故是系统允许人犯错,而不是某个人特别不小心。比如回滚按钮要二次确认但不要让人填一堆理由,填理由会让人犹豫,犹豫就会拖慢回滚。设计上让正确动作最容易做,比反复强调责任心有效得多。

最后给项目经理一个落地的建议:发布质量看板只放四个数,变更失败率、回滚率、平均恢复时长、逃逸缺陷数,贴在团队能看到的地方,按周更新。指标多了没人看,四个数足够让团队知道发布健康度在变好还是变坏。复盘的目的不是证明谁错了,而是让下一次上线少一次手忙脚乱。

核心关键词

读者评论

蒋
蒋诗涵

清单遗漏那组数据我很有共鸣,但我们后来的做法跟文章结论有点不一样。我们把核对前移到了提测环节,让运维在发布前两天就对着变更单预核对一遍,而不是发布前才逐项对。这样开发还有时间补脚本,不至于到发布当晚才发现漏了配置项。不过代价是运维投入明显增加,小团队未必撑得住。

崔
崔欣然

分阈值那段我想提个疑问:评分卡的分是谁打的?如果还是项目经理自己对着条目打勾,那主观性只是从“群里问一圈”转移到了“一个人打分”,事故率下降可能有一部分来自打分人变得更谨慎,而不是机制本身。我们试过开发和运维各自打分再取低值,分数普遍比单人打分低8到10分,延期变多了,但确实拦下过两次准备硬上的发布。

高
高远

文章提到发布窗口多在夜间、周末,导致响应资源少,这点我认,但我觉得更该反思的是为什么非要放在夜间。我们团队去年把主力发布挪到工作日下午,灰度观察期正好有业务流量高峰,业务指标异常十几分钟就能看出来,比半夜盯着基础监控有效得多。代价是要跟业务方协调停机窗口,一开始阻力很大,后来用两次灰度拦截的实例说服了他们。

文章包含AI辅助创作:发布管理如何做好上线?项目经理数据分析与操作步骤,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/621321

赞 (0)
fiyfiy
发布记录实操方法:项目经理提升发布管理效率的数据分析方法与模板
上一篇 36分钟前
发布管理发布审批教程:项目经理数据分析,避坑指南
下一篇 32分钟前
