发布检查落地方案:项目经理开展发布管理的制度设计案例解析

发布检查真正失效,往往不是因为团队没有清单,而是因为清单没有改变任何人的决策:测试报告里有未关闭的高风险缺陷,发布群里却仍在问“今晚能不能上”;业务负责人没有确认回退条件,项目经理却已经排好了上线窗口。发布管理的制度设计,核心不是增加签字,而是把风险、责任和决策时点连接起来,让不满足条件的版本能够被及时拦下,也让满足条件的版本不必反复等待。

一、先讲结论:发布检查不是“多一张表”,而是一套决策机制

1. 发布检查要回答四个问题

我设计发布检查时,不先问“要检查多少项”,而先问四个问题:什么版本准备发布;哪些证据证明它可以发布;谁有权判断风险是否可接受;如果上线后出现问题,谁在什么时间内采取什么动作。四个问题没有答案,检查表再完整,也只是记录工具。

制度的目标不是保证“绝不出问题”。对复杂系统而言,这个目标不现实。更可执行的目标是:发布前让风险可见、决策有依据;发布中让状态可观测、动作可执行;发布后让影响可控制、经验可回收。

这意味着检查项应围绕发布决策分层,而非平铺成几十个同等重要的勾选框。阻断性条件必须明确,例如核心交易链路测试未通过、数据库变更没有回退方案;提示性条件则可以在风险接受人签字后继续,例如低影响页面的已知缺陷。

2. 制度至少要覆盖五个控制点

  • 准入:版本范围、变更清单、发布负责人和目标窗口已确认。
  • 验证:测试、数据、权限、安全、兼容性等证据可追溯。
  • 决策:明确谁提出发布、谁评估风险、谁作出放行或延期决定。
  • 执行:发布步骤、监控信号、沟通渠道和回退触发条件清晰。
  • 复盘:记录实际结果、偏差、事故和制度改进项,并追踪关闭。

把这五个控制点连起来,制度才形成闭环。只做准入和签字,容易把风险推到上线之后;只做复盘而不改变准入规则,事故经验就很难转化成下一次发布的保护措施。

3. 先设硬门槛,再讨论效率

发布流程应区分“不能放行”和“可以带风险放行”。例如,未完成核心路径验证、发布包无法确认、回退步骤未经演练,属于阻断项;低优先级体验问题则可能属于风险接受项。重要的不是把所有项目都设成红线,而是让每条红线对应具体后果、责任人和证据。

一个可执行的判断句式是:“若某项条件不满足,则由某角色决定延期或接受风险;决定必须记录影响范围、补救措施和有效期限。”这比“原则上不能带问题上线”更可靠,因为它能够处理真实项目里的例外情况。

发布检查落地方案:项目经理开展发布管理的制度设计案例解析

二、背景和真实场景:为什么发布管理常在最后一晚失灵

1. 一个常见的中大型团队场景

以下案例为依据常见项目运行方式构造的情景推演,团队规模、工时和缺陷数量均为示意数据,不代表某家企业的真实统计。案例团队有六个研发小组,共约一百二十人,产品、研发、测试和运维分别管理自己的工作记录,平均每两周发布一次业务版本。

一次版本计划包含新接口、数据库字段调整、管理端页面更新和一项旧功能下线。发布前两天,测试仍有若干缺陷未关闭;开发认为其中大部分有替代路径,测试担心核心场景覆盖不足;运维发现数据库变更没有经过完整回退演练;业务负责人则希望赶上已对外承诺的日期。

团队表面上有发布表、有测试报告,也有发布群。但发布表没有区分阻断项和风险接受项,测试报告没有标注哪些用例覆盖本次变更,群里也没有指定最终决策人。结果是每个人都在表达意见,却没有任何人能够把意见变成清楚的放行条件。

2. 问题通常是信息断裂,不只是执行不认真

项目经理看到的常常是“测试通过率”“剩余缺陷数”或“开发已完成”,但这些汇总信息无法直接回答本次发布的业务风险。通过率很高,仍可能漏测一条低频但影响金额巨大的链路;缺陷数量不多,也可能集中在不可恢复的数据写入环节。

另一个断点发生在责任交接上。开发负责说明变更内容,测试负责说明验证范围,运维负责执行部署,业务负责判断业务影响。如果制度只写“项目经理组织发布”,却没有界定各方需要交付的证据,项目经理就会被迫承担协调责任,却缺少专业判断所需的信息。

我会把发布风险先拆成三个来源:变更本身的复杂度、验证证据的充分程度、故障发生后的可恢复性。它们相互关联,却不能相互替代。测试覆盖充分,不代表回退可行;回退方案存在,也不能证明业务数据不会出现不一致。

发布检查落地方案:项目经理开展发布管理的制度设计案例解析

3. 发布窗口越紧,越需要明确决策边界

临近发布时,团队通常更容易受到沉没成本影响:测试投入已经完成、客户已经收到通知、业务窗口已经预约,于是“延期”被看作项目失败。实际上,延期是一次风险决策,不是自动失败;按期发布也不自动代表项目成功。

项目经理的价值不在于替所有专业角色做技术判断,而在于确保判断能够按时发生。项目经理要推动责任人提交证据、明确未决项、组织风险评估,并把最终结论写成可追溯的记录。涉及业务影响的风险,应由有权承担业务后果的人接受,不能由项目经理代签。

三、常见误区:看起来流程完整,实际上控制力不足

1. 把清单越长当成管理越严

清单膨胀是最常见的制度退化。早期为了避免遗漏,团队不断加项目;后来没人区分适用范围,低风险的小版本也要填写全部内容。执行者开始复制上次答案,审核者则习惯性勾选“已完成”。表面上检查项增加了,真实信息反而减少了。

我更倾向于建立“基础检查加条件触发”的结构。所有发布都完成基础项;涉及数据迁移时增加数据专项;涉及外部接口时增加兼容性专项;涉及高峰交易时增加容量和业务值守专项。这样既能保持最低控制,也能把审核资源用在风险真正集中的地方。

2. 把通过率当作发布质量

测试通过率是一个有用但容易误读的数字。若分母只包含已执行用例,未覆盖的关键场景会从统计中消失;若大量低风险用例通过,也可能掩盖少数关键路径失败。项目经理应追问通过率的统计口径、覆盖范围和本次变更的关联,而不是只看百分比。

更有决策价值的表达是“本次变更涉及哪些关键路径,哪些路径已验证,哪些仍有缺口,缺口对应什么业务影响”。数据不是为了让报告更漂亮,而是为了让风险可以被讨论。

3. 把所有风险都压给项目经理

项目经理通常负责流程和协同,不应替代测试负责人判断测试充分性,也不应替代运维负责人确认执行可行性。若制度要求“项目经理对发布结果负责”,却不明确专业签署和风险接受权限,就会形成责任集中、权力分散的局面。

更合理的分工是:项目经理对流程完整、决策发生和信息留痕负责;技术负责人对技术变更及依赖判断负责;测试负责人对验证范围及缺口说明负责;运维负责人对部署、监控和恢复准备负责;业务负责人对业务影响和风险接受负责。

4. 把回退写成一句“必要时回滚”

回退计划如果没有触发条件、执行步骤、数据处理方式和决策人,就不是计划。尤其是数据库变更和外部依赖切换,部署动作可以撤销,不等于业务数据能够回到原状。团队需要区分代码回退、配置恢复、流量切回和数据修复,避免把它们混成一个模糊动作。

发布前至少要回答:出现什么信号启动回退;谁有权触发;恢复到哪个版本或状态;预计多久恢复;期间产生的数据如何处理;回退后哪些功能需要关闭。无法回答其中关键问题时,应降低发布范围、采用分阶段放量,或推迟上线。

5. 把会议开完当作决策完成

会议纪要里写“原则同意发布,持续关注”通常不能指导执行。真正的决策记录应包含结论、条件、未决风险、风险接受人、观察指标、回退触发条件和复核时间。没有这些信息,会议只是交换过观点,不等于形成了可执行的决定。

发布检查落地方案:项目经理开展发布管理的制度设计案例解析

四、专业判断逻辑:把风险转成分级、证据和权限

1. 先按影响和可恢复性划分发布等级

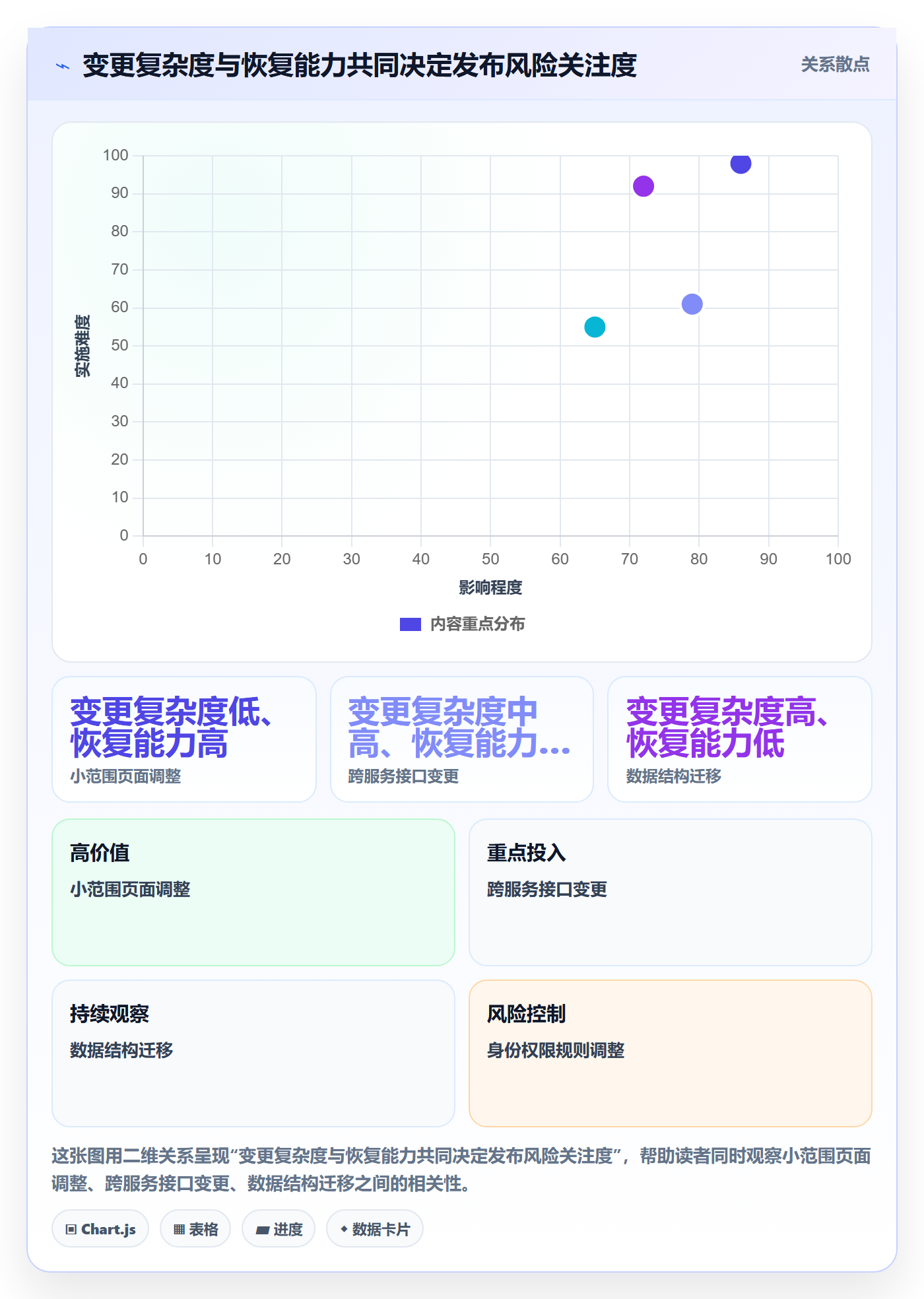

发布等级不应只按改动行数或参与人数决定。一个只改几行的权限规则,可能影响全部用户;一个大规模文案调整,风险反而较低。我建议从业务影响、变更复杂度、恢复难度、外部依赖四个维度评估,并采用高风险项优先原则。

例如,任何一项触及资金、隐私、核心交易或不可逆数据迁移,都应触发强化检查;若变更范围较大且回退困难,即使业务影响暂时有限,也需要增加演练和观察安排。等级的用途是决定检查强度,不是给版本贴标签后就结束。

2. 为每个检查项定义“证据”而不只是状态

“测试完成”是状态,“核心场景清单及执行结果”才是证据;“已备份”是状态,“备份时间、覆盖对象和恢复验证结果”才是证据。制度中应为关键检查项规定最小证据形式,降低不同团队对“完成”的解释差异。

检查领域 需要回答的问题 可接受的证据示例 常见失效方式
变更范围 本次版本实际改变了什么 版本清单、关联需求、配置和数据库变更记录 只列功能名称,遗漏配置、依赖和数据脚本
测试验证 哪些关键风险已经验证 关键路径用例、执行结果、未覆盖场景说明 只报总通过率,不说明变更关联范围
运行准备 如何确认系统正常 发布前后基线、监控指标、值守人员和告警渠道 只有“观察一下”,没有阈值和责任人
恢复准备 如何把影响控制在可接受范围 回退步骤、备份验证、触发条件、数据处理办法 将“可回滚”当作已经演练
业务确认 业务是否接受剩余风险 风险影响说明、接受人、补救动作和截止时间 由没有业务授权的人代替确认

3. 设置风险接受权限,避免“大家都同意”

风险接受不是把风险从表里删掉,而是把风险和后果交给有权承担的人。低影响问题可以由产品或业务负责人接受;涉及重大业务连续性、数据安全或合规要求的事项,应升级到相应管理责任人。项目经理负责确保升级路径清楚,不负责替组织降低风险等级。

风险接受记录应带有效期限。若某个缺陷被允许带入生产环境,应写明影响范围、临时控制措施、负责修复的团队、完成期限以及逾期后的处理方式。没有期限的例外很容易变成长期遗留风险。

4. 用观察窗口把“上线完成”改成“风险验证完成”

发布动作结束,只能说明变更已部署;核心指标稳定、用户关键操作可用、错误率没有异常,才能说明这一轮发布观察完成。观察窗口不应按固定分钟数机械套用,而应根据业务流量周期、风险级别和问题发现时延设定。

例如,低风险内部工具可以在关键功能验证后结束值守;面向交易的高风险变更,可能需要覆盖一个完整业务高峰或核心结算节点。项目经理要确保观察指标和结束条件在发布前就写清楚,而不是上线后临时讨论“看起来还行”。

发布检查落地方案:项目经理开展发布管理的制度设计案例解析

五、制度设计案例:从发布表改造成可执行闭环

1. 情景基线:先测出流程成本在哪里

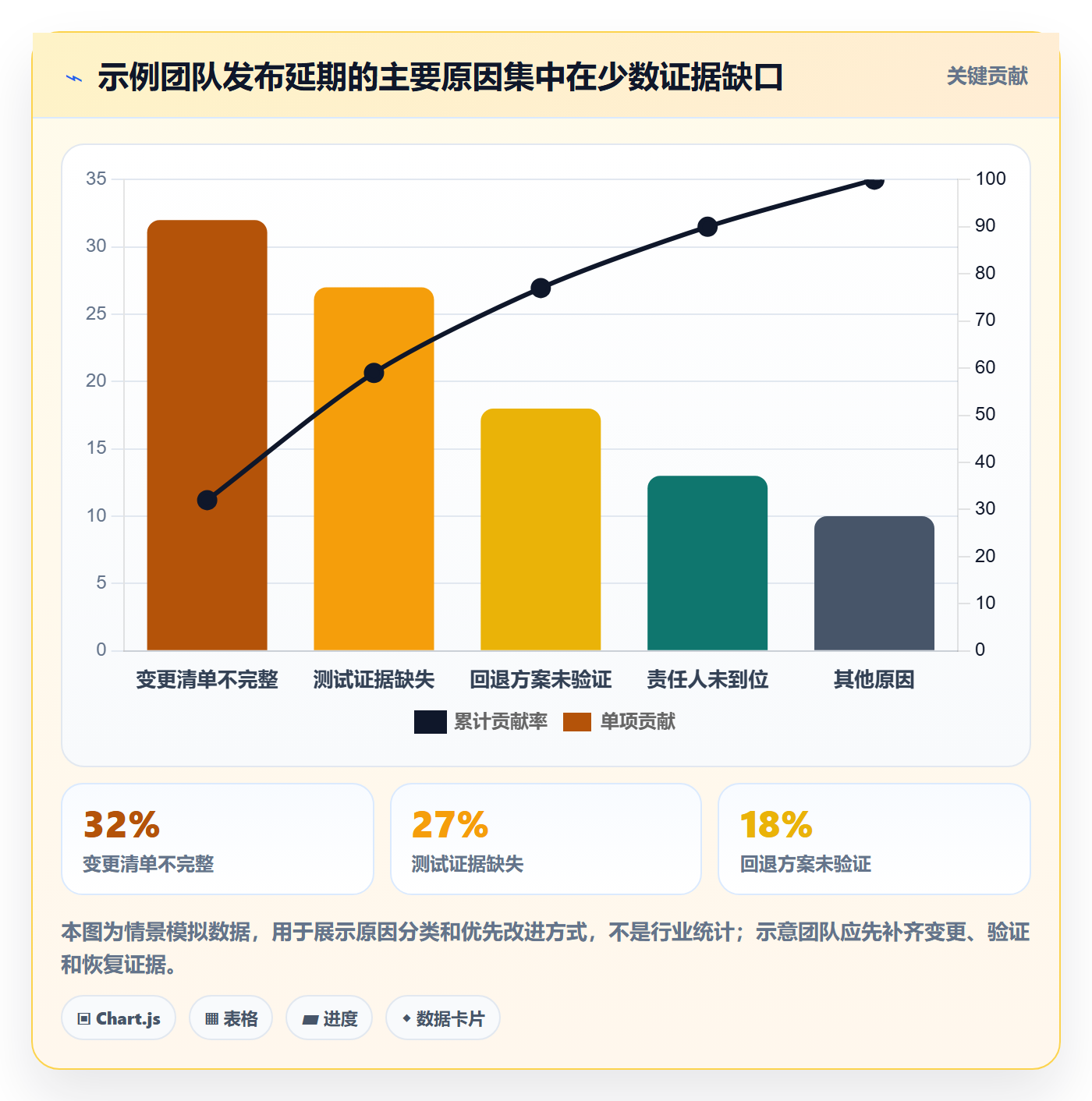

回到前述一百二十人规模的情景团队。为避免凭印象修改流程,我会先抽取连续八次发布记录,统计每次的计划变更数、未决缺陷、发布延期原因、上线后事件、回退耗时和复盘行动关闭情况。这里的八次是案例设计的观察窗口,并非通用标准;实际窗口应覆盖足够多的发布类型。

情景推演的基线结果是:八次发布中有三次临时延期,两次上线后出现需要跨团队处理的问题;发布前最后四十八小时新增或变更的需求占版本范围约两成;复盘行动按期关闭比例约六成。数字的重点不是制造精确感,而是揭示制度问题:版本范围不稳定、恢复准备不足、复盘行动没有持续跟踪。

我会保留每项数据的分母和口径。例如,“延期率”按原定发布日期未发布的版本数除以计划发布总数;“回退耗时”从触发回退到核心业务恢复计算。没有统一口径时,团队很容易把不同含义的数字放在一起比较。

2. 第一阶段:把版本范围和变更冻结讲清楚

发布管理从版本范围开始。每项变更要能关联需求或缺陷,并标记所属系统、影响用户、依赖团队、数据影响和风险等级。临近冻结点仍需加入需求时,不以“口头同意”处理,而是补做影响评估:新增范围会挤压哪项验证、增加什么依赖、是否改变发布等级。

冻结不是禁止一切变化,而是让变化有成本、有决策、有记录。若紧急修复必须插入已冻结版本,应重新评估测试范围和发布窗口;若无法在剩余时间内提供必要证据,则拆分版本或改走紧急变更流程。

3. 第二阶段:建立分角色交付物,而不是一人追问所有信息

角色 发布前交付 需要参与的决定 不应被默认承担的责任
项目经理 版本范围、关键节点、风险清单、决策记录 组织风险评审、推动升级、确认流程闭环 替代专业角色判断技术可行性
研发负责人 代码与配置变更说明、依赖影响、部署顺序 技术风险评估、异常处理方案 单方面接受业务风险
测试负责人 验证范围、执行结果、未覆盖场景及缺陷影响 判断测试证据是否满足约定门槛 保证所有未知缺陷均不存在
运维负责人 发布步骤、监控配置、备份与恢复准备 确认执行窗口和恢复可行性 在缺少业务授权时决定接受重大影响
业务负责人 业务窗口、用户沟通、可接受影响范围 确认业务准备及风险接受 替代技术人员验证系统恢复能力

4. 第三阶段:把检查分成准备、决策、执行和观察

  1. 发布准备:确认版本清单、责任人、窗口、依赖项和风险等级;材料缺失时,标出责任人和最晚补齐时间。
  2. 发布评审:查看关键证据、未决风险和恢复准备;会议结束必须形成放行、附条件放行或延期结论。
  3. 执行发布:按步骤记录时间、操作人、关键结果和异常,不在发布过程中临时扩大范围。
  4. 上线观察:依据预定指标判断是否继续、暂停或回退;观察结论和异常处理结果进入发布记录。
  5. 发布复盘:针对偏差和事件指定行动项、负责人、截止日期及复查方式,而非只记录会议结论。

情景推演中,经过三个月试行,团队将临时延期从八次中的三次降到后续八次中的一次,发布前两天新增范围比例从约两成降到约一成,复盘行动按期关闭比例从约六成升至约八成。以上均为模拟案例数据,用于展示制度改造的观察方法,不应作为行业基准或效果承诺。

发布检查落地方案:项目经理开展发布管理的制度设计案例解析

5. 用项目管理平台承载证据,但不要把流程问题交给工具解决

当组织超过一百人、多个团队并行发布时,散落在表格、群聊、邮件和测试系统里的信息会显著增加核对成本。此时可以考虑用项目管理平台关联需求、缺陷、测试任务、发布版本、审批记录和复盘行动,让项目经理能够追踪证据是否齐全,而不是靠人工逐条询问。

例如,PingCode可作为这类组织评估项目管理平台时的候选之一。对中大型企业或百人以上组织,评估重点应放在团队协作跨度、权限与审计、数据管理、部署方式、已有流程适配和迁移成本,而不是只看功能列表。涉及本地化部署、既有 Jira 数据迁移或国产化替代时,应通过实际数据样本验证字段映射、历史记录、附件和权限迁移是否符合要求。

我不会因为工具支持某项能力,就推断制度已经落地。平台可以帮助关联发布任务和检查证据,却不能替团队定义风险接受权;可以记录回退步骤,却不能证明回退经过演练。选型前最好用一个真实版本走完准备、评审、执行和复盘,再评估是否减少了重复录入和信息遗漏。

六、不同情况下的行动建议:不要用同一张流程表管理所有发布

1. 小团队、低风险、发布频繁

小团队不宜照搬大型组织的多层审批。可以保留一页基础清单,重点覆盖变更范围、关键功能验证、部署责任人、监控方式和恢复路径。每次发布都保留简短决策记录,只有触发高风险条件时才增加专项评审。

若发布非常频繁,减少批量堆积可能比增加审核人更有效。小范围、可快速恢复的变更可以更快闭环;但高风险变更不能因为团队人数少就省略证据。

2. 多团队协作、存在共享服务或复杂依赖

这类组织要建立依赖确认机制。版本清单不能只列本团队的功能,还要列出受影响的接口提供方、调用方、数据消费者和运行支持人员。跨团队依赖应标明确认人和最晚响应时间,避免发布当天才发现某个系统尚未准备。

如果不同团队的发布节奏不一致,可以采用兼容窗口、分阶段开关或双向兼容方案。发布检查要验证的不是“各团队都完成任务”,而是依赖关系在目标时间内能够共同工作。

3. 涉及数据迁移、权限调整或核心交易

应把恢复能力作为重点审查对象。先验证备份覆盖范围和恢复路径,再检查数据迁移前后的一致性规则、失败处理方式以及是否存在不可逆操作。对高影响数据变更,尽可能设计小批量迁移、灰度验证和明确的停止点。

涉及权限变更时,应确认影响对象、默认策略、异常访问监测和快速撤销方式。涉及核心交易时,应设定业务指标基线、值守角色和升级路径,不能只依靠技术服务是否存活判断发布成功。

4. 有严格审计、隐私或部署约束

在审计要求较高的环境中,重点是证据完整、授权可追溯和版本记录可复核。检查记录应能说明谁在何时提交了什么证据、谁作出决定、依据是什么、例外如何批准。若使用项目管理平台,还需验证权限隔离、日志留存和数据部署方式是否满足组织要求。

制度不能为了满足审计而制造大量重复材料。能由现有系统自动关联的证据,不应再要求人员复制粘贴;但自动生成的状态也要保留来源和口径,确保审计时能够还原判断过程。

七、如何取舍:控制强度、速度和组织成本之间的平衡

1. 取舍的对象不是“安全或速度”,而是风险是否可接受

过轻的流程会把风险留给线上事故,过重的流程则可能让低风险变更等待多个无关审批。项目经理要做的不是追求流程最短或最严,而是让控制强度与风险相称。可以先按风险等级设置默认流程,再通过数据观察延期、缺陷逃逸、回退和审核耗时,定期调整。

若延期频繁,却主要由材料准备晚造成,应该提前准备和明确责任,而不是删掉必要检查;若大量低风险发布被高风险审批拖慢,应调整分级机制,而不是要求所有版本都参加同一场评审。

2. 自动化优先用于重复验证,不用于替代风险接受

自动化适合做清单完整性检查、关键任务状态关联、审批提醒、发布记录生成和监控阈值通知。它能够减少重复劳动,也能提高遗漏的可见度。但涉及业务影响、不可逆数据操作和例外接受的决定,仍需要清楚的责任授权。

自动化规则同样要定期复核。过时的门槛、错误的任务关联和失效的告警,都可能制造“系统显示绿色”的错觉。制度应规定规则维护人和复核周期,不能把自动化当作一次性配置。

3. 流程简化要看总成本,而不只看审批耗时

删除一个审批环节,可能节省半天;若同时导致一次故障排查和多团队联调,组织总成本反而更高。相反,一项前置检查如果能够早两天发现缺少回退方案,虽然增加了少量准备时间,却可能减少临时延期和夜间处理。

建议同时观察三类成本:发布准备耗时、发布决策等待耗时、发布后故障处理耗时。只追求前两项下降,可能会把成本推迟到第三项。对核心业务而言,能够提前暴露问题的流程,往往比表面上更快的流程更经济。

发布检查落地方案:项目经理开展发布管理的制度设计案例解析

八、落地与复盘:把制度变成团队习惯

1. 从一个业务域试行,而不是全公司同时铺开

制度上线时,我会选择发布频率稳定、角色较完整、风险类型具有代表性的业务域试行。先用少量发布验证检查项是否可执行、证据是否容易取得、决策人是否能按时参与,再决定是否扩展。试行的目的不是证明制度正确,而是尽早发现制度本身的摩擦。

试行期间要记录例外:哪些检查项总被误解,哪些审批无法提供实际价值,哪些关键风险没有被覆盖,哪些材料重复录入。每两到四周进行一次轻量复核,必要时删掉无效要求或补上缺失的控制点。

2. 用过程指标和结果指标一起判断制度效果

过程指标用于判断制度是否执行,例如发布前范围确认率、关键证据齐全率、风险接受记录完整率、复盘行动按期关闭率。结果指标用于观察制度是否有帮助,例如临时延期率、发布后高影响事件数、恢复时间和回退成功率。

单项数字容易误导。延期率下降,可能是团队减少了延期,也可能是把风险转成了带病发布;事件数下降,可能与发布范围或流量变化有关。因此我会按风险等级、变更类型和发布频率分组观察,并在复盘中结合具体事件解释趋势。

3. 每次事故都要留下制度层面的改进

复盘不应止于“某人操作失误”。需要继续追问:为什么错误能够进入发布窗口,哪个证据没有出现,哪个控制点没有阻止风险,恢复路径为何不够快,类似变更是否也存在同样问题。若结论只要求个人更仔细,制度通常没有吸收经验。

改进项应写成可验证的动作,例如“为数据迁移增加恢复演练记录,并由运维负责人确认”,而不是“加强发布管理”。每项行动必须有负责人、截止时间和验证方式;关闭时要确认控制已经进入流程,而非只确认文档已更新。

4. 项目经理可以照着执行的启动清单

  1. 抽取近期发布记录,统一延期、回退、事件和复盘行动的统计口径。
  2. 识别业务影响大、恢复困难、外部依赖多的变更,设置风险触发条件。
  3. 为关键检查项定义最小证据,明确提交角色和风险接受权限。
  4. 建立基础流程和条件触发的专项检查,避免所有版本承担相同负担。
  5. 选择一个业务域试行,记录流程耗时、例外和实际风险发现情况。
  6. 每轮试行后根据证据调整制度,并持续跟踪过程与结果指标。

如果团队已经使用项目管理平台,可以把发布版本关联到需求、缺陷、测试、审批和复盘任务,先减少信息断裂,再逐步自动化提醒和状态检查。若现有工具无法清楚显示风险和责任,优先修正流程定义;换工具并不会自动消除模糊的决策边界。

九、结语:好的发布制度,能让“不发布”也成为专业决定

发布管理的成熟度,不应只看版本是否按计划上线,而要看团队能否在证据不足时及时停下,在风险可控时快速放行,在异常发生时按预案行动,并把经验变成下一次发布的改进。检查表是载体,风险判断和责任授权才是制度的核心。

对项目经理而言,下一步不必从一份庞大的制度文件开始。先选最近一次延期或上线异常,复盘当时缺少什么证据、谁没有获得决策信息、哪项风险没有明确接受人;再把这三个问题转成一条门槛、一项责任和一个可验证的改进动作。能被团队实际执行的最小制度,远胜于没人愿意使用的完美流程。

常见问题解答(FAQ)

1. 发布检查清单应该包含哪些内容?

我负责的项目以前也有发布清单,但里面只有“代码已合并”“测试已完成”这类勾选项。出了问题后才发现,没人确认数据库变更是否可回滚、客服是否知道功能变化;我想知道清单怎样设计才不只是走流程?

把清单按发布风险拆成几类,而不是按部门罗列任务:变更范围、质量验证、数据与配置、部署与回滚、业务验收、沟通与值守。每项都要写清负责人、证据和截止时间。例如,“数据库变更已验证”应附上变更脚本、备份确认和回退方案;“测试通过”应注明测试环境、版本号及未解决缺陷。

判断一条检查项是否有效,可以问:如果它未完成,发布负责人能否据此决定暂停?如果不能,它很可能只是形式性记录。

2. 项目经理如何设置发布准入和暂停条件?

我们曾经因为业务方催进度,把一个仍有高优先级缺陷的版本放了出去,后来临时回滚,影响比延期更大。我不确定准入条件该定得多严格,也担心每次都靠项目经理个人拍板。

先设不可妥协的硬门槛,再设需要评估的风险项。硬门槛可包括:核心流程验收未通过、数据备份或回滚方案未验证、存在未批准的高危缺陷、生产变更无人负责。风险项则记录影响范围、发生概率、缓解措施和批准人,由业务、研发、测试及运维共同评估。

比如,高优先级缺陷若只影响低频非核心页面,且有明确规避方案,可以提交风险接受记录;若影响登录、支付或关键数据正确性,就应触发暂停。把暂停条件预先写进制度,能避免临近发布时用“大家都觉得应该没问题”替代证据。

3. 小团队怎样避免发布检查变成大量审批?

我所在的团队只有十来个人,发布频率不低;如果每次上线都要层层签字,大家会绕过流程。我想知道怎样保留必要控制,又不把轻量发布做成一场审批会议。

按变更风险分级,而不是让所有发布走同一套流程。低风险变更可采用异步检查:发布人提交版本、影响范围、验证结果和回退方式,指定同伴复核后执行;涉及数据结构、权限、安全或核心交易流程的变更,再增加跨角色评审与上线观察。一个可试行的做法是先连续记录两周的发布耗时、检查遗漏和回滚情况,再调整门槛。

若流程增加了等待,却没有减少高风险遗漏,就该删减重复审批,而不是要求团队更快地填表。

4. 发布后复盘应该记录什么,才能改进下一次发布?

我们以前的复盘常常只写“加强测试”“注意沟通”,下一次还是会出现相似问题。我希望复盘能找到制度或流程上的缺口,但又不想把会议变成追责。

复盘应围绕事实链记录:计划发布时间与实际时间、发布版本、检查项证据、异常首次出现时间、影响范围、发现渠道、处置动作及恢复时间。随后区分直接原因和控制缺口,例如“配置值错误”是直接原因,“配置变更没有双人复核且上线后无关键指标告警”才指向制度改进。

每项改进要指定负责人和完成期限,并在下一次发布前验证是否生效。可以追踪发布失败率、回滚次数、从发现到恢复的时长等指标;指标用于识别系统性问题,不应简单拿来评价个人表现。

核心关键词

读者评论

何
何子涵

我们之前也有发布清单,真正有用的是把“数据库回退没演练”设成硬门槛,而不是多加几项签字。想问下,如果恢复演练本身会影响生产数据,通常怎么验证才比较稳妥?

冯
冯雅楠

把风险接受人和项目经理分开这点很实际。项目经理可以推动决策,但业务负责人是否愿意承担影响,确实不该由流程协调者代替;不过跨部门项目里,业务负责人临时缺席时,最好也提前规定授权和升级路径。

方
方晓彤

我比较认同按变更类型触发专项检查,不必让小版本填写整套表。我们团队曾经只看缺陷数量,结果遗漏了一个权限配置影响面很大的变更;比起统计总数,列清关键路径和未覆盖场景更能帮助判断。

文章包含AI辅助创作:发布检查落地方案:项目经理开展发布管理的制度设计案例解析,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/621077

赞 (0)
fiyfiy
上线计划最佳实践:项目经理发布管理制度设计,常见问题
上一篇 35分钟前
发布审批流程与规范:项目经理发布管理制度设计关键指标
下一篇 34分钟前

相关推荐

站长微信
站长微信
分享本页
返回顶部
