回滚怎么做?项目经理制度设计:发布管理从0到1

回滚怎么做?项目经理制度设计:发布管理从0到1

去年双十一前一周,我陪一家做 B 端 SaaS 的客户做发布演练。他们的发布流程文档写得很漂亮:Jenkins 流水线、灰度发布、蓝绿切换、配置中心历史版本,一个都没落下。演练开始前我随口问了一句:假设这次发布上线 20 分钟后发现核心接口成功率跌到 92%,回滚要做几步?会议室安静了大概十秒钟,运维负责人开口说:得先找 DBA 确认这次的数据库脚本能不能反向执行,再找后端确认配置中心的历史版本是哪个,然后等测试同学给一份回滚后的验证清单,最后还要看今天值班的技术总监在不在线。

那场演练原计划 30 分钟完成回滚,实际用了 2 小时 47 分钟。我们把时间轴拆开看,真正敲回滚命令、切流量、重启服务只花了 11 分钟;剩下的 156 分钟,全部消耗在“找谁拍板”“找哪个版本”“确认能不能回”“事后通知谁”这四件事上。

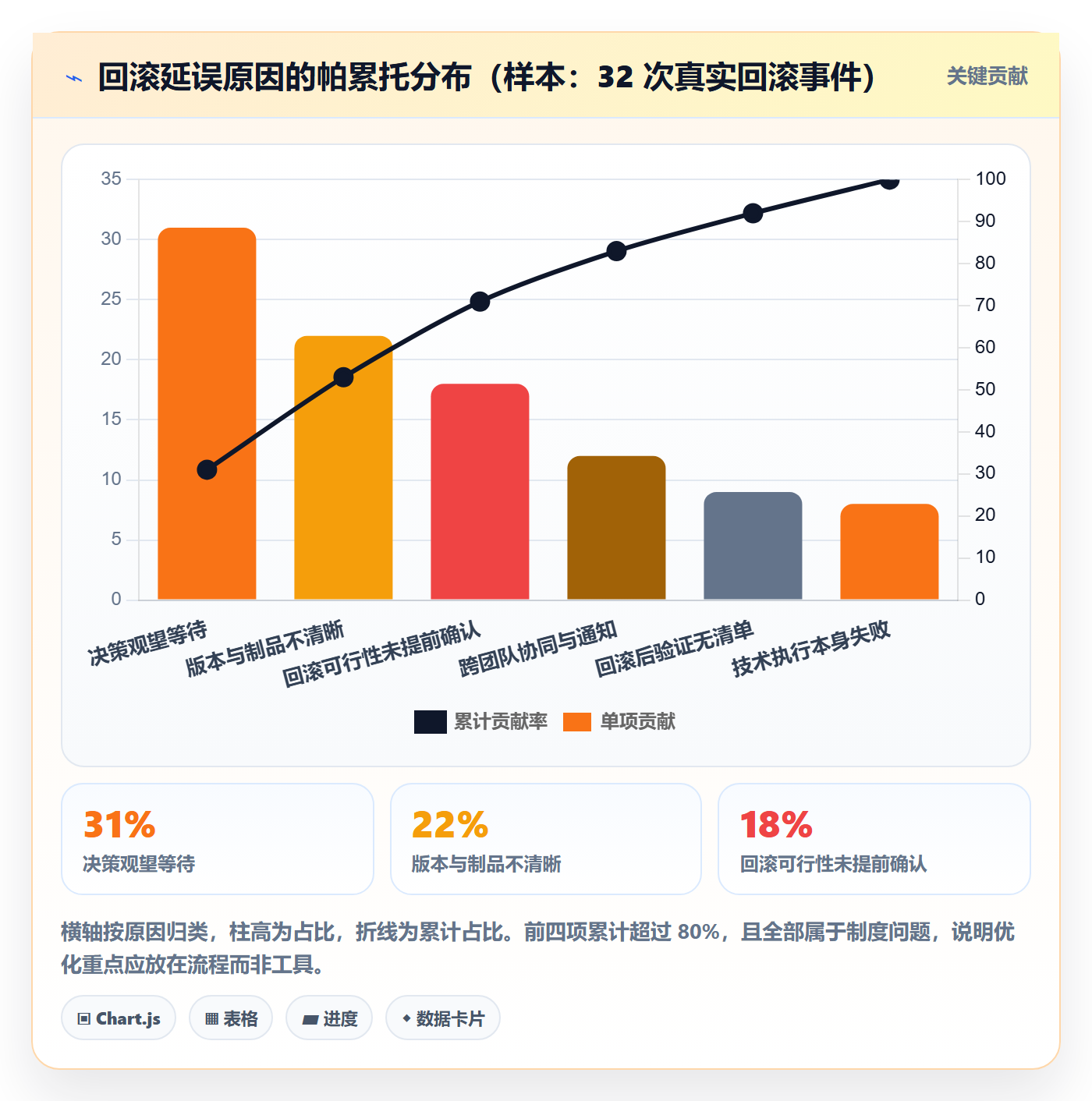

这个案例我在过去三年里反复遇到,只是数字不同。它说明一个很朴素的事实:大部分团队的回滚失败,不是技术能力不足,而是制度设计缺位。回滚这件事,看起来是运维动作,实际上是一次在高压、短时窗、信息不全条件下的组织决策。这篇文章我就按“从 0 到 1 搭发布管理”的思路,把回滚拆成一套可以写进制度、可以考核、可以演练的东西。

一、核心结论:回滚不是“撤销按钮”,而是一套带决策权的制度

我先给结论,后面再展开论证。回滚能力 = 技术方案 × 制度设计 × 组织肌肉记忆。三者是乘法关系,任何一项接近零,整体能力就接近零。我见过技术方案做得极好、但没人敢拍板的团队,也见过制度写得密密麻麻、但回滚脚本三年没跑过一次的团队,结果都一样:真出事的时候,回滚时间不可控。

1. 回滚能力的四个层次

我在做发布管理咨询时习惯把团队的回滚能力分成四层,用来判断一个团队到底站在哪一级。这个分层不是为了评级好看,而是因为不同层次需要投入的资源完全不同,跳级补课几乎必败。

  • L0 无回滚意识:没有回滚方案,出问题靠“往前修”。典型表现是发布后发现问题,第一反应是赶紧再提一个修复版本,而不是先退回去。
  • L1 有技术方案:有回滚脚本、有数据库备份、有制品仓库历史版本,但谁来决策、什么条件下回滚、回滚后谁来验证,全是口头约定。
  • L2 有决策制度:明确了回滚触发条件、拍板人、执行人、通报路径和验证清单,回滚动作可以被不同的人重复执行且结果一致。
  • L3 有肌肉记忆:定期演练、有演练数据、有基于演练的流程迭代,回滚耗时波动范围可控(比如 P90 控制在 30 分钟内)。

绝大多数团队卡在 L1 到 L2 之间。技术方案其实不难买、不难写,难的是把“谁在什么条件下、用多长时间、拍一个什么板”写清楚,并且真的执行。

2. 为什么项目经理必须是回滚制度的第一责任人

很多公司把回滚归到运维或者 SRE 头上,我不太认同这个默认设定。运维天然对“系统稳定”负责,但回滚本质上是一个业务决策:退回去意味着这个版本承载的需求延期、意味着市场窗口错过、意味着已经产生的用户数据可能要处理。这些都不是运维能单方面拍板的。

项目经理恰好站在这个交叉点上。他既知道这次发布承载了什么业务目标,也知道延期一天的代价,还能协调研发、测试、运维、业务方。所以我在制度设计里始终坚持一条:回滚的触发建议权给一线,回滚的决策权给项目经理(或项目经理指定的发布负责人),回滚的执行权给运维/研发。三权分离,才能既快又不乱。

这里有个细节值得说。我给客户设计制度时,会把“发布负责人”这个角色单独拎出来,不一定非得是项目经理本人,但必须是一个在发布窗口内 15 分钟可达、且有权说“停”的人。这个人不需要懂所有技术细节,他需要的是三样东西:一份判断清单、一个决策时限、一个向上求援的通道。

3. 三个必须写进制度里的硬约束

不管团队大小,我认为有三条硬约束必须写进发布管理制度,否则回滚制度就是纸面的。

  1. 回滚决策时限:从确认“这可能是发布引起的问题”开始,必须在 N 分钟内做出回滚或不回滚的决定。N 的取值按业务定,一般 10,20 分钟。超时未决策,默认执行回滚。这条规则的价值在于消灭“再观察一下”的集体拖延。
  2. 回滚预案必须随发布单一起提交:没有回滚预案的发布不允许排期。预案里必须包含回滚步骤、预估耗时、数据影响、验证方法、责任人。
  3. 回滚后 48 小时内必须复盘:而且复盘的产出不是一份文档,是一条对制度的修改。没有制度修改的复盘视为未完成。

回滚怎么做?项目经理制度设计:发布管理从0到1

二、背景与真实场景:从 0 到 1 的发布管理到底长什么样

“从 0 到 1”这个词现在被用得很泛,我先把它落成一个具体定义:一个团队从“发布靠吼、回滚靠求”走到“发布有单、回滚有约”,这个过程就是 0 到 1。它不要求你一开始就上蓝绿部署、金丝雀、全链路灰度,它要求的是把发布和回滚变成一件可重复、可交接、可追溯的事。

1. “0 阶段”的团队是什么样

我调研过十几个处在 0 阶段的团队,症状高度相似,几乎可以做一个特征清单:

  • 发布没有固定窗口,什么时候代码合完什么时候发,经常下午五点半开始发,发到晚上九点。
  • 发布内容靠口头同步,测试不知道这次上线包含哪些需求,业务方不知道什么时候能生效。
  • 没有制品版本概念,回滚的方式是“把 Git 切回上一个 tag 重新构建”。
  • 数据库变更和生产配置变更没有版本记录,出事后第一件事是问“上次谁改的”。
  • 没有回滚演练,团队对“回滚要多久”的估计误差在 3 倍以上。

这些症状里,最危险的不是“没有回滚脚本”,而是“没有发布单”。因为发布单是回滚的锚点:没有它,你连“回到哪里”都说不清楚。我在给客户做诊断时,第一个要看的材料就是最近三次的发布记录,如果拿不出来,基本可以判定在 L0。

2. 四个阶段和跳级风险

从 0 到 1 我一般拆成四个阶段,每个阶段大约需要 1,3 个月,取决于团队规模和业务复杂度。这里要特别提醒的是跳级风险:跳过“发布单”直接去做“一键回滚”,通常会在第一次真实故障时被打回原形。

阶段 核心动作 标志性产出 典型耗时 跳级的后果
阶段一:可追溯 建立发布单,记录版本、内容、时间、责任人 发布台账 2,4 周 后续所有自动化都失去数据基础
阶段二:可回滚 制品仓库、配置版本化、数据库变更脚本正反向成对 回滚预案模板 4,8 周 一键回滚做出来了但不敢用
阶段三:可决策 明确触发条件、拍板人、决策时限、通报路径 回滚决策清单 3,6 周 回滚速度不可控,全看当天谁在
阶段四:可演练 季度演练、耗时统计、基于数据的流程迭代 演练报告与制度修订记录 持续 能力会随时间衰减,半年后回到阶段二

回滚怎么做?项目经理制度设计:发布管理从0到1

3. 真实场景:一次被回滚拖垮的大促

说一个我深度参与过的案例。某电商服务商的客户是一家区域零售商,2023 年做年中大促,晚上八点开抢。当天下午四点他们发布了一个“优惠券叠加规则优化”的版本,测试环境跑过,灰度机器上也正常。八点零三分,客服反馈部分用户的优惠券显示金额不对,八点零七分确认是新版本引起的。

按说这时候应该立刻回滚。但现场发生了什么?第一,业务方说“再等等,可能是缓存,八点半会好”;第二,研发负责人说“这个改动很小,我十分钟出个修复包”;第三,运维说“数据库脚本加了一个字段,回滚要确认兼容性”。三拨人各说各的,二十分钟过去了。

最后是八点四十二分才决定回滚,回滚本身用了十九分钟,九点零一分系统恢复。但真正的损失不在那五十八分钟里,而在之后:大促高峰期的一小时 GMV 缺口、客服积压的两百多张工单、以及第二天业务方对技术团队的信任折损。

事后复盘,我们把这段延误拆成了三段:“再等等”的观望期 20 分钟、“我来修”的替代方案期 15 分钟、“回滚可行吗”的确认期 7 分钟。这三段全部属于制度缺失,技术上一分钟都没耽误。

这个案例之后我调整了自己设计制度的顺序:先解决“不许再等等”,再解决“不许现场想替代方案”,最后解决“回滚可行性必须提前确认”。这三句话,比任何一套部署架构图都更能缩短回滚时间。

4. 从 0 到 1 的最小可行制度

如果你的团队现在还在 0 阶段,我不建议一上来就搞厚达二十页的发布规范,没人会看。我给的最小可行制度只有一页纸,包含五样东西:

  1. 发布单模板:版本号、包含需求、影响范围、数据库变更、配置变更、回滚步骤、回滚预估耗时、发布负责人、验证清单。
  2. 发布窗口:明确哪些时段可以发、哪些时段禁止发(比如大促当天、财务结账日)。
  3. 回滚触发清单:五条以内的硬指标,比如核心接口错误率超过阈值、支付成功率下降超过 X%、出现数据一致性问题。
  4. 决策人名单:按业务线列出主备两人,附联系方式,每季度更新。
  5. 复盘模板:时间轴、根因、制度修改项、责任人、完成时间。

就这五样,一个 50 人左右的团队两周内就能落地。我跟踪过其中三个团队,落地三个月后回滚平均耗时从 90 分钟级降到 30 分钟级,靠的不是任何新技术,就是这五样东西把不确定性收窄了。

三、拆解五个常见误区

这一节我要说得直接一点,因为下面这五个误区我在不同公司反复见到,而且每一个都真实拖慢过回滚。

1. 误区一:把回滚当成“撤销按钮”

很多人脑子里的回滚是 Ctrl+Z:点一下,回到上一版,世界恢复原样。现实是有大量东西回不去或者不能简单回退。数据库新增的字段可以留着不用,但删掉的字段、改过的枚举值、已经写进去的业务数据,回滚代码并不会把它们变回去。

我见过最典型的一次是,某团队把“订单状态”枚举里的一个值改了语义,发布后两小时发现问题回滚代码,结果新版本期间产生的订单在旧版本里显示成一个不存在的状态,前端直接白屏。这次“回滚”反而制造了更大的故障。

所以我在制度里坚持一条:回滚方案必须区分“代码回滚”“配置回滚”“数据回滚”三类,并明确哪些能自动、哪些必须人工、哪些不可逆。把回滚当成一个复合动作,而不是一个按钮。

2. 误区二:只有技术方案,没有决策制度

这是最普遍的一个。团队把精力全花在“怎么做回滚”上,没人写“谁来决定回滚”。结果是技术方案越复杂,决策越慢:因为选项多了,讨论就多了。

我的判断是:回滚速度的上限由技术方案决定,下限由决策制度决定。一个技术方案一般的团队,如果有清晰的决策制度,回滚能在 30 分钟内完成;一个技术方案很强但没有决策制度的团队,回滚可能拖到两小时。用户感知到的是后者。

3. 误区三:回滚演练只演练技术

我参加过很多“回滚演练”,绝大多数是这样:运维同学在预发环境执行一遍脚本,看到服务起来了,演练结束,出一份报告写“演练成功”。

这种演练的价值非常有限,因为它把最难的部分,决策和协同,完全排除掉了。真正有价值的演练必须包含:谁在什么时间点提出回滚建议、谁拍板、怎么通知、业务方怎么确认、客服话术怎么切、回滚后多久出验证结论。

我现在给客户设计的演练是“盲演”:不预先通知具体时间,只提前一周告知“本周会有一次演练”,到点由我或发布负责人制造一个模拟故障信号,全流程走一遍,记录每个环节的耗时。第一次盲演通常很难看,但它是真实能力的唯一可信度量。

4. 误区四:所有发布都必须可回滚

这条听起来很正确,实际上会导致制度失去弹性。有些变更就是不可回滚的:数据结构重构、第三方接口协议切换、涉及合规的数据清理。强行要求所有发布都可回滚,只会催生大量“假回滚方案”,文档上写着能回,实际上没人验证过。

我的做法是反过来:允许一部分发布标记为“不可回滚”,但代价是必须升级审批、必须选在低峰窗口、必须有更长的灰度观察期、必须准备好“前滚修复”方案。让不可回滚变成一件成本更高的事,而不是一件被掩盖的事。

5. 误区五:用回滚次数考核团队

这个误区杀伤力最大,因为它会直接扭曲行为。一旦回滚次数进入考核,团队就会倾向于:能不回就不回、把回滚叫成“版本修正”、把问题发布算成“配置调整”。数据好看了,风险更高了。

正确的考核方向应该是回滚及时率和回滚耗时分布,而不是回滚次数。回滚次数多,可能恰恰说明这个团队发布频繁、发现问题快、敢于止损。我在给客户设计指标时会明确写:回滚率不是负面指标,隐瞒回滚才是。

回滚怎么做?项目经理制度设计:发布管理从0到1

四、专业判断逻辑:回滚制度该怎么设计才落地

前面讲了问题,这一节讲设计。我把它拆成五步,顺序不能乱:分级、时窗、权限、判定、复盘。

1. 第一步:先给发布分级,再谈回滚策略

不分级就没法差异化,没有差异化制度就一定会被绕过。我通常按“影响面 × 可逆性”两个维度分四级,每一级对应不同的回滚要求。

发布等级 判定标准 回滚要求 审批层级 观察期
P0 重大变更 涉及资金、核心交易链路、数据结构变更 必须可回滚或具备完整前滚修复方案,必须演练 技术负责人 + 业务负责人 ≥ 7 天
P1 重要变更 核心功能改动、影响 30% 以上用户 必须有书面回滚预案,回滚耗时预估需验证 项目经理 + 技术负责人 ≥ 3 天
P2 一般变更 非核心功能、内部工具、小范围灰度 具备代码回滚能力即可 发布负责人 ≥ 1 天
P3 轻量变更 文案、样式、无逻辑改动 可前滚修复,不强制回滚 研发自审 按需

分级之后有个好处:讨论成本大幅下降。因为每次发布前,团队先对号入座,P2 的发布不需要开评审会,P0 的发布自动触发演练要求。制度从“每次都要讨论”变成“按规则执行”。

2. 第二步:区分决策窗和执行窗

这是我认为最容易被忽略、但对缩短回滚时间最有效的一个设计。很多团队只有一个笼统的“回滚要在 30 分钟内完成”,结果大家把决策和执行混在一起算,反而不清楚该优化哪一段。

我建议拆成两个窗口:

  • 决策窗:从“怀疑是发布问题”到“做出回滚决定”,目标 ≤ 15 分钟。这个窗口的关键是触发清单和拍板人,不涉及任何技术操作。
  • 执行窗:从“决定回滚”到“业务指标恢复到基线”,目标 ≤ 20 分钟。这个窗口的关键是脚本、制品、验证清单。

拆开之后你会发现,大多数团队的决策窗远长于执行窗,而大家过去一直在优化执行窗。这就是为什么投入了很多自动化,回滚速度却没明显提升。

回滚怎么做?项目经理制度设计:发布管理从0到1

3. 第三步:三权分离,把责任写成人名

我在制度里坚持三权分离:建议权、决策权、执行权。这三权不能集中在一个人身上,也不能都交给一个团队。

  1. 建议权:一线值班、监控告警、测试、客服,任何发现异常的人都可以提出回滚建议。这条要写死:提出回滚建议不受追责,哪怕事后证明是误判。不写这一条,一线就不敢开口。
  2. 决策权:发布负责人。决策必须在一个时限内做出,超时默认回滚。决策人不在线时,由备岗接管,备岗名单每季度更新。
  3. 执行权:运维或指定研发。执行人只对“按预案执行、如实反馈进度”负责,不对“该不该回滚”负责。

这里有个反直觉的经验:把“不建议回滚”的举证责任放在决策人身上,比把“建议回滚”的举证责任放在一线身上更有效。因为前者会逼着决策人快速判断,后者会让一线反复自我怀疑。

4. 第四步:四类不可回滚的判定条件

我在每个客户的制度里都要求列出“不可回滚清单”,发布前对照检查,命中任意一条就必须走不可回滚流程。常见的四类是:

  • 数据不可逆类:涉及数据删除、字段语义变更、历史数据批量订正,且没有配套的数据修复脚本。
  • 协议不兼容类:对外接口协议变更、SDK 版本强制升级,旧版本无法与新版本共存。
  • 依赖不可退类:第三方服务切换、证书更换、域名解析变更,退回成本高于前滚。
  • 合规窗口类:涉及监管报送、审计时点、财务结账的变更,错过窗口不可重来。

对于命中这四类的发布,我的制度要求是:必须选在低峰窗口、必须分批灰度、必须准备前滚修复方案、必须有业务方书面确认。这四条不是为了让流程更难,是为了让团队在事前就意识到“这次回不去”,从而在事中更谨慎。

5. 第五步:五步复盘法,回滚不是结案

回滚结束不等于事情结束。我要求每次回滚后 48 小时内完成五步复盘,缺一步视为未完成:

  1. 时间轴还原:精确到分钟,从第一个异常信号到业务恢复,标注每个环节的责任人和决策点。
  2. 决策质量评估:不问“该不该回滚”,而问“从信号出现到你做出决定用了多久,为什么”。
  3. 预案有效性核对:预案里写的步骤,实际执行时哪几步没用上,哪几步缺了。
  4. 制度修改项:至少一条,必须落到具体的制度条文或清单,而不是“加强沟通”。
  5. 验证与关闭:指定责任人和完成时间,下一次演练时必须验证这条修改是否生效。

我特别强调第 4 步。我见过太多复盘报告写着“加强跨部门沟通”“提高风险意识”,这些不是修改项,是口号。合格的修改项长这样:“P1 及以上发布的回滚预案中必须包含数据库变更的反向脚本,没有则不允许排期,责任人张三,两周内生效。”

五、案例与数据观察:工具能不能撑住制度(以 PingCode 为例)

制度设计完了,接下来绕不开一个问题:用什么承载它。我的观点是工具决定制度的执行下限。制度可以写在文档里,但只有落在工具里,它才会被真正执行,因为工具是强制性的,文档是参考性的。

1. PingCode 在发布与回滚链路上的支撑点

我服务的客户里,中大型企业和 100 人以上组织占多数,这类组织的特点是多产品线、多团队并行、跨部门协作多,制度一旦不落在系统里,就会出现“A 团队执行、B 团队不执行”的情况。这也是我在这类客户里比较常推荐 PingCode 的原因,它主要服务的就是这个规模段的组织。

从回滚这条链路看,我认为它有三处是直接对上我前面讲的设计逻辑的。

第一处是发布单与需求、缺陷、代码提交的关联。这是解决“回到哪里”的问题。一次发布在系统里登记成一张发布单,关联本迭代的需求条目、修复的缺陷、对应的代码仓库提交。回滚的时候不需要有人在群里问“上一个版本包含哪些改动”,打开发布记录就能看到。这一步解决的是我在阶段二里说的“可追溯”,也是前面帕累托图里占比 22% 的那个延误来源。

第二处是发布评审与审批流的固化。P0、P1 这类发布走多级审批,审批项里可以要求必须填写回滚预案、必须勾选演练完成、必须附上验证清单。这不是为了卡流程,而是把“没有回滚预案就不许发”这条制度变成系统强制。我在给客户做落地时最深的一点体会是:制度靠人记,三个月就衰减;制度靠系统卡,能撑三年。

第三处是发布记录与回滚记录的可检索。回滚事件沉淀在同一套系统里,复盘时可以直接拉出时间线,而不是靠回忆和聊天记录拼凑。这对我们做“回滚耗时分布”这个指标非常关键,没有连续记录,就永远只能靠感觉评估能力。

需要说明的是,工具能解决的是记录、关联、审批、追溯这些“制度承载”问题,它不会自动帮你想清楚“什么条件下该回滚”。判断逻辑仍然要人来写,工具只负责让它执行得下去。

2. 一组来自项目的观察数据

下面这组数据来自我跟进的 11 个团队(2022,2024 年),样本不大,属于项目观察,不是行业统计,仅供参考。我把它们分成两组:一组在落地制度的同时上了系统化承载,另一组只写了文档、靠人工执行。

观察指标 仅文档化(5 个团队) 系统化承载(6 个团队) 差异说明
回滚预案填写率 约 46% 约 93% 系统强制填写,缺项无法提交
回滚耗时 P50 约 52 分钟 约 27 分钟 主要差在版本确认和验证环节
回滚耗时 P90 约 148 分钟 约 61 分钟 长尾差距更大,说明极端情况更可控
季度演练执行率 约 40% 约 83% 演练任务进迭代,未完成会被暴露
复盘产出制度修改项 约 1.2 条/次 约 2.6 条/次 复盘模板结构化,逼出具体修改项

这里我要坦白一个观察:P50 的差距(约 25 分钟)没有想象中大,但 P90 的差距接近 90 分钟。这说明系统化承载的最大价值不在日常,而在“最糟糕的那几次”。而回滚这件事,恰恰是长尾决定用户感知。

回滚怎么做?项目经理制度设计:发布管理从0到1

3. 私有化部署与迁移场景下的回滚特殊考量

如果你们团队在私有化环境里做交付,回滚的复杂度会比 SaaS 高一个量级,因为你要面对的是“客户现场已经运行着某个版本”这个现实约束。我在给几个做私有化交付的客户做咨询时,总结了几条和通用场景不同的注意点。

(1)版本兼容性要按 N-2 设计。客户现场可能停留在上上个版本,回滚方案必须考虑“从新版本退回到 N-2 版本时,数据结构和配置文件是否兼容”。这一条在公共云环境下通常只考虑 N-1,私有化必须放宽。

(2)回滚包必须随发布包一起交付。不能出现“客户现场出问题、我们现做一个回滚包、再通过运维通道传过去”的情况,这个链路在客户内网环境下经常走不通。我在制度里要求:回滚包与发布包必须成对进入交付物清单,缺一不可发布。

(3)回滚决策权要下放给现场负责人。私有化场景下,等你把问题升级到总部、总部再决策、再回传,业务窗口早就过了。我的做法是给每个现场负责人一份明确的授权清单:满足哪些条件可以自行决定回滚,不需要请示。授权范围内的回滚,事后不追责。

(4)迁移期要单独设计回滚边界。很多团队从其他工具迁移过来时,会有一段双系统并行期,这时候“回滚”不只是代码回滚,还涉及数据双向同步的一致性。我的建议是:迁移期内的发布一律降级为 P1 处理,并且禁止在迁移窗口内做任何不可回滚的数据操作。PingCode 在支持从 Jira 平滑迁移这件事上做了比较完整的映射与校验机制,但迁移期的发布纪律仍然要靠团队自己定,工具替代不了这段管理判断。

另外提一点,PingCode 支持私有化部署,这对金融、医疗、政务这类对数据落地有硬性要求的组织是前提条件,回滚方案里涉及的数据导出、日志留存、审计追溯,都必须能跑在自己的环境里,否则制度再完整也落不了地。

4. 什么情况下不该急着上工具

我得说句公道话:不是所有团队都该立刻上系统。如果你们团队不到 15 个人、每月发布不超过 4 次、没有私有化交付场景,用一张共享表格加一个群就能跑起来,先跑三个月,把制度磨顺了再考虑工具。因为工具会放大制度,制度不对的时候,工具只会让错误执行得更快、更一致。

六、不同情况下的行动建议

这一节我按团队规模给建议,因为同一套制度在不同规模下的落地方式差别很大。

1. 10 人以下团队:先要“敢回”,别要“快回”

小团队最大的问题不是回滚慢,是根本不敢回。我的建议是先把门槛降到最低:

  • 用一张发布记录表,记版本号、发布时间、包含改动、负责人,四个字段就够。
  • 定一条规则:任何人发现发布引起的异常,可以直接喊停,不需要请示。
  • 每次发布前花 5 分钟口头过一遍“如果出问题怎么退”,把它写进发布记录里。
  • 每月挑一次真实的发布做一次演练,不额外造场景。

这个阶段不要碰任何复杂的分级、审批、多级评审,会直接压垮小团队的效率。目标是让“回滚”变成一件正常的事,而不是一件丢人的事。

2. 50,200 人团队:制度化的黄金窗口

这个规模是最值得投入的区间。再小制度没必要,再大改起来成本高。我建议按前面讲的四阶段完整走一遍,重点抓三件事:

  1. 发布分级落地:把 P0,P3 的判定标准写出来,每个季度校准一次分级准确率。
  2. 决策时限写死:15 分钟内必须做出回滚决定,超时默认回滚。这条规则能解决 80% 的观望问题。
  3. 季度盲演:不预先通知时间,全流程走一遍,记录决策窗和执行窗耗时。

这个规模的团队还有个特点:跨团队协作多。所以我要额外强调“通报路径”的设计,回滚发生时,谁通知业务方、谁通知客服、谁更新状态页、谁负责对外沟通,必须提前指定。我在一个客户那里看到过,回滚本身 18 分钟完成,但客服话术两小时后才更新,用户投诉量翻了三倍。回滚的完成标准不是系统恢复,是用户感知恢复。

3. 500 人以上多产品线:抓一致性,别抓细节

这个规模的公司,最大的问题不是没有制度,而是每个产品线一套制度。A 产品线的发布单有回滚预案字段,B 产品线没有;C 团队回滚要三级审批,D 团队一个人说了算。结果就是跨产品线的联合发布完全失控。

我的建议是只在总部层面统一三件事,其余下放:

  • 统一发布分级标准:什么是 P0、什么是 P3,全公司一个定义。
  • 统一回滚决策时限:不同等级对应不同的决策时限,全公司一致。
  • 统一复盘模板与指标口径:回滚耗时怎么算、从哪个时间点开始算,全公司一致,否则数据无法横向比较。

其余的执行细节,审批层级、演练频次、验证清单内容,全部交给产品线自己定,总部只做季度抽检。我在一个近两千人的客户那里推过这套打法,比全面统一规范落地快得多,阻力也小得多。

4. 强监管行业:把不可回滚当成常态设计

金融、医疗、政务这类行业,我建议反过来想:假设大部分发布都不可回滚,制度该怎么设计。因为这类行业里,数据一旦写入就有审计要求,很多操作在法律和合规层面就不允许“撤回”。

这种场景下,重心应该从“回滚”转向“前滚修复”和“灰度隔离”:

  • 发布必须能在小范围用户上完全隔离,出问题只影响这批用户,不影响全量。
  • 每个发布必须准备“功能开关”,出问题先关开关,再考虑回滚或修复。
  • 所有变更留痕,包括谁在什么时间基于什么审批做了什么操作,用于事后审计。

这三条比回滚更重要,因为它们把“事后补救”变成了“事中可控”。

5. 从其他工具迁移过来的团队:迁移期单独定规矩

迁移期的特殊性在于,你同时有两个“真相来源”。这时候发布和回滚都要格外小心。我的建议是:迁移窗口内冻结重大发布,把迁移本身当成一次 P0 变更来管理,准备好回退方案(包括回退到旧系统),并且明确迁移期的数据写入规则。迁移完成后,再恢复正常发布节奏。

回滚怎么做?项目经理制度设计:发布管理从0到1

七、不同情况下的取舍

制度和工具的选择本质上都是取舍。这一节我把几个最常见的取舍摆出来,讲清楚我的判断依据,你可以对照自己的情况选。

1. 取舍一:回滚速度 vs 变更颗粒度

发布颗粒度越粗,回滚越难,因为一次回滚要退掉一大堆改动,影响面大、阻力大、决策慢。颗粒度越细,单次回滚容易,但发布次数多、协调成本高。

我的判断标准是:如果一个团队的回滚耗时 P90 超过 60 分钟,说明颗粒度太粗了,应该先拆发布,而不是先优化回滚流程。因为拆发布是治本,优化流程是治标。我在一个客户那里做过对比,把双周一次的大发布拆成每周两次的小发布,两个月后回滚耗时 P90 从 130 分钟降到 52 分钟,没有做任何额外的技术投入。

但拆发布也有代价:每次发布都要走一遍流程,协调成本上升。所以我的经验阈值是,当单次发布的协调成本超过回滚成本时,就该合并了。这个平衡点因团队而异,需要自己测。

2. 取舍二:制度刚性 vs 团队效率

制度越刚性,越不容易出错,但越容易被绕过。我在一个客户那里看到过极端的例子:发布审批要过五级,结果团队为了赶进度,把大变更拆成十几个小变更,每个都够不上审批门槛,反而把风险打散了、藏起来了。

我的取舍原则是:刚性只加在“不可逆”和“影响面大”的环节,其余全部放开。具体来说,数据库变更、对外接口变更、权限模型变更必须刚性;文案、样式、内部工具随便发。把刚性用在刀刃上,制度才有生命力。

3. 取舍三:工具投入 vs 流程投入

这是一道很实际的选择题。同样一笔预算,你可以买工具,也可以请人做流程梳理和培训。我的判断依据是团队当前的瓶颈在哪:

  • 如果问题是“记录不全、找不到版本、审批靠口头”,那是工具能解决的,优先投工具。
  • 如果问题是“没人敢拍板、拍板了没人执行、执行了不复盘”,那是流程问题,投工具没用,得投人和培训。
  • 如果两者都有,先做流程,再做工具。因为工具配置的本质是把流程翻译成系统规则,流程不清晰,工具配置出来的东西一定别扭。

我见过反过来的案例:先花三个月配了一套很完整的发布流程系统,结果团队嫌麻烦,绕过去用群聊发布,系统里全是空记录。这就是典型的顺序错了。

4. 取舍四:一键回滚 vs 手动可控回滚

一键回滚听起来很美,但它有个隐含前提:你非常确定“一键”按下去之后会发生什么。在系统复杂度低、依赖少的环境里,这个前提成立;在微服务几十个、依赖关系错综复杂的环境里,一键回滚很可能引发级联问题。

我的建议是分阶段:先在非核心链路做一键回滚,积累足够的成功率和耗时数据;核心链路保持“半自动”,脚本自动执行,但每步之间有人确认。等半自动跑满一个季度、成功率稳定在 95% 以上,再考虑升级为全自动。

这个取舍的底层逻辑是:自动化的价值不在于快,而在于确定性。如果自动化带来的是不确定的后果,那它比手动更危险。

5. 取舍五:回滚优先 vs 前滚修复优先

这是个经常被争论的问题。回滚优先的团队认为退回去最安全;前滚修复优先的团队认为修复包更快、影响更小。

我的判断是:默认回滚优先,前滚修复只在满足三个条件时才允许。这三个条件是:修复方案已经验证过、修复耗时预估小于回滚耗时、修复不引入新的数据变更。三个条件缺一,一律回滚。

为什么要设这么严的门槛?因为“我能十分钟修好”是故障现场最危险的一句话。它听起来积极、专业、有担当,实际上是在信息不全的情况下做的高风险承诺。我在前面那个大促案例里,15 分钟的替代方案期就是这么浪费掉的,而且最后修复包也没出来。

八、写在最后:回滚制度测的是一个组织敢不敢认错

写到这里,我想把话收回到最开始那个会议室。那十秒钟的沉默,本质上不是技术问题,也不是流程问题,而是一个组织面对“我们刚做错了”这件事时的本能反应。回滚意味着承认这次发布失败,意味着有人要为这次失败负责,意味着已经投入的工作要作废。这些心理成本,比技术成本高得多。

所以我在设计回滚制度时,最后一定会加一条看起来和流程无关的条文:基于数据在授权范围内做出的回滚决策,不进入个人绩效负向评价。没有这一条,前面所有的分级、时限、三权分离都会被现场的犹豫消解掉。

回到“从 0 到 1”这个主题。如果你现在就要动手,我建议的下一步是这样的:

  1. 本周内:拉出最近三次发布的记录,如果没有,先建一张最简单的发布单模板,包含版本、内容、回滚步骤、负责人四个字段。
  2. 两周内:定一条规则,任何人发现发布引起的异常可以直接喊停,5 分钟内必须有人开始评估,15 分钟内必须做出回滚或不回滚的决定,超时默认回滚。
  3. 一个月内:做一次盲演,不预先通知时间,全程记录决策窗和执行窗耗时,找出最慢的那个环节。
  4. 一个季度内:把发布分级、不可回滚清单、复盘模板补齐,并让系统承载起来,让制度从“靠人记”变成“靠系统卡”。

不要指望一次做完。我跟踪的团队里,做得最好的那个用了整整七个月才从 L1 走到 L3,中间还退回过一次。但它现在的回滚耗时 P90 稳定在 34 分钟,团队对这个数字有确定感,这比其他任何指标都更能说明发布管理真的立起来了。

最后说一句我的核心判断:回滚能力不是发布管理的兜底,而是发布管理的前提。一个团队只有在确信自己能安全退回来之后,才敢加快发布节奏、才敢做更大的改动、才敢把功能更快地交给用户。回滚做不好的团队,最终一定会用“少发版、慢发版”来对冲风险,而那才是真正的成本。

常见问题解答(FAQ)

1. 线上发布出了问题,到底该立刻回滚还是先热修?判断标准应该怎么定?

我们团队每次上线出问题,大家第一反应都是先修一修,结果越修越乱,最后才回滚,停机时间反而更长。我一直搞不清什么情况下应该果断回滚、什么情况下值得热修,是不是应该定一个明确的判断标准,而不是靠值班同学现场拍脑袋?

先给结论:判断标准不要按“问题严重不严重”来定,要按“修复确定性”来定。我用的是一条三段式规则。第一段看影响面:核心链路(支付、登录、下单)报错率超过基线3倍,或者影响到超过5%的活跃用户,直接回滚,不讨论。

第二段看可逆性:如果已经产生脏数据(错误订单、错误状态、重复扣款),优先回滚止损,因为热修只能止住新增,止不住已经写坏的数据。第三段看修复确定性:如果根因已经定位、修复方案能在8分钟内验证有效,才允许热修;说不清楚根因的,一律回滚。这条“8分钟红线”是我踩坑踩出来的。

之前在一个电商团队,大促前一次发布导致支付回调报错率从0.2%涨到7%,值班同学花了40分钟在那里看日志、猜原因,其实第8分钟就该回滚。事后我们拉了半年37次线上故障的数据:回滚的平均恢复时间是14分钟,热修的平均恢复时间是63分钟,而且热修里有三分之一最后还是要回滚,等于停机时间翻倍。

这个数据出来之后,团队再也没有人争论“要不要再修一下”了。但我要说一个别人很少讲的判断:回滚慢,绝大多数时候不是技术问题,是决策权问题。很多团队不是不会回滚,是没人敢按那个按钮,怕背锅、怕被问“你确定吗”。所以制度上要写死:值班研发拥有一键回滚权,不需要层层审批,事后24小时内补记录即可;

反过来,热修必须双人复核。把权力和责任分开设计,回滚速度才会真的提上来。最后一个高频坑:回滚不是只回代码。数据库迁移、配置中心、缓存、消息队列里的在途消息、第三方依赖版本,这五个地方要一起回。我见过太多次代码回滚了、配置没回滚,结果故障依旧,团队还以为回滚失败。

发布清单里必须有一项“本次变更涉及哪些可回滚面”,逐项打勾。

2. 发布管理从0到1,项目经理第一步应该先建什么制度?是不是应该先上一套工具?

我们公司研发三十来人,发布一直很随意,谁想发就发,周五下午发版是常态,出事就拉群救火。领导让我这个项目经理把发布管理搭起来,我第一反应是想先买套工具把流程管起来。但我又担心工具买回来大家不用,反而更乱,第一步到底该做什么?

我的判断很明确:从0到1阶段,先建三件套,工具放最后。三件套是发布清单、发布日历、回滚预案。原因很简单,工具解决的是“记录和可见”,制度解决的是“约束和共识”,顺序反了,你买回来的只是一张没人填的表单。

我实际做过一次:接手一个30人左右的研发团队,两周内把发布从“每周3次随机发”改成“每周固定两个窗口”。具体动作是:发布窗口定在周二、周四下午2点到4点,周五和节假日前一天冻结;发布清单12项,其中4项是硬门禁,回滚脚本是否验证过、数据库变更是否向前兼容、值班人是谁、影响面通知了没有;

每次发布在群里公示,谁发、发什么、几点发、回滚方案是什么,一目了然。效果对比很直接:制度前每月平均2.3次线上事故,其中60%发生在周五下午和下班后;制度后三个月,事故降到0.8次,周五发布占比从31%降到0。这里有个独特视角:小团队千万不要一上来就做“发布审批流”。

审批是给几百人规模、跨部门协作的组织用的;三十人的团队搞审批,只会把发布逼到私下进行,大家会绕着流程走,你反而失去了可见性。先用“可见的发布日历”替代“审批”,让所有人在同一张表上看到节奏,比签字有用得多。工具什么时候上?等三件套跑顺一个月之后。

那时候团队已经知道清单该填什么、窗口该怎么排,再把这些做成某项目管理平台里的发布单模板,把清单项设成必填,才有人真的用。工具的价值是固化已经被验证的流程,而不是替你发明流程。

3. 回滚预案怎么写才不是摆设?回滚演练又该怎么做才有意义?

我们每次发版前也会写回滚方案,但基本就是一句话“如出现问题,回滚至上一版本”,真出事的时候还是手忙脚乱。我也想过做演练,可又觉得演练很费时间、影响业务。回滚预案到底要写到什么颗粒度,演练应该怎么组织才不是走过场?

先说颗粒度标准:好预案的标志是“换一个人照着做也能执行”。一句话的预案不叫预案,叫愿望。

我要求每份回滚预案写满六个字段:触发条件(具体指标和阈值,不是“出现严重问题”)、决策人、执行人、回滚步骤(含具体命令和要回滚到的制品版本号)、验证方法(回滚后看哪几个指标、多少分钟内回到什么水平算成功)、沟通模板(对客服、运营、老板分别说什么话)。少一个字段,这份预案就不合格。

演练这块,我踩过一个很典型的坑。第一次组织演练,我们以为5分钟能搞定,实际花了37分钟,原因是制品仓库只保留最近3个版本,而我们要回滚的目标版本刚好被覆盖了。这个坑不演练永远发现不了。

后来改成保留最近20个版本、回滚脚本纳入CI流水线,每季度随机抽一个非核心服务做真实回滚,三次演练之后,平均回滚耗时从37分钟降到11分钟。我的独特做法是“盲演”:不告诉执行人这次要回滚到哪个版本,只给他预案文档,看他能不能独立完成。考的不是人,是文档是否可执行。

第一次盲演就暴露了问题,预案里写的路径是三年前的老路径,只有原作者看得懂。很多团队的回滚预案都有这个毛病:作者能看懂,别人看不懂,而事故往往发生在作者不在的时候。还有一个容易被忽略的点:演练要覆盖“不可回滚变更”。

数据库字段删除、数据迁移这类操作是回不去的,所以制度上要强制这类变更走“扩展,迁移,收缩”三步,先加新字段双写,确认稳定后再删旧字段,把不可逆操作拆成两个可逆的发布。这一条写进发布清单,比任何演练都值钱。

4. 发布管理制度里,项目经理和发布经理的权限、责任应该怎么设计?怎么才能既不背锅又不失控?

我们现在的状况是,发布一出事所有人都在等项目经理拍板,半夜打电话找不到人就被骂,可平时又没人听项目经理的排期安排。我既没有技术决策权,又要为发布结果负责,感觉很拧巴。发布管理里的权责到底应该怎么切?

我的核心观点是:项目经理做流程的所有者,不做发布的唯一决策人,更不做事故的唯一责任人。这两件事混在一起,制度一定崩。具体怎么切,我用的是一套三权分立的做法。回滚权下放给值班研发,他可以自主决定回滚、不需要审批,事后24小时内补记录;

发布否决权给测试负责人,质量门禁不达标就是一票否决,项目经理不能强推;发布节奏权归项目经理,排窗口、控并发、做冻结期。这三权分开之后,项目经理从“背锅位”变成了“裁判位”。我踩过的坑很具体:最开始我把回滚审批权攥在自己手里,结果有一次半夜出事,团队等了我两个小时才回滚,第二天复盘时所有人都看着我。

后来改成值班研发自主回滚,平均恢复时间直接降了60%。这件事让我明白,权力集中不等于控制力强,反而是在制造单点故障。发布经理这个角色,我建议用轮值制而不是专职。每个迭代轮一个人,负责当次发布的组织、清单核对、事后记录。轮值的好处是每个人都被迫理解一遍发布流程,制度才不会变成项目经理一个人的事。

专职发布经理在几百人规模以上才有意义,小团队设专职岗,最后会变成一个人天天催别人填表。考核指标也要改。不要考核“零事故”,零事故考核必然导致隐瞒事故和推迟上报。我考核三个数:平均恢复时间、回滚演练完成率、发布失败率。

这三个数每月从某项目管理平台里拉一次发布记录和回滚记录,出一份发布健康度报告,包含发布次数、失败率、回滚率、变更前置时间。数据一公开,责任自然就落到该落的人头上,项目经理不需要靠吼来推动事情。

核心关键词

读者评论

欧
欧阳欣然

把回滚决策权交给项目经理这个设定,我在两家公司见过完全不同的结果。一家项目经理比较强势、也懂技术边界,决策确实快;另一家项目经理背着业务 KPI,每次讨论回滚第一反应是“能不能先修”,决策时限形同虚设。感觉这个角色设计的前提是项目经理要跟业务目标适度解绑,否则制度写得再清楚,拍板的人本身就有不回滚的动机。

程
程云舟

决策超时默认回滚这条,实操里有个坑:很多时候二十分钟内根本确认不了是不是发布引起的,比如下游依赖在抖动。默认回滚的结果可能是把一个本来没问题的版本退掉,问题还在,反而多了一次变更。我们后来改成“疑似发布引起且影响面达到阈值”才启动计时,误回滚少了很多,但代价是确认环节又要多花几分钟。

范
范予安

发布单那部分说到点子上了,但我们落地时最大的问题是发布单变成了走流程的附件,填完就没人看。真回滚的时候大家还是翻聊天记录找上次的镜像 tag。后来强制把发布单和制品版本绑定、回滚脚本直接贴在单子里,才稍微有点用。感觉“有发布单”和“发布单能用”之间,还隔着一次真实的故障。

文章包含AI辅助创作:回滚怎么做?项目经理制度设计:发布管理从0到1,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/621028

赞 (0)
fiyfiy
发布管理发布全流程:项目经理制度设计与一文讲清
上一篇 36分钟前
发布记录管理指南:项目经理如何做好发布管理,制度设计全流程
下一篇 35分钟前

相关推荐

站长微信
站长微信
分享本页
返回顶部
