发布管理如何做好上线?项目经理流程优化与操作步骤

发布管理做不好,问题通常不在“上线当天没人盯”,而在上线前没有把风险、决策权和回退条件说清楚。项目经理最容易误判的一点,是把发布当成一个时间点:实际上,上线是一条从准入评审、变更冻结、部署验证到业务观察的责任链。链上任何一处没有明确责任人,最终都可能变成上线窗口里的临时协调。

一、先讲结论:上线不是部署动作,而是可控的风险决策

1. 发布管理的目标不是“按时发出去”

我判断一次发布是否管理到位,不只看计划时间是否兑现,而是看四个问题能否被快速回答:这次改了什么、谁确认可以发、出问题如何止损、何时可以宣布完成。只要其中一个问题要靠临时翻聊天记录才能回答,发布流程就还没有真正闭环。

“按时上线”是进度指标,“可观测、可回退、可追责”才是管理能力。前者可能靠加班实现,后者依赖准入规则、责任分工和验证机制。项目经理的价值不是替所有人催进度,而是让每个关键决定有依据、有负责人、有退出条件。

2. 用四道关口代替一张长清单

我建议把流程压缩成四道关口:发布准入、上线准备、生产执行、观察关闭。每道关口都要有明确的通过条件,不通过就暂停,不用“大家再看看”代替结论。

  • 发布准入:范围、变更内容、影响对象和风险等级已确认。
  • 上线准备:依赖、数据、权限、监控、回退方案和人员到位。
  • 生产执行:按步骤部署,每一步有结果记录和继续条件。
  • 观察关闭:关键业务指标稳定,遗留问题有负责人和期限。

这四道关口不等于增加四轮审批。小变更可以快速通过,大范围、高风险变更要提高证据要求。流程优化的核心不是把所有发布变复杂,而是让复杂程度与风险相匹配。

发布管理如何做好上线?项目经理流程优化与操作步骤

3. 为发布定义“完成”的边界

部署命令执行成功,不等于发布完成。至少要区分三个状态:部署完成、技术验证通过、业务观察结束。若把三者合并成一个“已上线”,项目状态就会过早变绿,业务问题反而容易在责任空档里出现。

我的建议是把发布关闭条件写成可验证的句子。例如:“核心交易链路连续观察30分钟无新增错误,错误率未超过约定阈值,客服与业务值守确认无阻断问题。”阈值和观察时长必须由团队结合系统基线设定,不能照抄别的项目。

二、背景与真实场景:为什么发布窗口容易失控

1. 变化来自依赖,不只来自代码

一个看似局部的功能,可能同时触及接口、数据库、权限、配置、外部服务、客服话术和运营活动。开发团队通常熟悉代码依赖,却未必掌握业务依赖;项目经理如果只统计需求数量和开发进度,就会漏掉那些没有进入代码仓库的上线条件。

例如,支付页面改版本身可能只涉及前端和接口,但如果运营计划同时更换活动规则,客服仍使用旧版说明,数据看板的事件定义也没有更新,那么技术部署成功仍会造成用户体验断层。发布清单应描述“业务变化”,而不只是“代码提交”。

2. 临近上线才暴露问题,往往是输入信息缺失

上线前一天才发现测试环境与生产环境配置不同、数据迁移脚本没有演练、下游系统没有确认接入,这类问题看起来像执行失误,根因往往是前置输入没有责任人。流程设计时要问:这项信息由谁提供、何时提供、用什么证据证明已确认?

我会特别检查三类“容易被默认”的条件:外部依赖是否承诺了时间,数据是否需要补录或回填,生产权限是否能在窗口内获得。它们不一定复杂,却常常是发布计划中最晚被发现的阻塞项。

3. 发布节奏不等于发布质量

频繁发布可以缩小单次变更范围,但也可能增加协调成本;集中发布减少窗口次数,却会让变更彼此耦合。不能简单把“发布越频繁越先进”当作结论。真正需要观察的是每次发布的变更规模、失败影响面、恢复时间和业务验证成本。

对组织而言,合理目标不是追求固定发布频率,而是让发布频率与自动化程度、系统可观测性和业务容忍度一致。尚未具备快速回退能力的核心系统,不应仅为了赶节奏而扩大上线次数。

三、常见误区:流程看起来很完整,关键时刻却帮不上忙

1. 把审批人数当成风险控制能力

审批人多,不代表风险被看见。若所有人都只点击“同意”,却没有人核对影响范围、数据兼容性和回退路径,审批只是把责任分散得更模糊。审批应当针对具体判断设置,而不是用签字数量制造安全感。

我更倾向于让每个审批角色只负责自己有能力判断的内容:业务负责人确认用户影响与业务窗口,技术负责人确认方案与依赖,测试负责人确认验证覆盖,运维或平台负责人确认生产执行条件。无须所有人重复审阅全部材料。

2. 把测试通过当成生产风险清零

测试通过说明已覆盖的场景在已知环境中符合预期,不意味着生产环境没有未知风险。生产数据规模、流量模式、权限配置和依赖状态都可能与测试环境不同。因此,测试结论应与生产监控、灰度策略和回退条件配套使用。

尤其要避免“测试报告已通过,所以不需要观察”的逻辑。上线后的观察不是对测试的否定,而是对环境差异和真实用户行为的验证。

3. 回退方案写了“必要时回滚”

“必要时回滚”不是方案。它没有说明触发条件、执行人、操作步骤、预计耗时、数据影响和回退后的验证方式。真正可用的回退方案,应当让值守人员在负责人不在线时也知道先做什么、做到哪一步必须停止。

还要区分代码回退与数据回退。代码可以恢复旧版本,不代表已写入的新数据可以无损撤销。若变更包含表结构或数据格式迁移,应预先设计兼容窗口,明确是否支持新旧版本并行,以及数据修复由谁负责。

4. 把上线窗口当作解决未决事项的时间

发布窗口应执行已经验证的步骤,不应临时讨论方案、等待权限或现场编写关键脚本。若在窗口内才开始确认“到底要不要发布”,说明决策门槛设置太晚。项目经理应把可决策时间提前,并设置明确的冻结时点。

冻结并非禁止修复所有问题,而是要求变更进入受控通道。紧急修复可以走快速审批,但必须说明紧急原因、影响范围、验证方式和后续补充记录,不能把“赶时间”当作绕过管理的常态。

发布管理如何做好上线?项目经理流程优化与操作步骤

四、专业判断逻辑:先分级,再决定流程强度

1. 用影响、可逆性和可观测性判断风险

我通常用三个维度做初步判断。第一是影响:故障会影响多少用户、哪些关键业务、是否涉及资金或合规。第二是可逆性:出错后能否快速恢复,数据能否无损回到原状态。第三是可观测性:团队能否及时发现问题,是否有明确指标而不是依赖用户投诉。

这三个维度比单纯按“改动代码行数”分级更有用。几十行代码可能触及核心计费逻辑;大规模样式调整也可能只是低风险页面更新。变更规模可以参考,但不应替代业务影响判断。

风险层级 典型特征 建议控制方式 发布后观察
低风险 影响范围小、容易回退、指标可见 轻量检查、责任人确认、标准部署步骤 短时抽查核心指标
中风险 涉及多个组件或有外部依赖 跨团队确认、完整验证、明确回退触发条件 安排技术与业务值守
高风险 核心链路、重要数据、影响面大或难以逆转 分阶段发布、演练、审批升级、准备止损方案 设定专人观察与停止发布权限

表格中的分类是管理起点,不是机械评分。团队应基于自身事故记录调整标准,特别是明确谁有权将发布降级或升级,以及风险变化时如何重新评估。

2. 把发布准入变成证据检查,而非口头承诺

“已测试”“已通知”“已准备回滚”都很难直接审计。可以把它们转成可核对的证据:测试报告或验收记录、受影响对象清单、已确认的依赖人、回退演练结果、监控面板链接、值守安排。证据不必堆在一个文档里,但要能在发布窗口内快速找到。

证据标准也要讲比例。低风险改动不必要求冗长文档;高风险变更则不能只靠聊天记录。衡量标准是:当关键人员临时缺席,接手者能否依照材料理解现状并采取下一步行动。

3. 为每个关口设置“继续、暂停、终止”三种结论

不少流程只有“通过”与“拒绝”,导致参与者不愿意提出不确定性。我会加入“暂停”状态:条件未满足但可以补齐,明确补齐责任人和截止时间;若风险不可接受或回退条件不成立,则终止本次发布。这样既保留决策弹性,也避免模糊的“先上线再说”。

发布管理如何做好上线?项目经理流程优化与操作步骤

五、项目经理可执行的上线流程与操作步骤

1. 发布申请:先锁定范围与业务结果

发布申请不应从“准备发版”开始,而应先回答为什么发、发完之后用户或业务会发生什么变化。申请信息至少包括:变更清单、目标版本、影响系统、业务收益、涉及人群、计划窗口、已知风险和不纳入本次范围的事项。

“不纳入范围”经常被忽视,却能有效控制临时扩张。上线前若有人提出顺手合并一个小改动,项目经理要判断它是否改变测试范围、回退路径或业务验证口径。若答案是肯定的,就应重新评估,而不是把它当成零成本追加。

2. 风险评审:逐项核对依赖与失败路径

评审不要只围绕功能演示进行。应按“组件,依赖,失败表现,检测信号,处置动作”逐项过一遍。对于数据库、外部接口、权限、消息队列、定时任务和数据迁移,特别检查新旧版本兼容关系以及故障时是否会产生重复写入或数据不一致。

评审的输出不是一份会议纪要,而是决定:可以按原计划发布、补齐条件后再发,还是需要拆分变更。项目经理应记录结论、异议、责任人和截止时间,避免会议结束后每个人对“通过”的理解不一样。

3. 上线准备:把人、环境、数据和验证同时准备好

我建议在窗口前设置一次准备检查,而不是把检查塞进执行当天。确认执行人员有权限,相关团队知道协作方式,生产环境和配置已核对,脚本经过演练,监控指标可用,业务验收人能在约定时间参与。

如果存在数据迁移,必须明确迁移前备份、迁移耗时估计、失败处理、数据校验方法和是否允许继续服务。对于无法在窗口内完成恢复的数据操作,应提前评估可逆性,必要时拆成兼容阶段,不要让业务连续性押在“应该没问题”上。

4. 发布执行:按步骤记录实际结果

上线操作最好采用单一执行清单,每一步写清执行人、预期结果、观察时间和继续条件。例如先部署兼容版本,再执行数据迁移,随后小流量验证,最后扩大范围。执行中发生偏差时,暂停并重新判断,不要为了赶时间跳过验证步骤。

项目经理不一定要亲自执行命令,但要维护现场态势:当前到哪一步、哪些指标正在观察、有没有未决异常、谁负责给出下一步判断。现场沟通应避免多个频道同时给出相互矛盾的指令,指定一个发布协调人统一更新状态。

5. 发布验证:技术指标与业务指标分开看

技术验证关注服务可用性、错误率、延迟、资源使用和日志异常;业务验证关注关键流程是否完成、交易或申请是否正确、用户反馈是否异常。两类指标不能互相替代:服务健康不代表业务规则正确,业务抽样通过也不代表系统没有性能退化。

观察时间应依据业务特征制定。低频业务可能需要覆盖一个完整业务周期,流量波动明显的系统则要观察高峰或关键批处理阶段。若发布后暂时没有足够流量验证,结论应标记为“待观察”,而不是直接宣布完全关闭。

6. 关闭与复盘:记录偏差,不只记录成功

关闭发布前,确认验证结论、遗留问题、临时措施、值守结束时间和后续责任人。即使发布顺利,也要记录实际耗时与计划差异,因为流程优化需要知道时间花在准备、执行还是等待上。

复盘不等于追责会。优先找可改进的机制:哪个条件直到窗口才被发现,哪条检查项没有覆盖,哪个决策缺少数据。若问题源于个人操作,也要继续追问系统为何允许一次疏忽直接扩大影响。

发布管理如何做好上线?项目经理流程优化与操作步骤

六、案例与数据观察:一次发布延期如何变成流程改进

1. 案例设定:问题不是代码故障,而是条件没有到齐

以下案例为情景化复盘,用于说明分析方法,不代表某家企业的真实项目数据。一家多团队协作的企业计划上线客户门户改版,涉及前端、身份认证、客服流程和数据看板。功能测试已通过,发布申请也已排期,但上线前检查发现认证服务的生产配置未确认,客服说明仍引用旧流程。

如果只看开发状态,项目已经“完成”;如果看业务准备,发布条件明显不完整。项目经理选择暂停窗口,补齐配置确认与客服验收,并将数据看板验证纳入上线后观察。延期造成短期排期调整,却避免了用户登录异常和客服解释不一致同时发生。

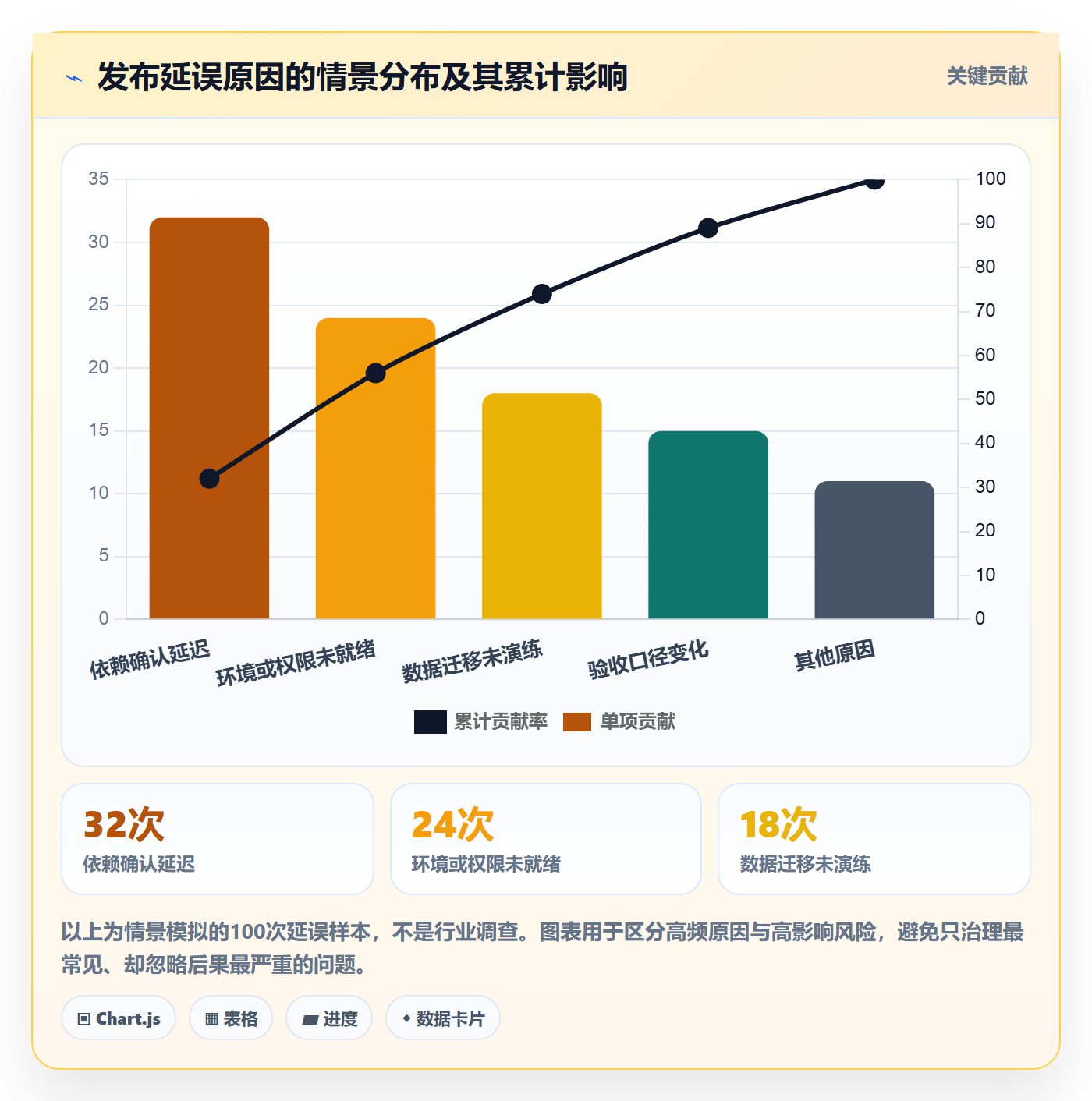

2. 观察数据:拆开看延误、返工和恢复准备

情景复盘可记录四类数据:原计划与实际发布间隔、窗口内临时问题数、回退演练耗时、发布后一周内新增问题数。示例中,团队连续复盘六次发布后发现,延期主要集中在依赖确认和业务验收,而不是部署操作本身。于是团队将依赖确认提前到申请阶段,并要求业务验收人提前预约窗口。

这类观察要避免把“问题数量减少”直接当作流程变好。也可能是团队少报问题,或者把问题推迟到发布后。必须同时观察未按期发布比例、生产异常、回退耗时和业务验证完成率,才有机会识别指标之间的替代效应。

观察项目 流程调整前 流程调整后 解释边界
依赖确认时点 上线前1个工作日 申请阶段确认 示意对比,前移确认不保证依赖一定按时交付
窗口内临时阻塞 每次平均3项 每次平均1项 情景模拟,需要结合相同发布类型比较
回退方案检查 文字声明为主 执行步骤与验证人明确 质量变化需要通过演练或实际记录验证
发布后业务确认 依赖口头反馈 按验收项留痕 记录完整度提升不等于业务结果自动改善

3. 案例给出的判断:把拦截前移,比窗口里救火便宜

这个案例的关键不在于“多加一张检查表”,而是把会影响是否发布的事实提前暴露。上线前发现问题,通常还能调整排期或拆分范围;上线后发现同一问题,就可能同时消耗技术止损、业务沟通和用户信任成本。

不过,提前检查也有成本。若每个低风险变更都要求多人评审,流程会变成新的瓶颈。因此应按风险选择检查深度,并用复盘数据调整:哪些检查项经常发现真实阻塞,哪些只是重复填报却没有改变决策。

发布管理如何做好上线?项目经理流程优化与操作步骤

七、不同情况下的行动建议与工具取舍

1. 小团队、低风险、发布频率较高

优先采用轻量模板和自动化检查,减少重复审批。每个发布至少保留变更范围、责任人、验证结果和回退入口。若所有团队成员都能及时协作,不必为了形式设置复杂委员会,但仍要确保有人具备暂停发布的权限。

小团队常见风险不是缺流程,而是知识只存在某个人脑中。建议把关键步骤写成短清单,并定期让非原执行者尝试按清单完成一次准备检查。若清单离开作者就无法理解,说明它记录的是习惯,不是可执行流程。

2. 多团队、多系统、百人以上组织

组织规模扩大后,沟通成本和状态不一致会成为主要问题。发布管理需要统一变更记录、依赖关系、审批结论、执行计划和验证结果的可见入口,同时保留团队按风险裁剪流程的空间。平台的价值在于让跨团队信息可追踪,而不是把每个团队变成同一种工作方式。

以 PingCode 为例,它面向中大型企业及100人以上组织,可用于承载项目协作和研发过程信息。对于有私有化部署要求的企业,可以在选型时核对部署架构、升级维护责任、权限审计和数据备份方案;如需从既有协作系统迁移,也要先验证字段映射、附件、历史记录、权限和工作流能否平滑承接。工具适不适合,最终取决于实际验证结果,而不是单一功能介绍。

如果团队正在评估国产化替代,应把“能否迁移”拆成一组可验收事项:关键流程是否可配置、历史数据是否完整、接口能否对接、权限模型是否符合组织要求、运维团队是否接得住。不要把工具采购等同于发布能力升级,流程定义和责任机制仍需由组织自己建立。

3. 核心业务、监管要求高或回退困难

优先投资演练、监控、灰度和数据兼容,而不是先追求缩短审批时长。设置明确的停止发布权限和事故指挥角色;必要时将一次大变更拆为兼容部署、数据迁移、功能开放几个阶段。每个阶段都应有单独的验证和退出条件。

若系统无法快速回退,发布计划必须诚实反映恢复时间和业务影响。与其写一个看似完整但执行不了的回滚步骤,不如提前设计旁路、只读模式、流量切换或人工补偿方案,并明确这些方案的适用边界。

4. 选择发布管理平台时的取舍

工具选择先看现有流程中最昂贵的断点:是需求与发布脱节,是变更状态不可见,是权限和审计不足,还是数据迁移成本过高。不同断点对应的产品能力不同,不必为了“功能齐全”买入大量不会使用的模块。

  • 优先考虑私有化部署:重点评估部署后的升级、备份、监控、故障响应与安全责任,不只看是否支持本地部署。
  • 优先考虑平滑迁移:先做小范围试迁,核对字段、附件、历史记录、用户权限、链接关系和自动化规则。
  • 优先考虑跨团队协作:检查项目、研发、测试、运维和业务状态是否能建立关联,避免重复维护两套事实来源。
  • 优先考虑低学习成本:让一线成员完成真实任务试用,观察状态更新是否自然,而非只听管理者演示报表。

如果只是为了上线流程而引入新平台,却没有统一变更对象和关闭标准,工具会把原有混乱搬到新界面。先用一到两个典型发布验证流程,再决定是否扩大范围,通常比一次性全员切换更稳妥。

发布管理如何做好上线?项目经理流程优化与操作步骤

八、把流程优化落到团队:从下一次发布开始

1. 先选一个发布类型做试点

不要一开始就重写所有制度。选一个近期常见、影响可控、涉及团队适中的发布类型,跑完一次完整流程,记录每个关口的等待时间、退回原因和现场偏差。试点的目的不是证明新流程正确,而是找出哪些步骤真的改变了决策。

试点之后,和参与者核对三件事:哪些信息最晚才到、哪些检查没有阻止任何风险、哪些决定找不到明确责任人。把优化集中在这些断点上,通常比新增一长串签字项更有效。

2. 形成少而明确的发布指标

建议先追踪一组能解释问题的指标,而不是堆砌仪表盘:计划按期率、窗口内阻塞数、生产异常率、回退或止损耗时、业务验证完成率。指标必须有统一口径,例如“按期”是按原始计划还是经批准调整后的计划,“生产异常”统计多长时间内、按什么严重度计。

不要把单个指标直接变成员工绩效排名。若只考核按期率,团队可能压低风险等级或隐瞒延期;若只考核生产异常,团队可能减少必要发布。指标应服务于改善判断,结合样本、风险和上下文解释。

3. 让每次发布留下可复用的信息

一次发布至少沉淀三个结果:实际执行步骤与偏差、上线后观察结论、后续行动及负责人。复盘记录不求长,求下一次能用。比如“某依赖通常需要两个工作日确认”,就应更新计划模板或准入规则,而不是只在复盘会上口头提醒。

流程成熟的标志不是文档越来越厚,而是同类问题越来越早出现、发布现场越来越少临时决策、接手人员越来越容易理解状态。若文档增加了,却仍然靠少数人记住关键细节,优化还没有完成。

九、总结:把“能不能上线”变成有证据的共同判断

1. 发布管理最值得坚持的原则

发布不是项目经理单方面催出来的结果,而是业务、研发、测试、运维和相关团队共同承担的一次风险决策。流程有效与否,不看表格有多少栏,而看关键风险是否在窗口前暴露、异常是否有明确止损动作、上线结果是否经过业务验证。

我更看重一个反直觉的判断:一个成熟团队不一定从不延期,但它应该能解释为什么延期、谁负责补齐条件、何时重新决策。比起带着未知风险准时上线,这种可解释的暂停往往是更专业的交付。

2. 下一步怎么做

下一次发布前,先用一页信息完成范围、风险、依赖、验证、回退和责任人确认;发布后记录计划与实际的差异,以及观察期内的业务结果。连续复盘几次,再决定哪些检查要自动化、哪些关口可简化、哪些变更需要拆分。

当发布条件透明、责任清楚、回退可执行、验证可量化,项目经理就不必在上线当天靠“盯群”维持秩序。真正的流程优化,是让团队在压力最大的时候,仍能基于事实做出继续、暂停或止损的决定。

常见问题解答(FAQ)

1. 发布管理怎么做好上线?上线前的检查清单和发布单应该怎么设计,才能不漏项又不流于形式?

我们团队上线前也有一份 checklist,但它一直躺在 wiki 里,每次发布前半小时几个人临时对着看一遍,谁也说不清哪几项真的做过。我想知道别人的上线检查项到底是怎么落到流程里的,是塞进工具里强制卡,还是靠人盯?清单列多少项才算合理,列少了怕漏,列多了根本没人看。

先说结论:检查清单只要还放在文档或 wiki 里,它就一定会失效。我们团队 2022 年之前就是这么干的,一年 60 多次发布,回滚 13 次,其中 5 次的原因是“漏改一个配置项”“漏跑一个 SQL 脚本”这种低级问题,并不是没人知道要做,而是没人确认做过。

后来我们把清单变成发布单的必填字段,空着提交不了,漏项类事故在接下来的半年里降到 1 次。做法是把检查项分三层,不要混在一起。

L1 每次发布必做,我们最终压到 8 项:变更范围(关联的需求单和代码分支)、影响的服务清单、是否含数据库变更、是否含配置变更、是否含第三方接口变更、灰度比例与观察时长、回滚触发阈值、通知对象。这 8 项不是给人看的,是发布单的必填字段。

L2 按变更类型自动追加:选了“含数据库变更”,就强制填 DDL/DML 脚本、回滚脚本、复核人;选了“含配置变更”,就强制附配置 diff;选了“含第三方接口”,就强制填对方接口人的确认回执。L3 只在大版本、大促、跨团队联合发布时启用,比如压测结论、容量评估、客服话术、值班表,平时做就是浪费。

第二个判断:清单不是越长越好。我们最开始列了 31 项,结果大家开始跳读、批量勾选,等于没做。压到 18 项(8 项 L1 加 10 项 L2/L3)之后,完成质量反而上来了,因为每一项都被真正看过。

判断标准很简单:一项检查如果连续 10 次发布都没拦住过任何问题,也不对应任何一次线上事故,就该删掉或者降级成 L3。第三,能自动化的坚决不要靠人勾。

我们现在真正靠人确认的只有 9 项,另外 9 项交给流水线当门禁:编译和单元测试必须过、静态扫描阻断级问题必须为 0、制品必须来自主干分支、依赖包不能有高危漏洞、发布包必须有唯一版本号和构建号。门禁的意义在于它不会累,不会因为赶时间就说“下次一定”,这一点人做不到,这不是责任心问题。

还有一个容易被忽略的细节:发布单要能倒查。每次发布的发布单、变更 diff、灰度数据、审批记录至少留档 6 个月。我们有一次线上问题查了两天,最后是翻三个月前的一次配置变更记录才定位到,那次的配置改了一个超时时间,当时没人在意。

如果团队在用某项目管理平台,建议把发布单做成一个独立的工作项类型,和需求、缺陷、代码提交建立关联,复盘时就能一键拉出“这次发布到底带了哪些变更”,比事后回忆靠谱得多。

2. 上线窗口到底该放凌晨还是白天?灰度和回滚预案怎么做才不至于变成摆设?

我们一直以来都是凌晨 2 点发版,理由是“用户少、影响小”,但每次出问题都要挨个打电话叫人,最久的一次搞到早上 6 点。我怀疑这个选择本身就是错的,可又不敢改成白天发。想知道别人是怎么定发布窗口的,灰度到底分几档、每档看什么,回滚预案要细到什么程度才算真的能用。

我们做过一次不太严谨但足够说明问题的复盘:把过去一年 87 次生产发布按窗口分组,看故障恢复时长。凌晨 0 点到 6 点发布的 24 次,平均恢复时长 78 分钟;工作日 14 点到 17 点发布的 41 次,平均 34 分钟。

原因不复杂,凌晨出问题时,值班的只有一个,数据库那边叫不醒,业务方没人能判断“这个指标异常到底要不要紧”,光把人凑齐就要 20 分钟。所以我的判断是:发布窗口的选择标准不是“用户少”,而是“出事时能多快凑齐能决策的人”。

用户少只降低了出故障的概率,凑不齐人却放大了出故障的代价,对多数团队来说后者更致命。我们现在的窗口规则是:常规发布放在工作日 14:00-16:30 之间,倒推留出至少 2 小时观察时间,保证 18:30 前能完成“继续发还是回滚”的决策;周五不发非紧急变更;

大促、财报这类时间点前 3 天进入冻结期,只允许修复类变更且必须走加急审批。夜间窗口只留给两类事:必须停机才能做的迁移,以及确实会影响大量在线用户的架构切换。灰度不要搞形式主义。

我们固定的分档是 1% → 5% → 20% → 50% → 100%,每档最少观察 10 分钟(核心链路 30 分钟),每档必须看四个数:接口错误率、P99 响应时间、核心业务指标(下单成功率、登录成功率这类)、日志里新增的异常关键字数量。

这里有个坑:很多团队只盯错误率,但真正严重的问题往往先表现在“某个业务指标掉了 3%”上,而错误率还是平的。所以每一档都要有一个业务侧的人确认,不能只有研发自己看监控。

回滚预案要写到能直接执行的程度,最少包含四件事:谁有权决定回滚(写名字,不写“值班同学”)、触发阈值(错误率超过某个比例持续 5 分钟,或核心指标下降超过某个幅度)、回滚动作的具体步骤和预计耗时、回滚之后数据怎么处理。最后一条最容易漏,代码回滚了,脏数据还留在库里。

还有一条是硬要求:回滚脚本必须在上线前演练过一次并记录实测耗时。我们有一次演练才发现某个表加了索引,回滚要重建,实测 12 分钟,远超可接受范围,于是把方案改成双写过渡、分两次发布。

对技术上不可回滚的变更(删字段、改消息格式、改缓存 key 结构),我的做法是根本不把它们放进“可回滚”的假设里,一律拆成两次发布:先做兼容,等新版本稳定跑完一个完整周期,再清理旧逻辑。代价是慢,但比半夜手工修数据便宜得多。

3. 发布评审会(Go/No-Go)到底该谁拍板?项目经理在会上该做什么、该问什么?

我们每次上线前都开会,二十多个人,从测试念到运维,念完两个小时,最后领导问一句“还有问题吗”,没人说话就算通过了。但我心里清楚,很多风险根本没被说出来。我作为项目经理,到底该不该拍这个板?会上应该问什么,才能让风险真的暴露出来而不是变成走过场?

先给结论:Go/No-Go 不是一个人拍板,是三个角色各自持有否决权,技术负责人判断“技术是否就绪”,业务负责人判断“业务影响是否可接受”,项目经理判断“是否按当前计划推进、前置条件是否全部关闭”。任何一方说 No 就是 No-Go,不投票、不举手表决、不搞“少数服从多数”。

原因很现实:技术风险只有技术负责人看得懂,业务影响只有业务方算得清,让项目经理替他们拍这个板,等于让一个不承担后果的人做决策,出事了三方都能免责,这种会开一百次也不会有人认真。

项目经理在这个会上的定位要提前说清楚:你不判断技术方案对不对,你负责三件事,把信息提前摊开、把风险摆到桌面上、把结论和后续动作记下来并跟踪关闭。别把自己变成“催进度的人”,一旦你在会上表现出“今天必须发”的倾向,所有人都会顺着你说,风险立刻消失,只是从会议上消失,不是从系统里消失。

我们把会议形式改过一次,效果比预期大。原来 90 分钟念清单,后来改成 18 分钟时间盒,且会前 2 小时把发布单、风险清单、上次发布的复盘结论发给所有参会人,会上不念材料,只回答三个问题:还有哪些未关闭的风险?最坏的情况是什么?触发回滚的阈值是多少?

如果某个风险没人能说清最坏情况,直接标为未关闭,不进入讨论。有个数据我觉得挺能说明问题:改版之后,我们的 No-Go 比例从 3% 上升到 12%,会议时长从 90 分钟降到 18 分钟。

很多人的第一反应是“通过率下降是不是流程变差了”,我的判断正好相反,以前那 97% 的通过率里,相当一部分是“没人敢说不”的假通过。No-Go 变多,说明风险终于被说出来了。几个实操细节:第一,参会人控制在 8 人以内,人多必然沉默,需要知会的人发会议纪要就行。

第二,每个风险必须有名字和截止时间,“注意数据库性能”这种没有责任人的说法不算风险,只能算担忧。第三,No-Go 之后不要散会了事,当场定下一次评审时间,通常推迟 1 天能解决大部分问题,推迟一周往往意味着这个需求本身就该拆。

第四,Go 的结论要写清“基于什么假设通过”,比如“基于今晚流量低于日常 30% 的判断通过”,事后复盘时这句话特别有用,它能帮你区分是判断错了还是运气差。

4. 怎么判断一次上线是真的“发成功了”?发布管理的效果该用哪些指标衡量,而不是靠感觉?

我们的上线验收基本是研发在群里喊一句“发布完成,功能正常”,然后大家就散了。至于发布管理做得好不好,好像也没人量化过,最多季度末说一句“这段时间事故挺多的”。我想知道上线后的验收到底该怎么做,以及有没有一套指标能说明发布流程到底改没改好。

“发出去”和“发成功”是两件事,中间差一个验收。我们现在把验收固化成三个观察点:发布完成后 30 分钟,看错误率、P99、核心接口成功率有没有异常波动;2 小时,看业务指标,下单、支付、登录这类核心转化有没有同比下滑;次日同一时段,看长尾问题,比如定时任务、异步消息积压、次日报表对不对。

三个点都过了才算验收完成,发布单才能关闭。以前我们只做第一个点,结果有三次问题是次日凌晨定时任务跑挂了才暴露的,白天完全看不出来。验收要用业务口径,不能用技术口径。“服务正常启动、无报错日志”这不是验收,这是自检。每次发布单里必须写 3 到 5 条业务验收用例,指定一个业务侧验收人,由他来勾。

让研发验收自己的功能,心理上就不可能挑出问题。衡量发布管理好不好,我只看四个指标,其他都是衍生品。变更失败率:一个季度里导致回滚、紧急修复或线上事故的发布占比,这是最核心的一个,它同时反映质量、测试和评审会到底有没有用。发布前置时间:从代码合入到生产可用的时长,反映流程里有多少等待。

平均恢复时长:从发现问题到业务恢复,反映监控、预案和人的响应能力。回滚率:单独看,因为“回滚率高但恢复很快”和“回滚率低但每次都要修 6 小时”是完全不同的两种团队。我们团队四个季度的数据大概是这样:变更失败率 23% → 17% → 11% → 9%;

发布前置时间从平均 6.5 天压到 2.1 天;平均恢复时长从 96 分钟降到 38 分钟;回滚率从 15% 降到 6%。中间做了三件事,而且不是同时做的:先把发布单和流水线门禁落地,对应失败率下降;再把发布窗口从凌晨挪到白天并明确回滚决策人,对应恢复时长下降;

最后才是把手工发布脚本换成流水线,对应前置时间下降。顺序很重要,先做自动化而不先把流程卡住,只会让你更快地发出更多有问题的版本。有一个指标我建议不要用:发布次数。它看起来像个活跃度指标,实际是反向激励,团队会为了数字好看把一次发布拆成三次,或者把不成熟的东西发上去。

我们有一年就吃过这个亏,季度发布次数涨了 40%,变更失败率跟着涨了 6 个百分点。复盘只做两类:回滚的,和 P1/P2 级事故的。要求 24 小时内出结论,改进项最多 3 条,每条必须有负责人和截止日期。我们试过写 8 条改进项的复盘,三个月后回头看只完成了 1 条;压到 3 条以内,反而能做完。

核心关键词

读者评论

雷
雷梦琪

四道关口里加“暂停”这个状态我认同,但落地时最难的是截止时间那栏经常空着。我们之前也设过暂停,结果一半的暂停项拖到窗口前一天才被翻出来,等于又把决策推回上线当天。后来强制要求暂停必须写明补齐人和具体时点,并且补齐人不能是提发布申请的那个人,情况才好一些。另外冻结时点如果能跟业务侧的活动排期对齐,会比只跟开发排期对齐管用得多。

戴
戴俊杰

回退那段说得很实在,尤其是区分代码回退和数据回退。我们上次做表结构变更,方案里写了回滚脚本,但没人验证过回滚后旧版本代码读到新格式的存量数据会怎样,演练时才发现要额外加一层兼容读取。现在我的做法是:凡涉及数据格式变更,回退方案必须包含一次真实的回退演练记录,光有脚本不算数。不过演练成本确实高,小变更也这么做会拖慢节奏,还是得按影响面分级。

孔
孔子涵

关闭条件那个例子里的“连续观察30分钟”,我觉得得看业务形态。我们有些链路是日终批量触发的,上线后半小时内根本没流量,观察窗口再长也看不出问题,最后是把观察点挂在次日批量跑完的校验上。所以阈值和时长由团队自己定这句是对的,但更关键的是观察窗口要覆盖真实业务周期,不然容易形式化地打个勾就关闭。三分状态那个做法我们也在用,比一个笼统的“已上线”清楚很多。

文章包含AI辅助创作:发布管理如何做好上线?项目经理流程优化与操作步骤,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/620994
