发布管理最容易出事故的时刻,往往不是代码提交失败,而是“大家都以为别人确认过了”:测试以为产品已冻结需求,运维以为回滚包已经准备好,项目经理则把群里的“没问题”当成正式放行。发布管理不是把任务改成“已完成”,而是把变更从提出、验证、批准、部署到观察和复盘连成一条可追溯的责任链。对项目经理来说,真正有效的发布教程,不是教人多填几张表,而是让每次上线都能回答三个问题:现在能不能发,出了问题谁来处理,如何证明结果符合预期。
一、先讲核心结论:发布是一次受控变更,不是一个日期
1. 发布管理到底要管理什么
我会把发布管理定义为:围绕某个明确的业务变更,管理它的范围、风险、验证证据、执行窗口、责任人和结果反馈。它既包括软件版本,也包括配置调整、数据迁移、权限变更、基础设施改造,以及需要多个团队配合的业务规则切换。
发布计划只回答“什么时候做”;发布管理还要回答“改什么、影响谁、凭什么认为安全、失败如何恢复、成功如何确认”。如果计划表只有版本号和日期,没有验收条件、回退条件与值守安排,它更像日历提醒,而不是风险控制机制。
我的判断是:发布管理的核心产物不是发布日历,而是一组可以核验的决策证据。证据可以是测试报告、变更审批记录、备份校验结果、监控阈值、演练记录,也可以是业务方对验收结果的明确确认。关键不是文档数量,而是证据能否支持“继续、暂停或回退”的决定。
2. 项目经理的职责边界
项目经理通常不负责替开发人员判断代码是否正确,也不应该替运维人员执行每条命令。项目经理的价值在于把跨团队依赖摆到桌面上:谁准备输入,谁验证结果,谁有权批准,谁在异常时作出业务决策。
在发布会上,项目经理应推动团队把模糊意见转换成明确状态。例如,“测试基本通过”应追问通过了哪些范围、还有哪些已知缺陷、缺陷是否影响关键路径;“可以回滚”则应追问回滚耗时、数据是否能恢复、恢复后如何校验。
- 对范围负责:确认本次发布包含哪些需求、缺陷和配置变更,哪些事项明确不发布。
- 对依赖负责:检查外部接口、数据、权限、供应商和业务窗口是否就绪。
- 对决策负责:组织风险评审,记录放行、暂停或回退决定及其依据。
- 对沟通负责:让执行人员、支持人员和业务负责人知道时间、影响与升级路径。
3. 用决策门替代“感觉差不多”
我建议把发布设置成几个可判断的决策门,而不是一条没有停顿的时间线:范围冻结、发布候选版本确认、上线前放行、生产验证、观察期结束。每个门都要有责任人、输入证据和失败后的处理方式。
例如,范围冻结门的输入是版本清单和依赖确认;上线前放行门的输入是测试结论、变更审批、备份验证和回退方案;生产验证门的输入是关键业务路径的实际结果。任何一项关键证据缺失,都应被视为“尚未证明可以继续”,而不是“默认通过”。

二、背景和真实场景:为什么“按时上线”仍可能是失败
1. 上线成功与发布成功不是一回事
上线成功通常意味着程序部署完成、服务进程正常;发布成功则意味着目标用户可以完成预期业务,而且没有触发不可接受的风险。支付服务部署完成,但交易成功率下降;报表模块上线了,但数据口径错了一天;登录页可以打开,但旧版客户端无法认证,这些都说明技术动作完成,不代表业务变更成功。
我在制定发布方案时,会把“部署结果”和“业务结果”分开写。部署结果看服务状态、版本标识、错误日志;业务结果看关键路径、订单或申请是否完成、业务指标是否在容忍范围内。若两者混成一句“上线正常”,团队就容易在最需要判断的时候缺少判断标准。
2. 一个典型的跨团队场景
设想一个企业内部系统准备上线审批流程升级。开发团队负责新流程,测试团队验证常规场景,运维团队安排生产变更,业务部门准备培训,数据团队负责迁移历史审批状态。每个团队都完成了自己的任务,但若没有统一的发布清单,仍可能发生:培训材料对应旧界面、迁移脚本未在生产规模数据上验证、旧流程关闭时间与新版本启用时间不一致。
这类问题看起来是“沟通不到位”,本质上却是依赖关系没有被显性管理。发布计划应把依赖写成可验证事项,而不是“已沟通”。例如,“业务已准备”应拆成培训完成率、支持排班、公告发布时间和问题升级联系人;“数据已准备”则应拆成迁移演练、差异校验、备份保留和失败恢复。
3. 发布频率越高,越不能依赖个人记忆
低频发布时,少数熟悉系统的人可能靠经验记住检查项;频率提升后,人员轮换、并行版本和临时变更会迅速暴露这种方式的脆弱。流程的目的不是限制团队,而是把容易遗忘的条件固化下来,让熟悉系统的人把注意力放在真正不同的风险上。
没有适用于所有组织的“最佳发布频率”。高频、小批量、可自动回退的变更,往往适合较轻的审批;涉及数据结构、资金结算、隐私权限或多个系统联动的变更,即使技术部署只需几分钟,也可能需要更完整的评审和观察窗口。

三、常见误区:看起来省事,实际把风险推到上线后
1. 把发布管理等同于审批
审批签字只能证明某个角色在某个时间作出了决定,不能自动证明测试充分、数据可恢复或业务方已准备。若审批表只有“同意/不同意”,却没有风险说明、验证证据和未完成项,审批会沦为责任转移工具。
更好的做法是让审批人看到决策所需的信息:本次改动范围、影响面、已知风险、关键验证结果、回退代价和例外项。审批者不一定检查每个技术细节,但必须能判断剩余风险是否在组织允许范围内。
2. 把“测试通过”当成充分条件
测试结论必须结合范围理解。单元测试通过不等于集成链路通过;测试环境通过不等于生产配置一致;常规路径通过不等于峰值流量、权限边界和异常恢复都验证过。项目经理需要追问测试覆盖了什么,以及哪些场景是基于风险判断而有意未测。
如果项目只有一个“通过率”,还要核对分母。通过率可能是测试用例数,也可能是缺陷数、接口数或需求数;分母不同,结论就不可直接比较。与其汇报一个没有口径的百分比,不如列出关键业务路径、未通过项和剩余风险。
3. 把回滚方案写成一句话
“必要时回滚”不是回滚方案。可执行的回滚计划至少要写清触发条件、决策人、操作人、预计耗时、数据处理方式和恢复后验证方法。对于不可逆的数据变更,所谓回滚可能实际意味着前向修复、补偿交易或恢复备份,必须在上线前说清。
尤其要注意,代码回退不一定等于业务回退。若新版本已经写入新格式数据,旧版本可能无法读取;若外部系统已收到通知,撤回内部变更也无法撤销外部影响。因此,回退能力应通过演练或具体验证来证明,而不是凭经验推断。
4. 把发布窗口当成风险控制本身
选择低峰期能够减少用户影响,却不能修复准备不足。低峰时段往往支持人员更少、业务决策人不在场、外部供应商响应慢。窗口的价值是控制影响面,前提是执行队伍与升级路径仍然可用。
发布窗口还应考虑业务周期、数据批处理、结算时点、跨区域时差和外部依赖。单纯选择周末,可能让内部关键岗位无人值守;单纯选择工作日白天,也可能影响业务高峰。窗口应由业务影响与恢复能力共同决定。
5. 把上线后的沉默当成成功
没有人报告故障,可能是监控没覆盖、用户不知道反馈入口,或值守人员没有查看告警。发布结束前,应明确观察期、指标阈值、告警接收人、业务抽检方式和关闭标准。否则上线后最关键的几十分钟,可能恰好没有责任人。
- 不要只记录“通过”,要记录通过的验证范围和证据链接。
- 不要只写“已通知”,要写通知对象、渠道和确认结果。
- 不要只写“可以回退”,要注明数据兼容性和恢复后的校验步骤。
- 不要只写“监控正常”,要列出监控项、阈值、观察时长和责任人。

四、专业判断逻辑:如何判断这次发布该轻量还是从严

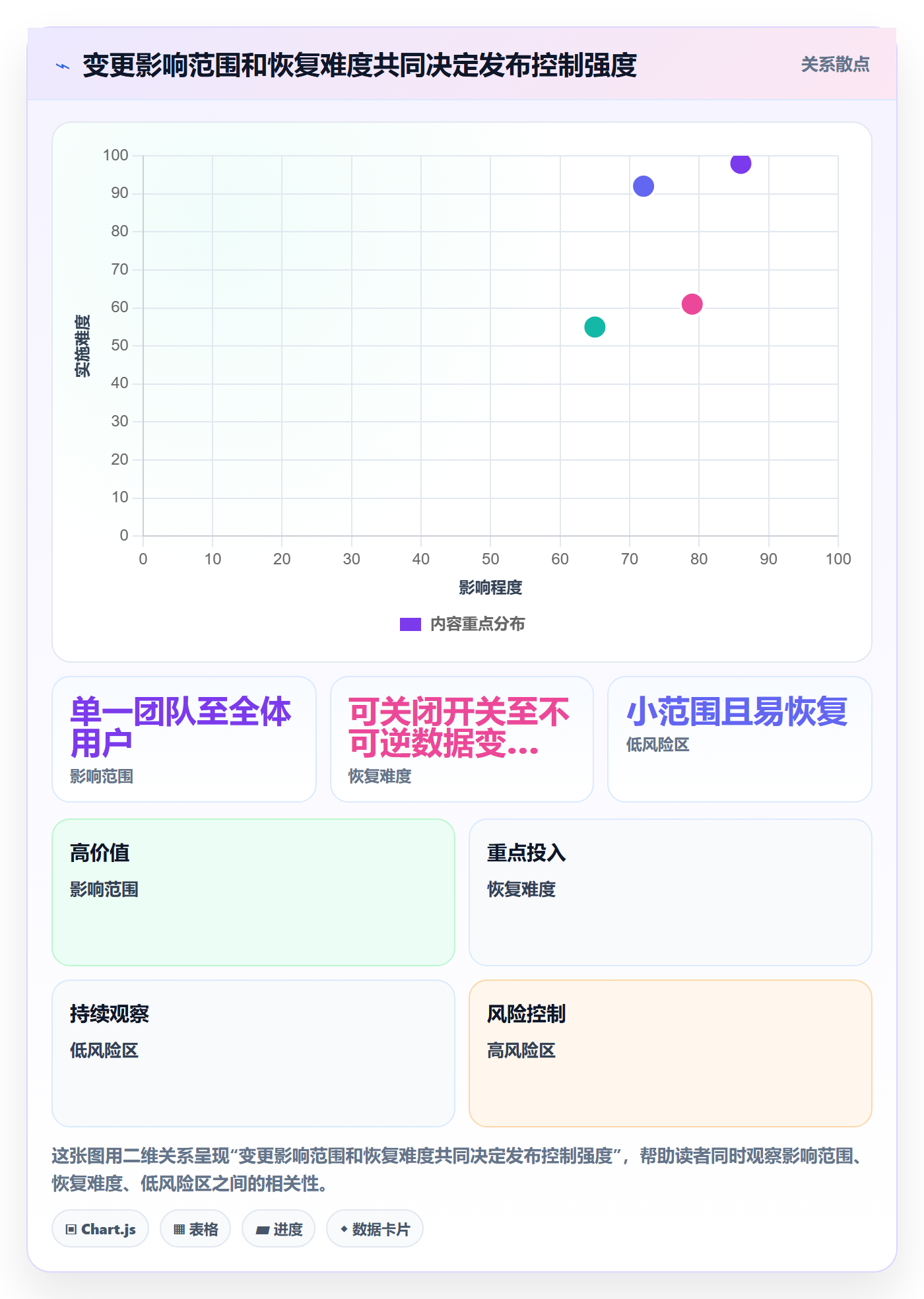

1. 先看影响面,而不是只看代码改动量
几行配置改动可能影响全体用户;大型重构如果通过灰度、隔离和兼容层逐步放量,初始风险反而可控。评估影响面时,我会检查用户数量、关键业务路径、系统依赖、数据敏感性、故障扩散范围和外部承诺,而不是以代码行数或开发工时替代风险判断。
可以把风险拆成“发生可能性”和“影响严重度”两个维度,再结合发现速度与恢复能力修正。某个风险发生概率不高,但若影响财务结算且无法快速恢复,就不能因为概率低而忽略。反过来,范围有限、易观察、可快速关闭的功能开关,通常可以通过渐进放量控制风险。
2. 用五类问题做上线前判断
- 范围:本次实际变化是什么,是否存在未登记的配置、脚本或依赖变更?
- 验证:关键业务路径是否被验证,结果是否可追溯,已知缺陷是否有处置决定?
- 恢复:失败时能否停止扩散,回退或前向修复需要多久,数据是否可恢复?
- 观察:异常由谁发现,阈值是什么,告警如何升级,业务结果如何确认?
- 责任:谁有权放行、谁执行、谁作出业务取舍,是否有人在整个窗口内可联系?
这五类问题并不要求每个发布都准备厚重材料,而是帮助团队识别“缺证据”的位置。低风险变更可以使用简化模板,但不能省略关键判断;高风险变更则需要增加专项验证、演练或分阶段放量。
3. 建议使用风险分层,而非一刀切审批
| 发布级别 | 典型特征 | 建议控制 | 放行重点 |
|---|---|---|---|
| 低风险 | 范围小、影响可隔离、无数据结构变化 | 轻量检查、自动化验证、常规监控 | 变更记录完整、验证通过、具备停止或回退手段 |
| 中风险 | 影响多个模块、涉及接口或权限调整 | 跨团队评审、关键路径测试、值守安排 | 依赖已确认、兼容性已验证、异常升级人明确 |
| 高风险 | 涉及核心交易、敏感数据、不可逆迁移或广泛用户 | 专项演练、分阶段执行、业务负责人批准 | 恢复策略经验证、放量阈值明确、停止条件可执行 |
分层的目的不是给变更贴标签,而是把控制成本投向高影响风险。若组织发现低风险变更也要走冗长委员会流程,可能需要简化审批;若高风险变更仍只靠群消息确认,则需要补上正式决策和可追溯证据。

五、发布管理实操:从需求入池到观察期关闭
1. 建立统一的发布记录
每次发布都应有一个唯一标识,并关联需求、缺陷、代码版本、配置变更、数据脚本和审批记录。统一记录不是为了增加填表负担,而是让任何参与者都能快速回答“这次到底改了什么”。如果同一发布的信息散落在聊天、邮件、表格和个人笔记里,临近窗口时就很难确认哪个版本才是最终版本。
基础字段可以包含:发布名称、目标环境、计划窗口、变更清单、责任人、风险级别、验收标准、依赖事项、测试证据、回退方式、监控方案、业务联系人和最终结论。不同团队可按风险增加字段,但不建议把所有组织流程照搬成同一张超长表。
2. 冻结范围并管理临时变更
范围冻结不是禁止修复问题,而是要求每个临时加入项重新评估影响。若临近发布发现一个关键缺陷,团队应比较两种风险:不修复继续发布的风险,以及临时加入修复后验证不足的风险。不能把“修复是好事”当作自动放行理由。
临时变更至少应记录提出原因、影响范围、额外测试、批准人和是否需要重新执行回归。若来不及完成验证,选择拆分发布、关闭功能或延后窗口,通常比把不确定性带入生产更可控。
3. 做好发布前检查,而不只是开会确认
发布前检查应由实际执行团队提供证据,项目经理负责确认缺口是否被解决。会前异步收集结论,可减少会议逐项念表;会上重点讨论未通过项、例外风险、执行顺序和停止条件。若所有项目都只是口头报“没问题”,会议时间并没有转化为风险降低。
- 版本和变更清单与待发布内容一致。
- 关键路径、兼容性、权限和异常场景已有验证结果。
- 备份、恢复或补偿方案已确认适用范围与所需时间。
- 业务通知、客服口径、值守联系人和升级路径已准备。
- 监控面板、告警接收人及发布后验证步骤可用。
4. 执行时采用明确的时间线和口令
发布窗口应设置关键节点,例如变更开始、数据处理完成、服务切换、冒烟验证、业务抽检和观察期起点。每一步都需要负责人报告结果。若采用分阶段执行,应记录每个阶段的进入条件和暂停条件,避免团队在异常出现时各自理解不同。
项目经理可以在执行频道使用简洁统一的状态表达:已开始、已完成、验证通过、需要暂停、触发回退。对于高风险发布,应明确谁有权喊停,以及喊停后谁负责协调恢复。减少含糊说法,比在现场争论“是不是还算正常”更重要。
5. 生产验证要覆盖技术与业务两条线
技术验证可以检查版本、进程、接口状态、错误率和资源变化;业务验证则应选择真实代表性的路径,例如创建、审批、查询、支付或导出。验证数据要避免只检查首页能打开,因为首页正常并不能证明核心功能可用。
每个验证项都应有预期结果和失败动作。例如,关键请求成功率低于约定阈值时暂停后续放量;数据差异超过允许范围时停止迁移并启动核查。具体阈值应根据系统基线和业务容忍度制定,不应照搬别的项目。
6. 观察期结束后正式关闭
发布结束不应以执行命令完成为准,而应以约定观察期通过、业务结果确认、未解决事项有人接手为准。关闭时记录实际开始和结束时间、偏差、事件、用户反馈、临时处置和后续行动。若仍有风险事项,应明确责任人和截止时间,而不是留在聊天记录里等人想起。
复盘不应只问“谁做错了”,更要问流程在哪一步允许了未经验证的假设。若相同问题重复出现,说明改进不能只靠提醒,而应调整检查项、自动化、权限或决策门。

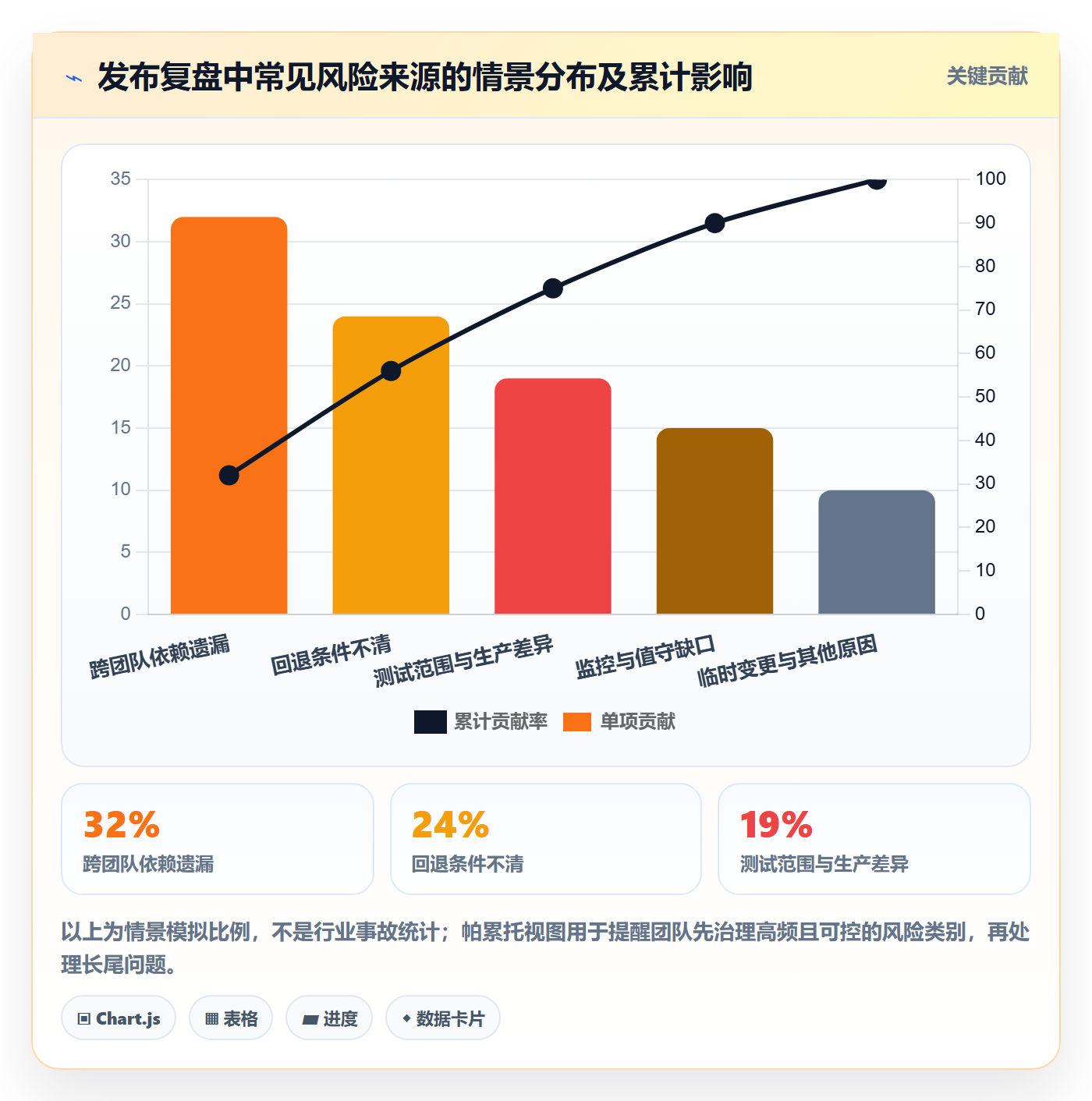

六、案例与数据观察:一次模拟发布如何暴露真正的瓶颈
1. 案例设定与观察口径
下面以一个模拟的企业审批系统升级为例,说明如何把发布讨论落到可执行数据上。该系统覆盖多个部门,涉及新审批页面、历史状态迁移和通知接口。案例数字均为情景模拟,不代表某家企业的真实项目,也不是行业基准;它们用于展示项目经理可采用的观察口径。
第一轮准备中,团队列出 24 项上线检查。初始评审发现其中 6 项只有“已沟通”状态,没有可核验证据;另有 3 项依赖数据团队提供的迁移校验结果。项目经理没有把这 9 项当作普通待办,而是区分为“证据缺失”和“外部依赖未满足”,分别指定补证责任人和决策截止时间。
2. 从检查项数量看准备度,不只看完成率
经过一次演练,团队把 24 项检查拆成范围、测试、恢复、业务准备和监控五类。表面上看,首轮检查完成率仍然较高,但演练中发现回退过程需要数据团队临时判断,预计恢复时间无法确认。若只看勾选比例,团队可能会误以为可以按原计划放行;若看关键风险证据,结论则是必须先完成恢复演练。
| 检查维度 | 首轮证据齐备 | 演练后证据齐备 | 项目经理关注点 |
|---|---|---|---|
| 变更范围 | 4/5 | 5/5 | 配置项与迁移脚本是否纳入同一版本清单 |
| 关键测试 | 5/6 | 6/6 | 失败路径和权限边界是否有明确结果 |
| 恢复准备 | 2/5 | 5/5 | 恢复时间、数据校验及执行责任是否经过验证 |
| 业务准备 | 3/4 | 4/4 | 通知、支持排班和业务抽检是否落实 |
| 监控观察 | 3/4 | 4/4 | 异常阈值、告警接收人和观察期是否明确 |
表中的关键观察不是“检查项从 17 项增加到 24 项”,而是恢复准备从 2/5 补齐到 5/5。发布准备度不能只用平均完成率衡量;单个关键薄弱项可能决定整个发布是否可控。对于不可逆迁移、资金和隐私相关变更,项目经理应采用关键项门槛,而不是让其他低风险项目的高完成率抵消它。

3. 从耗时看流程问题,不要只追求更快
同一模拟案例中,首次演练从开始到业务确认耗时 110 分钟:部署 25 分钟,数据校验 30 分钟,等待依赖团队确认 35 分钟,业务抽检 20 分钟。演练后,团队将依赖确认前移到发布前,并准备标准化校验结果,第二次演练总耗时降到 72 分钟。
这里不能简单得出“发布越快越好”。缩短的 38 分钟主要来自等待和返工减少,而不是删掉测试或压缩观察。若通过跳过数据核验来缩短耗时,表面效率提升,实际是在把时间成本转成生产事故风险。项目经理要区分无价值等待与必要控制。

4. 案例给出的三条判断
- 缺少恢复证据时,发布计划即使按时、测试即使大部分通过,也不应默认放行。
- 跨团队等待如果反复出现在窗口内,问题通常在准备阶段的依赖管理,而非执行人员速度。
- 衡量流程改进时,必须同时观察耗时、验证覆盖和异常恢复能力,避免只优化单一速度指标。
七、工具与流程怎么配:包括团队规模和系统复杂度
1. 小团队可以从轻量模板开始
如果团队人数不多、系统边界清晰、发布频率低,优先建立统一清单和固定发布节奏即可。可以先用项目看板管理变更项,用检查表记录放行证据,用共享日历安排窗口。关键是字段统一、责任明确、结果可追溯,而不是一开始就引入复杂流程。
轻量方案的风险是依赖个人维护。若发布记录分散在不同表格,或团队无法快速汇总“本周有哪些变更、哪些有风险、哪些待批准”,就说明协作方式已经开始拖累管理,应考虑把需求、缺陷、版本和发布记录关联起来。
2. 中大型组织要关注跨团队追溯与部署方式
当组织超过百人,多个产品线并行交付,发布会涉及研发、测试、运维、安全、数据和业务团队时,工具选择要重点检查权限、审计、跨项目依赖、版本关联、自动化集成和报表口径。若各团队各自维护台账,管理者看到的“整体状态”可能只是多个局部状态的拼接,无法及时发现依赖冲突。
以 PingCode 为例,评估其是否适合企业场景时,可以把关注点落到实际流程:是否能把需求、缺陷、迭代、测试和发布状态串起来;权限与审计是否满足组织治理要求;团队使用人数、项目数量和集成方式是否匹配;上线、迁移和运维成本是否可以接受。它主要面向中大型企业及 100 人以上组织,具备私有化部署能力,并支持从 Jira 迁移的方案。对于有国产化替代诉求的组织,可以将其纳入候选评估,但不应仅凭“可迁移”就认定替代完成。
迁移验证至少要覆盖字段和工作流映射、历史数据完整性、用户权限、附件与评论、报表口径、接口集成和团队培训。所谓“平滑迁移”,应由实际抽样核验和试点团队使用结果证明。尤其是定制流程较多的组织,先做代表性项目试迁,再决定是否扩大范围,通常比一次性全量切换更稳妥。
3. 工具不能替代发布决策
工具能帮助团队沉淀状态、设置审批、关联工作项和自动汇总信息,但无法替项目判断业务风险是否可接受。审批工作流配置得再完整,如果责任人没有看证据,仍然只是流程形式;自动化测试覆盖再高,如果验收标准不清晰,也不能证明业务目标已经达成。
评估工具时,我会让供应方或内部团队用一条真实发布链路做演示,而不是只看功能清单:从需求进入、风险分级、测试证据关联,到上线审批、生产验证和复盘关闭。再观察不同角色能否在较少手工同步的情况下看到同一状态。
| 评估维度 | 需要现场验证的问题 | 容易忽略的成本 |
|---|---|---|
| 流程适配 | 能否表达组织的发布门、例外审批和责任边界 | 为了适配工具而重造流程,导致使用阻力 |
| 数据迁移 | 历史字段、权限、附件和关联关系能否抽样核验 | 数据清洗、映射、试迁和双系统并行成本 |
| 集成能力 | 能否接入代码、测试、告警和协作系统 | 接口维护、权限治理和升级后的兼容成本 |
| 部署与治理 | 私有化、审计、备份、访问控制是否符合要求 | 基础设施、运维人力、升级及安全评估成本 |
八、不同情况下的行动建议与取舍
1. 发布频繁但单次影响较小
优先做变更分级、自动化检查、功能开关和小批量放量。通过减少每次发布的变更量控制风险,而不是把所有改动攒到一个大版本。取舍是需要更好的自动化和持续维护能力;如果团队测试完全依赖人工,发布频率提高可能只是把风险暴露得更频繁。
2. 涉及核心业务或不可逆数据变化
优先做专项评审、生产规模演练、备份恢复验证、分阶段执行和业务负责人确认。必要时安排更长观察期,并为前向修复准备明确方案。取舍是发布准备成本和窗口成本更高,但这类成本应与潜在业务损失比较,而不能只拿上线速度作判断。
3. 多团队依赖多、经常临时变更
将依赖登记提前到计划阶段,设置范围冻结时间和例外审批规则;对于无法按时提供输入的团队,明确影响及替代方案。取舍是计划弹性会变小,临时需求需要付出重新评估的成本,但可以避免将所有不确定性集中到发布窗口。
4. 正在更换协作或项目管理平台
先挑选一个业务代表性强、复杂度适中的团队试点,验证工作流、权限、数据迁移和报表,再逐步扩展。不要只比较许可证或功能数量,应把迁移、培训、集成、运维和双系统并行成本纳入总成本。对中大型组织,私有化部署可能满足特定的数据治理要求,但也意味着企业要承担相应的基础设施和运维责任。
5. 资源不足,无法一次补齐所有控制
先保护不可逆、影响大、难发现和恢复慢的风险。把有限精力用于关键路径验证、备份恢复、值守联系人和停止条件,而不是平均增加所有表单字段。可先用一次复盘找出最常出现的两类断点,再把改进写进模板或自动化流程,逐步扩大治理范围。
九、下一步怎么做:从一次可控发布开始建立机制
1. 选择一条真实发布链路做基线
不要先写一份覆盖所有场景的宏大制度。选一个近期发布,记录从需求入池到观察期关闭的真实过程:谁提供了哪些输入,等待发生在哪里,哪些结论没有证据,异常时谁有决策权。基线的价值是暴露实际工作方式,而不是证明现有流程完美。
2. 只先补齐三个最关键的控制点
第一,明确范围清单,避免发布内容在临近窗口不断变化。第二,写清失败时的停止与恢复方式,尤其是数据变更。第三,规定生产验证和观察期的关闭条件。把这三项跑通后,再根据复盘增加自动化、审批或报表。
3. 用复盘数据决定是否扩展流程
连续观察几个发布周期,记录计划偏差、窗口内等待、验证缺口、回退演练完成率、生产异常发现时间和未关闭行动项。数据应带有统一口径,并区分模拟值与真实记录。不要因为一个周期表现好就取消必要控制,也不要因为一次事故就给所有变更套上最高等级流程。
发布管理真正成熟的标志,不是“从来没有问题”,而是团队知道哪些风险尚未消除,能在影响扩大前发现问题,并且在需要时及时停止、恢复或补救。项目经理下一步最值得做的,不是再加一张审批表,而是挑一场近期发布,检查它是否拥有清晰范围、可核验证据、明确停止条件和生产后的业务确认。
独特但实用的判断是:发布流程的质量,取决于团队能否有依据地说“不发”,而不仅是能否按计划说“已发”。当暂停理由可被说明、恢复方案经过验证、上线结果有业务证据,团队才真正具备可持续交付的能力。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:发布管理发布教程:项目经理入门指南,避坑指南,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/620851
读者评论
把部署结果和业务结果分开写这点很实用。我们有次服务状态全绿,但新流程里一类申请卡在提交环节,直到业务抽检才发现。以后发布清单里确实该留一项真实业务路径验证。
回滚方案要写数据处理方式,我很认同。之前遇到过代码能退回去,但迁移后的数据旧版本读不了,最后只能做前向修复。想请教一下,遇到这种情况,发布前的演练通常要覆盖到什么程度才算够?
风险分层比所有变更都走同一套审批更合理。不过实际执行时,低风险怎么界定容易有分歧,尤其是看似只是配置调整、实际影响面很大的情况。团队最好定期复盘分级结果,不然标签很容易变成省流程的理由。
