2023 年我在一家 300 人规模的 SaaS 公司做发布治理咨询时,拉过他们过去 18 个月的发布记录:总共 412 次生产发布,其中触发了 37 次回滚,回滚平均耗时 52 分钟,最长的一次拖了 4 小时 17 分钟,而那 4 小时里,真正执行回滚动作只花了 11 分钟,剩下的时间全部耗在“要不要回滚”的争论和“回滚了数据怎么办”的恐慌上。这个数字让我确立了一个此后反复验证的判断:绝大多数团队的回滚问题,不是技术问题,而是流程与指标问题。
回滚流程与规范,恰恰是项目经理在发布管理中最容易被忽视、却最能体现专业度的一环。这篇文章我会结合自己带团队和做咨询的第一手经验,把回滚这件事从“出了事再说”的模糊状态,拆成项目经理可以落地、可以度量、可以持续改进的一套规范和关键指标。
一、核心结论:先说透我对回滚这件事的三个判断
在展开细节之前,我先把这篇文章的核心观点摆出来。这三个判断来自我带过和咨询过的十几个研发团队的复盘,也和 DORA(DevOps Research and Assessment)年度报告的结论方向一致,但我会给出更贴合项目经理视角的解读。
判断一:回滚能力是发布管理的下限,而不是失败后的补救。很多团队把发布成功率当 KPI,把回滚当成“失败案例”写进复盘,导致大家潜意识里回避回滚、拖延回滚决策。而 DORA 报告长期把“变更失败率”和“服务恢复时间(MTTR)”并列为四大核心指标,背后的逻辑很清楚:高水平团队不是不失败,而是失败后恢复得快。我见过的头部团队,变更失败率未必比普通团队低多少,但 MTTR 普遍能控制在 30 分钟以内,而普通团队往往要 2 小时起步。
判断二:回滚流程的核心不是“怎么滚回去”,而是“谁来决定、多快决定、依据什么决定”。技术上的回滚手段(代码回退、数据库回滚脚本、功能开关)是研发团队的事,项目经理真正要建的是决策机制:什么条件下必须回滚、什么条件下可以修复前行、谁有最终拍板权、决策时限是多少。我在第三节会给出我常用的“回滚决策矩阵”。
判断三:回滚规范必须被度量,否则就是一张废纸。写了回滚预案但从不演练、从不统计回滚耗时、从不复盘回滚成本的团队,我见一个垮一个。第四节我会给出一套我实际在用的关键指标体系,包括回滚触发时长、回滚执行时长、回滚成功率、数据完整性损失和演练覆盖率,并说明每个指标怎么取数、健康区间在哪。
一句话总结:项目经理在回滚这件事上的价值,是把“技术上的可能性”变成“组织上的确定性”。
二、背景与真实场景:三次回滚事故教会我的事
光讲判断容易空洞,我先讲三个我亲历的场景。这三个场景分别对应回滚体系的三块短板:决策缺位、数据不可逆、预案未演练。
1. 场景一:37 分钟的决策真空
2021 年我在一家电商 SaaS 公司负责发布管理。某天晚上 20:14 的一次订单服务发布,20:31 监控开始报订单创建接口错误率飙升(从 0.3% 涨到 7.8%)。接下来的 37 分钟里发生了什么?研发负责人在群里问“是不是下游支付网关的问题”,运维在查网络,客服在工单里回复用户“正在处理”,而我在旁边看着,没有任何人提出“回滚”两个字。
直到 21:08,才有人弱弱地说了一句“要不先回退吧”,又花了 5 分钟确认回退步骤,21:13 完成回滚,错误率回落。事后复盘,从异常确认到回滚完成,实际只用了 42 分钟,但其中决策环节占了 37 分钟,执行只占 5 分钟。这次事故的直接损失是约 40 分钟的订单创建失败,估算影响 GMV 六位数。
这件事让我意识到:回滚的最大成本不在执行,而在决策犹豫。而决策犹豫的根源,是事前没有约定“什么情况必须回滚、谁有权拍板”。后来我们定了规矩:错误率超过基线 5 倍且持续 5 分钟,值班工程师可直接触发回滚,无需向上请示,这条规则上线后,同类事故的 MTTR 从 42 分钟降到了 9 分钟。

2. 场景二:代码回得去,数据回不去
第二个场景更隐蔽。某次发布包含一个数据库字段拆分变更:把一张大表的冗余字段拆到新表,发布时做了双写。发布后 2 小时发现新表的写入逻辑有 bug,部分订单的金额字段算错了。研发第一反应是“回滚代码”,但问题来了,代码可以回退到旧版本,但这两小时里已经写错的数据不会自己变回来。
最后我们花了两天半写数据订正脚本,逐条核对了 1.7 万条订单,其中确认被污染的有 213 条。这件事之后,我在发布评审里加了一条硬性规范:任何涉及数据结构变更的发布,必须单独提交数据回滚方案,明确说明“回滚后数据处于什么状态、是否有丢失、丢失量如何评估”。没有数据回滚方案的变更,发布评审直接打回。
这也是我特别想提醒项目经理的一点:代码回滚和数据回滚是两件事,前者几乎总能做到,后者往往只能做到“前向修复”(用新的变更把数据修正)。规范里如果不把这两者分开写,团队就会默认“回滚 = 万能按钮”,真出事时才发现按钮是空的。
3. 场景三:演练过的预案和纸面上的预案,差一个数量级
第三个场景是正面的。2022 年我加入一个金融科技团队,他们的发布规范里有一条让我印象深刻:每季度强制做一次“混沌演练”,随机挑一个非核心服务,在生产环境注入故障,考核团队从告警到恢复的全流程。第一次演练时,团队 MTTR 是 74 分钟,演练复盘暴露了 11 个问题(告警没人认领、回滚脚本路径过期、值班表和实际技能不匹配等)。
四个季度之后,同样的演练场景,MTTR 降到了 18 分钟。更重要的是,期间真实生产事故的平均恢复时长也从 55 分钟降到了 21 分钟。演练的价值不是“练动作”,而是把纸面预案里所有“想当然”的环节暴露出来:过期的脚本路径、离职员工的名字、从未验证过的数据库备份恢复流程,这些东西不演练,你永远不知道它们是坏的。

三、拆解常见误区:我在复盘会上见过最多的四种错误认知
讲完场景,我把这些年复盘会上反复出现的误区归纳成四类。每一类我都给出错误表现、真实代价和纠正方式。
1. 误区一:把回滚预案当成一份“写了就完”的文档
最常见的形态是:发布方案最后一节贴一段“如出现异常将回滚至上一版本”,然后再也没有人看过它。我审计过一个团队的 26 份发布方案,其中 19 份有回滚章节,但只有 3 份写明了具体的回滚操作步骤,0 份验证过回滚步骤在当前环境是否可执行。其中一份预案里写的回滚脚本路径,指向一台半年前就下线的跳板机。
纠正方式很直接:回滚预案必须包含可执行的命令级步骤,并且每次发布前由第二人验证。验证不等于执行,但至少要确认脚本存在、权限具备、目标版本可用。我在后面第五节会给出我用的回滚预案模板结构。
2. 误区二:回滚是纯技术决策,项目经理只负责“通知大家”
很多项目经理把自己在回滚中的角色定位成“传声筒”:研发说回滚就回滚,研发说再观察一下就再观察。这是对自己职责的严重低估。项目经理掌握着技术人员通常不掌握的信息:业务影响面、客户合同里的 SLA 承诺、当前时段的流量价值、跨团队的协调成本。“再观察 30 分钟”对研发来说只是多看几眼日志,对业务来说可能是 30 分钟的赔付风险。
我现在的做法是:在回滚决策矩阵里,把“业务影响”作为与技术严重度并列的决策维度,并且明确项目经理在“影响面扩大”场景下有一票推动权。技术团队判断“能不能滚”,项目经理判断“该不该现在滚”,这两个问题必须有人分别负责。
3. 误区三:只统计发布成功率,不统计回滚成本
我见过不少团队的月报里写着“本月发布成功率 96%”,看起来很健康。但我让他们补统计回滚案例后发现:那 4% 的失败发布,平均消耗了 18 人天的善后工作量(回滚执行、数据订正、客诉处理、复盘会议),相当于把当月 6% 的研发产能烧在了善后上。发布成功率掩盖了回滚成本的分布,一次代价高昂的失败和十次代价轻微的失败,在成功率上是等价的。
所以我建议项目经理在发布报表里增加两个维度:回滚总耗时(人×分钟)和回滚善后人天。有了这两个数字,你才有资格去和管理层谈“为什么值得投入两周做发布自动化和回滚演练”。

4. 误区四:认为“灰度发布做了,回滚就不重要了”
灰度(金丝雀)发布确实能大幅缩小爆炸半径,但它不能替代回滚体系,原因有两个。第一,灰度只能拦截“按流量比例暴露的问题”,对于灰度期间就写入生产数据库的脏数据,灰度本身无能为力,1% 的流量写错 1000 条数据,回滚代码之后数据还在。第二,很多团队灰度观察的指标太少(只看错误率和延迟),业务口径的异常(如转化率、支付成功率)要滞后很久才暴露,等发现时往往已经全量了。
正确的理解是:灰度是降低回滚概率的手段,回滚是灰度失效后的最后防线,两者是上下游关系,不是替代关系。

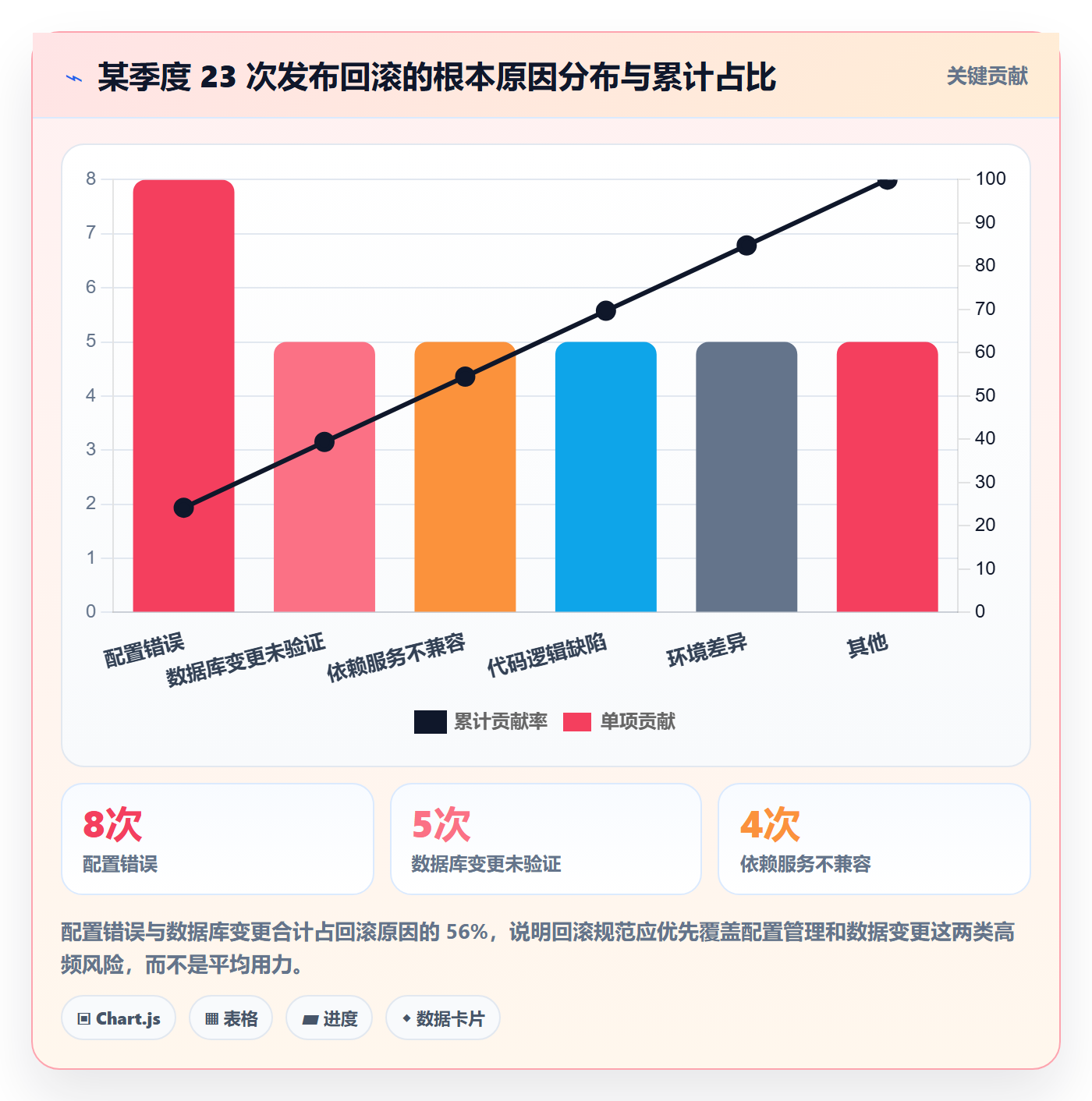

四、专业判断逻辑:项目经理要盯住的回滚关键指标体系
这一节是全文的核心。我把回滚相关的指标分成三层:决策层指标、执行层指标、体系层指标。项目经理不需要每个都亲手统计,但必须知道每个指标说明什么问题、健康区间在哪、恶化了该往哪个方向查。
1. 决策层指标:度量“发现问题到决定回滚”的效率
指标一:回滚触发时长(Time to Rollback Decision)。从异常告警触发到正式做出回滚决定的时间。这是我认为最能反映组织回滚成熟度的单一指标。我的经验基准是:P0 级异常(核心功能不可用或数据错误)的回滚决策时长应控制在 5 分钟以内。超过 15 分钟,基本可以断定决策矩阵缺失或授权不清。取数方式很简单:告警时间戳和回滚决定(群消息、工单状态变更)时间戳相减。
指标二:异常确认时长(Time to Detect)。从异常实际发生到告警被确认为“真异常”的时间。这个指标经常被忽略,但它决定了整个恢复链路的上限,如果监控要 10 分钟才报警,后面再快也没用。我建议项目经理关注告警覆盖率(有监控的关键路径占比)和告警噪音比(有效告警 / 总告警),噪音比低于 30% 的团队,告警基本已经狼来了。

2. 执行层指标:度量“决定回滚到恢复验证”的可靠性
指标三:回滚执行时长。从开始执行回滚到服务恢复到回滚后版本的时间。健康区间取决于架构:单体应用通常 10-20 分钟,微服务配合自动化流水线可以压到 5 分钟以内。如果这个指标经常超过 30 分钟,通常说明回滚动作没有自动化,或者存在人工审批卡点。
指标四:回滚成功率。回滚尝试中真正恢复服务的比例。听起来应该是 100%,现实中不是,我统计过的案例里,大约每 8 次回滚就有 1 次出现“回滚后引入新问题”:配置不兼容、数据库结构已经变更无法直接回退、缓存里残留新版本数据等。回滚成功率低于 90% 的团队,说明发布方案里的兼容性设计(尤其是数据库向前向后兼容)有系统性缺陷。
指标五:数据完整性损失。回滚后需要订正的数据量占异常期间写入数据量的比例。这个指标只在涉及数据变更的发布里统计,但它是最能引起管理层重视的指标,代码问题可以辩解,数据错了就是错了。我建议用“需订正记录数 / 异常期间总写入记录数”来口径化,并单独追踪“数据订正完成时长”。
3. 体系层指标:度量回滚能力是否在持续建设
指标六:回滚演练覆盖率。过去一个季度里,执行过回滚演练的核心服务占比。我的建议基准是核心服务 100% 覆盖,每半年至少一轮。指标七:预案有效率。演练或真实回滚中,预案步骤无需修改即可执行的比例。低于 70% 说明预案更新机制失效,预案没有跟着代码和环境一起迭代。
除了这些回滚专属指标,项目经理还应该把它们放进 DORA 四指标的大盘里看:部署频率、变更前置时长、变更失败率、服务恢复时间。回滚体系的改善,最终应该体现在变更失败率的“善后成本下降”和 MTTR 的“恢复时长下降”上。以我使用某项目管理平台(PingCode)搭建发布管理流的经验,把发布单、回滚记录、复盘工单放在同一个工作流里,这些指标的取数成本可以从每月半天人工统计降到基本自动生成,指标体系落不了地,往往不是因为团队不想统计,而是统计成本太高,工具承载是必要条件。

4. 回滚决策矩阵:把“该不该滚”变成查表题
指标解决“多快发现”,矩阵解决“如何决定”。下面是我在多个团队落地过的回滚决策矩阵,项目经理可以直接拿去改。它的核心思想是:把决策条件事前写死,把决策权事前分好,把“人”从高压现场的情绪决策中解放出来。
| 异常等级 | 判定条件(示例) | 决策规则 | 决策人 | 决策时限 |
|---|---|---|---|---|
| S0 | 核心链路不可用、资损、数据错误且持续写入 | 立即回滚,事后补报备 | 值班工程师可先斩后奏 | 3 分钟 |
| S1 | 核心功能降级但可用,错误率超基线 5 倍 | 默认回滚,除非 10 分钟内明确根因且可热修 | 研发负责人 + 项目经理会签 | 10 分钟 |
| S2 | 非核心功能异常,无资损风险 | 评估修复时长:预计 30 分钟内可修复则修复,否则回滚 | 研发负责人 | 20 分钟 |
| S3 | 体验类问题、文案错误 | 不回滚,纳入下个版本修复 | 项目经理 | 不限时 |
这张矩阵里最容易被挑战的是 S0 的“先斩后奏”。我的回应是:授权错了可以收回,但现场没人拍板的代价是每分钟都在放大的业务损失。而且实践证明,给了授权之后,滥用的情况极少,工程师反而因为不必层层请示,决策变得更冷静。
五、具体案例与数据观察:一套回滚规范在 100 人以上团队落地的完整过程
这一节我完整还原 2023 年在某 200 人规模的 B2B 软件公司落地回滚规范的过程,包括用了什么工具、改了什么流程、三个月的数据变化。选这个案例是因为它的规模和问题都有代表性:发布频率不低(每周 8-12 次),但发布管理散落在聊天记录和本地文档里,回滚全靠临场发挥。
1. 第一步:把发布和回滚搬进结构化流程
落地之前,他们的发布流程长这样:研发在群里发一句“今晚 8 点发版”,运维手动部署,出问题群里喊人。我们做的第一件事,是在 PingCode 里搭了一条发布工作流:发布申请 → 方案评审(含回滚方案必填项)→ 灰度执行 → 全量 → 验证关闭,异常时走“触发回滚”分支,回滚完成后自动生成复盘工单。
这里有个细节值得说:我们没有要求团队填长篇文档,而是把回滚方案拆成五个必填字段,回滚触发条件、回滚步骤(命令级)、预计回滚时长、数据影响说明、验证方式。字段化比文档化更容易坚持,也更容易统计。PingCode 支持私有化部署,对他们这种客户数据敏感的 B2B 公司来说,发布记录里难免带客户环境信息,私有化部署是选型时的硬条件;另外他们此前有一部分团队用 Jira,迁移时历史发布记录做了平滑搬迁,没有因为换工具丢过程数据,这一点对指标基线的连续性很重要,换工具最怕的就是历史数据断档,导致“改善了多少”说不清楚。
2. 第二步:定基线,再定目标
规范上线前,我们先用一个月做基线测量(这也是我强烈建议的做法:没有基线的目标都是拍脑袋)。基线数据如下:

三个月后的数据变化里,我个人最看重的是善后人天的下降(1.8 → 0.5 人天/次)。决策和执行时长下降是流程的直接效果,而善后人天下降是间接效果:因为回滚及时,异常期间写入的脏数据量少了,数据订正的工作量自然就小了。回滚越快,善后越省,这是一个正循环,也是说服管理层投入的最有力论据。
3. 第三步:把回滚预案模板固化下来
下面是我们最终固化的回滚预案字段模板,项目经理可以直接参考其结构:
【回滚预案】发布单:REL-2023-0847(订单服务 v2.13.0)
回滚触发条件(满足任一即触发):
订单创建接口错误率 > 2%(基线 0.3%)且持续 5 分钟
支付回调成功率 < 95% 且持续 3 分钟
出现任何资损或数据错误报告
回滚步骤(命令级):
a. 流水线执行 rollback-v2.13.0(预计 6 分钟)
b. 确认配置中心回退至 profile: release-2.12
c. 清理本地缓存标记 cache_version_flag
d. 验证:冒烟用例 CS-112 ~ CS-118 全部通过
数据影响说明:
本次发布含 orders 表新增字段(可空,向后兼容)
回滚后新字段停止写入,已有数据无需订正
风险评级:低(无破坏性 DDL)
验证方式:
回滚完成后观察 30 分钟,错误率回落至基线 2 倍以内
值班工程师 + 测试负责人双确认后关闭回滚单
决策授权:
S0/S1 级触发条件下,值班工程师可直接执行,事后 1 小时内补报备
这个模板里我认为最关键的是第 3 项“数据影响说明”。强制填写的过程,就是逼着研发在发布前想清楚“滚回去之后数据是什么状态”的过程。很多数据事故的根源,就是这个问题直到出事那天才第一次被认真思考。
4. 一个反例:自动化回滚的边界
为了不让这个案例显得过于顺利,说一个我们踩的坑。规范落地第二个月,我们尝试给 S0 级异常配置全自动回滚(监控触发 → 自动执行流水线回滚),结果两周内发生了两次误回滚:一次是下游依赖服务抖动导致的错误率飙升,回滚了也没用;一次是监控探针自身故障产生的假告警。自动回滚的前提是异常归因准确,而错误率这种粗粒度指标根本做不到归因。最后我们把自动回滚限定在“有明确健康检查探针的服务”上,其余场景保留“自动告警 + 人工一键触发”。
这个坑给我的教训是:回滚自动化的程度要和异常定位的精度匹配,跳过归因能力的自动化是把决策风险从人转移给了机器,而且机器不会犹豫。

六、不同情况下的行动建议:按团队现状对号入座
回滚体系没有普适的最优解,只有适配当前团队的做法。我按四种常见情况给出具体的起步动作,项目经理可以先判断自己属于哪一类。
1. 情况一:发布频率低(每月 1-4 次)、团队规模小
这类团队最常见的错误是照搬大厂的重流程。我的建议是:只做三件事,决策矩阵、命令级回滚预案、每次发布后的耗时记录。不需要买工具,一张共享表格就够。发布频率低意味着回滚次数少、样本小,此时重点不是统计指标,而是保证每次回滚都有完整记录,攒出第一份基线数据。这个阶段把精力花在选平台上是本末倒置。
2. 情况二:发布频率中等(每周 3-10 次)、开始出现跨团队依赖
这是最需要尽快结构化的阶段。群公告式的发布管理在这个规模会开始失控:发布互相踩、回滚牵连别人的服务、复盘无人跟进。我的建议是:建立统一的发布日历和发布单机制,把回滚方案作为发布单的强制评审项。这个阶段引入像 PingCode 这类支持发布工作流和私有化部署的项目管理平台是合理的投入,100 人以上的组织,发布协调的沟通成本已经超过工具成本,而且跨团队依赖需要结构化的数据才能看清。
落地时优先迁移发布记录而非全部历史工单,保证指标基线可延续。
3. 情况三:发布频率高(每日多次)、有灰度体系
这类团队的短板通常不在流程而在数据回滚和归因能力。我的建议排序是:先补数据库变更的兼容性规范(所有 DDL 必须向后兼容、先加后删、双写过渡),再建业务口径的灰度观察指标(不只看技术指标),最后才考虑自动化回滚。高频发布团队的一次数据事故的善后成本,可能抵消掉一个月的效率收益,值得优先防御。
4. 情况四:强合规行业(金融、医疗、政务)
合规行业的回滚规范要多一层要求:回滚动作本身要留痕、可审计。我的建议是:回滚决策和执行记录必须进入正式工单系统而非聊天记录;回滚预案作为发布材料的一部分归档保存;每季度演练的记录要能追溯到具体参与人和发现问题清单。这类团队选型发布管理工具时,私有化部署和审计日志几乎是必选项,公有云 SaaS 的数据驻留问题要在选型前过合规审查。

七、不同情况下的取舍:项目经理要做的四道选择题
规范落地的过程中,你会不断遇到“两个都对但只能选一个”的时刻。这一节我给出四道我实际面对过的取舍题,以及我的选择逻辑。
1. 取舍一:回滚速度 vs 数据完整性
最经典的两难:立即回滚最快恢复服务,但可能丢失回滚前写入的数据;先做数据快照再回滚,多花 5-10 分钟但数据可追。我的取舍原则是按数据性质分治:交易类、资金类数据必须先快照再回滚,宁可多花时间;纯展示类、可重建的缓存类数据直接回滚。这个原则要写进决策矩阵,而不是留给现场判断,现场没有人有冷静做分类的余裕。
2. 取舍二:修复前行 vs 立即回滚
研发经常主张“我知道问题在哪,给我 20 分钟热修”,这有时是对的(保留新功能),有时是灾难(20 分钟变 2 小时)。我的判断标准是三个问题:根因是否已确认(而不是猜测)?修复方案是否已验证过(哪怕是测试环境)?修复失败的后备方案是否就是回滚?三个都是,允许修复前行;任何一个是否,立即回滚。项目经理在这道题上的价值是守住时限:修复尝试必须设定硬性时间盒,超时自动切换到回滚,不允许“再给我十分钟”无限续期。
3. 取舍三:演练的真实度 vs 业务风险
生产环境演练最真实但风险最高,测试环境演练最安全但失真。我的折中方案是分级演练:非核心服务在生产做真实故障注入,核心服务用影子流量和预发环境做全流程走查,每年一次选择低峰期对核心服务做受控的真实回滚演练(提前报备、双人在岗、随时可中止)。完全回避生产演练的团队,预案有效率通常撑不过半年。
4. 取舍四:规范严格度 vs 发布效率
规范越严,发布越慢,研发越抵触。我的经验是按变更风险分级豁免:纯配置回退、无 DDL、无接口契约变更的发布,走简化评审(回滚预案只填触发条件和步骤两个字段);含 DDL 或契约变更的发布,走完整评审。这样做的效果是,团队不会因为规范而把所有发布都当成重流程来应付,规范真正拦住的是高风险变更。规范的公信力来自它的差异化,而不是它的严厉度,对所有变更一视同仁地严,最终结果是所有变更都被敷衍。

八、总结与下一步:把回滚从“事故预案”变成“能力资产”
写到这里,我想把全文收敛成一个核心观点:回滚流程与规范的成熟度,衡量的是一个团队对失败的态度。把它当丢脸的事,它就会藏在报表的“成功率 96%”背后持续放血;把它当能力来建设和度量,它就会变成团队敢于提高发布频率的底气,毕竟,发布得快不算本事,发布得快还能收得回来,才叫发布管理。
我在这篇文章里给出的指标体系、决策矩阵和分级取舍,都来自真实团队的落地过程,它们不是唯一正确的做法,但每一个都验证过“能跑起来”。项目经理接下来可以按这个顺序动手:
- 本周:拉出过去三个月的发布记录,统计有多少次回滚、每次的决策耗时和执行耗时,得到你的基线,哪怕数据粗糙,也比没有数字强。
- 本月:把回滚决策矩阵(第四节那张表)和团队研发负责人过一遍,达成授权共识,写进发布规范;同时把回滚预案从文档改成字段化模板,至少覆盖含数据变更的发布。
- 本季度:把发布单、回滚记录、复盘工单搬进统一的工作流(团队超过 100 人或发布涉及跨团队依赖时,建议评估 PingCode 这类支持私有化部署和 Jira 平滑迁移的项目管理平台,保证历史指标不断档),并完成第一轮核心服务的回滚演练。
- 持续:每月在发布报表里固定呈现回滚决策时长、回滚成功率、善后人天三个指标,让回滚能力成为被看见、被投资的能力,而不是被回避的丑事。
最后留一个我自己仍在践行的习惯:每次回滚复盘会上,除了问“为什么会失败”,一定再加一个问题,“这次回滚,我们比上一次快了吗”。前者改进系统,后者建设信心。一个既不怕失败、又在持续缩短失败代价的团队,才真正拥有发布自由。
常见问题解答(FAQ)
1. 发布平台的回滚成功率很高,为什么真出事时业务还是恢复不了?
我们团队的发布平台显示回滚成功率常年保持在95%以上,但上一次线上故障,明明回滚命令执行成功、平台显示绿灯,用户的订单还是持续失败了快两个小时。为什么指标这么好看,真出事时业务却恢复不了?问题到底出在哪个环节?
因为"回滚成功率"统计的是部署动作有没有执行成功,而不是业务有没有恢复,这两个根本不是一回事。我复盘过一次印象很深的事故:发布平台显示回滚完成、状态绿灯,但用户下单持续失败近两个小时,那次发布改了消息队列的消费格式,代码退回旧版本后读不懂新格式的历史消息,积压了十几万条,命令层面一切"成功"。
所以我后来把这一个指标拆成三个更诚实的指标来统计:回滚触发时间,从监控告警越线到有人拍板叫停的时长,考的是决策链清不清晰;业务恢复时间,从拍板回滚到核心业务流程验证通过的时长,考的是执行能力;回滚后遗留风险,数据修复、缓存清理、配置回补这类人工善后项的数量,考的是恢复完整性。
判断依据很简单:部署成功只说明代码回到了旧版本,用户能不能正常下单、数据有没有写坏,必须靠业务验证确认。建议把统计口径从"命令执行成功"改成"关键业务流程验证通过",改完之后很多团队的成功率会从95%掉到70%以下,掉下来的那部分,才是真正需要补的能力。
2. 回滚触发时间、业务恢复时间这些指标没有行业标准,阈值到底该怎么定?
我在网上查回滚指标,有人说十分钟内要完成恢复,有人说得看业务体量,始终没有一个统一说法。我们是个二十人左右的研发团队,双周发一次版,回滚触发时间和业务恢复时间到底应该定在多少?有没有一套可操作的设定方法而不是拍脑袋?
先说实话:这几个指标目前没有行业标准阈值,网上流传的"十分钟恢复"多是作者自设的示例数字,直接照搬会坑人。我带团队时用的是"自己跟自己比"的三步法。第一步,不做任何优化,把最近三次发布或一次演练的触发时间和恢复时间如实记录下来作为基线,比如基线是触发12分钟、恢复35分钟;
第二步,按"基线砍半"定下一阶段目标,即触发6分钟、恢复18分钟,敢砍半是因为复盘时几乎总能发现一半以上的时间浪费在等确认、找错人、翻文档上,而不是技术执行上;第三步,每季度用演练数据校准一次,连续两次达标就再收紧一档。
另外要区分两个指标的性质:触发时间本质上考的是决策链,如果总是超标,先别怀疑技术,去查发布方案里有没有写清谁有权叫停、值班同学知不知道;恢复时间则和变更类型强相关,纯代码回退可以定得激进些,涉及数据结构变更的发布,恢复目标要单独放宽并标注原因,混在一起统计只会让指标失去参考价值。
3. 发布涉及数据库变更时回滚退不回去,项目经理应该在发布前做什么准备?
上个月一次发布改了表结构,上线后发现严重问题想回滚,开发却说新写入的数据格式变了,退回旧代码会读不出数据,最后只能硬着头皮往前修了一整晚。遇到数据库变更这种"退不回去"的情况,作为项目经理我应该在发布前做哪些准备?
我的判断是:只要发布涉及表结构变更、字段含义变更或数据格式迁移,就应该默认"代码退得回去、数据退不回去",把问题从"怎么回滚"换成"往前怎么救"。我踩过的坑是:一次发布给订单表加了非空字段,上线后发现旧版本代码写入的记录没有这个字段,回退后新数据直接报错,最后整个团队写了一晚上数据修补脚本。
那次之后我给团队定了三条发布前规矩:第一,数据库变更强制向后兼容,新增字段允许为空、删除字段拆成两个版本走(先停用再物理删除)、枚举值只增不改;
第二,确实做不到向后兼容的变更,发布方案里必须附一份前向修复预案,写清楚新逻辑出问题时是用功能开关降级、新旧双写过渡还是数据修补脚本来救,谁执行、预计多久,缺这份预案的发布不允许上会;第三,这类发布强制安排在业务低峰期,并缩减放量批次,第一批放量后把观察时间拉长一倍再继续。
项目经理在这里的价值不是自己写方案,而是逼团队在上线前回答"如果新逻辑错了,已经写进去的数据怎么办",这个问题在评审会上问,成本是半小时;在事故现场问,代价是通宵。
4. 回滚演练怎么做才算合格?上线前让运维点一遍回滚脚本算不算演练?
领导要求我们做回滚演练,但运维说每次上线前在测试环境点一下回滚脚本就算演练过了。我总觉得这样缺了点什么,但又说不上来具体缺在哪。一次合格的回滚演练到底应该覆盖哪些环节、由谁来组织、多久做一次?
只点一遍回滚按钮,最多算"脚本可用性检查",不算演练,因为它验证不了演练真正该验证的东西,人在压力下的决策和链路上的断点。
我组织过几次全链路演练,总结下来要覆盖四个环节:一是触发决策,随机指定一名值班同学,给他一段模拟告警,看他能否在规定时间内做出是否回滚的判断、并找到有权拍板的人,这一步最常暴露的问题是值班同学不敢拍板、负责人联系不上;二是执行,在预发环境真实执行回滚命令,而不是只在文档里确认脚本存在;
三是业务验证,回滚后按清单走一遍核心流程,比如登录、下单、支付回调,确认绿灯状态下的业务是通的;四是遗留风险排查,检查数据、缓存、配置、第三方参数有没有需要人工回补的项。频率上我的建议是每季度至少一次全链路演练,涉及数据结构、支付、第三方对接的高风险发布前,再加一次针对性小演练。
组织者应该是项目经理而不是运维,因为演练暴露的问题大多不在技术层而在权责和流程上,演练报告里要能回答"从告警到拍板用了几分钟、卡在谁那里",这类问题只有项目经理会去盯。
核心关键词
文章包含AI辅助创作:回滚流程与规范:项目经理发布管理入门指南关键指标,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/620802
读者评论
错误率超基线5倍且持续5分钟就直接触发回滚,这条规则我们去年也上过类似的,踩了个坑:有一次是下游缓存集群抖动,错误率同样飙上去了,回滚我们的服务完全没用,还把一次正常发布打断了。后来在决策矩阵里加了一步,先花一分钟确认异常时间窗和本次变更有相关性再动手,决策时长从2分钟变成3分钟左右,但误回滚基本没有了。想问下作者有没有遇到异常和发布无关的误判场景,矩阵里是怎么兜住的?
数据回滚那段深有同感。我们去年会员积分表拆分也是双写,出了问题才发现双写只能保证往前写是对的,往回没有任何手段。现在的做法是把数据订正脚本当成发布物的一部分,跟代码一起过评审,发布前先在影子表上把核对逻辑跑一遍。另外逐条核对1.7万条订单这个量,我们的教训是先抽样估污染面,再决定走订正还是前向修复,不然两天半的排期业务侧根本等不起,最后多半是先止血、慢慢修数。
混沌演练那段看着有点理想。同样在金融行业,文中那个团队能在生产环境注故障,我们这边合规这关就过不去,只能在预发做流量回放演练。实测下来,过期脚本路径、值班表错配这类纸面问题确实能暴露,但监控告警链路跟生产是两套,演练收益迁移到生产大概只有一半。所以我的体会是演练值得做,但别指望预发演练能完全复现生产的恢复速度,能把预案里想当然的硬伤清掉就已经够本了。
