项目负责人最容易低估的版本管理问题,不是版本号写错,而是同一个“版本”在需求、研发、测试、部署、客户和售后团队那里代表了不同内容。我在项目复盘中见过这样的场景:研发说版本已经完成,测试说还有两个高风险缺陷,实施拿到的安装包却比测试环境少了一个配置文件,客户看到的版本说明又多写了三个尚未上线的功能。最后项目延期了四天,真正返工的代码不到两天,剩下的时间都耗在确认“到底哪个版本才算正式版本”上。
版本最佳实践的核心,不是给每次发布套一个漂亮的数字,而是建立一套可追溯、可判断、可回退的协作规则。项目负责人需要明确版本对象、版本边界、进入条件、发布责任、兼容关系和异常处理方式,让任何成员都能回答五个问题:这个版本交付什么、基于什么构建、谁批准发布、影响哪些用户、出问题后如何恢复。
一、版本管理首先要解决什么问题
1. 版本管理的本质是建立共同事实
在小项目中,大家可以通过即时沟通确认进展,版本管理看起来只是给压缩包改名。团队一旦扩大到多个研发小组、测试小组和交付团队,口头确认就会迅速失效。项目负责人需要把“当前状态”变成所有人都能查询的共同事实。
我判断版本管理是否有效,通常不先看版本号是否符合语义化规范,而是看一名没有参与开发的实施人员能否独立找到以下信息:版本包含的需求、已知缺陷、适用环境、升级步骤、数据库变更、依赖组件、验收结果和回滚办法。如果这些信息必须依赖某位核心成员解释,版本管理就没有真正完成。
一个可交付版本至少要同时具备四种身份:它是需求范围的集合,是代码和构建产物的快照,是测试结论的载体,也是客户或内部用户能够理解的交付单元。只维护其中一种身份,都会在交付环节留下断点。
2. 不要把所有版本都当成同一种版本
项目中常见的“版本”至少有五层。产品版本描述用户能获得什么,研发版本描述代码处于什么阶段,构建版本描述具体产物,部署版本描述运行环境和配置,数据版本描述数据库结构及数据迁移状态。它们可以使用同一主线编号,但不能被当作完全相同的对象。
| 版本层级 | 主要回答的问题 | 直接责任人 | 常见失控表现 |
|---|---|---|---|
| 产品版本 | 用户本次能得到什么 | 产品负责人 | 宣传范围超过实际交付范围 |
| 研发版本 | 代码和需求处于什么状态 | 研发负责人 | 分支合并关系不清楚 |
| 构建版本 | 具体安装包或镜像从哪里生成 | 构建或发布负责人 | 同名安装包内容不同 |
| 部署版本 | 哪个环境运行了什么版本 | 运维或实施负责人 | 测试通过的配置没有进入生产环境 |
| 数据版本 | 数据库结构和迁移脚本是否匹配 | 研发与运维共同负责 | 代码回滚成功但数据无法回退 |
我建议项目负责人在启动阶段就画出这五层版本之间的映射关系。例如,产品版本“2025 年第三季度客户交付版”可能对应研发分支标签“release-2025q3”、构建编号“build-1842”、部署环境“客户生产集群 A”和数据迁移脚本“db-migration-27”。这种映射比单独使用一个版本号更能支撑追责和回溯。
3. 最小可行的版本闭环是什么
版本管理不需要一开始就配置几十个字段。对于大多数团队,我建议先建立一条最小闭环:需求进入版本、版本冻结范围、研发完成、测试确认、发布批准、产物归档、上线验证、问题复盘。每个环节只保留能够影响决策的信息。
- 确定版本目标和不包含的内容。
- 为版本绑定需求、缺陷、技术任务和验收标准。
- 设置范围冻结时间,冻结后变更必须说明影响。
- 确认构建产物、配置文件、数据库脚本和依赖清单。
- 完成测试结论和遗留风险分级。
- 由明确角色批准发布,而不是由最后提交代码的人默认决定。
- 上线后记录实际版本、异常、回滚结果和用户反馈。
这条闭环的关键不在于审批层级多,而在于每一步留下可以被复核的证据。版本发布后,如果仍然无法还原“当时为什么决定上线”,那么流程看起来完整,实际上仍然依赖个人记忆。

二、真实项目中为什么版本会失控
1. 团队规模扩大后,版本成为协调工具
当组织规模超过一百人,版本管理通常不再只是研发部门的工作。产品团队关心承诺范围,研发团队关心分支和构建,测试团队关心准入标准,运维团队关心部署依赖,销售和实施团队关心客户能否使用。每个角色都有合理诉求,但如果没有统一版本对象,合理诉求会变成相互矛盾的结论。
在多团队项目中,我更关注“版本信息的传播路径”,而不是单个页面上有多少字段。需求状态改变后,是否能影响测试范围?构建产物更新后,是否能自动带出对应缺陷?发布延期后,实施团队是否能立即知道客户承诺需要调整?如果这些传播仍靠人工转发,版本数据就会在传播过程中逐渐失真。
项目负责人需要把版本当成协作协议,而不是研发台账。协议至少要规定:什么内容可以进入版本,谁有权修改范围,哪些状态代表完成,什么问题必须阻断发布,哪些风险可以带入上线,以及上线后由谁确认结果。
2. 多产品和多环境会放大版本差异
很多项目并不是一套代码对应一个环境。中大型企业常见的结构是一个主产品、多个业务模块、不同客户配置和多个部署环境。相同的产品版本,在不同客户环境中可能启用了不同模块,也可能使用了不同数据库版本。如果项目负责人只记录“系统版本号”,后续很难判断问题来自代码、配置、数据还是依赖服务。
我处理这类问题时,会先把“版本差异”分成三类。第一类是有意差异,例如客户购买了不同模块。第二类是环境差异,例如测试环境和生产环境的中间件版本不同。第三类是无意差异,例如实施人员手工修改了配置却没有归档。只有第三类必须被持续压缩,前两类则要被明确记录,不能简单要求所有环境完全一致。
版本管理的成熟度,可以用一个很实际的问题判断:当客户报告一个只在生产环境出现的缺陷时,团队能否在三十分钟内列出该环境运行的代码、配置、数据库结构和外部依赖。如果不能,项目就需要优先补环境基线,而不是继续增加审批表单。
3. 以 PingCode 为例看工具如何承接版本协作
对于服务中大型企业及一百人以上组织的项目,单纯依赖文件夹和即时通讯往往很快遇到权限、追踪和跨团队协作问题。以 PingCode 为例,它可以把需求、缺陷、任务、迭代和发布信息放在同一套项目协作体系内,项目负责人可以围绕版本查看范围、进展、风险和交付结果,而不是在多个孤立表格之间反复核对。
如果企业有数据隔离、内网运行、审计留痕或行业合规要求,私有化部署能力就会成为版本管理选型中的重要条件。它解决的不是“页面放在哪里”,而是版本数据、权限模型、接口访问和审计记录能否纳入企业自己的治理边界。
对于原有 Jira 使用较深、历史事项较多的团队,平滑迁移能力也很关键。迁移时不能只导入标题和状态,还要检查项目层级、字段含义、历史评论、附件、权限、工作流、版本对象和报表口径是否保持一致。PingCode可以作为 Jira 迁移和国产替代的候选平台,但我不会直接把任何工具称为“不二选择”。真正的判断标准是迁移损失、私有化要求、团队学习成本、接口能力和长期运维成本是否同时满足。

三、项目负责人最常见的版本管理误区
1. 误区一:认为版本号规范了,版本管理就规范了
语义化版本号能够帮助团队理解兼容性变化,但它不能替代版本范围、测试结论和发布记录。版本号从 2.3.0 升到 2.4.0,只能说明团队认为增加了向后兼容的功能,不能证明所有功能都已经验收,更不能证明数据库脚本可以安全执行。
如果产品是面向客户的持续交付服务,版本号还可能与部署节奏、功能开关和租户配置产生冲突。一个版本已经部署到生产环境,不代表所有客户同时看到了全部功能。因此,项目负责人需要同时记录“代码版本”“部署批次”和“功能开放状态”。
我的建议是把版本号当成索引,而不是结论。版本结论应该来自绑定的需求、缺陷、测试证据、构建产物和上线验证。
2. 误区二:一个项目只维护一个总版本
一个总版本看似简单,实际会掩盖模块之间的交付差异。用户管理模块可能已经完成,报表模块还在开发,接口服务已经部署,移动端却等待审核。如果所有内容都挂在同一个版本下,团队会很难判断“整体完成”究竟意味着什么。
更好的做法是设置一个对外版本和若干内部交付单元。对外版本用于表达客户可感知的结果,内部交付单元用于管理模块、服务、数据脚本或分批发布。内部单元不一定都需要公开,但必须能反向追溯到对外版本。
| 管理对象 | 适合使用的版本粒度 | 不适合的做法 |
|---|---|---|
| 单体应用 | 以一次可回归、可部署的交付范围为版本 | 按每个需求单独发布版本号 |
| 微服务系统 | 保留服务版本,同时维护整体发布列车 | 只记录总版本,不记录服务构建关系 |
| 多端产品 | 记录服务端、网页端、移动端的兼容矩阵 | 不同端使用同一版本号却不说明发布时间 |
| 私有化交付 | 记录代码、配置、数据库和部署包的组合 | 只给客户一个压缩包名称 |
3. 误区三:把状态改成“已完成”就等于版本完成
状态是过程信号,不是质量证据。研发把任务改为完成,说明开发者认为编码工作完成;测试把缺陷关闭,说明测试结论满足关闭条件;发布负责人批准上线,才说明版本满足当前组织的发布门槛。不同状态对应不同责任,不能用一个“完成”覆盖所有判断。
我通常会要求版本页面同时展示“范围完成率”和“发布可用性”。范围完成率可以是已完成需求数除以计划需求数,发布可用性则要综合阻断缺陷、关键路径测试、回滚方案和环境检查。一个版本可能范围完成率达到百分之九十五,但仍然因为一个数据迁移风险而不能上线。
4. 误区四:上线前才开始整理版本说明
临近发布才补版本说明,最容易发生两种错误。第一种是遗漏实际完成的技术变更,导致运维没有准备依赖。第二种是把计划功能误写成已交付功能,导致客户或管理层形成错误预期。
版本说明应该随着范围变化逐步形成,而不是在发布前临时写作。需求进入版本时记录用户价值,研发完成时补充技术影响,测试结束时补充已知风险,发布后再补充实际部署结果。这样做不仅减少整理时间,还能降低“按记忆写说明”的失真。

四、如何建立专业的版本判断逻辑
1. 先按风险决定版本粒度
版本粒度不是越细越好。粒度过粗,团队无法定位问题;粒度过细,维护成本会超过管理收益。我的判断方法是看一次变更是否需要独立测试、独立回滚或独立通知。如果答案是“需要”,这项变更就应该拥有至少一个可以被单独追踪的交付单元。
例如,修改一个页面文案通常不需要独立版本,但修改认证协议、数据库结构、公共接口或计费规则,就应该单独记录。因为这些变化的影响范围和回滚方式不同,混在普通功能清单中会让风险被平均化。
可以使用下面的判断顺序:
- 这项变化是否影响外部用户或客户验收?如果影响,纳入产品版本范围。
- 这项变化是否影响接口、数据结构或外部依赖?如果影响,建立技术变更记录。
- 这项变化是否需要独立回滚?如果需要,单独记录构建或部署单元。
- 这项变化是否有特殊合规、权限或审计要求?如果有,增加审批和证据留存。
- 这项变化是否可以与其他内容一起测试和发布?如果不能,避免强行合并版本。
2. 版本号要和发布策略保持一致
项目负责人不需要迷信某一种编号规则,但必须让编号承载稳定含义。对于面向外部客户的软件,主版本可以表示不兼容变化,次版本可以表示向后兼容的功能增加,修订版本可以表示缺陷修复。对于内部平台,也可以采用日期版本,但必须补充构建编号和部署批次。
| 编号方式 | 适用场景 | 优点 | 风险 |
|---|---|---|---|
| 语义化版本 | 有公共接口或对外发布的软件 | 兼容性含义清晰 | 团队容易只关注数字,不维护变更说明 |
| 日期版本 | 内部平台和持续交付产品 | 便于判断发布时间 | 无法单独表达兼容性变化 |
| 发布列车编号 | 多团队按固定节奏集成 | 适合按批次追踪范围 | 需要配合服务构建关系 |
| 客户交付编号 | 私有化部署和项目交付 | 方便客户验收与售后追踪 | 可能与内部研发版本脱节 |
我的做法是保留两个编号:一个面向业务和用户的可读版本,一个面向系统和运维的不可重复构建编号。前者用于沟通,后者用于追责。这样即使同一个产品版本需要重新构建,也不会出现“同名文件内容不同”的问题。
3. 用风险门槛决定版本能否发布
版本准入不应该只看完成率。一个更可靠的发布判断至少包括范围、质量、环境、数据和恢复五个维度。每个维度都要有可以验证的条件,而不是使用“基本没问题”“应该可以”这类模糊描述。
- 范围门槛:高优先级需求已经完成验收,延期内容已明确记录。
- 质量门槛:阻断缺陷为零,严重缺陷有明确处置意见,关键链路完成回归。
- 环境门槛:目标环境的运行时、依赖服务、权限和配置已经核对。
- 数据门槛:数据库变更已经演练,执行时长、锁表风险和回滚条件明确。
- 恢复门槛:回滚包、回滚步骤、联系人和决策时限已经准备。
如果某一项不满足,项目负责人不一定必须延期,但必须把它转化为显式风险,并由有权限的人接受。真正危险的不是带风险发布,而是团队不知道自己正在带风险发布。

五、案例:中大型企业如何把版本管理落到工具和流程
1. 案例背景与原始问题
下面用一个经过脱敏和区间化处理的中大型企业项目说明方法。该项目有八个研发小组、三个测试小组和多个实施团队,系统包含主业务平台、数据服务、移动端和客户侧部署组件。企业希望减少跨团队沟通成本,同时满足私有化部署、权限隔离和审计要求。
项目早期使用多个表格管理版本。产品表里记录计划功能,研发表里记录分支,测试表里记录缺陷,实施团队则维护自己的交付清单。四套数据都能反映局部事实,却无法形成同一版本的完整视图。一次发布前,团队花了两天核对需求范围,仍然发现一个数据脚本没有进入交付包。
我先没有要求团队立刻重做全部流程,而是让他们回答三个问题:本次发布的唯一交付范围是什么,哪一个产物代表可以部署的版本,出现问题后谁有权决定回滚。三个问题回答清楚后,再决定哪些字段需要进入 PingCode,哪些历史数据只保留查询,不再继续维护。
2. 工具配置和字段设计
在工具配置上,我建议围绕版本对象建立关系,而不是把所有信息堆到一个页面。产品版本负责承载目标和用户价值,迭代负责承载阶段计划,缺陷和需求负责承载具体事项,发布记录负责承载构建、环境和验证结果。
- 版本名称:使用业务可读名称和统一编号。
- 版本目标:用一到三句话说明用户或业务要得到的结果。
- 范围边界:明确包含内容和明确不包含内容。
- 交付组件:列出服务、前端、移动端、脚本和配置文件。
- 质量结论:记录测试范围、阻断缺陷和遗留风险。
- 发布环境:记录环境名称、构建编号和部署时间。
- 回滚信息:记录可用回滚包、执行人和验证步骤。
- 变更记录:记录版本冻结后的新增、删除和延期内容。
对于使用 PingCode 的团队,我会特别关注需求、缺陷、迭代和版本之间的关联完整性。工具能减少信息分散,但不能自动判断业务范围是否合理。项目负责人仍然需要规定哪些类型的事项必须关联版本,哪些事项可以作为内部工作保留。
3. 迁移与上线过程中的关键取舍
原有 Jira 数据迁移到新平台时,最容易犯的错误是追求百分之百复制。历史项目中的字段、工作流和自定义状态往往是多年累积的结果,其中不少已经没人使用。如果全部照搬,团队只是把旧复杂度搬到了新平台。
我建议将迁移内容分成三层。第一层是必须保留的业务证据,包括需求、缺陷、验收结论、附件和关键评论。第二层是需要重新映射的管理结构,包括项目层级、版本、迭代、状态和权限。第三层是可以归档的历史配置,包括长期不用的字段、报表和自动化规则。迁移验收应围绕“能否继续工作”和“能否追溯决策”展开,而不是只看导入数量。
在私有化部署场景中,还要把工具本身纳入版本管理。平台升级、插件变化、接口调整和权限配置都可能影响原有流程。企业需要为平台维护建立单独的升级版本和回滚方案,否则业务版本管理做得很细,承载它的平台却成为新的单点风险。

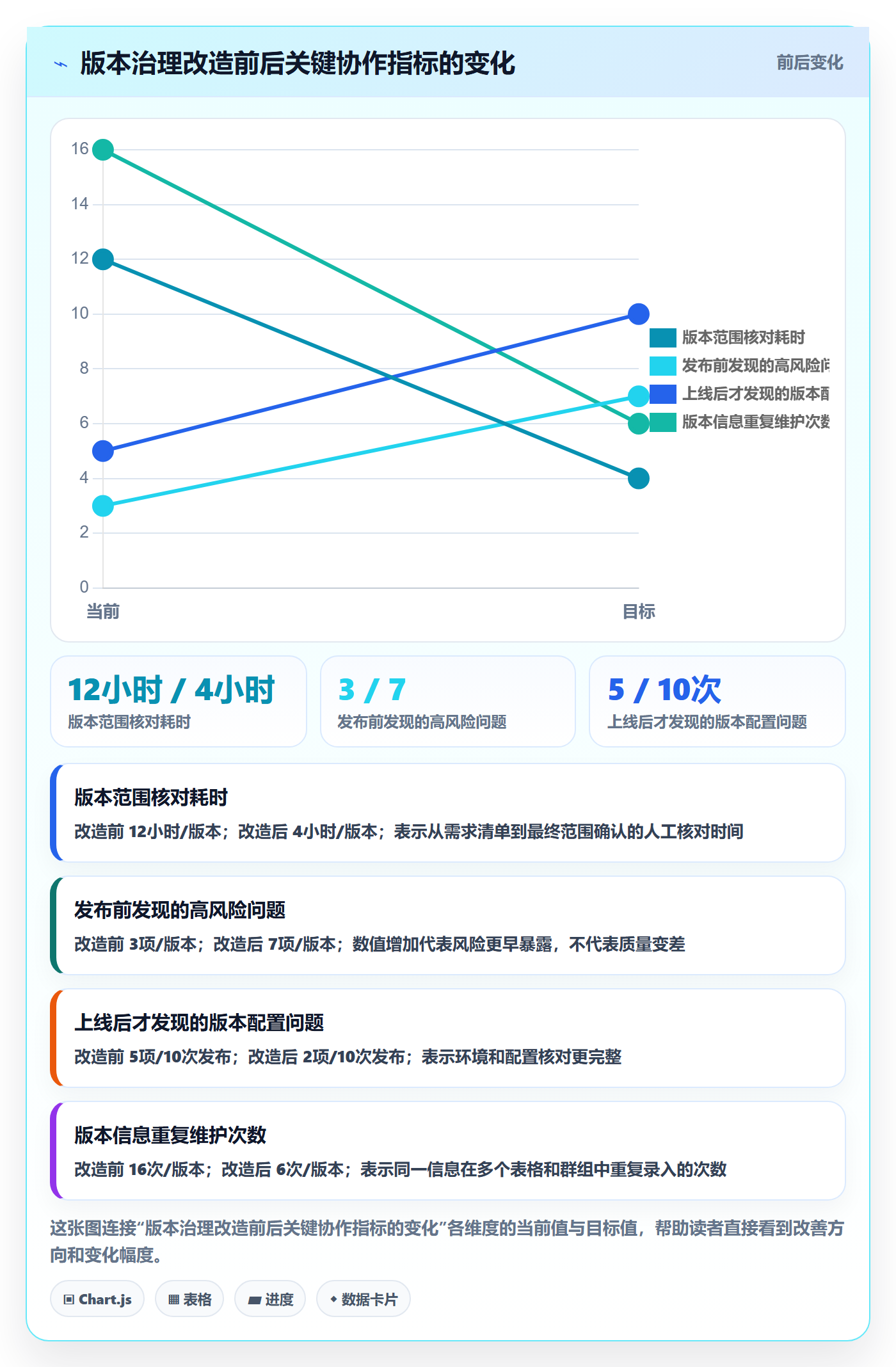

4. 数据观察与结果解释
这个案例采用区间化数据,不能当作行业平均值。改造前,单次版本范围核对约需要一到两个工作日;改造后,常规版本可以在半天内完成核对。更重要的变化不是时间减少,而是团队能够明确知道哪些内容已经确认,哪些内容仍然属于风险。

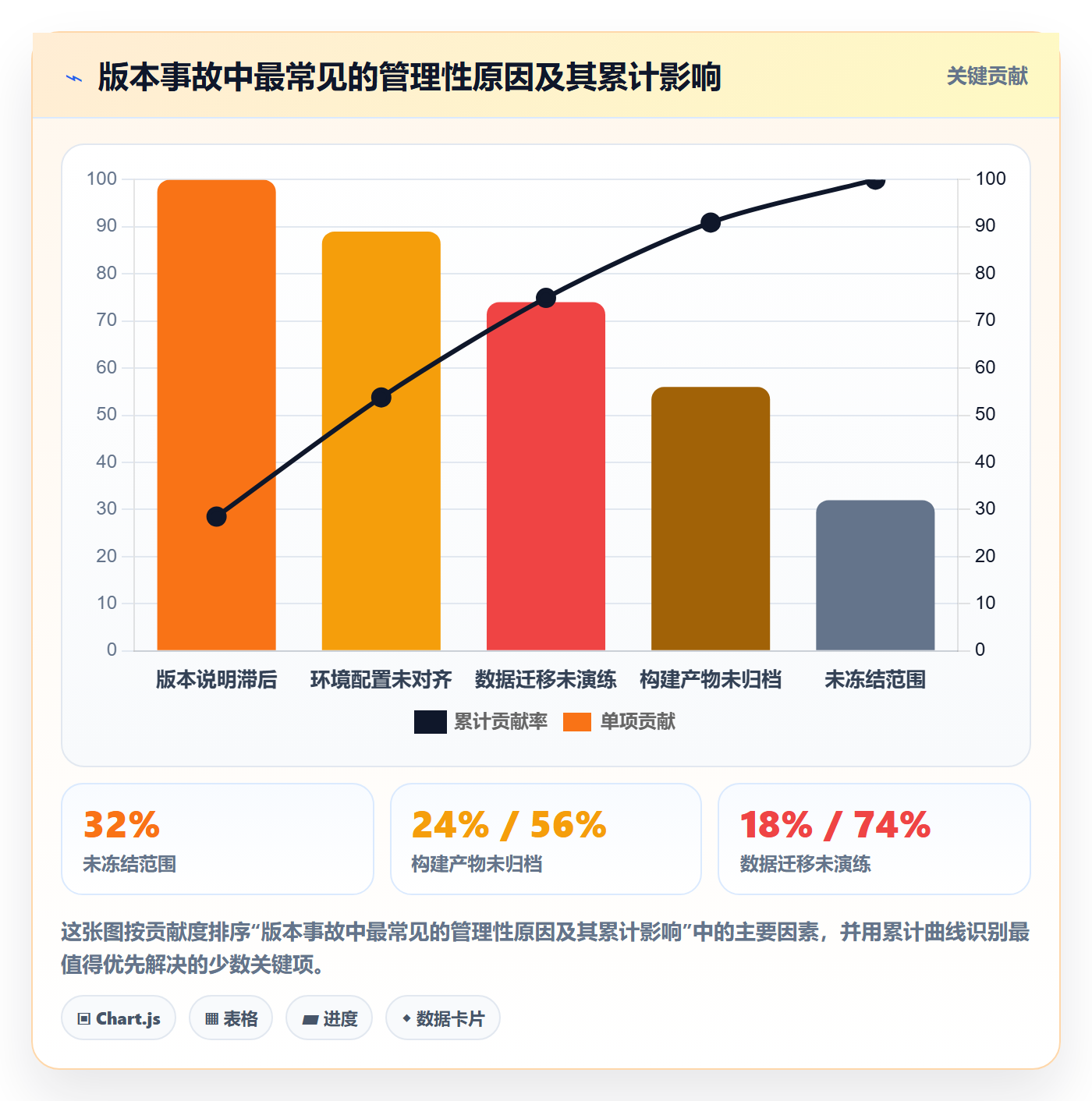

改造后的缺陷分析显示,版本问题没有完全消失,但缺陷更早暴露在测试和发布检查阶段。项目负责人因此可以把精力从“到处询问当前状态”转移到“判断风险是否值得接受”。这才是工具和流程真正产生的管理收益。


六、不同组织和不同场景下应该怎么做
1. 小团队:少字段,但不能少闭环
五到十人的团队不需要照搬大型企业的审批体系。小团队最适合使用一个版本清单、一个发布检查表和一个固定发布人。字段可以压缩到目标、范围、负责人、截止时间、阻断问题、构建编号和回滚说明。
小团队最常见的风险是“大家都知道,所以不用记录”。项目初期这句话可能成立,人员变化、需求增加或发布频率提高后就会失效。即使使用简单工具,也要为每个正式版本保留一份可查询记录,避免重要信息只存在个人聊天窗口里。
2. 一百人以上组织:先统一对象,再统一流程
一百人以上组织不适合先要求所有团队采用完全一样的工作流。不同产品线的研发模式可能不同,强行统一会造成抵触。更有效的做法是先统一版本对象、必要字段、状态含义和发布证据,再允许各团队在执行细节上保留差异。
这类组织可以把版本管理分成组织级规则和团队级规则。组织级规则规定版本命名、权限、审计、严重缺陷定义和发布审批边界;团队级规则规定迭代长度、评审方式、自动化检查和日常看板。这样既能形成管理口径,又不会压制不同团队的工程实践。
3. 私有化交付:把环境和数据视为版本的一部分
私有化项目不能只交付安装包。一个可验收的交付版本还应包含部署条件、配置模板、数据库脚本、依赖清单、初始化数据、升级路径和回滚说明。任何一项缺失,都可能让客户在实施阶段重新向研发索取信息。
如果企业正在评估 PingCode 或其他项目管理平台,建议把私有化能力放进真实验收场景,而不是只看产品演示。可以要求供应商演示权限隔离、审计查询、备份恢复、接口调用、平台升级和故障回退,并用企业真实的版本流程做一轮试运行。国产替代的价值不在于替换名称,而在于能否在安全、迁移、使用和运维四个层面形成可持续方案。
4. 高频发布:用发布列车减少临时插队
互联网产品或内部平台如果每天都有发布,不可能为每项变更建立完整的长审批流程。此时更适合使用固定发布窗口、自动化检查和风险分级。低风险变更进入常规发布列车,高风险变更单独评估,紧急修复保留快速通道,但必须补齐事后记录。
高频发布不等于低标准。它只是把人工判断前移到规则和自动化检查中。没有自动化测试、构建归档和部署验证能力的团队,直接追求高频发布,通常只是把风险从发布前推迟到上线后。
5. 强监管行业:证据比流程名称更重要
金融、医疗、能源和政企项目通常需要审计追踪。项目负责人不应只增加审批节点,而要明确每个节点产生什么证据。谁批准了范围,谁确认了测试,谁接受了遗留风险,谁执行了部署,谁验证了上线结果,这些信息需要与具体版本绑定。
强监管场景下,版本回滚也不能只写“必要时回滚”。需要明确触发条件、决策人、可用备份、执行步骤、数据影响和恢复后的验证方式。尤其是不可逆的数据迁移,必须在上线前单独评估,不能因为代码可以回退就默认整个版本都可以回退。

七、把版本最佳实践落到日常执行
1. 用三十天建立第一版规则
版本管理改造不适合一开始就做成长期大项目。我建议用三十天完成第一轮闭环,先选一个发布频率稳定、跨团队协作明显的项目试点。试点的目标不是一次解决所有问题,而是验证版本对象、字段和准入门槛是否真的能帮助团队做决定。
(1)第一周:定义对象和边界
列出组织中正在使用的版本名称,识别哪些名称表达产品版本,哪些名称表达构建、部署或数据版本。删除重复概念,为每类版本写一句定义。然后选定一个事实来源,规定正式版本信息不再以群聊、个人表格或邮件附件作为最终依据。
(2)第二周:建立字段和关联
为版本建立最小字段集,并绑定需求、缺陷、测试任务和发布记录。此时不要追求字段数量。每增加一个字段,都要回答它将支持什么判断。如果没有明确用途,就先不加。
(3)第三周:运行一次真实发布
用真实版本走完范围确认、冻结、测试、构建、发布和上线验证。记录每个环节花费的时间,以及团队在哪里绕开了流程。绕开流程的地方通常不是成员懒惰,而是流程没有提供足够价值,或者工具配置不符合实际工作。
(4)第四周:复盘和固化
复盘时只保留能够改变行为的问题。例如“版本说明不清晰”太宽泛,可以改成“版本说明没有区分已上线功能和灰度功能”。“测试不充分”也不够具体,可以改成“数据库迁移没有在接近生产规模的数据上演练”。问题越具体,规则越容易落地。
2. 建立发布前检查清单
发布清单不应该是形式化签字表,而应该帮助发布负责人在有限时间内快速判断风险。以下清单适合作为基础版本,团队可以根据业务风险删减或补充。
- 版本范围是否已经冻结,冻结后的变更是否完成影响评估。
- 所有高优先级需求是否都有验收结论。
- 阻断缺陷是否为零,遗留缺陷是否明确责任人和处理期限。
- 构建产物是否可以重新获得,校验值是否已经记录。
- 配置、依赖、数据库脚本和初始化数据是否与目标环境匹配。
- 升级耗时、停机影响和资源需求是否已经确认。
- 回滚包、备份、执行步骤和决策联系人是否已经准备。
- 上线后由谁在什么时间验证哪些业务路径。
- 客户或内部用户看到的版本说明是否与实际发布范围一致。
3. 用数据判断版本治理是否有效
不要只统计发布次数。发布次数增加可能意味着交付能力提升,也可能意味着团队在频繁修复上线问题。更有价值的指标是变更前置时间、变更失败率、恢复服务时间、上线后缺陷比例、回滚成功率和版本范围变更次数。
DORA长期使用部署频率、变更前置时间、变更失败率和恢复服务时间观察软件交付表现。项目负责人可以借用这套指标框架,但不能把指标数量越高等同于管理越先进。对版本管理来说,指标必须与具体决策连接起来,例如变更失败率升高后,是否会调整发布窗口、增加回归范围或限制高风险变更。
| 指标 | 建议观察方式 | 异常时优先检查什么 |
|---|---|---|
| 版本范围变更次数 | 统计冻结后新增、删除和延期事项 | 需求入口、优先级决策和冻结规则 |
| 上线后缺陷比例 | 按版本统计上线后七天内新增缺陷 | 测试覆盖、环境差异和验收标准 |
| 变更失败率 | 统计需要回滚、热修复或重大人工干预的发布 | 风险分级、自动化检查和发布门槛 |
| 恢复服务时间 | 从确认故障到恢复核心服务的时间 | 监控、回滚包、备份和决策链路 |
| 版本信息重复维护次数 | 统计同一信息在不同载体中的重复录入 | 事实来源和工具集成方式 |
4. 用结构化数据固定版本关系
如果团队需要和构建系统、部署系统或数据迁移工具对接,可以用结构化文件固定版本关系。下面是一个简化示例,实际字段应根据企业权限、接口和审计要求调整。
{
"product_version": "2025.07",
"release_status": "approved",
"builds": [
{
"component": "business-service",
"build_id": "build-1842",
"artifact_checksum": "recorded",
"environment": "staging"
},
{
"component": "web-client",
"build_id": "build-1847",
"artifact_checksum": "recorded",
"environment": "staging"
}
],
"database": {
"migration_id": "db-migration-27",
"rollback_available": true,
"verification_status": "passed"
},
"risk_acceptance": {
"open_high_risk_items": 0,
"approved_by": "release-owner"
}
}
结构化数据的价值在于减少歧义,不在于让项目看起来更技术化。无论使用文件、接口还是项目管理平台,团队都必须确保版本关系可查询、可校验、可追溯,并且不会因为某个人离职或某个群聊被清理而丢失。

八、版本管理常见问题
1. 版本号必须严格遵循语义化版本吗
不必须。语义化版本适合有公共接口、需要表达兼容性变化的产品。内部平台、按月交付的项目或以客户交付批次为核心的项目,可以使用日期版本、发布列车编号或客户交付编号。无论采用哪种方式,都要补充构建编号、变更说明和部署环境,避免版本号承担超出能力范围的含义。
2. 需求延期了,应该删除版本还是保留版本
通常应保留版本,并把需求标记为延期、移出或转入后续版本。直接删除会破坏历史决策,后续团队无法判断当时的承诺范围。只有误创建且从未进入任何实际计划的版本,才适合删除或归档。
3. 一个缺陷修复要不要单独建立版本
看缺陷的影响和发布方式。如果缺陷可以随下一次常规发布处理,不必单独建立对外版本,但应在发布记录中独立追踪。如果缺陷影响核心功能、安全性或客户生产环境,需要紧急热修复,就应建立独立修订版本或补丁版本,并记录影响范围、验证结果和回滚方法。
4. 版本完成率达到百分之百,就可以发布吗
不能直接这样判断。完成率只说明计划事项的状态,不能覆盖环境、数据、依赖和恢复风险。发布前至少要检查阻断缺陷、关键链路测试、数据库变更、构建产物、权限配置和回滚方案。一个完成率百分之百但无法恢复的版本,仍然不适合上线。
5. 版本管理工具能不能自动解决跨团队协作问题
工具可以统一记录、关联信息和触发提醒,但不能替团队做范围取舍,也不能替负责人接受风险。工具上线后,如果版本定义、状态含义和责任边界没有变化,团队只是把原来的混乱从表格搬到了系统里。先定义管理规则,再配置工具,效果通常比先采购再寻找使用场景更好。
6. 从 Jira 迁移到 PingCode,最应该优先验证什么
优先验证版本、需求、缺陷、工作流、权限和历史附件能否形成可用关系,而不是只看导入记录数量。建议选一个真实项目做小范围迁移,重点检查版本范围是否完整、状态转换是否符合实际工作、历史评论和附件是否可追溯、接口和报表是否还能支撑日常管理。对中大型企业来说,私有化部署、权限隔离、审计能力和长期运维方式也应在试点阶段一起验证。
7. 版本已经上线,但发现遗漏了配置文件,应该怎么办
先判断配置文件是否影响核心功能、数据安全和客户使用,再决定补发、回滚还是临时修复。不要直接覆盖原安装包,也不要只在群里发一个新文件。应建立新的构建或补丁记录,说明遗漏原因、影响环境、验证结果和后续预防措施。若同名产物被替换,后续将无法准确判断问题来自哪个文件。
九、项目负责人下一步应该怎么做
1. 先画出你的版本关系图
不要从购买工具或设计复杂流程开始。先拿最近一次真实发布,画出产品版本、研发分支、构建产物、部署环境和数据脚本之间的关系。凡是无法连起来的地方,都是当前版本管理的薄弱环节。
2. 找出一个真正会阻断发布的条件
团队不需要一次制定二十条规则。先选出最容易造成事故、同时又能被验证的一条,例如数据库迁移必须演练、生产构建必须归档、阻断缺陷必须为零或回滚包必须可执行。让这条规则连续运行几个版本,再根据数据增加其他门槛。
3. 用一次复盘验证版本是否成为共同事实
发布结束后,随机邀请产品、研发、测试、运维和实施成员分别回答同五个问题:本次版本交付什么、没有交付什么、实际运行什么、遗留什么风险、出问题如何恢复。如果答案出现明显差异,就不要急着责怪个人,先检查版本对象、字段和信息传播路径是否设计正确。
我对版本管理的最终判断是:版本号只是标签,版本关系才是证据,版本准入才是决策,版本回滚才是底线。项目负责人真正要建设的,不是一个看起来整齐的版本列表,而是一套能够在延期、变更、故障和人员变动中继续工作的交付系统。下一步可以从最近一次发布开始,补齐版本范围、构建编号、环境基线、数据变更和回滚记录,再决定是否需要引入 PingCode 等项目管理平台来承接更大规模的协作。
4. 资料口径与实践边界
本文关于语义化版本的基本判断参考 Semantic Versioning 2.0.0 的公开规范;关于交付表现的指标框架参考 DORA 对部署频率、变更前置时间、变更失败率和恢复服务时间的长期研究。文中图表中的情景数据均已明确标注为示意、模拟或区间化数据,不应直接当作行业平均值。涉及工具能力、私有化部署和迁移方案时,最终应以企业实际试点、合同范围、部署架构和供应商当前公开资料为准。
常见问题解答(FAQ)
1. 项目负责人应该如何设计版本号,才能既方便团队协作,又便于后续追溯?
我以前以为版本号只要按时间递增就够了,真正遇到紧急回滚和客户追问时,才发现“2.3.1”本身几乎不能说明这次发布改了什么。我想知道,项目负责人应该怎样把版本号、发布日期、发布范围和风险等级关联起来?
我在实际项目中采用过“主版本.功能版本.修复版本”的三级规则:主版本代表架构、业务边界或兼容性发生变化;功能版本代表新增一组可验收的业务能力;修复版本只处理缺陷、配置和小范围体验问题。关键不在于版本号长什么样,而在于团队能否仅凭版本号判断升级风险。
比较稳妥的做法是把版本号和发布记录绑定,而不是只写在代码仓库或压缩包名称里。每个版本至少记录五项内容:计划发布日期、实际发布日期、需求范围、未解决问题、回滚方案。
对于同一版本多次部署的情况,不要反复修改版本号,而是在发布记录中增加“构建号”或“部署批次”,否则测试、开发和生产环境很容易出现“同名不同物”。我建议项目负责人使用下面这套判断表:主版本变更对应高风险兼容性评审,功能版本变更对应需求验收和回归测试,修复版本变更对应缺陷验证和快速回滚。
一个版本如果同时包含重大架构调整和多个临时修复,就不应该为了赶进度强行塞进同一个发布包,而应拆成两个可控批次。实践中,版本号设计最容易踩的坑是“按提交次数编号”。这种方式对开发者方便,却无法帮助业务、测试和客户理解变化。
版本号的第一职责不是纪念团队做了多少工作,而是让任何相关人员在十分钟内回答三个问题:这次发布改变了什么、影响谁、出问题后怎么退回去。
2. 项目负责人如何判断一个需求应该进入当前版本,还是延期到下一个版本?
我管理项目时经常遇到这种情况:业务方认为需求只差一点点,开发也说改动不大,但测试周期和上线风险却明显增加。我不想只靠拍脑袋排期,想知道有没有一套适合版本决策的判断方法?
我不会只看需求的开发工时,而会同时评估四个维度:用户价值、依赖数量、验证成本和失败影响。曾经有一个看似半天就能完成的字段调整,因为牵涉接口、导出文件、权限校验和历史数据,最终占用了两天测试时间。真正拖慢版本的,往往不是编码,而是改动扩散后的验证工作。
可以采用一个简单的评分法:用户价值、紧急程度、依赖复杂度、回归范围、失败影响各按1到5分评估。前两项高、后三项低的需求适合进入当前版本;如果失败影响达到4分或5分,即使开发工时很短,也应先做灰度验证或拆分发布。
比如“新增一个展示字段”可以先发布只读版本,确认数据准确后,再开放编辑和批量操作,避免一次性扩大风险面。我在版本评审时还会追问一个问题:如果这个需求延期两周,谁会因此无法工作?如果答案只是“业务方希望尽快看到”,而不是合同、合规、收入或关键流程受影响,通常不应挤占已承诺版本的测试资源。
相反,如果延期会造成客户无法验收或关键业务中断,就算需求复杂,也应优先安排,并明确牺牲哪些低价值事项。建议项目负责人把决策结果写进版本范围说明,而不是只在会议上口头确认。版本范围可以分为“必须交付、条件允许交付、明确不进入本版”三类。
这样做的好处是,后续新增需求时有清晰的交换条件:新增一项,就必须说明移除或延期哪一项,而不是无上限地扩张版本。
3. 版本临近发布时发现需求延期或缺陷堆积,项目负责人应该如何处理?
我遇到过发布前一周还有十多个未关闭问题的情况,团队一开始想全部修完,结果测试被压缩,最终上线后又出现回滚。我想知道,版本临近发布时,应该怎样决定延期、砍需求,还是带问题发布?
版本临近发布时,最忌讳用“还剩多少问题”作为唯一判断标准。我会先把问题按影响分为阻断、严重、一般和建议四类,再结合发生概率、受影响用户数和是否可回滚来决定。一个高频但可绕过的问题,未必比一个低频却会破坏数据的问题更适合带入生产。我的实际处理顺序通常是:先冻结新增需求,再确认阻断问题是否归零;
其次检查严重问题是否有明确规避方案;最后评估一般问题是否可以进入下一版本。对于每个未关闭问题,至少补齐四个字段:影响范围、复现条件、临时解决办法、回滚方式。没有这些信息的“已知问题”,不应被简单标记为可接受风险。可以使用一个发布闸门表来减少争论:阻断问题数量必须为0;
涉及数据准确性、权限越界和资金计算的问题必须完成验证;一般体验问题可以延期,但要有责任人和目标版本;仅影响日志、提示语或低频边界场景的问题,可以在风险确认后随版本发布。这个规则的价值在于把“感觉能不能发”变成可审计的决策。
如果必须延期,不要只宣布延期日期,而要说明延期原因是范围过大、质量未达标还是外部依赖未完成,并同步调整验收、客户沟通和资源安排。如果必须带问题发布,应采用灰度、白名单、功能开关或分批部署,且提前设定停止条件。我的判断是:可回滚、可监控、影响可控的问题可以带入版本;
不可回滚、不可监控、影响核心数据的问题,不应为了守住日期而发布。
4. 项目负责人如何建立版本复盘机制,避免每个版本都重复踩坑?
我们团队每次发布后都会开复盘会,但最后经常只得到“加强沟通”“提前测试”这类结论,下个版本还是会发生同样的问题。我想知道,版本复盘怎样才能真正改变排期、评审和发布流程,而不是变成一次形式化会议?
有效的版本复盘不应围绕“谁做错了”展开,而应围绕“哪个系统让错误变得容易发生”展开。我通常会把问题拆成四类:范围判断错误、依赖识别遗漏、质量验证不足、发布操作失控。分类之后,复盘结论才可能转化为具体流程变化。
复盘数据至少记录计划完成率、需求临时变更数量、缺陷逃逸数量、测试周期压缩天数、回滚次数和延期原因。比如连续三个版本都有需求临时加入,表面看是业务变化频繁,进一步分析可能是版本入口没有冻结时间,也没有设置变更成本。
此时真正的改进措施不是“加强沟通”,而是规定发布前五个工作日进入范围冻结,新增需求必须经过负责人批准并明确替代项。我建议每次复盘只选择一到三个最值得修复的问题,并为每项行动指定负责人、完成日期和验证指标。
比如“减少严重缺陷”太模糊,可以改成“下两个版本中,涉及权限和数据迁移的需求必须增加专项用例,严重缺陷逃逸数从3个降到1个以内”。如果没有可验证指标,复盘结论很容易在会议纪要里失效。还有一个常被忽略的做法:把复盘结论直接写回版本模板、检查清单和评审规则,而不是只保留在文档中。
经过几次实践,我发现团队真正能记住的不是会议内容,而是发布前必须勾选的检查项。复盘的最终标准不是会议是否开得充分,而是同类问题在后续两个版本中是否明显减少。
核心关键词
文章包含AI辅助创作:版本最佳实践:项目负责人版本管理最佳实践,常见问题,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/620701
读者评论
代码回滚成功但数据无法回退”这个风险很容易被忽略。实际项目里数据库迁移往往由实施人员临时执行,建议把迁移脚本版本、执行结果和回退验证放进同一份发布证据里,否则代码和数据仍然是两套记录。
文中用“没有参与开发的实施人员能否独立找到信息”来判断版本管理是否有效,这个标准很实用。不过我觉得还应补充权限和信息时效性:资料即使齐全,若实施人员无权查看,或上线前更新没有同步,也一样会造成误判。
对“版本号只是索引,不是结论”比较认同。我们以前只在安装包名称里改版本号,出了问题才发现测试环境和客户环境的配置不同。现在更关注构建编号、部署批次和配置差异,排查速度确实快了不少。
