版本管理版本状态全流程:项目负责人最佳实践与一文讲清

版本管理版本状态全流程:项目负责人最佳实践与一文讲清

版本已经进入“已发布”,客户却还在反馈旧问题;测试说验收通过,运维却不知道该部署哪个构建包;负责人以为延期是开发慢,复盘后才发现需求冻结、分支合并和上线审批各自使用了不同的版本口径。版本状态管理的难点,不是状态名称不够多,而是每次状态变化有没有明确的进入条件、责任人和证据。本文从项目负责人的决策视角,梳理版本从规划、开发、测试到发布、维护和关闭的完整流程,并说明如何避免状态看起来很完整、实际却无法指导行动。

一、核心结论:状态不是标签,而是团队共同遵守的决策规则

1. 状态变化要能回答三个问题

我判断一套版本流程是否有效,通常不先看状态数量,而是看每次状态转换能否回答三个问题:现在由谁负责、满足什么条件才可以进入下一阶段、需要留下什么证据。如果状态只是在看板上变了颜色,却没有明确的责任交接和准入标准,它就只是一个标签,不是管理机制。

例如,“待测试”不能只表示开发人员觉得代码写完了。它至少应意味着代码已合并到指定分支、构建成功、核心自测通过、变更说明齐备,并且测试环境能够部署对应构建。缺少其中任何一项,测试接手后都可能先花时间追问“测哪个包”“改了什么”或“环境怎么配”。

2. 建议把版本生命周期分成六段

对于多数持续交付或按周期发布的团队,我建议先用六段描述版本生命周期:规划中、开发中、待验证、发布就绪、已发布、维护中或已关闭。它们不是行业唯一标准,而是一种便于明确交接的起点。团队可按实际风险增加审批或灰度环节,但不要为了显得精细,把每个人的待办都变成版本状态。

生命周期阶段 状态含义 主要责任人 转换依据
规划中 范围、目标和排期仍在确认 项目负责人、产品负责人 范围基线、目标日期、依赖和风险已确认
开发中 需求正在实现,变更仍需受控 研发负责人 代码合并、自测通过、构建可追溯
待验证 版本交给测试或业务验证 测试负责人 测试范围、环境、构建版本和验收标准齐备
发布就绪 发布条件满足,等待窗口或审批 项目负责人、运维负责人 发布清单、回滚方案、风险评估和批准记录齐备
已发布 目标环境已完成部署 发布负责人 部署记录、版本号、时间和结果可核验
维护中或已关闭 版本处于支持期,或已退出常规维护 维护负责人 维护范围、支持期限、遗留问题与退出规则明确

3. 版本状态要和工作项状态分开

版本是一次交付的范围容器,需求、缺陷和任务是容器里的工作项。一个版本处于“待验证”,并不意味着其中每个需求都处于同一种状态;一个缺陷关闭,也不等于整版满足发布条件。把两个层级混在一起,常见结果是版本状态跟着某个任务变化,或者负责人必须逐条打开工作项,才能判断整体进展。

我通常建议用版本状态表达交付阶段,用工作项状态表达单项工作进度,再用版本关联关系说明哪些工作项属于哪个交付范围。这样既能汇总进度,也能追溯某个需求在哪个版本实现、某个缺陷在哪个版本修复。

版本管理版本状态全流程:项目负责人最佳实践与一文讲清

二、背景与真实场景:为什么同一个版本会有多个“真相”

1. 多团队协作会放大口径差异

在小团队里,负责人可能靠口头同步就能说清“这次发的是什么”。当研发、测试、运维、产品和客户成功团队都参与交付后,同一个版本名可能对应多个构建、多个环境和多轮部署。研发说“功能做完”,测试说“回归结束”,运维说“生产已部署”,客户却仍在使用旧入口。每个人说的都可能是真的,问题是信息没有落到同一条可核验的交付链上。

一个常见情景是:团队按月规划版本,但为了修复线上问题临时构建补丁;补丁合入主干后,测试人员仍按原版本号执行回归,发布负责人则从另一个分支打包。结果需求看似都在同一版本,实际却分散在不同构建里。问题不只是“编号没统一”,而是版本范围、代码基线、构建产物和环境部署之间没有绑定。

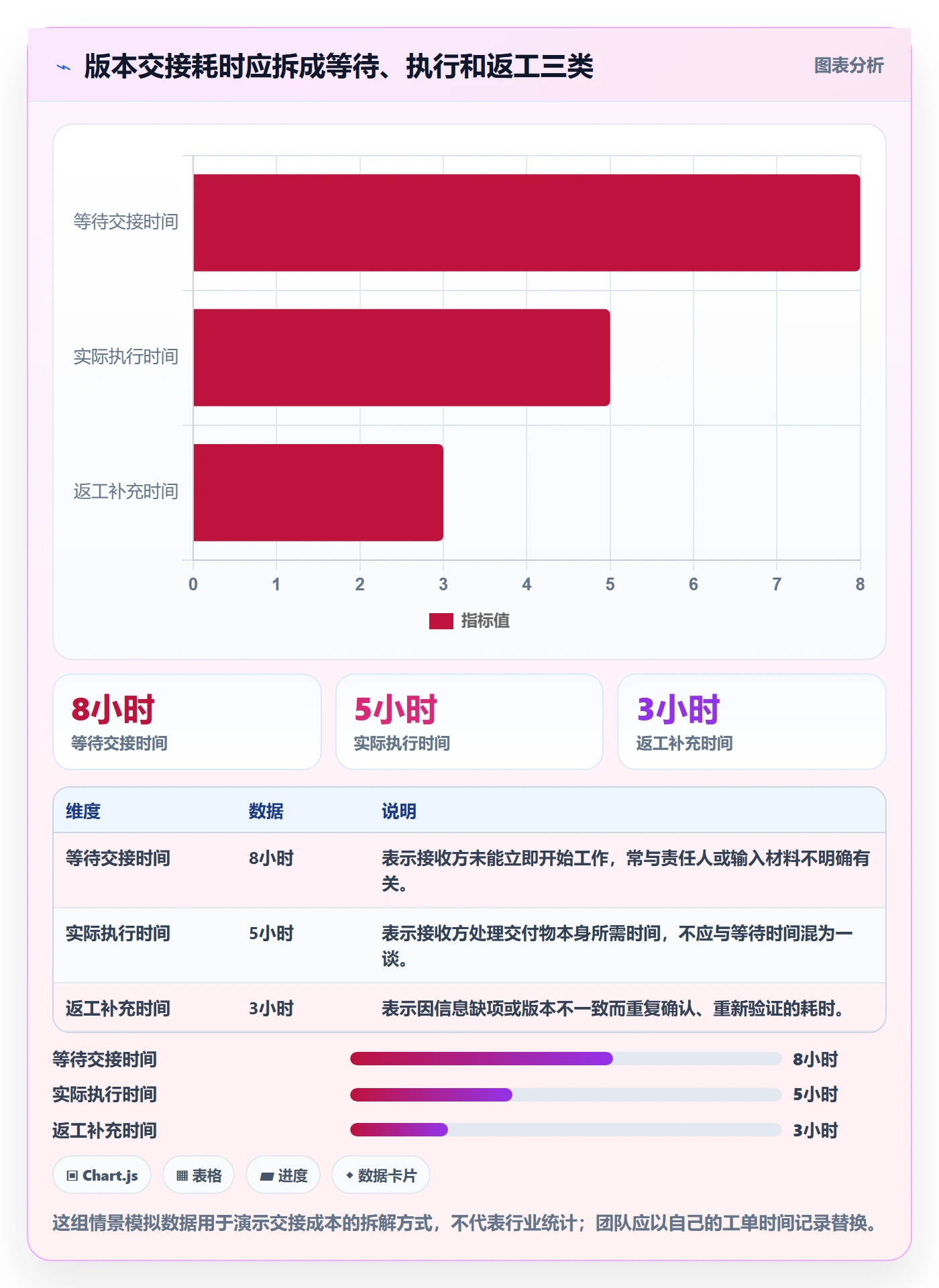

2. 版本状态的价值在交接处,而非汇报时

状态对团队最有价值的时刻,通常不是负责人向上级汇报“进度百分之八十”,而是团队进行交接时。例如开发转测试、测试转发布、发布转维护。交接前后若没有清楚的输入和输出,就会出现等待、重复确认、漏测或错发。项目管理的重点因此不是把状态画得漂亮,而是降低交接所需的补充沟通。

一个便于验证的观察方法,是连续记录一段时间内每次交接的等待时间、退回次数和原因。若“待测试”停留时间很长,原因可能并非测试人手不足,也可能是提测信息缺失、环境不稳定或版本范围频繁变化。先拆原因再加资源,比直接要求团队“加快测试”更容易找到有效动作。

表面现象 常被误判为 更值得检查的原因
待测试停留时间长 测试执行慢 提测包不稳定、测试数据缺失、需求变更未同步
发布就绪反复退回 审批太严格 回滚方案、影响范围或监控指标没有提前准备
已发布后仍频繁补丁 上线窗口选得不好 发布范围过大、风险分级不足、缺陷准入标准模糊
版本进度长期显示正常 团队执行稳定 状态更新滞后,或状态变化不依赖实际证据

3. 工具应固化规则,不应替团队发明规则

项目管理平台可以把状态、负责人、审批、工作项和版本记录放在同一处,减少靠聊天记录拼装进展的成本,但工具不会自动解决状态定义不一致的问题。我的顺序通常是先明确状态词典和准入规则,再配置流程与字段,最后才考虑自动化。否则,团队只是把原来的混乱搬进系统,甚至因为必填字段过多而绕过流程。

对中大型企业或百人以上组织而言,跨团队权限、历史数据迁移、审计留痕和部署方式往往也会影响版本管理落地。评估 PingCode 这类项目管理平台时,可以重点验证版本与需求、缺陷、测试、发布记录之间的关联是否满足团队需要。其产品方案包含私有化部署能力,也提供 Jira 平滑迁移相关支持;是否适合某组织,仍应结合数据治理要求、既有流程、迁移范围和试点结果判断,不宜仅凭功能清单作结论。

版本管理版本状态全流程:项目负责人最佳实践与一文讲清

三、常见误区:状态越多,不等于控制力越强

1. 把状态设计成工作步骤清单

有些团队把“代码评审中”“等测试环境”“测试执行中”“等业务验收”“等发布窗口”“发布脚本执行中”全部设置为版本状态。状态随之变多,但多数只描述一个人手上的局部动作。版本状态一旦细到这个程度,负责人的视图很容易被微小节点淹没,跨团队的人也难以判断真正的交付阶段。

更好的做法是区分“版本阶段”和“具体任务”。如果环境准备是一个可追踪的交付事项,就把它作为任务或检查项,并明确负责人和截止时间;只有当它改变了整个版本的阶段判断时,才考虑让它影响版本状态。版本状态回答“整体交付到了哪里”,工作项状态回答“某件事做到哪一步”。

2. 用百分比掩盖未完成的关键条件

“进度百分之九十”并不天然具有决策价值。若剩下的工作包含数据迁移、权限验证或高风险接口回归,九成的任务数量完成可能仍意味着版本距离可发布很远。反过来,如果剩余的是低风险文档修订,完成度略低也未必需要阻止发布。

我建议把总体进度拆成范围完成度、验证完成度和发布准备度。范围完成度回答计划工作项完成了多少;验证完成度回答应测范围覆盖多少;发布准备度回答部署、监控、回滚与审批条件是否齐全。三者口径不同,不要压成一个看似精确、实际难以解释的数字。

3. 把“已发布”当作流程终点

发布只是软件进入目标环境的事实,不代表业务目标已经达成,也不代表风险已经消失。系统可能部署成功但关键指标异常,功能也可能上线后才暴露兼容问题。若版本进入“已发布”后就不再记录观测结果、缺陷和支持期限,团队会失去从发布反馈回到下一轮规划的连接。

对高影响变更,可以把“已发布”和“维护中”明确区分:前者记录部署事实,后者负责观察期内的稳定性、补丁和遗留问题。观察期结束后再关闭版本,归档版本说明、已知问题和支持边界。对低风险、无单独维护周期的内部工具,也可以合并这两个阶段,但要保留发布结果记录。

4. 让自动化跳过必要判断

自动化可以在构建成功后提醒项目负责人,或者在阻断缺陷清零时更新检查结果;但不宜把“所有工单关闭”简单等同于“允许发布”。有些工作项可能被取消,有些低优先级缺陷可能经过评估后接受,有些关键验证则不应由任务状态推断。自动化适合减少重复操作,不适合替代风险判断。

自动化动作 适合程度 建议边界
构建成功后通知测试负责人 适合自动化 通知中附构建号、代码基线与变更摘要
阻断级缺陷未清零时提示风险 适合自动化 例外处理需记录批准人和理由
所有工作项关闭后自动发布 不宜直接自动化 仍需发布窗口、回滚方案和环境检查
发布后自动关闭版本 通常不适合 先经过观察期,并确认遗留事项有明确去向

四、专业判断逻辑:先定边界,再定状态,再定证据

1. 先判断版本的管理对象

不同团队口中的“版本”可能不是同一个对象。有的版本指产品路线图上的季度交付,有的指一次发布列车,有的指一个可部署构建,还有的指客户合同中的功能包。定义状态前,我会先让团队回答:这个版本是否有唯一范围?是否对应一个可识别的代码或构建基线?是否面向一个明确的部署目标?如果答案都是否定的,首先要调整版本对象定义,而不是继续增加状态。

对采用持续部署的团队,一个版本可能更像可追溯的发布批次;对固定周期交付的团队,一个版本可能包含多项需求和缺陷;对多租户产品,同一版本还可能分批开放给不同客户。状态设计应适配交付方式,不能将某个团队的发布流程直接当成通用模板。

2. 用准入条件而不是口号定义状态

“准备好了”“测试完成”“可以上线”都不是足够清楚的标准。每个关键状态最好有一组可验证条件,并标出条件的责任人和证据位置。例如,待验证需要明确测试范围、验收标准、构建标识、环境及数据准备情况;发布就绪需要有风险评估、部署步骤、监控指标、回滚方案和审批记录。

条件不必一开始就写成复杂制度。团队可以先为高风险门槛定义少量必需证据,观察哪些检查真正降低事故或返工,再逐步调整。若某个字段连续多个版本都无人使用,且不能支持决策,就应考虑删除或改成可选项。

3. 按风险分层,不要让所有版本走同一条重流程

内部低影响修复、面向少量用户的灰度功能和涉及账务数据的重大改造,不应共用完全相同的审批强度。风险评估可综合影响用户数、数据敏感程度、回滚难度、依赖系统数量和故障影响范围。分层的目的不是给版本贴“高、中、低”标签,而是决定哪些验证、审批和观测要求必须执行。

风险层级示例 适用情形 必要控制 不宜省略的证据
低 小范围、可快速回滚的内部变更 基础自测、构建追踪、部署记录 构建号、变更摘要、回滚责任人
中 影响一类用户或多个业务模块的功能 回归验证、分批发布、指标观察 测试结果、影响范围、监控指标
高 关键数据、核心交易或难以回退的变更 专项评审、演练、审批、分阶段放量 风险评估、演练结果、回滚或补偿方案

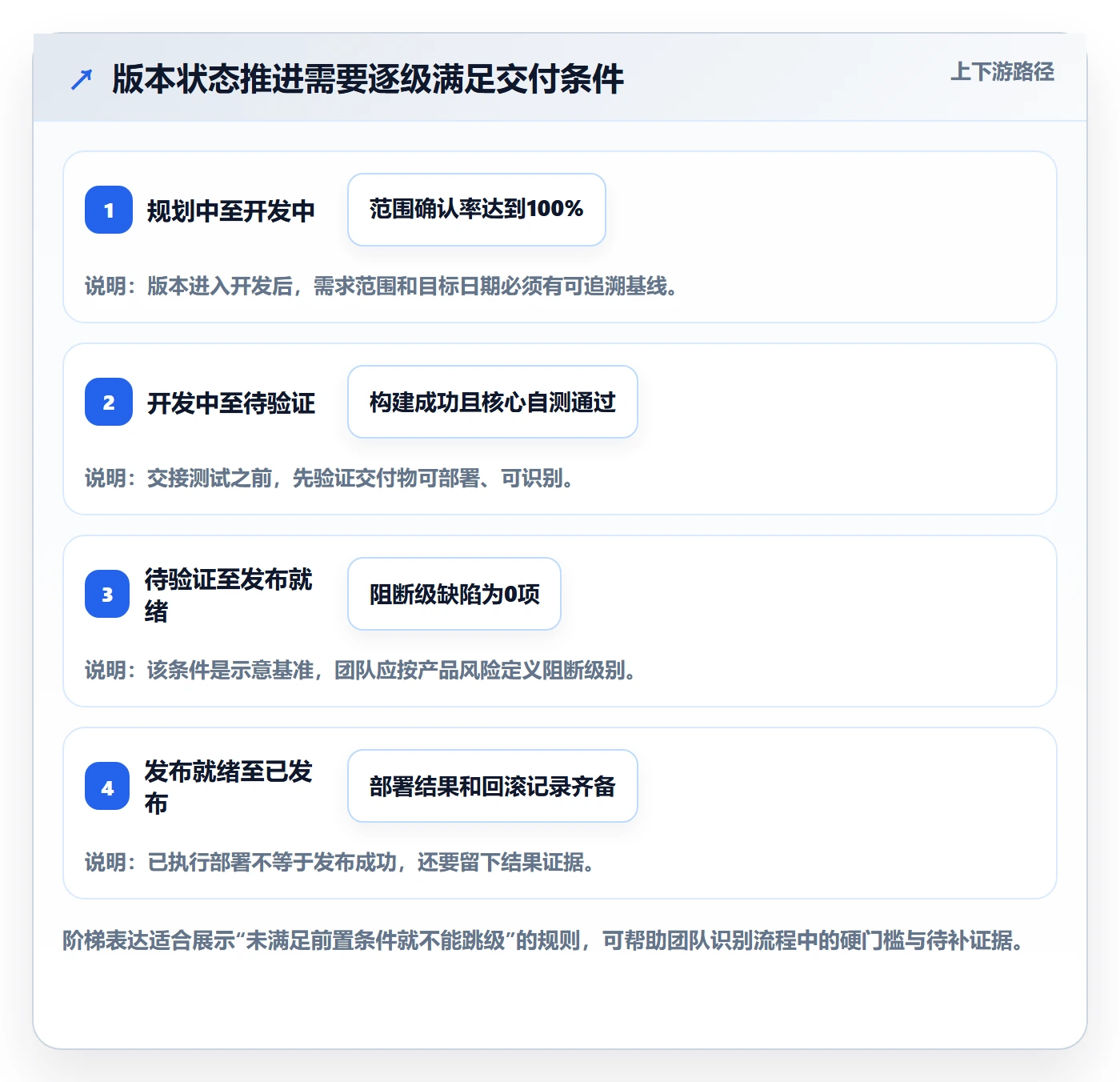

4. 把版本状态设计成可审计的状态机

状态机不一定要使用复杂的技术配置。关键是明确允许的转换、禁止的跳转、例外路径和变更记录。比如,从待验证进入发布就绪需要通过验收条件;如果出现紧急修复需要绕过部分标准测试,应有受控的例外流程,而不是负责人私下把状态改成“已发布”。

我会为每个转换检查四件事:谁有权限触发、系统是否能阻止明显不合规的跳转、是否记录转换前后的时间和理由、遇到例外时由谁批准。对低风险团队,记录和提醒可能已经足够;对受审计约束的业务,权限控制和审批留痕就更重要。

版本管理版本状态全流程:项目负责人最佳实践与一文讲清

五、案例与数据观察:用一轮版本复盘找出真正的瓶颈

1. 一个跨团队版本的情景案例

下面是一个为说明分析方法构造的情景案例,不代表某家企业的真实生产数据。某业务团队有研发、测试、运维和产品等多个角色,版本周期约四周。初期状态只有“未开始、进行中、完成”,项目负责人每周汇总一次任务完成率。某次版本按期上线,但测试阶段多次等待补包,发布前又因回滚说明不完整而推迟。

复盘后,团队没有先增加更多状态,而是沿着交付物追问:测试接手时能否定位构建?发布审批时能否看到风险和回滚方案?发布后能否快速区分部署成功与业务稳定?他们发现,主要损耗来自提测输入缺失和发布材料临时补齐,而不是单纯的开发速度。

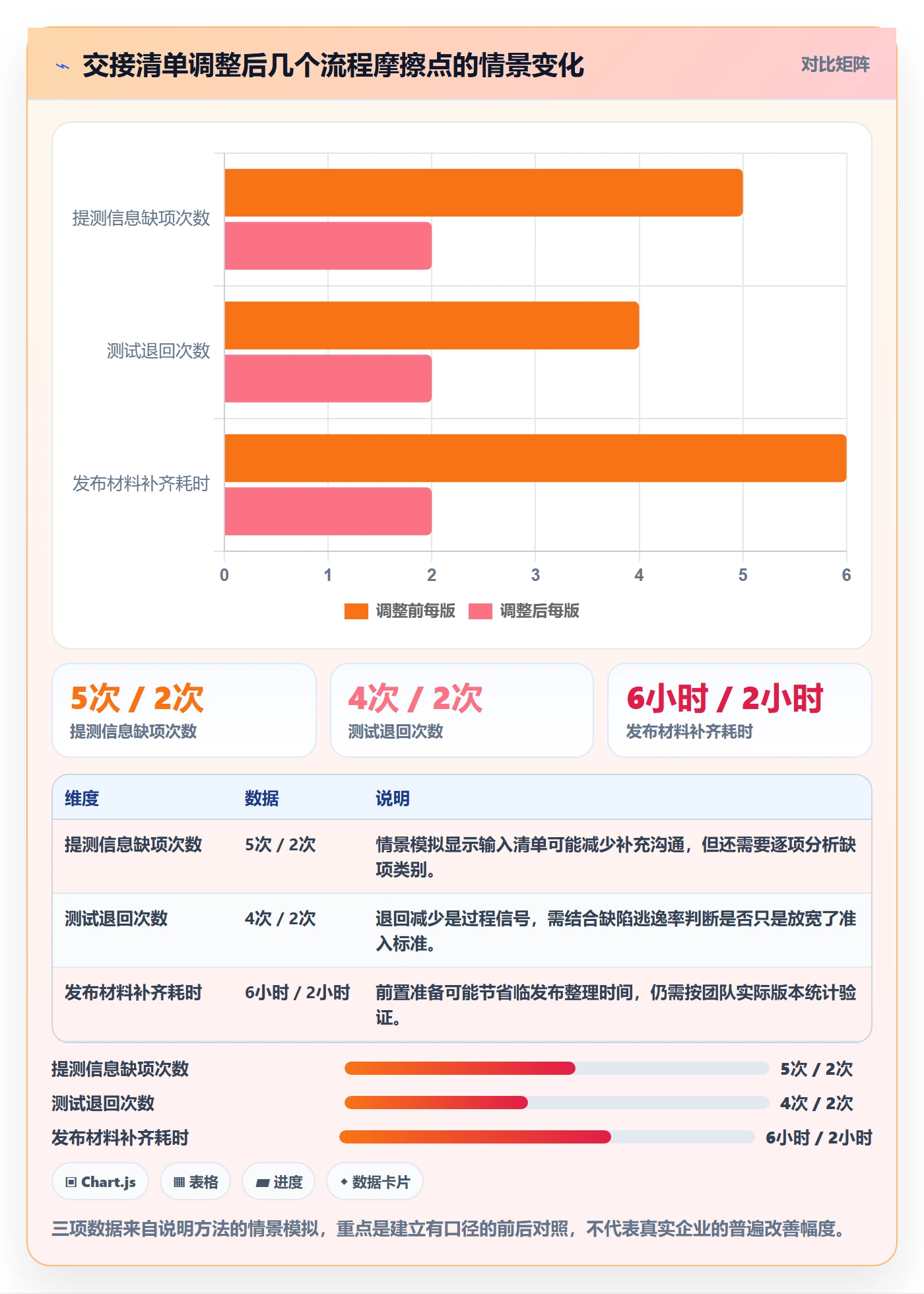

2. 用小样本观察流程改善,不把示意数据冒充行业基准

假设团队连续观察四个版本,把每次状态交接的等待时间和退回次数记下来,再调整交接清单。下表中的数据是情景模拟,用于展示如何建立前后对比,不应被当成外部行业平均值。实际团队应保留原始记录,并注明版本数量、统计周期和计算口径。

观察指标 流程调整前 流程调整后 如何解释
提测信息缺项次数 每版约5次 每版约2次 说明交接清单可能减少反复补充,但仍要检查缺项类型
测试退回次数 每版约4次 每版约2次 退回下降不必然代表质量提升,还需看缺陷逃逸情况
发布材料补齐耗时 每版约6小时 每版约2小时 反映发布准备前置后临时整理时间减少
上线后高优先级问题 每版约3项 每版约2项 样本少,不能据此断言流程调整直接降低事故

3. 指标必须有分母和解释边界

例如“缺陷减少百分之三十”必须说明比较的是每个版本的缺陷数量、每千条变更的缺陷密度,还是上线后一周的高优先级问题。版本大小、测试覆盖范围和用户规模不同,直接比较绝对数量可能误导判断。项目负责人要让每个指标都有计算口径、观察周期和使用限制。

还要留意小样本带来的波动。四个版本里出现一次严重故障,就可能显著改变平均数;此时除了均值,还可以看中位数、范围和具体异常版本。指标用于提出问题、检查趋势,不是替代判断的裁决书。出现改善时,也要考虑同期是否改变了团队规模、需求复杂度或发布频率。

版本管理版本状态全流程:项目负责人最佳实践与一文讲清

4. 把状态停留时间转化成管理动作

单看某个状态停留很久,无法判断原因。项目负责人可以把停留时间按等待责任方、缺失输入、返工、审批和环境故障分类。若待验证时间主要花在排队,解决方案可能是测试资源安排;若时间用于反复补齐构建信息,解决方案更可能是提测门槛;若发布就绪总被审批打回,则要提前明确审批所需材料。

每周复盘不必追求一张很复杂的仪表盘。先挑三项与交付风险直接相关的指标:交接等待时间、阻断缺陷未关闭数、发布准备项按时完成率。连续观察数个周期后,再决定是否增加指标。能触发具体管理动作的指标,才值得长期占用团队注意力。

六、落地步骤:从现有流程到可执行版本状态

1. 盘点团队实际交付路径

不要先开会争论状态名称。先选最近两到三个已完成的版本,回看需求确认、开发、测试、发布和维护的实际过程。记录发生过的交接、返工、等待和例外,特别注意“系统上显示完成,但团队仍在做什么”的时间段。这些差异往往比流程图更能说明问题。

2. 为每个关键状态写一页定义

状态定义建议至少包含:状态目的、负责人、进入条件、必备证据、允许的例外和下一责任人。团队可以用表格维护,也可以放在项目管理平台中作为流程说明。关键不是文档形式,而是新加入项目的人能否依据它判断当前版本到底处于什么阶段。

  • 写清楚状态代表的事实,不使用“基本完成”“差不多可发”等模糊描述。
  • 只为关键转换设置准入检查,避免把所有小动作都变成审批门槛。
  • 为例外情况规定审批人、记录方式和后续补充动作。
  • 指定状态维护责任人,避免所有人都以为别人会更新。

3. 先试点,再决定是否推广

可以选一个交付复杂度适中的版本试运行,而不是一开始就覆盖所有项目。试点期间观察团队是否理解状态、准入条件是否可执行、字段是否造成额外负担、交接时间是否更透明。若团队为了赶进度频繁绕过流程,应该先查规则是否过重或不符合实际,不要简单把问题归结为执行力不足。

4. 配置工具时保持“少状态、强证据”

在系统中,版本状态适合保持相对稳定;具体的测试任务、审批事项和环境准备可以作为关联工作项或检查项追踪。权限设置要避免无关角色随意修改发布状态,同时也要提供合理的纠错路径,防止错误状态一旦写入就无法更正。若组织需要私有化部署、历史数据迁移或与现有研发流程协作,应在试点时真实验证权限、字段映射、状态转换和审计记录,而不是仅看演示环境。

采用 PingCode 等平台时,可以把一个版本从规划、工作项关联、测试验证到发布记录完整走一遍,重点检查版本范围是否清楚、需求和缺陷是否可追踪、变更记录是否留存、项目成员是否能按权限完成协作。对正在替换既有系统的团队,迁移前先盘点历史版本、字段、状态和附件,并通过一批代表性数据验证映射结果;“能导入”不等于“口径已迁移”。

5. 每个周期只调整少数规则

试点复盘时,不要同时修改状态名称、权限、表单、审批和指标,否则很难知道哪项调整产生了影响。一次只针对最明显的摩擦点做有限改动,例如先补齐提测准入清单,再观察退回原因是否变化。规则需要根据实际运行修订,但每次修订都应写清适用范围和生效时间。

  1. 选取代表性版本,回看真实交付过程。
  2. 确定版本对象和状态边界,区分版本与工作项。
  3. 为关键状态设定责任人、准入条件和证据。
  4. 选择一个试点团队或产品线运行一到两个周期。
  5. 记录等待、返工、风险和例外,不只记录完成率。
  6. 依据证据精简或补充规则,再决定是否推广。

七、不同情况的行动建议与取舍

1. 小团队或低风险产品:优先降低维护成本

团队规模较小、交付链路简单时,建议从规划中、开发中、待验证、已发布几个核心阶段起步。发布审批可以通过清单或负责人确认完成,不必搭建多层流程。此类团队最需要避免的是为了模仿大型组织而配置大量必填字段,最后大家只为让系统通过而填表。

取舍上,可以接受一定程度的人工同步,换取流程轻量;但仍应保留构建标识、发布范围和结果。即使是小项目,也不能让“版本名”成为唯一追溯信息,否则出问题时很难确认到底部署了什么。

2. 多团队并行交付:重点管理依赖和交接

当多个团队共同交付一个版本时,核心难题通常是依赖项和范围变更,而不是状态名称。建议为版本指定唯一负责人,明确跨团队依赖的责任人和截止时间,并记录哪些变更会影响测试范围、发布日期或回滚方案。各团队可以保留自己的工作流,但对外共享的版本阶段应有统一解释。

这类组织要在一致性和团队自治间取舍。统一的最低准入标准有利于汇总进展和识别风险;团队内部的任务状态则可以按工作特点灵活配置。不要为了统一报表,把所有团队强行改造成完全相同的执行流程。

3. 高合规或高风险业务:优先确保可审计和可回退

涉及敏感数据、资金交易、关键基础设施或严格监管要求的版本,应把审批人、测试证据、部署记录和回退安排纳入状态转换条件。对这类业务,状态变更的时间、操作者和理由可能与执行结果同样重要。任何允许跳过标准流程的例外,都要明确批准路径和事后补偿动作。

取舍上,这类团队需要接受更高的前置准备成本,换取风险可见和事故可追溯。但控制不等于堆审批。若审批内容没有对应风险、审批人也无法判断实质影响,流程会增加时延,却不一定提高安全性。

4. 高频发布或持续交付团队:用自动化守住硬门槛

发布频率较高时,靠人工逐项同步容易产生滞后。可以把构建结果、自动化测试、部署目标和变更记录关联起来,让系统自动提供客观证据,并在不满足门槛时提醒或阻止转换。自动化适合处理稳定、重复、可验证的规则;对风险接受、业务影响和发布窗口等判断,仍需对应负责人承担责任。

取舍上,自动化越多,对数据质量和规则维护的要求也越高。门槛配置错误可能导致大批发布被阻塞,或在错误条件下放行。因此,应有规则变更记录、试运行方式和人工应急路径,并定期验证自动化结果与实际环境是否一致。

团队情况 建议优先解决 适合的流程取舍
小团队、低风险 版本可追溯与责任明确 少状态、少审批,保留必要记录
多团队并行 依赖管理与范围一致 共享版本阶段,允许内部任务流不同
高合规、高风险 审计证据与回退能力 接受更多前置检查,避免无效审批
高频发布 自动化证据与规则稳定性 自动处理硬门槛,保留人工风险判断

八、项目负责人的版本管理检查清单

1. 规划阶段检查

  • 版本是否有清晰范围、目标日期和唯一负责人?
  • 需求、缺陷和技术任务是否能关联到版本?
  • 跨团队依赖、外部审批和环境准备是否有责任人?
  • 需求变更如何影响范围、排期与风险,是否有记录?

2. 开发与验证阶段检查

  • 构建、代码基线和版本标识是否能够相互追溯?
  • 提测时是否提供测试范围、验收标准、环境和数据说明?
  • 阻断级缺陷和已接受风险是否有明确分类与批准记录?
  • 测试结论是否对应实际构建,而不是只对应版本名称?

3. 发布与维护阶段检查

  • 发布步骤、影响范围、监控指标和回滚方案是否齐备?
  • 部署结果能否区分成功、部分成功和失败?
  • 发布后是否有观察期、问题归属和遗留事项处理方式?
  • 版本关闭时是否记录已知问题、支持期限和后续版本去向?

如果这些问题大多回答不出来,先不要急着增加状态或更换工具。找最近一次发生过等待、返工或发布风险的版本,沿着状态转换逐步核对输入、责任人和证据,通常更容易找到最值得先改的一处。

版本管理版本状态全流程:项目负责人最佳实践与一文讲清

九、总结:不要追求状态齐全,要追求交付事实清楚

版本状态管理最容易走偏的地方,是把“流程看起来完整”误当成“交付已经受控”。真正有用的状态体系,不靠状态数量证明成熟,而靠每次转换都能说明责任交给了谁、交付物是什么、风险如何判断、证据在哪里。状态越关键,准入条件就越要可验证;风险越高,审计和回退要求就越不能含糊。

我的建议是,从最近一次发生过返工或发布争议的版本开始,先把实际过程画出来,再定义最少但足够的状态和交接条件。用一到两个周期记录等待、退回和例外原因,确认规则确实减少了信息缺失或风险暴露后,再推广到更多团队。下一步不必先采购新工具或重做流程:先选一个版本,检查它能否从需求、构建、验证一路追溯到部署结果;找出最难回答的那个问题,它往往就是版本管理最值得优先解决的环节。

常见问题解答(FAQ)

1. 版本管理中的状态全流程应该怎么设计?

我负责的项目经常出现“开发说已完成、测试说还没测、负责人却按已发布汇报”的情况。我想把版本状态统一起来,但担心状态设得太多,团队反而更不愿意更新。

先按决策节点设计状态,而不是按每个岗位的工作动作堆状态。一个适用于多数迭代项目的起点是:规划中、开发中、待验收、待发布、已发布、已归档;如果测试需要独立排期,可在“待验收”前增加“测试中”。每个状态都要写清进入条件、责任人和退出条件,例如“待发布”意味着验收通过、发布窗口已确认且回滚方案可用。

试运行两到三个迭代后,检查是否有状态长期无人认领或几乎从不使用,再决定合并或拆分。状态越多不等于管理越细,无法触发明确决策的状态通常只会增加维护成本。

2. 版本从规划到发布,各状态之间怎样流转才不容易漏项?

我想把版本从需求确认一路管到上线,但目前团队主要靠群消息提醒,发布前经常才发现验收记录或回滚方案缺失。我不确定应该在哪些节点设置检查,才能既管住风险又不把流程做得太重。

建议把流转设计成带准入条件的关卡,而不是只允许负责人手动改状态。进入开发中前,确认范围、负责人和目标日期;进入待发布前,确认验收结果、变更清单、发布窗口及回滚责任人;发布后再核对线上验证结果,并记录实际发布时间。小团队可以用一张检查清单,关键字段缺失时由负责人补齐后再推进;

高风险版本则增加审批或双人复核。这样做的重点不是增加签字,而是把容易在最后一刻暴露的问题前移。

3. 版本状态长期停滞时,项目负责人应该怎么处理?

我看到有些版本会在“开发中”停好几周,团队成员却说工作仍在推进。我担心频繁催状态会变成形式主义,也想知道怎样判断是状态没更新,还是版本真的遇到了阻塞。

不要只看状态停留天数,要同时看最后一次有效进展、未完成事项和阻塞原因。可以设一个轻量规则作为试点,例如版本连续三个工作日没有状态更新时,负责人确认一次:仍在推进、存在阻塞,还是范围或日期需要调整;这个阈值应按团队节奏校准,不是通用标准。

若连续多个周期出现同类停滞,应追查依赖等待、验收资源不足或范围膨胀,而不是反复催人改状态。状态更新的价值在于暴露需要决策的问题,不在于让看板显得整齐。

4. 项目负责人如何用版本状态判断是否延期,以及是否需要拆分版本?

我遇到过版本看起来只差一点就能发布,结果一个依赖任务拖延,整批功能都被迫延期的情况。我想知道什么时候应该继续等、什么时候应该拆分交付,以及怎样避免为了赶日期牺牲质量。

判断延期时,把剩余工作、外部依赖、验收容量和发布窗口放在一起看,不能仅凭完成百分比。若某项非核心功能阻塞了已验收且可独立上线的内容,可以评估拆分版本;拆分前要确认依赖关系、数据兼容、用户影响、测试范围和回滚方式,并让相关负责人接受新的交付边界。

若功能耦合紧密或拆分会造成数据不一致,调整日期通常比仓促切分更稳妥。建议在计划中记录原目标日期、最新预测日期和变更原因,区分预测变化与团队承诺,避免通过反复改日期掩盖风险。

核心关键词

读者评论

闫
闫欣然

我们之前也把“待测试”当成开发完成的同义词,测试接手后才发现构建号和变更说明都不齐。后来把提测条件列成清单,交接顺了不少。不过清单最好定期删减,不然很容易变成没人认真看的必填项。

陈
陈梦琪

把“已发布”和“维护中”分开很有必要。我们有次部署记录显示成功,但上线后指标异常,大家一度以为版本已经结项,后来才补上观察期和明确的关闭条件。想请教下,观察期通常按固定天数设,还是依据业务指标决定?

陆
陆子涵

文中把交接耗时拆成等待、执行和返工三类,这个思路挺实用。实际记录时,等待时间的起止点怎么统一比较关键;如果只靠事后估算,可能很难区分是责任人未响应,还是环境、材料没准备好。

文章包含AI辅助创作:版本管理版本状态全流程:项目负责人最佳实践与一文讲清,发布者:fiy,转载请注明出处:https://worktile.com/solution-1/archives/620672

赞 (0)
fiyfiy
版本发布时间管理指南:项目负责人如何做好版本管理,最佳实践全流程
上一篇 4小时前
发布记录实操方法:项目负责人提升版本管理效率的最佳实践方法与模板
下一篇 4小时前

相关推荐

站长微信
站长微信
分享本页
返回顶部
